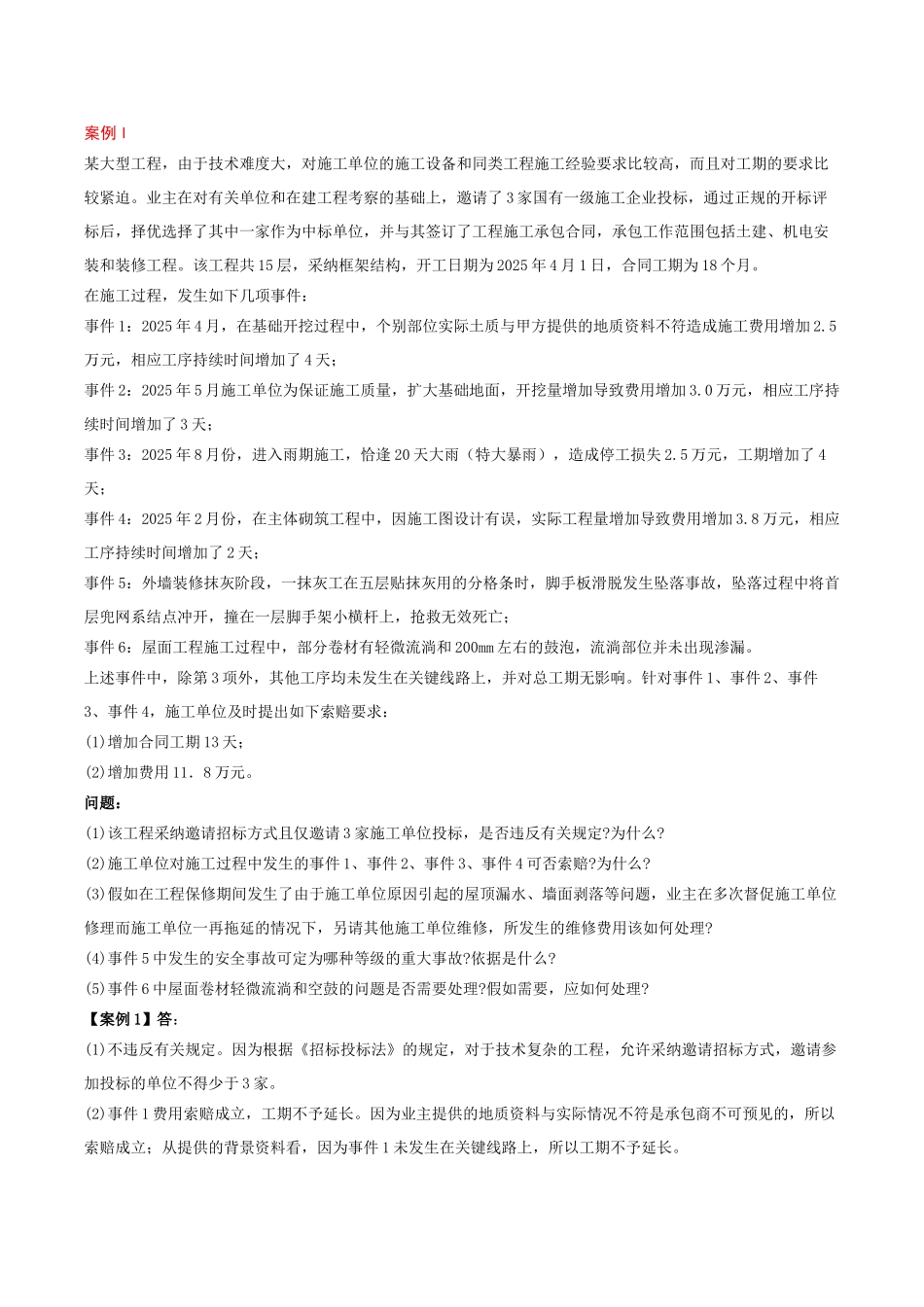

案例 l某大型工程,由于技术难度大,对施工单位的施工设备和同类工程施工经验要求比较高,而且对工期的要求比较紧迫
业主在对有关单位和在建工程考察的基础上,邀请了 3 家国有一级施工企业投标,通过正规的开标评标后,择优选择了其中一家作为中标单位,并与其签订了工程施工承包合同,承包工作范围包括土建、机电安装和装修工程
该工程共 15 层,采纳框架结构,开工日期为 2025 年 4 月 1 日,合同工期为 18 个月
在施工过程,发生如下几项事件:事件 1:2025 年 4 月,在基础开挖过程中,个别部位实际土质与甲方提供的地质资料不符造成施工费用增加 2
5万元,相应工序持续时间增加了 4 天;事件 2:2025 年 5 月施工单位为保证施工质量,扩大基础地面,开挖量增加导致费用增加 3
0 万元,相应工序持续时间增加了 3 天;事件 3:2025 年 8 月份,进入雨期施工,恰逢 20 天大雨(特大暴雨),造成停工损失 2
5 万元,工期增加了 4天;事件 4:2025 年 2 月份,在主体砌筑工程中,因施工图设计有误,实际工程量增加导致费用增加 3
8 万元,相应工序持续时间增加了 2 天;事件 5:外墙装修抹灰阶段,一抹灰工在五层贴抹灰用的分格条时,脚手板滑脱发生坠落事故,坠落过程中将首层兜网系结点冲开,撞在一层脚手架小横杆上,抢救无效死亡;事件 6:屋面工程施工过程中,部分卷材有轻微流淌和 200mm 左右的鼓泡,流淌部位并未出现渗漏

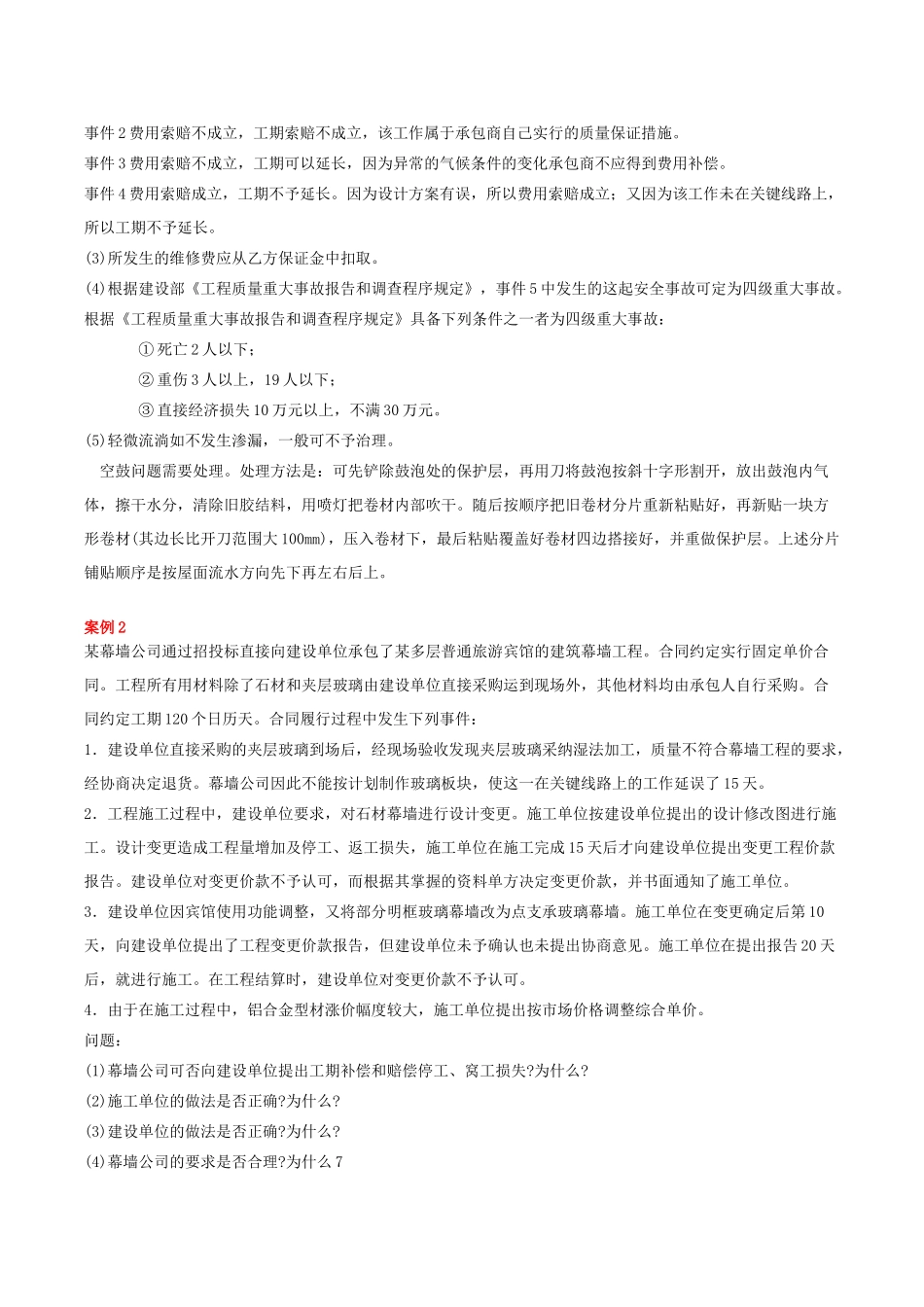

上述事件中,除第 3 项外,其他工序均未发生在关键线路上,并对总工期无影响
针对事件 1、事件 2、事件3、事件 4,施工单位及时提出如下索赔要求:(1)增加合同工期 13 天;(2)增加费用 11.8 万元

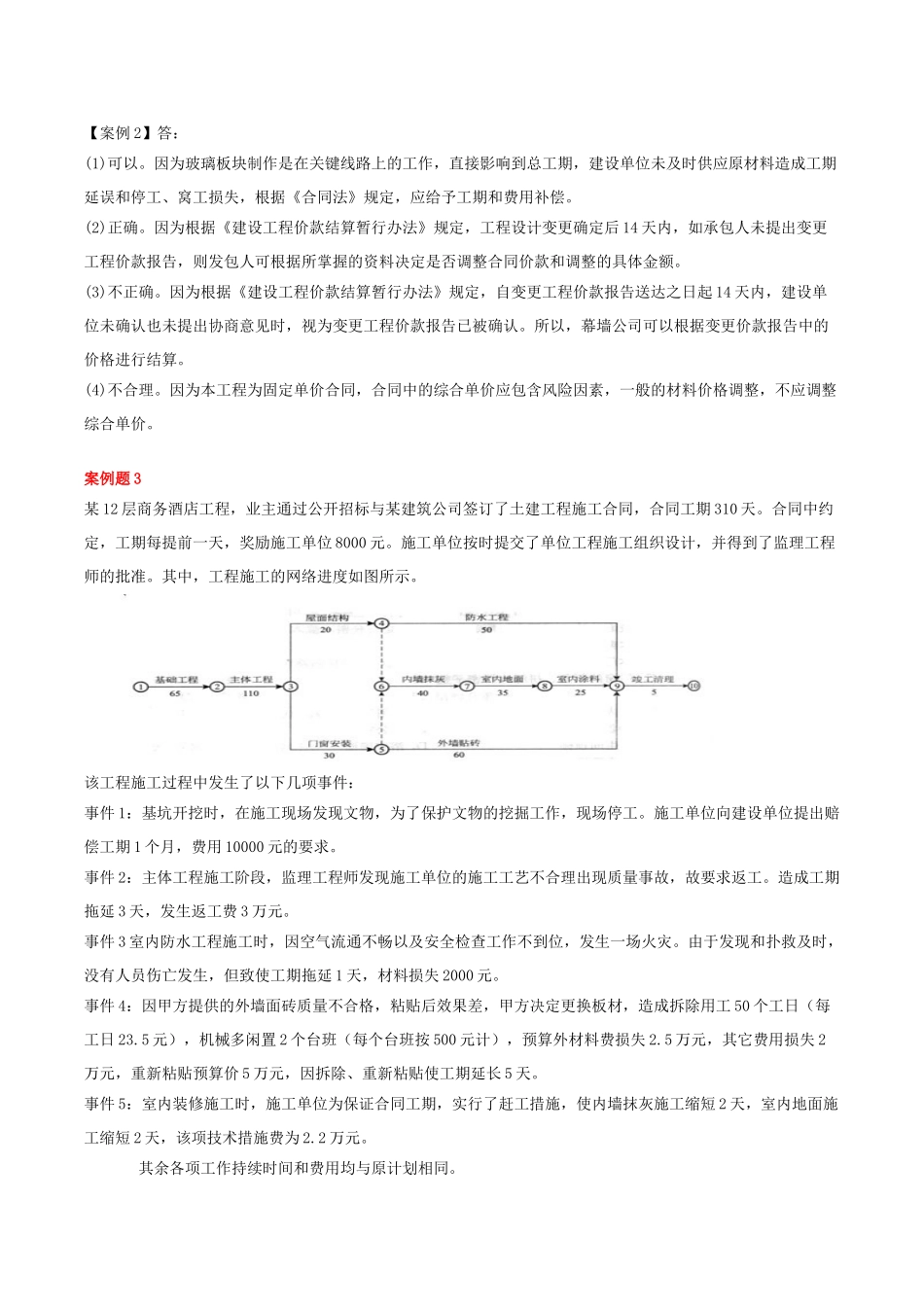

问题:(1)该工程采纳邀请招标方式且仅邀请 3 家施工单位投标,是否违反有关规定
(2)施工单位对施工过程中发生的事件 1、
