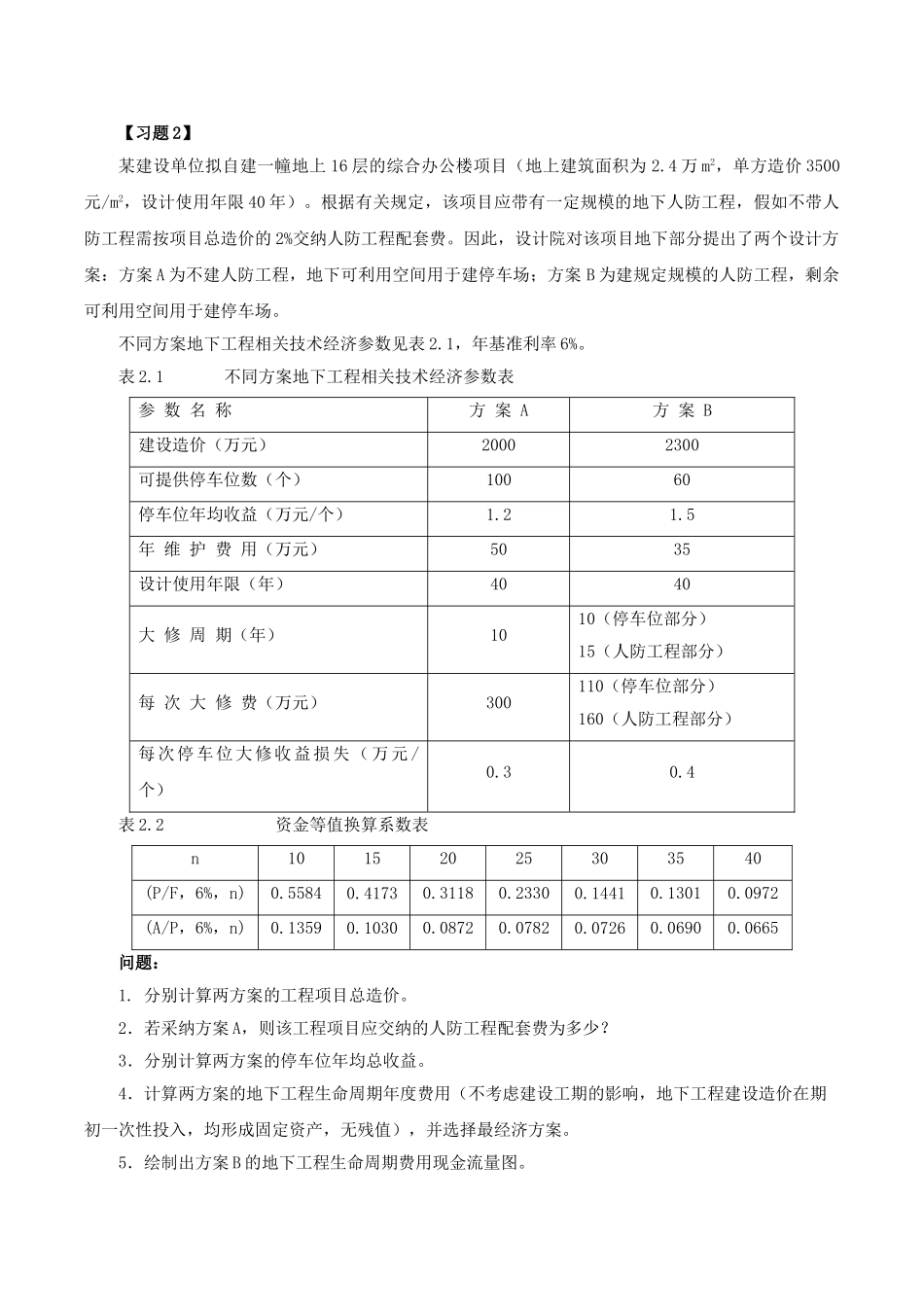

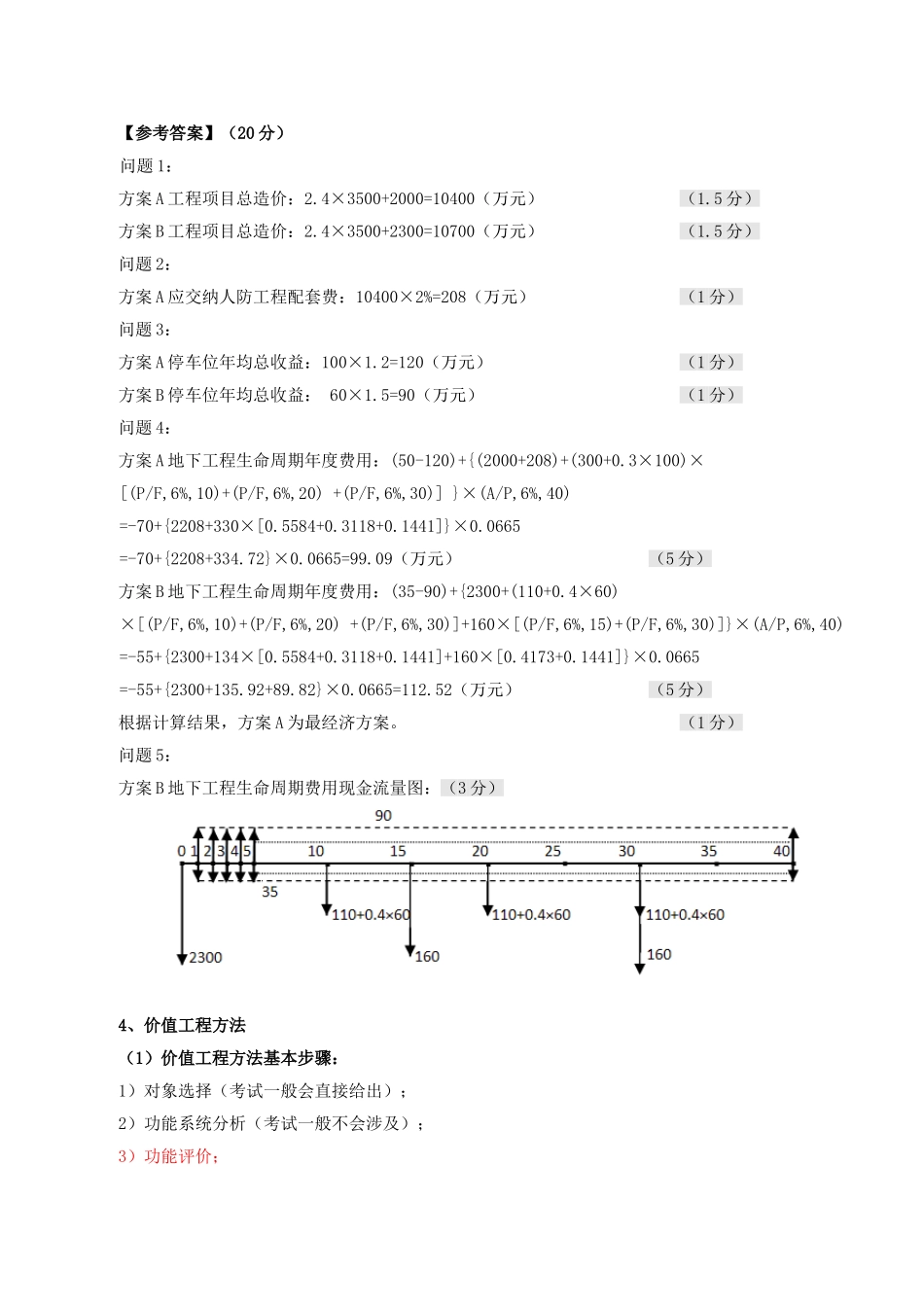

【习题 2】某建设单位拟自建一幢地上 16 层的综合办公楼项目(地上建筑面积为 2.4 万 m2,单方造价 3500元/m2,设计使用年限 40 年)。根据有关规定,该项目应带有一定规模的地下人防工程,假如不带人防工程需按项目总造价的 2%交纳人防工程配套费。因此,设计院对该项目地下部分提出了两个设计方案:方案 A 为不建人防工程,地下可利用空间用于建停车场;方案 B 为建规定规模的人防工程,剩余可利用空间用于建停车场。不同方案地下工程相关技术经济参数见表 2.1,年基准利率 6%。表 2.1 不同方案地下工程相关技术经济参数表参 数 名 称方 案 A方 案 B建设造价(万元)20002300可提供停车位数(个)10060停车位年均收益(万元/个)1.21.5年 维 护 费 用(万元)5035设计使用年限(年)4040大 修 周 期(年)1010(停车位部分)15(人防工程部分)每 次 大 修 费(万元)300110(停车位部分)160(人防工程部分)每次停车位大修收益损失(万元 /个)0.30.4表 2.2 资金等值换算系数表n10152025303540(P/F,6%,n)0.55840.41730.31180.23300.14410.13010.0972(A/P,6%,n)0.13590.10300.08720.07820.07260.06900.0665问题:1. 分别计算两方案的工程项目总造价。2.若采纳方案 A,则该工程项目应交纳的人防工程配套费为多少?3.分别计算两方案的停车位年均总收益。4.计算两方案的地下工程生命周期年度费用(不考虑建设工期的影响,地下工程建设造价在期初一次性投入,均形成固定资产,无残值),并选择最经济方案。5.绘制出方案 B 的地下工程生命周期费用现金流量图。【参考答案】(20 分) 问题 1: 方案 A 工程项目总造价:2.4×3500+2000=10400(万元) (1.5 分)方案 B 工程项目总造价:2.4×3500+2300=10700(万元) (1.5 分)问题 2:方案 A 应交纳人防工程配套费:10400×2%=208(万元) (1 分)问题 3: 方案 A 停车位年均总收益:100×1.2=120(万元) (1 分)方案 B 停车位年均总收益: 60×1.5=90(万元) (1 分)问题 4: 方案 A 地下工程生命周期年度费用:(50-120)+{(2000+208)+(300+0.3×100)×[(P/F,6%,10)+(P/F,6%,20) +(P/F,6%,30)] }×(A/P,6%,40)=-70+{2208+330×[0.5584+0.3118+0.1441]}×0.0665=-70+{2208+334.72}×0.0665=99.09(万元) (5 分)方案 B 地下工程生命周期年度费用:(35-90)+{2300+(110+0.4×60) ×[(P/F,6%,10)+(P/...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

造价案例分析特训第7讲:专题三:工程设计、施工方案技术经济分析

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
