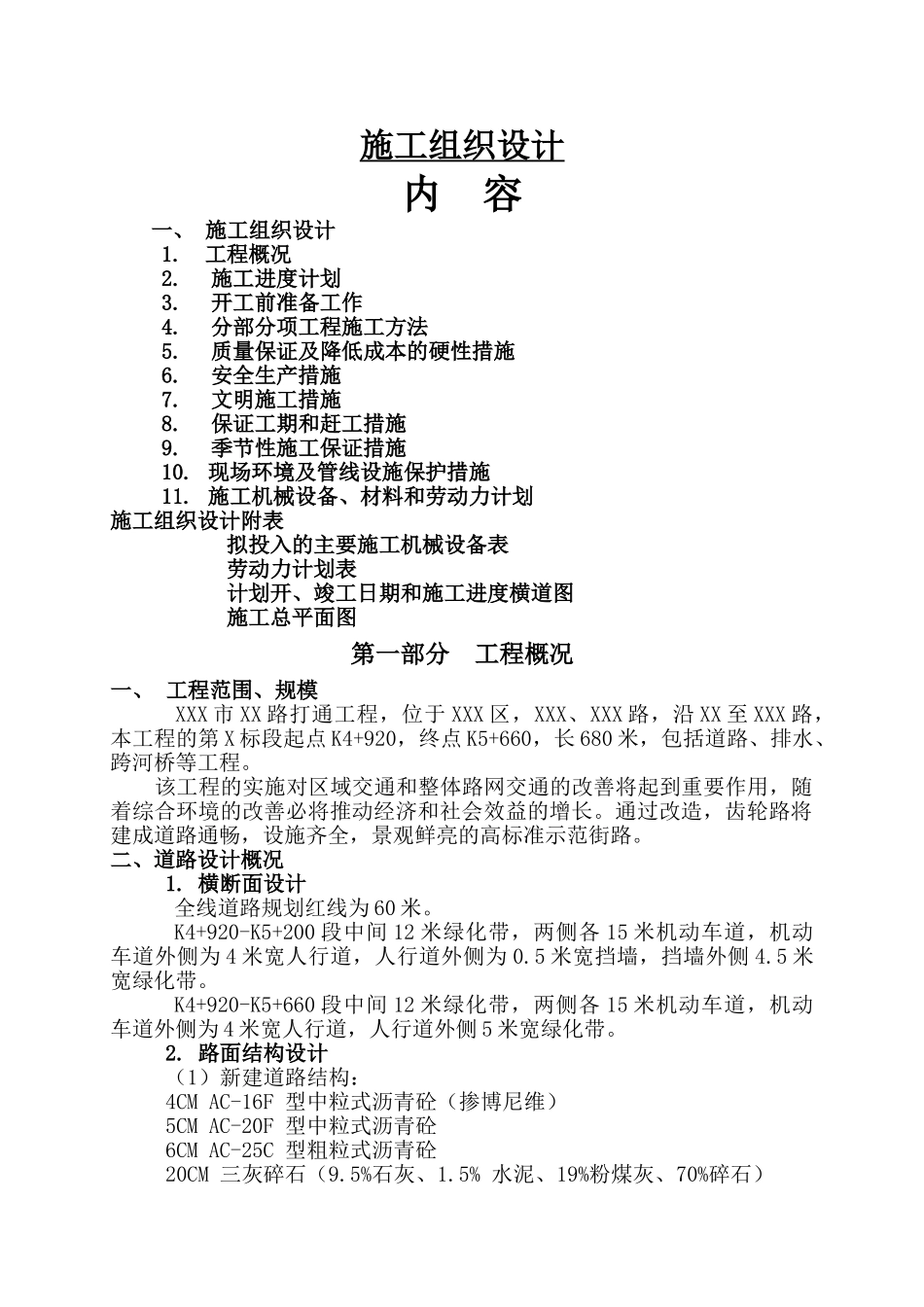

施工组织设计内 容一、 施工组织设计 1
施工进度计划3
开工前准备工作4
分部分项工程施工方法5
质量保证及降低成本的硬性措施6
安全生产措施7
文明施工措施8
保证工期和赶工措施9
季节性施工保证措施10
现场环境及管线设施保护措施11
施工机械设备、材料和劳动力计划施工组织设计附表拟投入的主要施工机械设备表劳动力计划表计划开、竣工日期和施工进度横道图施工总平面图第一部分 工程概况一、 工程范围、规模XXX 市 XX 路打通工程,位于 XXX 区,XXX、XXX 路,沿 XX 至 XXX 路,本工程的第 X 标段起点 K4+920,终点 K5+660,长 680 米,包括道路、排水、跨河桥等工程
该工程的实施对区域交通和整体路网交通的改善将起到重要作用,随着综合环境的改善必将推动经济和社会效益的增长
通过改造,齿轮路将建成道路通畅,设施齐全,景观鲜亮的高标准示范街路
二、道路设计概况1
横断面设计全线道路规划红线为 60 米
K4+920-K5+200 段中间 12 米绿化带,两侧各 15 米机动车道,机动车道外侧为 4 米宽人行道,人行道外侧为 0
5 米宽挡墙,挡墙外侧 4
5 米宽绿化带
K4+920-K5+660 段中间 12 米绿化带,两侧各 15 米机动车道,机动车道外侧为 4 米宽人行道,人行道外侧 5 米宽绿化带

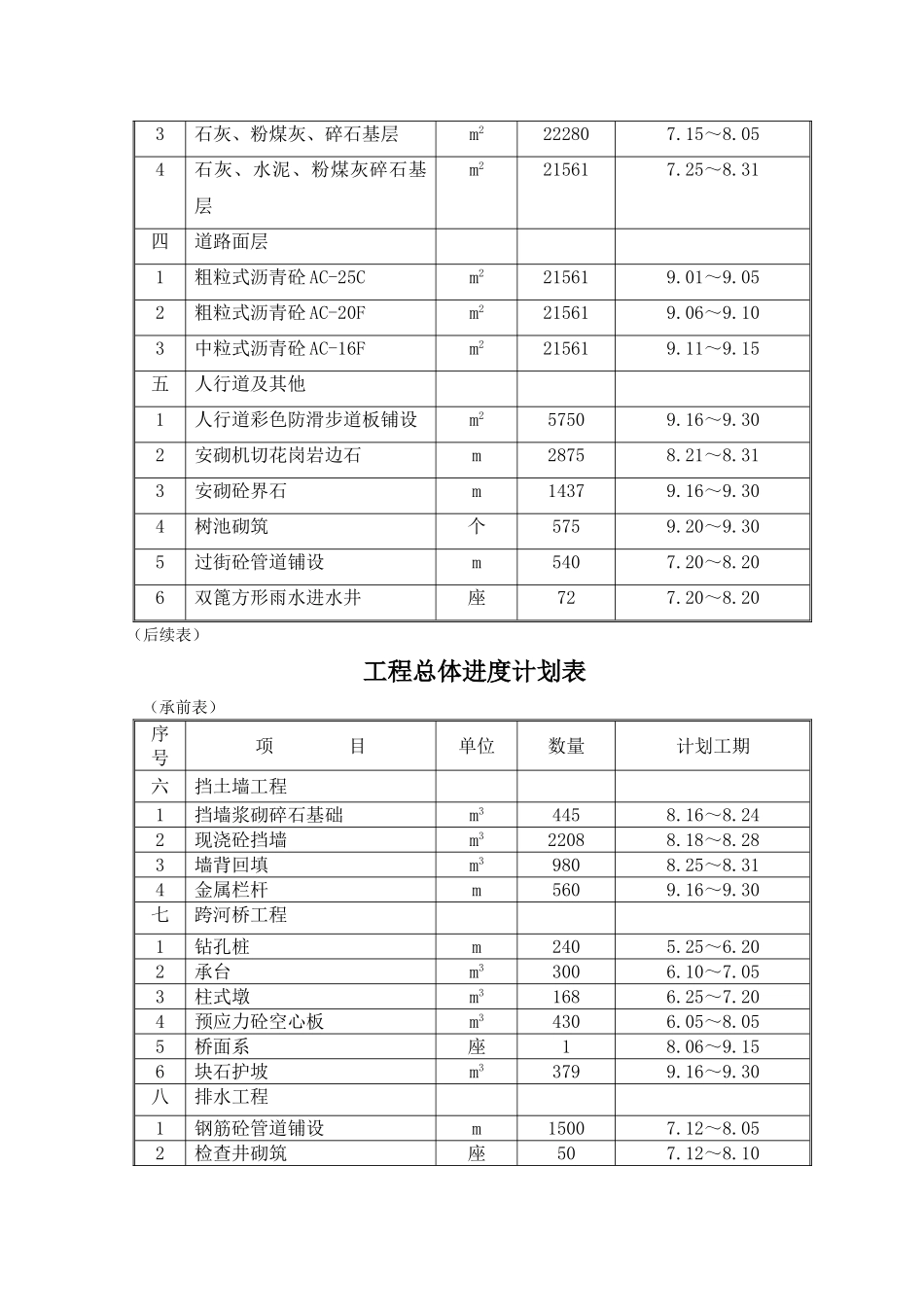

路面结构设计(1)新建道路结构:4CM AC-16F 型中粒式沥青砼(掺博尼维)5CM AC-20F 型中粒式沥青砼6CM AC-25C 型粗粒式沥青砼20CM 三灰碎石(9
5%石灰、1
5% 水泥、19%粉煤灰、70%碎石)20CM 二灰碎石(10%石灰、20% 粉煤灰、70% 碎石)20CM 10% 石灰土 总厚度 75CM
(2)人行道结构:6CM 彩色防滑步道板3CM M5 水泥砂浆10CM
