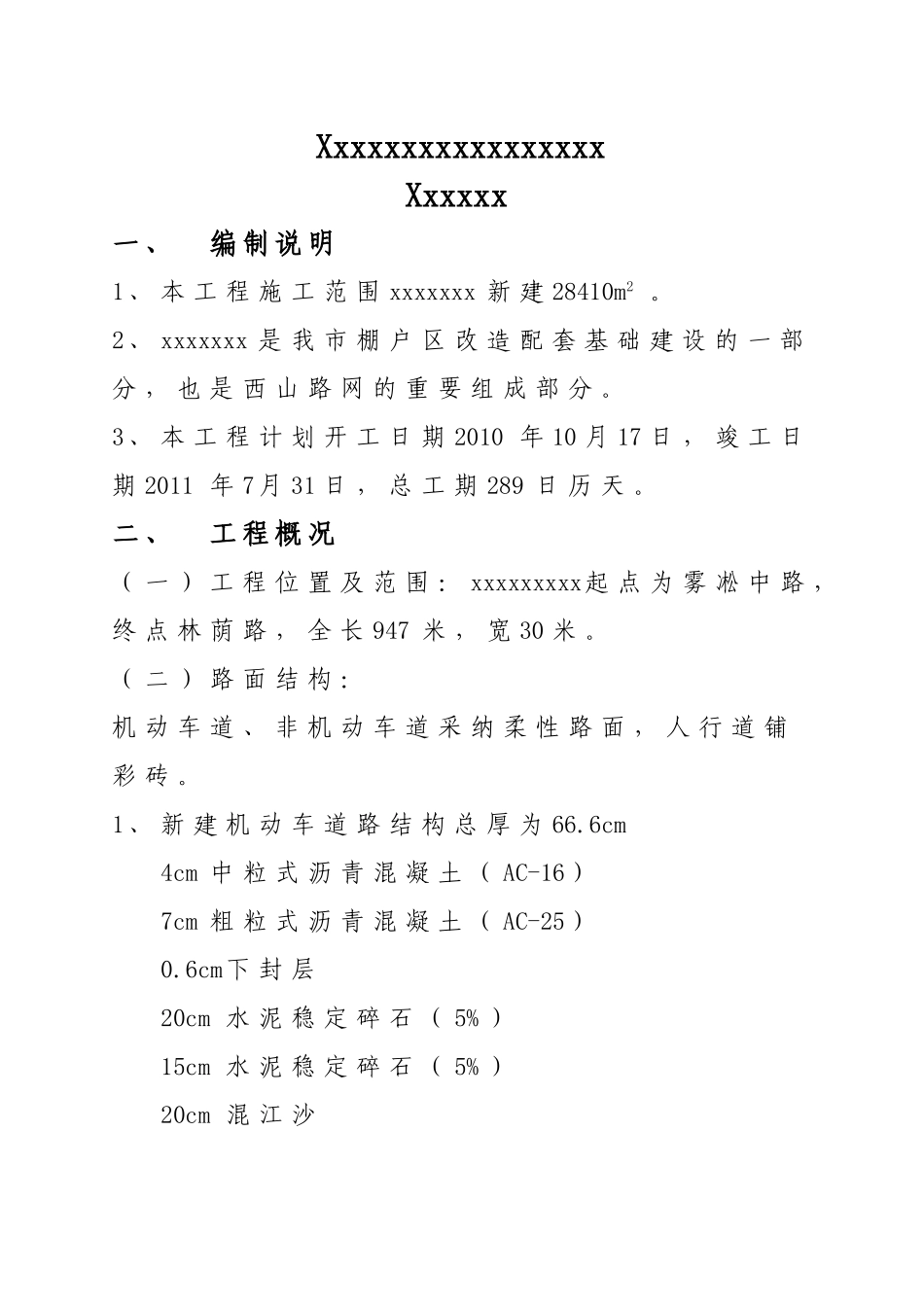

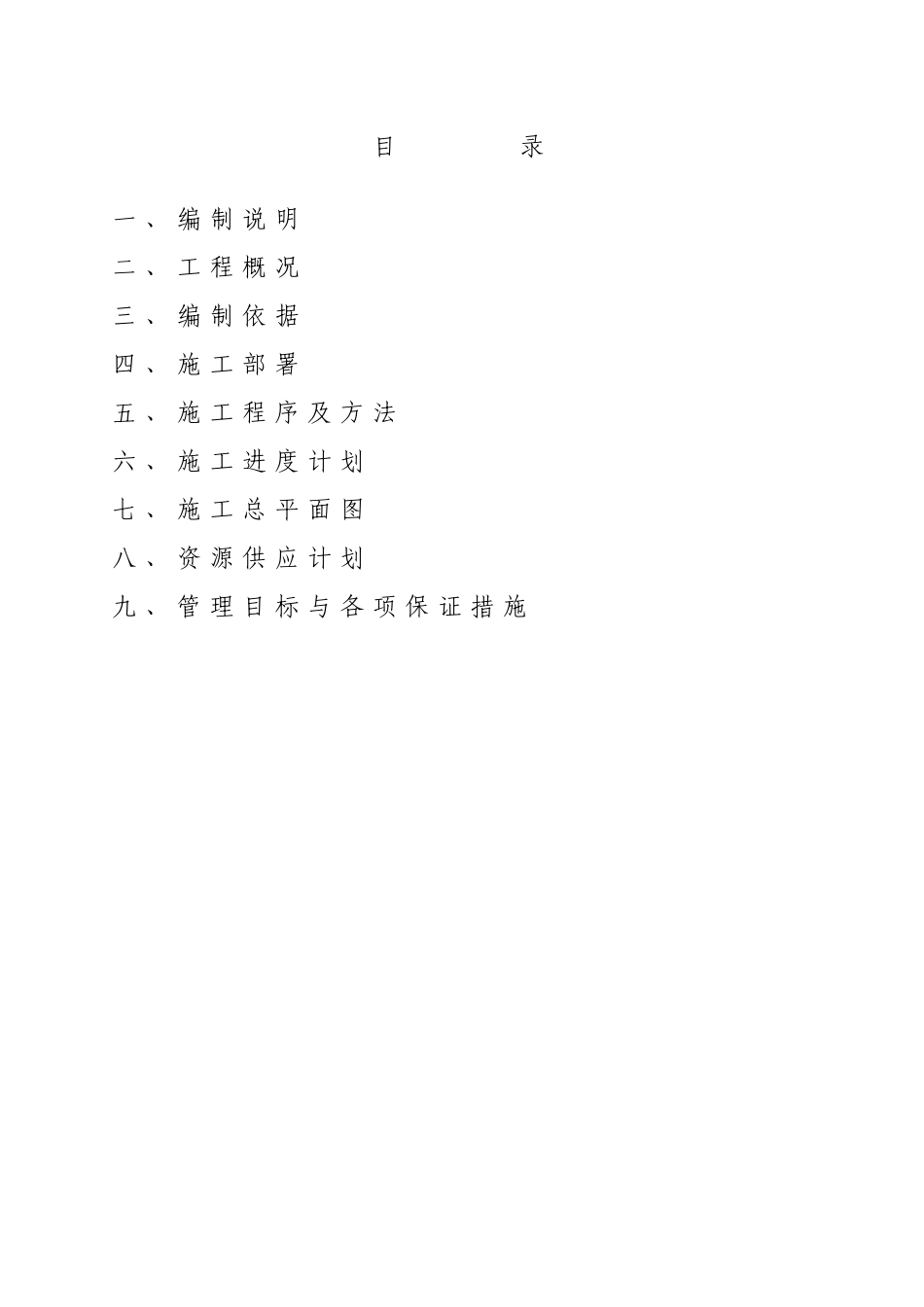

目 录一 、 编 制 说 明二 、 工 程 概 况三 、 编 制 依 据四 、 施 工 部 署五 、 施 工 程 序 及 方 法六 、 施 工 进 度 计 划七 、 施 工 总 平 面 图八 、 资 源 供 应 计 划九 、 管 理 目 标 与 各 项 保 证 措 施XxxxxxxxxxxxxxxxxXxxxxx一 、 编 制 说 明1 、 本 工 程 施 工 范 围 xxxxxxx 新 建 28410m2
2 、 xxxxxxx 是 我 市 棚 户 区 改 造 配 套 基 础 建 设 的 一 部分 , 也 是 西 山 路 网 的 重 要 组 成 部 分
3 、 本 工 程 计 划 开 工 日 期 2010 年 10 月 17 日 , 竣 工 日期 2011 年 7 月 31 日 , 总 工 期 289 日 历 天
二 、 工 程 概 况( 一 ) 工 程 位 置 及 范 围 : xxxxxxxxx起 点 为 雾 凇 中 路 ,终 点 林 荫 路 , 全 长 947 米 , 宽 30 米
( 二 ) 路 面 结 构 :机 动 车 道 、 非 机 动 车 道 采 纳 柔 性 路 面 , 人 行 道 铺彩 砖
1 、 新 建 机 动 车 道 路 结 构 总 厚 为 66
6cm4cm 中 粒 式 沥 青 混 凝 土 ( AC-16)7cm 粗 粒 式 沥 青 混 凝 土 ( AC-25)0
6cm下 封 层20cm 水 泥 稳 定 碎 石 ( 5% ) 15cm 水 泥 稳 定 碎 石 ( 5% ) 20cm 混 江 沙 2 、 新 建 非 机 动 车 道 路 面 结 构 总 厚 为 51

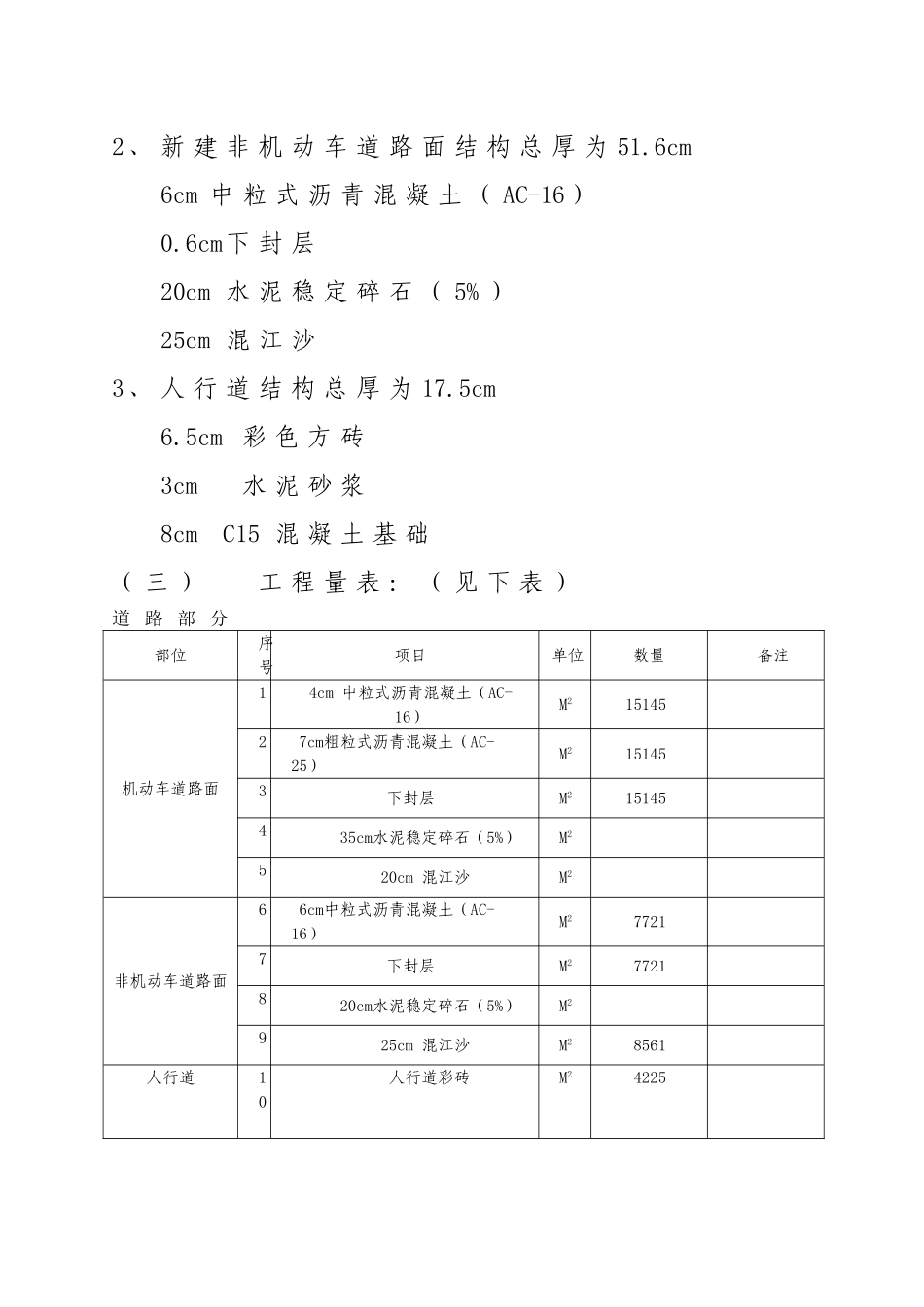

6cm6cm 中 粒 式 沥 青 混 凝 土 ( AC-16)0
6cm下 封 层20cm 水 泥 稳 定 碎 石 ( 5% ) 25cm 混 江 沙 3 、 人 行 道 结 构
