交底内容:一、布管施工技术措施1)布管应依据设计要求、测量放线记录、现场控制桩、标志桩,在施工作业带管道组装一侧进行
2)布管时管子的吊装(运)应使用专用吊具,吊管吊带的强度满足吊装使用的安全要求;吊钩与管口接触面与管口曲率相同,宽度不小于 60mm;运管时管子与运输爬犁之间用 5~10mm 橡胶板隔开
3)将钢管直接布在管沟内,布管前,先在管线中心线上用枕木或编制袋装土打管墩,每根管子下面应设置 2 个管墩,放在管墩上的钢管的底部与地面的距离为 0
5m,所有管墩应确保稳固、安全,严禁使用硬土块、石块作管墩
4)在布管前,布管人员应逐根测量钢管的实际长度、管口周长,进行管口的匹配和记录,用记号笔逐根在管中间进行现场编号(一端管口周长~管号~另一端管口周长)
在每根钢管长度方向上划出平分线,以利于平稳吊装
5)布管过程中应做好记录
布管后应进行复查,经现场监理认可后方可进行下道工序施工
6)布管时管与管间首尾相接,相邻两管口错开,成锯齿形布置,以方便管内清扫、坡口清理及起吊
7)运管中不得使管子与地面拖拉磨擦,卸管时,不得使用滚、撬、拖拉管子,确保防腐层不受损坏
8)参加布管的人员应由工程技术人员、起重工、机械操作手组成
9)布管前,应熟悉、了解、掌握施工段的设计图纸及技术要求、测量放线资料及现场定桩情况、现场通行道路及地形、地质情况,并且应复测管沟以保证布管后不再进行管沟修整
10)布管前应确认钢管规格、数量、类型符合设计图纸的要求
11)布管过程由专人负责,施工中对管道须轻起轻放,注意保护管口和防腐层不受损坏
防腐管不得在地上拖、拉

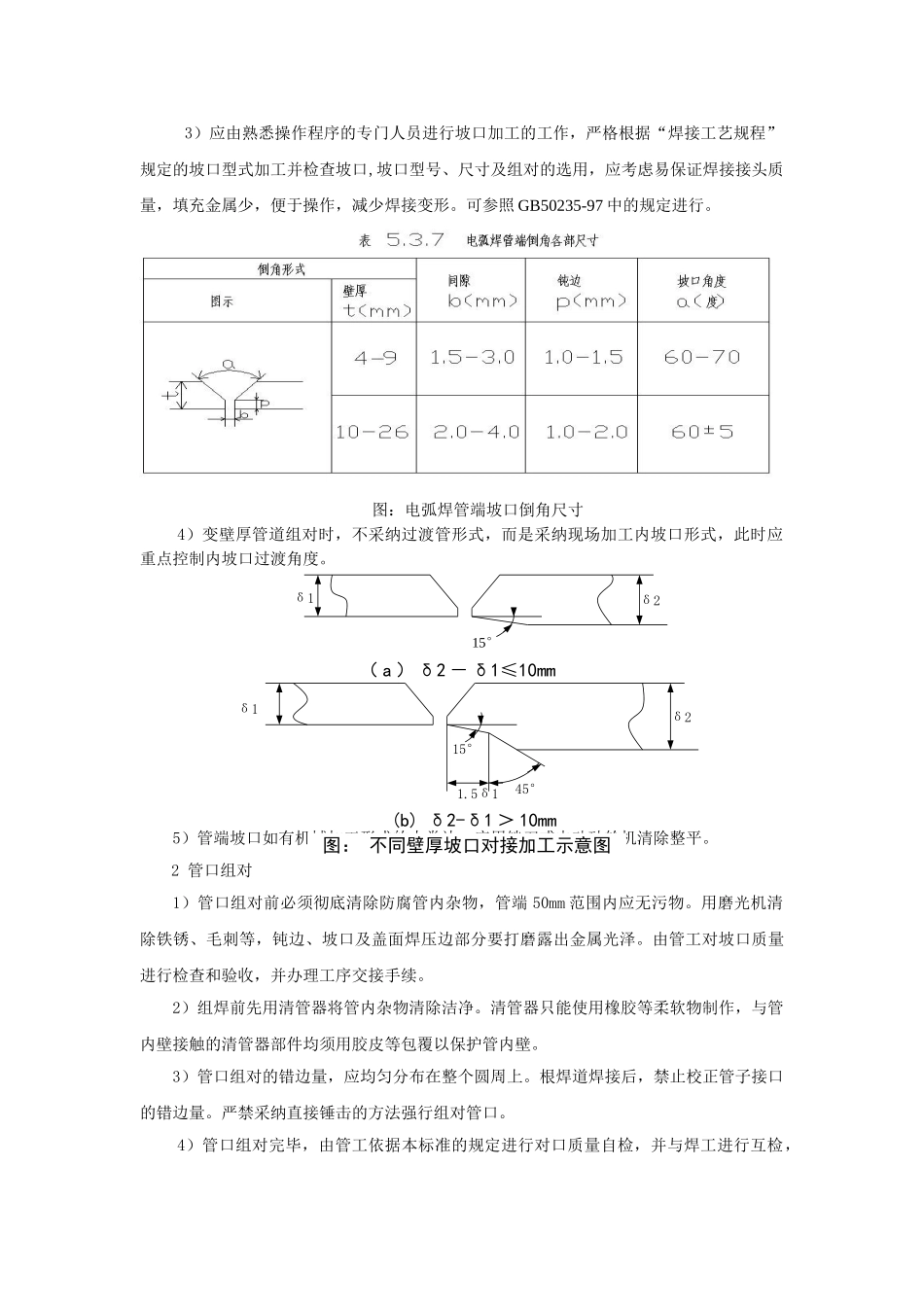

二、坡口加工与管口组对1 坡口加工1)坡口加工应采纳坡口机或磨光机,在施工现场进行
2)作业机组应配备坡口机或磨光机,进行沟下作业时,布管前在沟上加工好坡口
3)应由熟悉操作程序的专门人员进行坡口加工的工作,严格根据“焊接工艺规程”规定的坡
