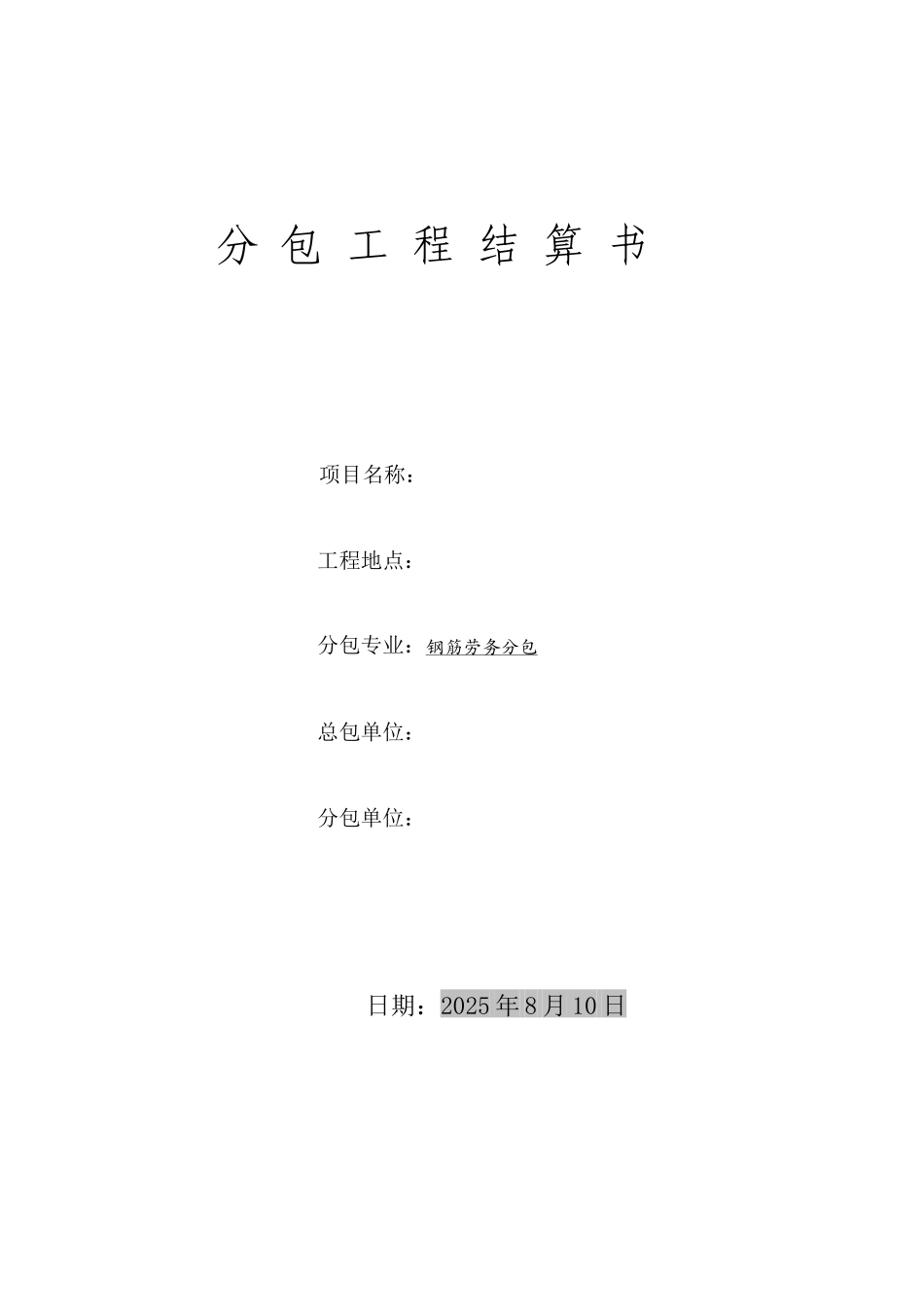

分 包 工 程 结 算 书项目名称:工程地点:分包专业:钢筋劳务分包总包单位:分包单位: 日期:2025 年 8 月 10 日结算证明表结算依据:1.依据 2025 年 3 月 4 日 双方签订的劳务合同。2.依据 2025 年 7 月 29 日 《解除劳务合同通知书》3.依据最新《建设工程劳动定额》工日数量。4.项目部出具的签证变更资料(附后)。施工范围:XXX 一次结构内钢筋制作、安装已经完成。未完成合同工程部位:二次结构钢筋工程量(构造柱、圈梁、过梁、压顶、墙拉筋、找平层内钢筋)证明材料施工协议有资料分包人补充协议无仓库管理员变更、签证不计质量员零星用工73.5安全员扣减、罚款额-4000材料员奖励金额项目经理第 1 页共 4 页分包工程结算表承 包 商:负 责 人: 合同编号: 承包范围:详合同内容合 同 额:¥20982 元工作内容:本项目内的 钢筋 工作。合同工期:275 开工时间:2025.3.1竣工时间:- 实际工期:- 申报结算额:¥198998 元审核结算额:¥ 151943 元质量员意见:安全员意见:扣减额: 扣减额: 材料员意见:项目经理意见:扣减额: 扣减额:+11230 元 财务意见:商务意见:付款时适当扣除保证金,验收完工三个月内付清。扣减额: 扣减额: 总承包签字(盖章):分包人签字(盖章):第 2 页共 4 页分包工程结算复核表承 包 商:合同编号:承包范围:详合同工作内容:图纸内全部工作内。合同工期:序号工程名称工作内容审定工程量合同单价合价备注一、合同工程 1 合同价格钢筋制作、安装 55555.18 50 5555 二、增减工程 1二次结构钢筋量差 钢筋制作、安装 24256.18 -3.9-94599 扣减 2二次结构钢筋价差差价24256.18-1.95-473003 塔吊基础 钢筋制作、安装 18601 1860 4零星用工整个项目用工132301132305 会议纪要罚款 -2000 1 -2000 经理:预算员:日期:第 3 页共 4 页工 程 量 计 算 表工程名称:xxxxxx 别墅工程 序号构件分类分部分项工程名称单位工程量计算式工程量备注公式1别墅 20 栋建筑面积m20+5+5+5+52555-------2.1二次结构扣差量元-(78*5%)-3.9占 5%2.2二次结构扣差价元-(78*1.5-78)*5%-1.95时间定额比值1.5 倍-------3塔吊基础共 3 个元3.72*5001860增-------4零星用工全部元(58.5+15)*180132305会议纪要2025 年 5 月24元-2000-20006通报2025 年 4 月27元-2000财务扣单上已注明第 4 页共 4 页附件资料: 项目上发生的有关增减合同额的签证依据资料
