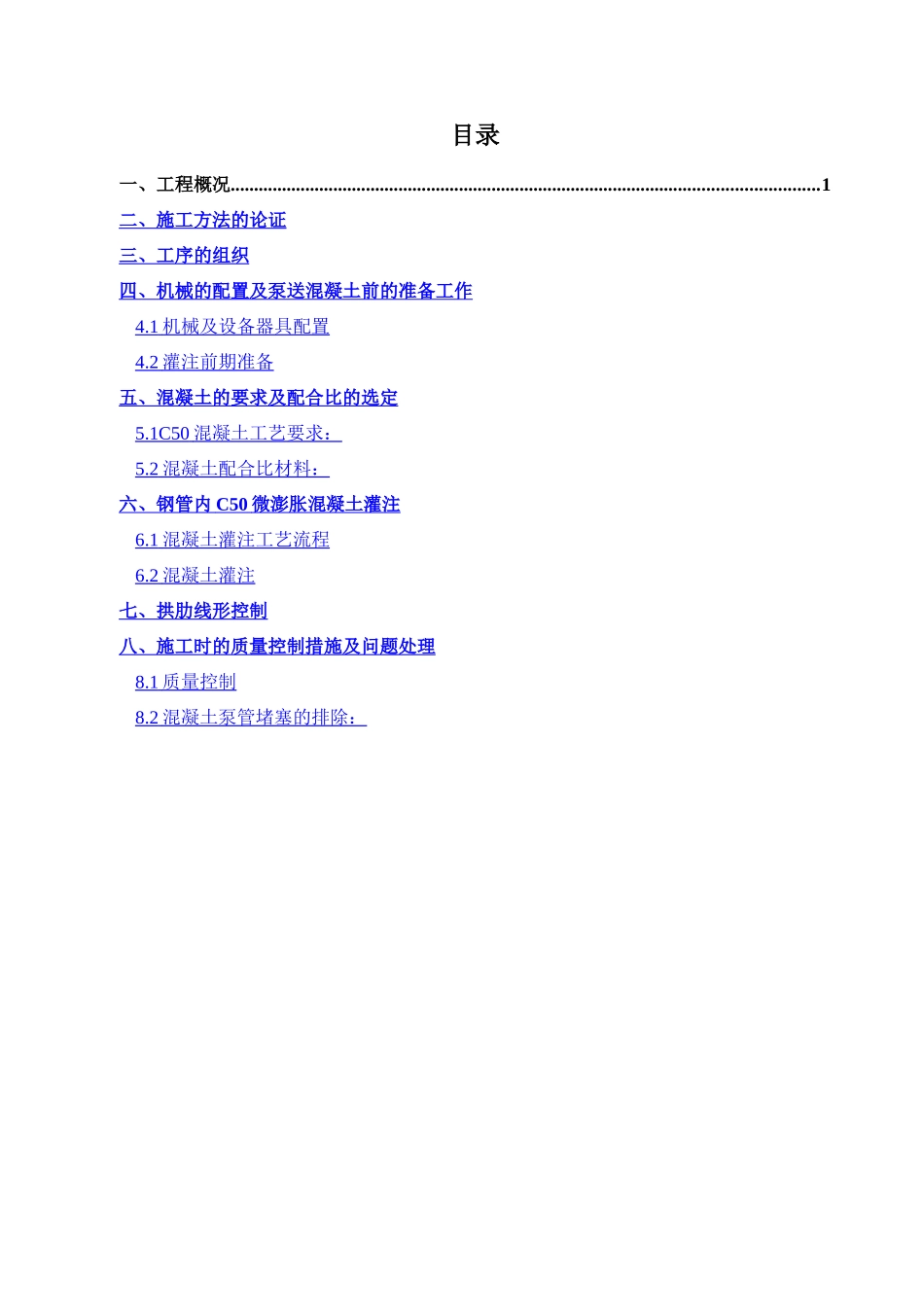

目录一、工程概况
1二、施工方法的论证 三、工序的组织 四、机械的配置及泵送混凝土前的准备工作 4
1 机械及设备器具配置 4
2 灌注前期准备 五、混凝土的要求及配合比的选定 5
1C50 混凝土工艺要求: 5
2 混凝土配合比材料: 六、钢管内 C50 微澎胀混凝土灌注 6

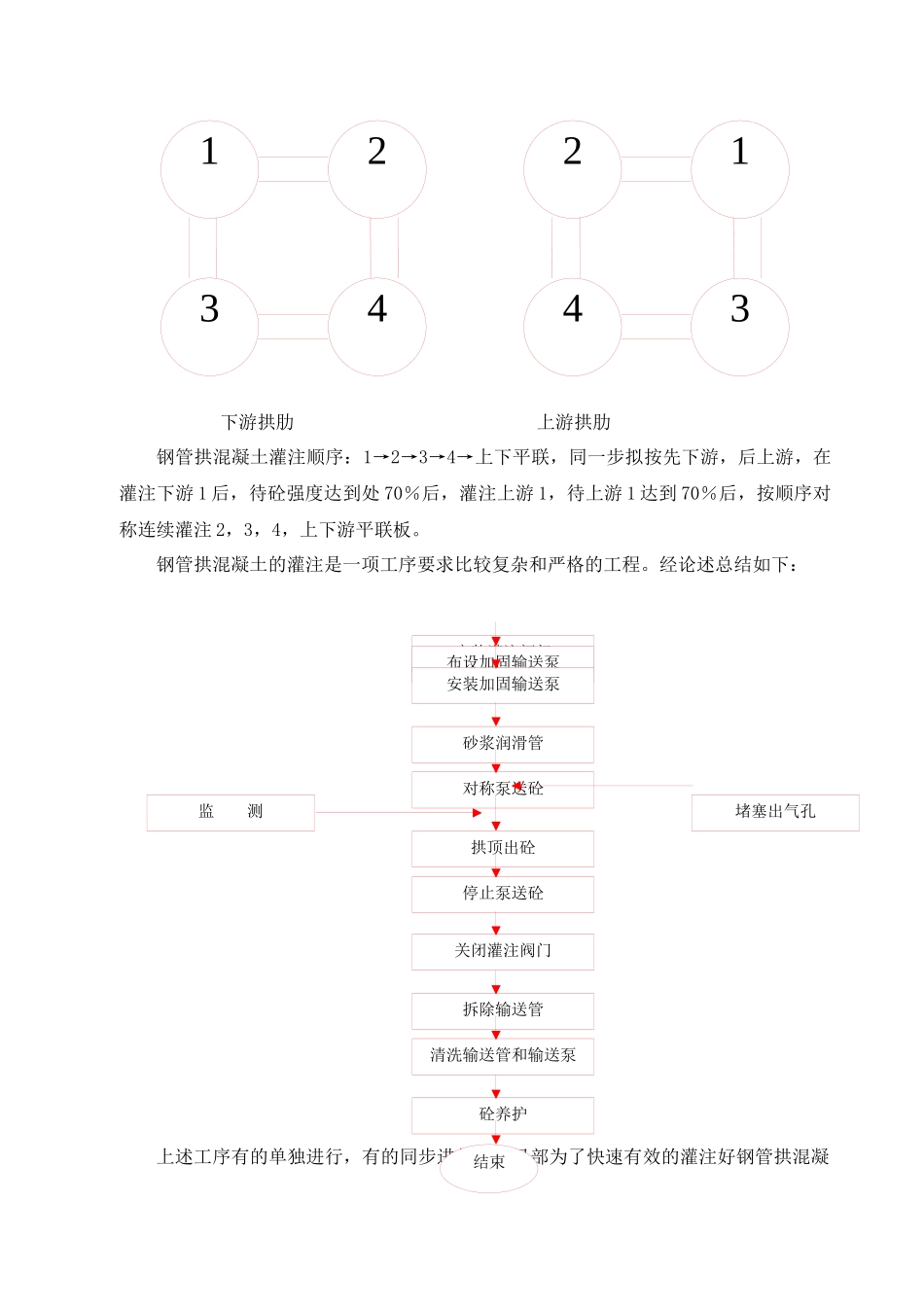

1 混凝土灌注工艺流程 6
2 混凝土灌注 七、拱肋线形控制 八、施工时的质量控制措施及问题处理 8
1 质量控制 8

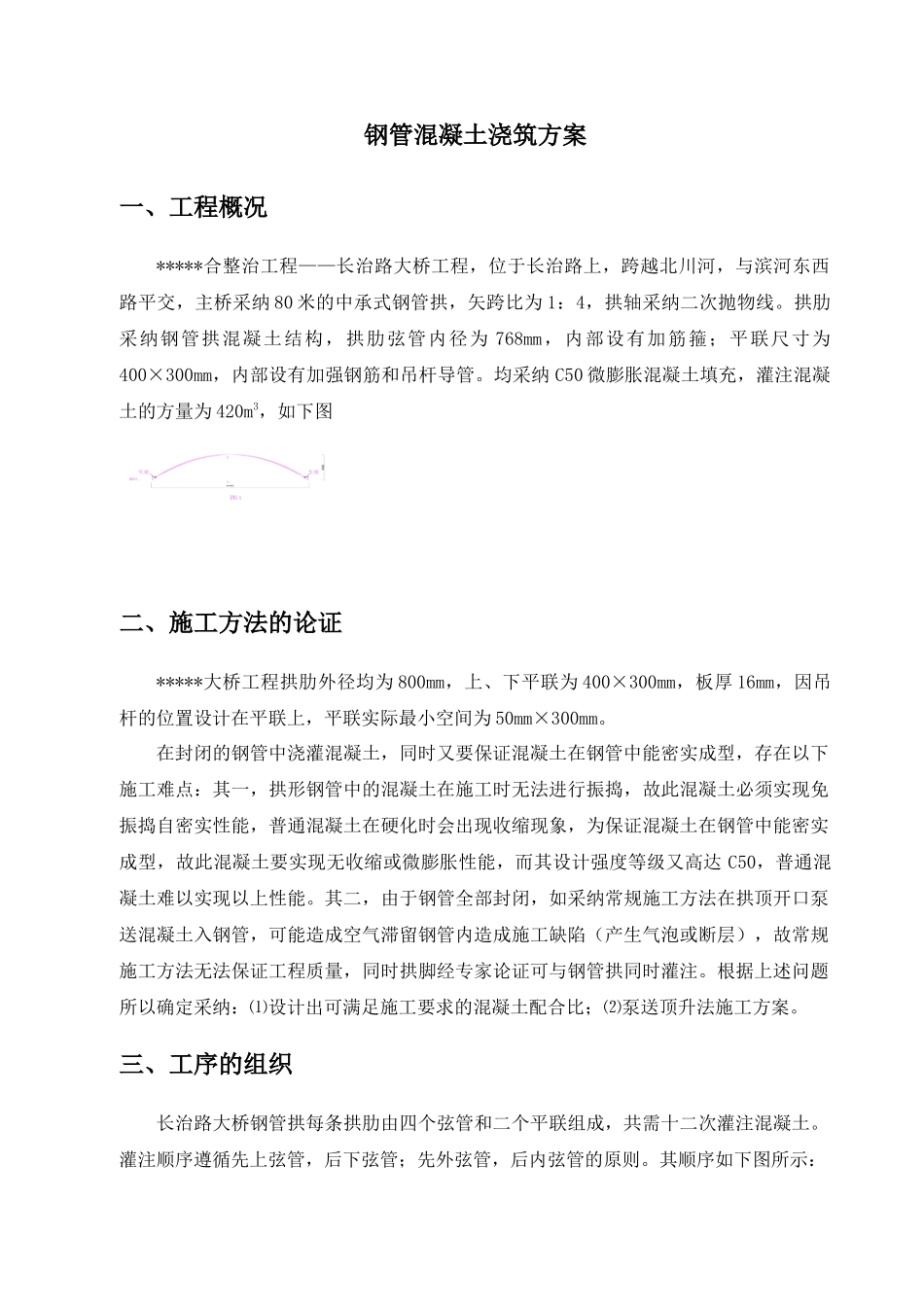

2 混凝土泵管堵塞的排除: 钢管混凝土浇筑方案一、工程概况*****合整治工程——长治路大桥工程,位于长治路上,跨越北川河,与滨河东西路平交,主桥采纳 80 米的中承式钢管拱,矢跨比为 1:4,拱轴采纳二次抛物线
拱肋采纳钢管拱混凝土结构,拱肋弦管内径为 768mm,内部设有加筋箍;平联尺寸为400×300mm,内部设有加强钢筋和吊杆导管
均采纳 C50 微膨胀混凝土填充,灌注混凝土的方量为 420m3,如下图二、施工方法的论证*****大桥工程拱肋外径均为 800mm,上、下平联为 400×300mm,板厚 16mm,因吊杆的位置设计在平联上,平联实际最小空间为 50mm×300mm
在封闭的钢管中浇灌混凝土,同时又要保证混凝土在钢管中能密实成型,存在以下施工难点:其一,拱形钢管中的混凝土在施工时无法进行振捣,故此混凝土必须实现免振捣自密实性能,普通混凝土在硬化时会出现收缩现象,为保证混凝土在钢管中能密实成型,故此混凝土要实现无收缩或微膨胀性能,而其设计强度等级又高达 C50,普通混凝土难以实现以上性能
其二,由于钢管全部封闭,如采纳
