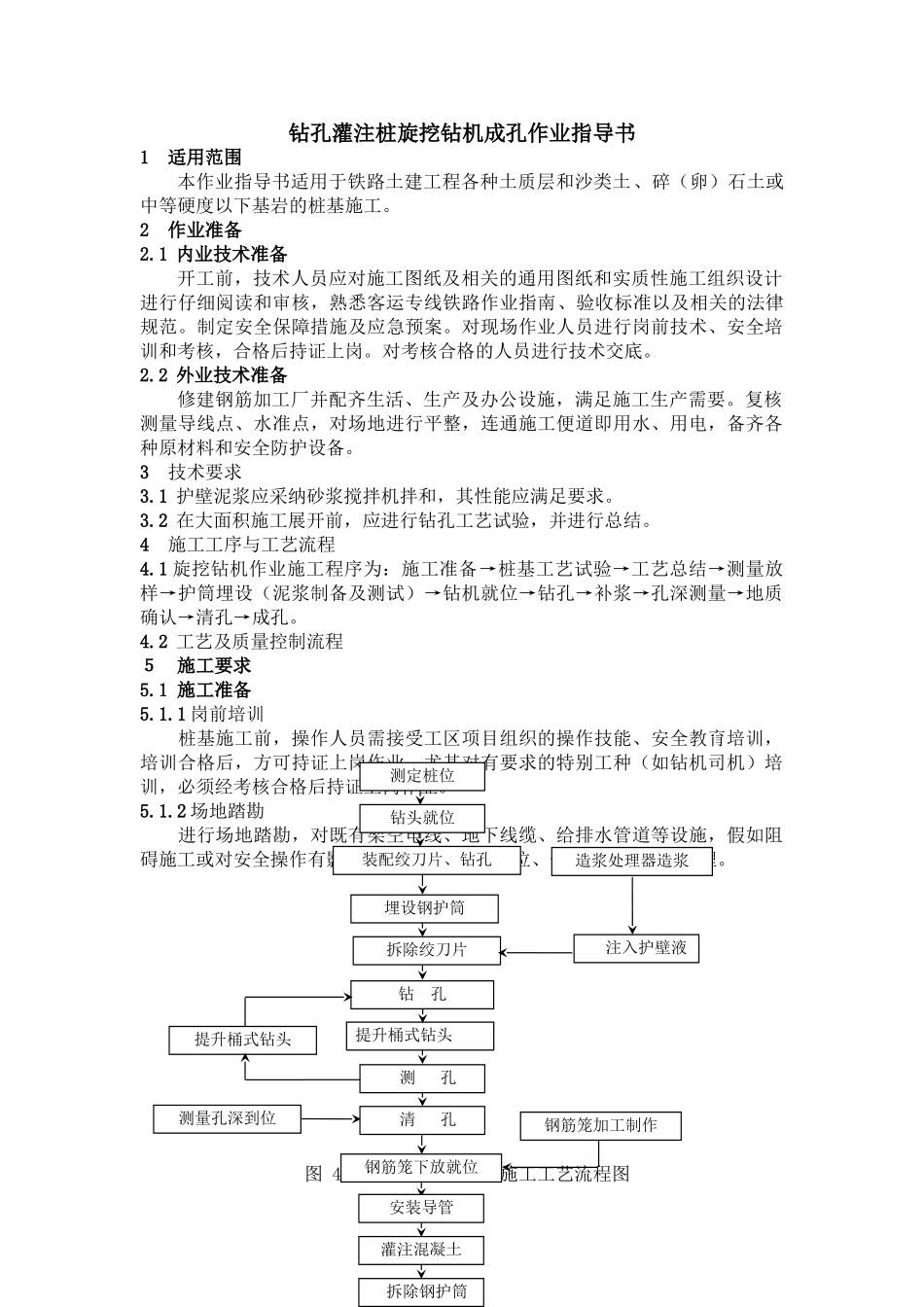

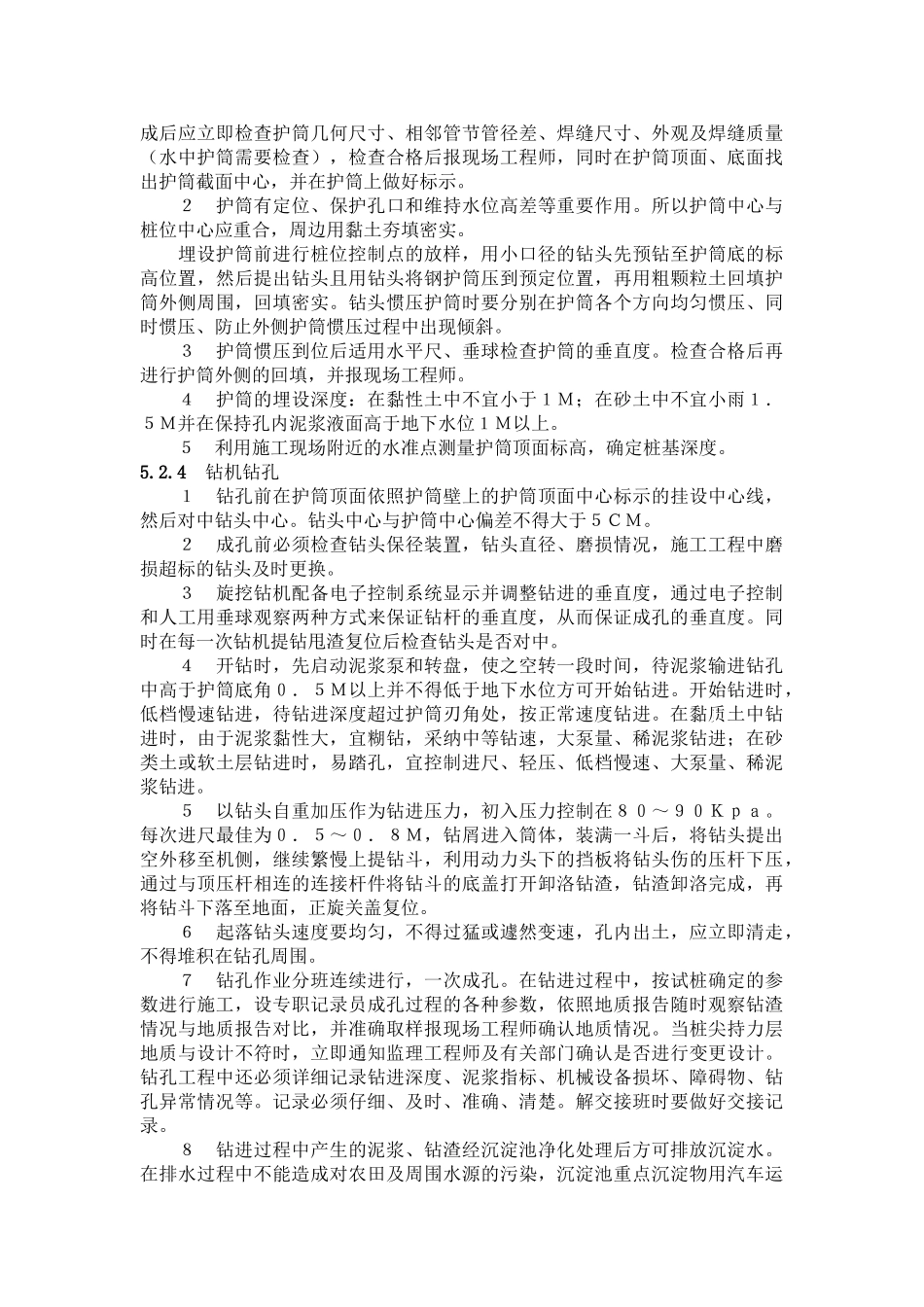

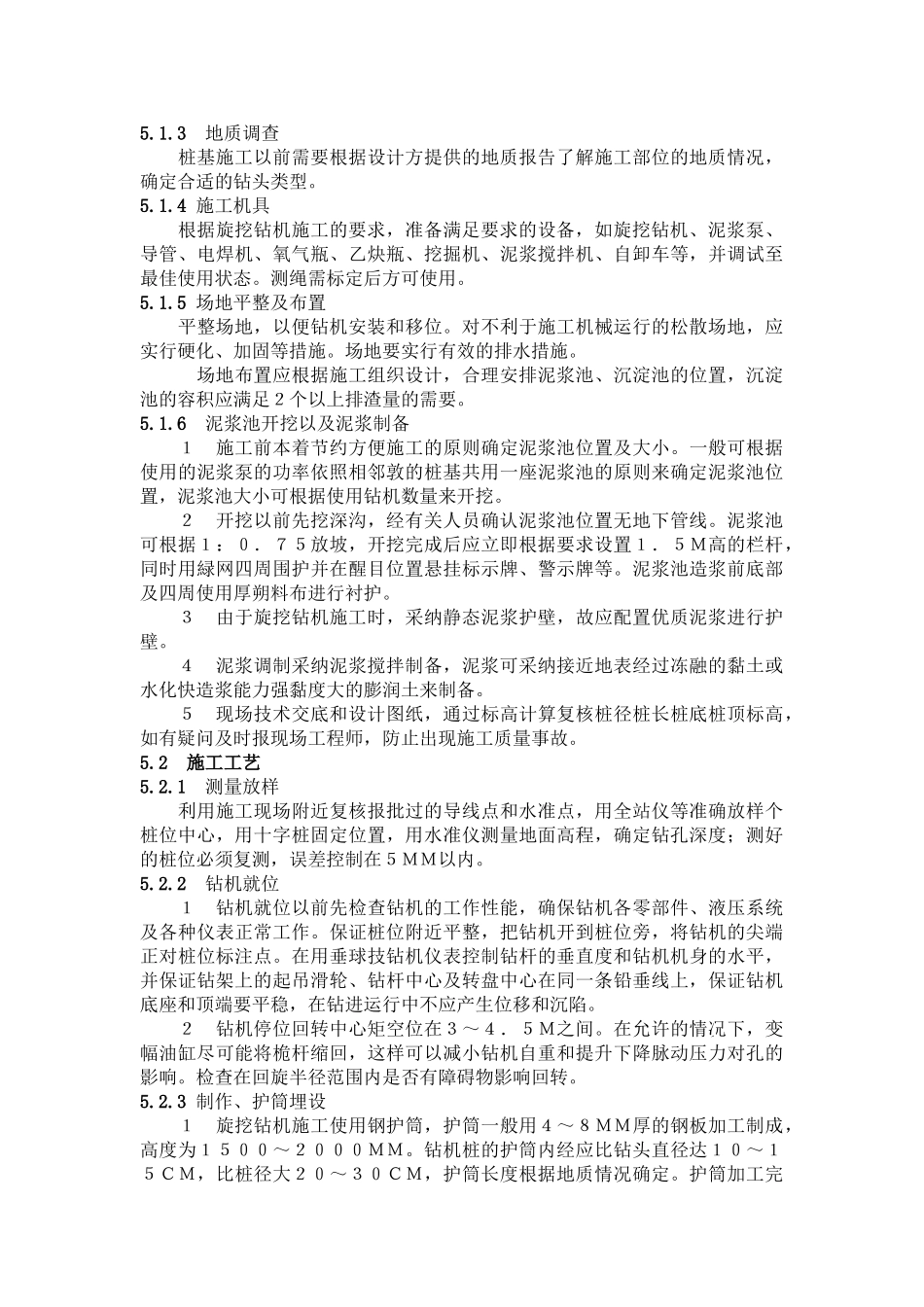

钻孔灌注桩旋挖钻机成孔作业指导书1适用范围本作业指导书适用于铁路土建工程各种土质层和沙类土、碎(卵)石土或中等硬度以下基岩的桩基施工。2作业准备2.1 内业技术准备开工前,技术人员应对施工图纸及相关的通用图纸和实质性施工组织设计进行仔细阅读和审核,熟悉客运专线铁路作业指南、验收标准以及相关的法律规范。制定安全保障措施及应急预案。对现场作业人员进行岗前技术、安全培训和考核,合格后持证上岗。对考核合格的人员进行技术交底。2.2 外业技术准备修建钢筋加工厂并配齐生活、生产及办公设施,满足施工生产需要。复核测量导线点、水准点,对场地进行平整,连通施工便道即用水、用电,备齐各种原材料和安全防护设备。3技术要求3.1 护壁泥浆应采纳砂浆搅拌机拌和,其性能应满足要求。3.2 在大面积施工展开前,应进行钻孔工艺试验,并进行总结。4施工工序与工艺流程4.1 旋挖钻机作业施工程序为:施工准备→桩基工艺试验→工艺总结→测量放样→护筒埋设(泥浆制备及测试)→钻机就位→钻孔→补浆→孔深测量→地质确认→清孔→成孔。4.2 工艺及质量控制流程5 施工要求5.1 施工准备5.1.1 岗前培训 桩基施工前,操作人员需接受工区项目组织的操作技能、安全教育培训,培训合格后,方可持证上岗作业。尤其对有要求的特别工种(如钻机司机)培训,必须经考核合格后持证上岗作业。5.1.2 场地踏勘 进行场地踏勘,对既有架空电线、地下线缆、给排水管道等设施,假如阻碍施工或对安全操作有影响,应实行清除、移位、保护等措施妥善处理。图 4.2 旋挖钻机钻孔桩施工工艺流程图测定桩位钻头就位造浆处理器造浆 注入护壁液装配绞刀片、钻孔拆除绞刀片埋设钢护筒提升桶式钻头 钻 孔 测 孔 清 孔钢筋笼下放就位安装导管灌注混凝土 拆除钢护筒钢筋笼加工制作测量孔深到位提升桶式钻头5.1.3 地质调查 桩基施工以前需要根据设计方提供的地质报告了解施工部位的地质情况,确定合适的钻头类型。5.1.4 施工机具 根据旋挖钻机施工的要求,准备满足要求的设备,如旋挖钻机、泥浆泵、导管、电焊机、氧气瓶、乙炔瓶、挖掘机、泥浆搅拌机、自卸车等,并调试至最佳使用状态。测绳需标定后方可使用。5.1.5 场地平整及布置 平整场地,以便钻机安装和移位。对不利于施工机械运行的松散场地,应实行硬化、加固等措施。场地要实行有效的排水措施。 场地布置应根据施工组织设计,合理安排泥浆池、沉淀池的位置,沉淀池的容积应满足2个以上...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钻孔灌注桩旋挖钻机成孔作业指导书

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
