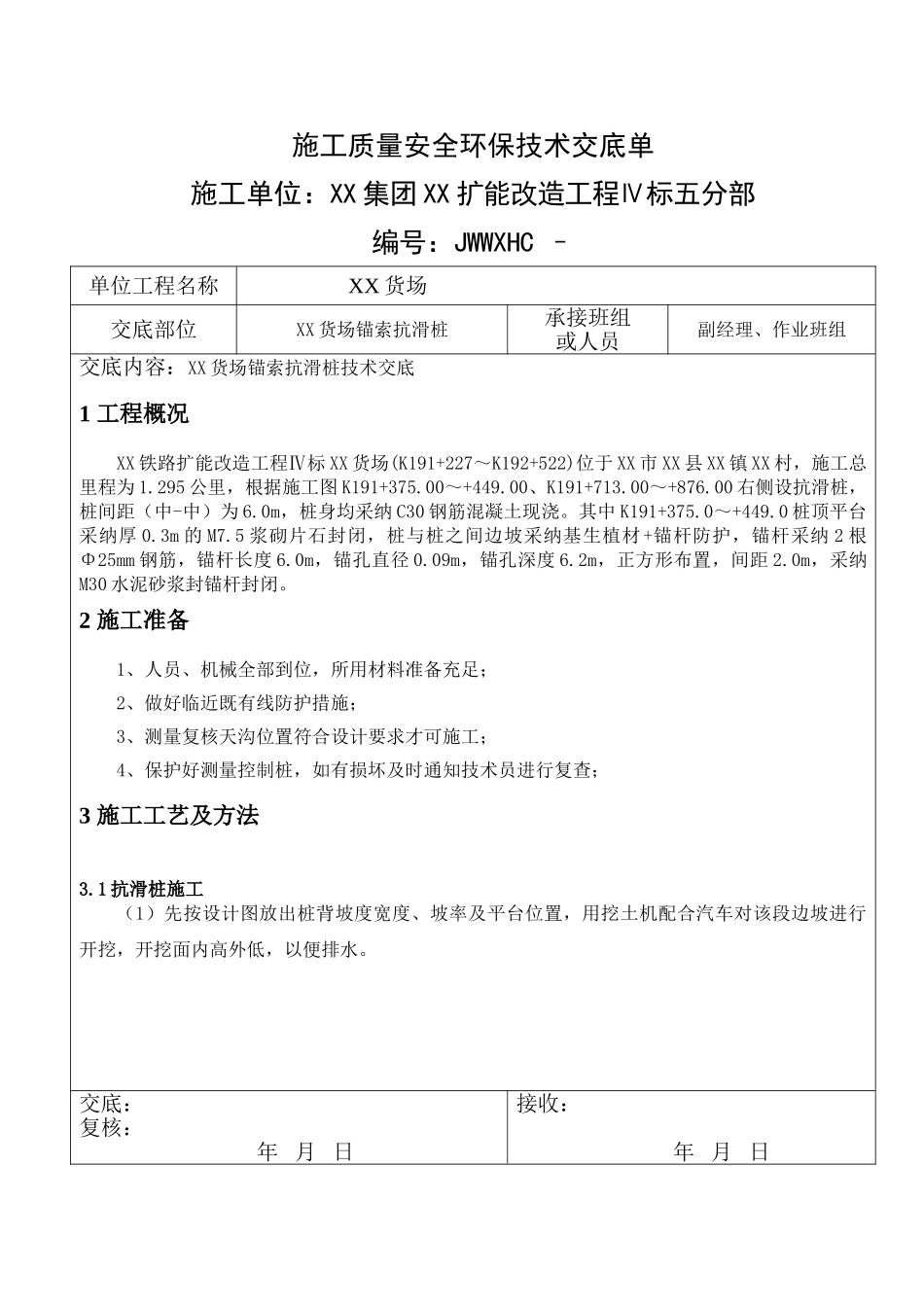

施工质量安全环保技术交底单施工单位:XX 集团 XX 扩能改造工程Ⅳ标五分部 编号:JWWXHC –单位工程名称 XX 货场交底部位XX 货场锚索抗滑桩承接班组或人员副经理、作业班组交底内容:XX 货场锚索抗滑桩技术交底1 工程概况XX 铁路扩能改造工程Ⅳ标 XX 货场(K191+227~K192+522)位于 XX 市 XX 县 XX 镇 XX 村,施工总里程为 1
295 公里,根据施工图 K191+375
00~+449
00、K191+713
00~+876
00 右侧设抗滑桩,桩间距(中-中)为 6
0m,桩身均采纳 C30 钢筋混凝土现浇
其中 K191+375
0~+449
0 桩顶平台采纳厚 0
3m 的 M7
5 浆砌片石封闭,桩与桩之间边坡采纳基生植材+锚杆防护,锚杆采纳 2 根Φ25mm 钢筋,锚杆长度 6
0m,锚孔直径 0
09m,锚孔深度 6
2m,正方形布置,间距 2
0m,采纳M30 水泥砂浆封锚杆封闭

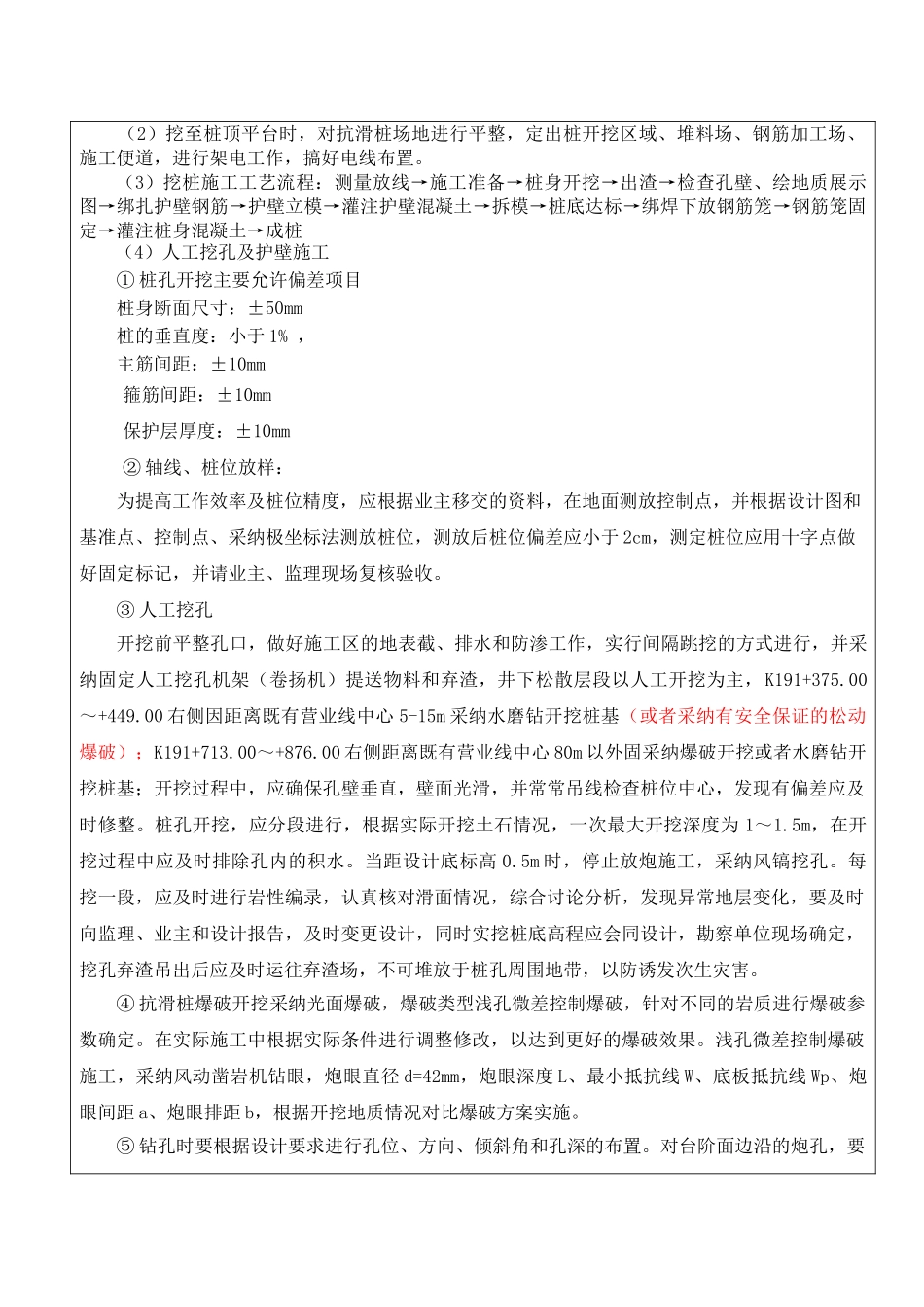

2 施工准备1、人员、机械全部到位,所用材料准备充足;2、做好临近既有线防护措施;3、测量复核天沟位置符合设计要求才可施工;4、保护好测量控制桩,如有损坏及时通知技术员进行复查;3 施工工艺及方法3
1 抗滑桩施工(1)先按设计图放出桩背坡度宽度、坡率及平台位置,用挖土机配合汽车对该段边坡进行开挖,开挖面内高外低,以便排水
交底:复核: 年 月 日接收: 年 月 日 (2)挖至桩顶平台时,对抗滑桩场地进行平整,定出桩开挖区域、堆料场、钢筋加工场、施工便道,进行架电工作,搞好电线布置
(3)挖桩施工工艺流程:测量放线→施工准备→桩身开挖→出渣→检查孔壁、绘地质展示图→绑扎护壁钢筋→护壁立模→灌注护壁混凝土→拆模→桩底达标→绑焊下放钢筋笼→钢筋笼固定→灌注桩身混凝土→成桩(4)人工挖孔及护壁施工 ① 桩孔开挖主要允许偏差项目 桩身断面尺寸:±5
