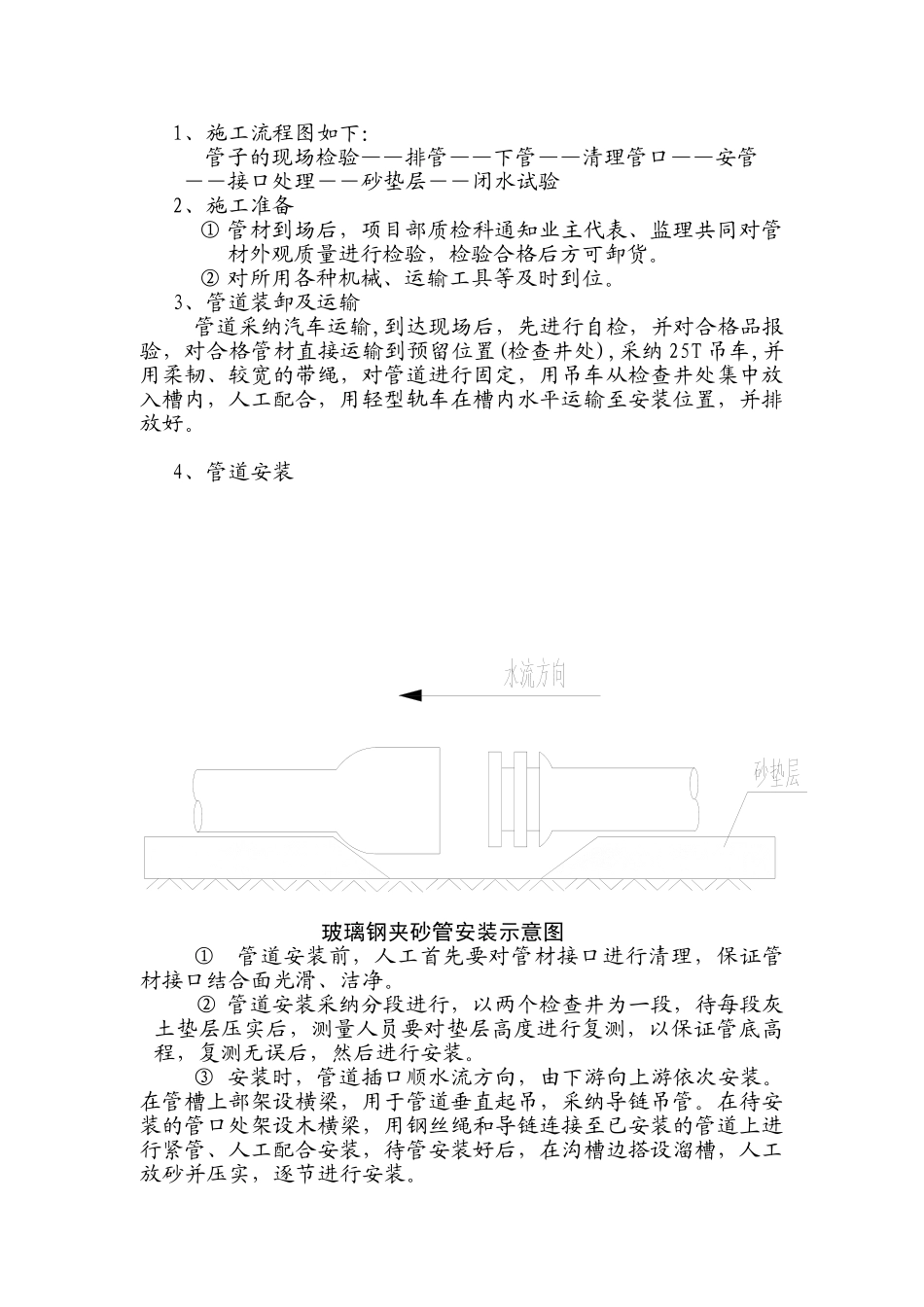

玻璃钢夹砂管作业指导书一、编写依据依据本工程设计图纸、《室外排水法律规范》 BJ14-87)、《给水排水管道工程施工及验收法律规范》(GB50268-97)、《室外给水排水和燃气热力工程抗震设计法律规范》(GB50032-2025)、《湿陷性黄土地区建筑法律规范》(GB50025-2025)、《埋地给水排水玻璃纤维增强热固性树脂夹砂管管道工程施工及验收规程》、(中国工程建设标准化协会标准)(CECS129:2025)编写。二、目的、范围本指导书仅用本工程玻璃钢管道安装施工中的作业指导。三、工程概况:本工程系阎良航空高技术产业基地临时雨污水管道安装工程,雨污水管道起点为飞豹路与创新大道交叉口,终点为小清河,管道采纳单管布置,雨水管道为玻璃钢夹砂管,管径 D2000—D2600;全长 1844 米,污水管道分为永久污水管道和临时污水管道。永久污水管道为玻璃钢夹砂管,管径 D1300,长 692m。主要工程量:DN=1300 的玻璃钢夹砂管 692m、DN=2000 的玻璃钢夹砂管 230m、DN=2600 的玻璃钢夹砂管 1811m。四、施工生产要素准备1、作业人员:技术员 2 人、特种作业人员 3 人,普工 15 人,机械操作人员 5人。2、施工材料:玻璃钢夹砂管。3、施工机械及工器具:25T 吊车一台,50 型装载机一台,推土机一台,农用三轮车二辆、打压机一台、10 导链、手板葫芦 2 个。4、施工现场及辅助工程:施工现场为:沟槽底层。辅助工程:灰土垫层、砂垫层、检查井等。五、施工方案1、施工流程图如下:管子的现场检验——排管——下管——清理管口——安管――接口处理――砂垫层――闭水试验2、施工准备① 管材到场后,项目部质检科通知业主代表、监理共同对管材外观质量进行检验,检验合格后方可卸货。② 对所用各种机械、运输工具等及时到位。3、管道装卸及运输管道采纳汽车运输,到达现场后,先进行自检,并对合格品报验,对合格管材直接运输到预留位置(检查井处),采纳 25T 吊车,并用柔韧、较宽的带绳,对管道进行固定,用吊车从检查井处集中放入槽内,人工配合,用轻型轨车在槽内水平运输至安装位置,并排放好。4、管道安装 玻璃钢夹砂管安装示意图①管道安装前,人工首先要对管材接口进行清理,保证管材接口结合面光滑、洁净。② 管道安装采纳分段进行,以两个检查井为一段,待每段灰土垫层压实后,测量人员要对垫层高度进行复测,以保证管底高程,复测无误后,然后进行安装。③ 安装时,管道插口顺水流方向,由下游向上游依次安装。 在管槽上部架...
