青莱高速公路马莱段第 xx 合同段下面层施工总 结山东 xxxx 有限公司青莱高速公路马莱段第 xx 合同项目部二 OO 六年十一月十六日下 面 层 施 工 总 结路面分部于 2025 年 11 月 15 日在桩号为 ZK201+500~K201+700 段内做了下面层试验段,共 200 米
试验段在监理工程师的监督指导下,严格根据《公路沥青路面施工技术法律规范》JTG F40-2025 和拟定的施工方案进行
前期准备工作、工料机的安排以及混合料的配合比等均得到监理工程师的认可和批准
通过这次施工,验证了施工方案和施工工艺的合理性,取得了一定的施工经验,为大面积进行下面层摊铺打下了基础
至 11 月 16日所有施工数据已整理完毕,现将该路段的施工工艺、原材料用量控制、松铺系数、压实度与松铺厚度、碾压遍数等之间的关系加以汇总

一、施工前的准备工作1、施工组织机构准备以及 40 人现场施工人员

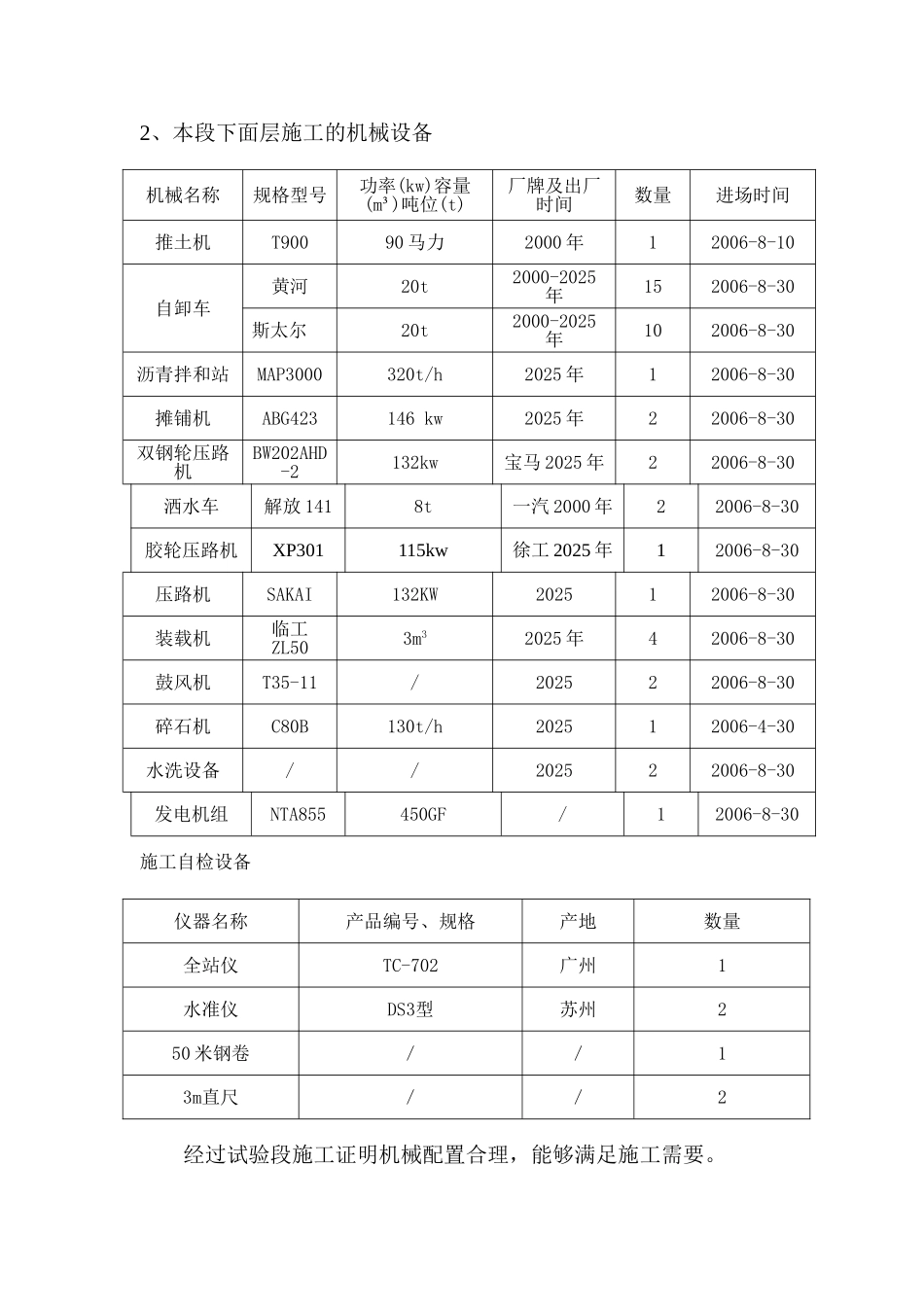

项目经理: 项目副经理: 项目总工: 施工处 测量队 试验室 机务科 质检科 材料科 后勤处 2、本段下面层施工的机械设备 施工自检设备经过试验段施工证明机械配置合理,能够满足施工需要
机械名称规格型号功率(kw)容量(m³)吨位(t)厂牌及出厂时间数量进场时间推土机T90090 马力2000 年12006-8-10自卸车黄河20t2000-2025年152006-8-30斯太尔20t2000-2025年102006-8-30沥青拌和站MAP3000320t/h2025 年12006-8-30摊铺机ABG423146 kw2025 年22006-8-30双钢轮压路机BW202AHD-2132kw宝马 2025 年22006-8-30洒水车解放 1418t一汽 2000 年22006-8-30胶轮压路机XP301115kw徐工 2025 年12006-8-30压路机SAKAI132KW20
