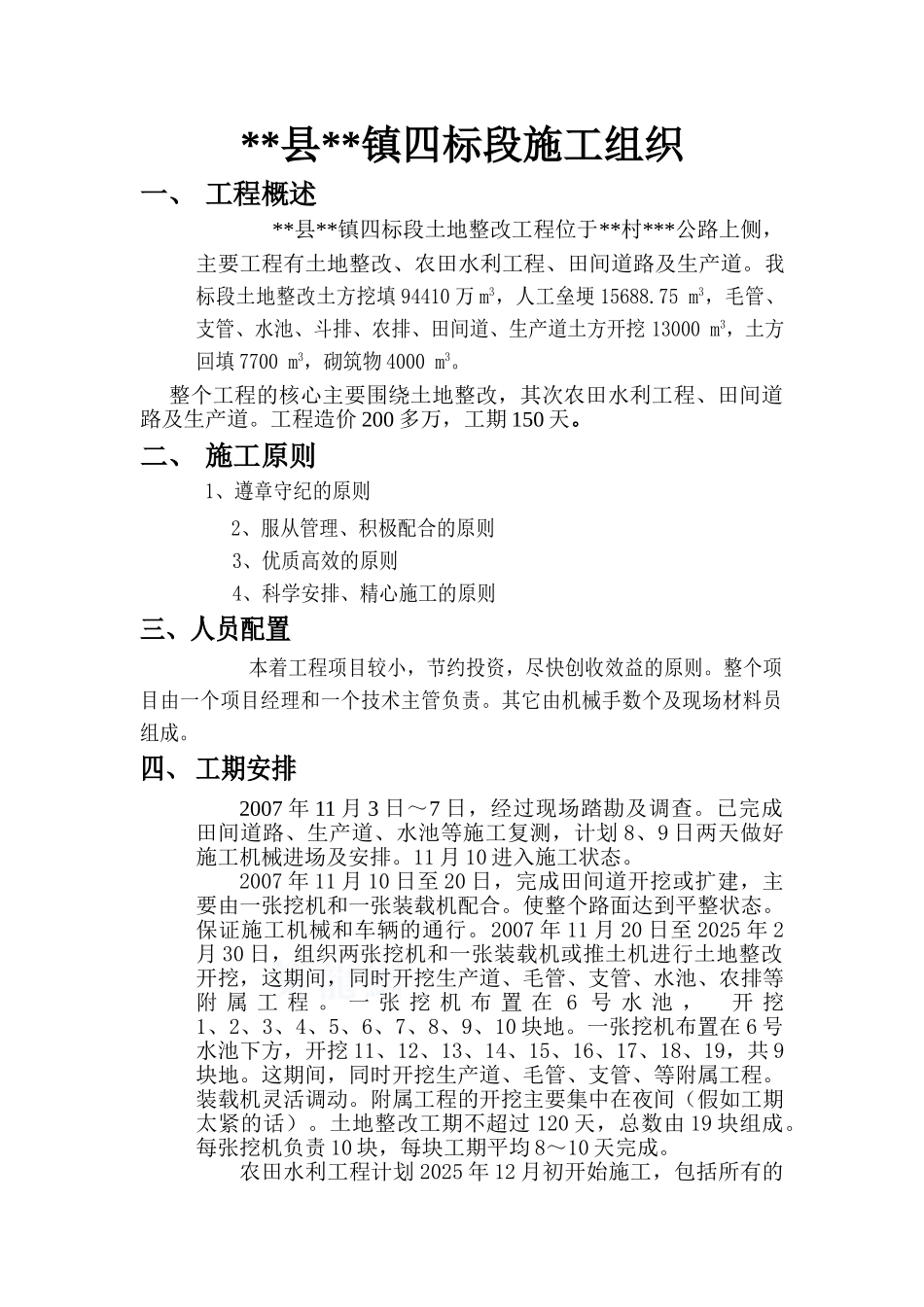

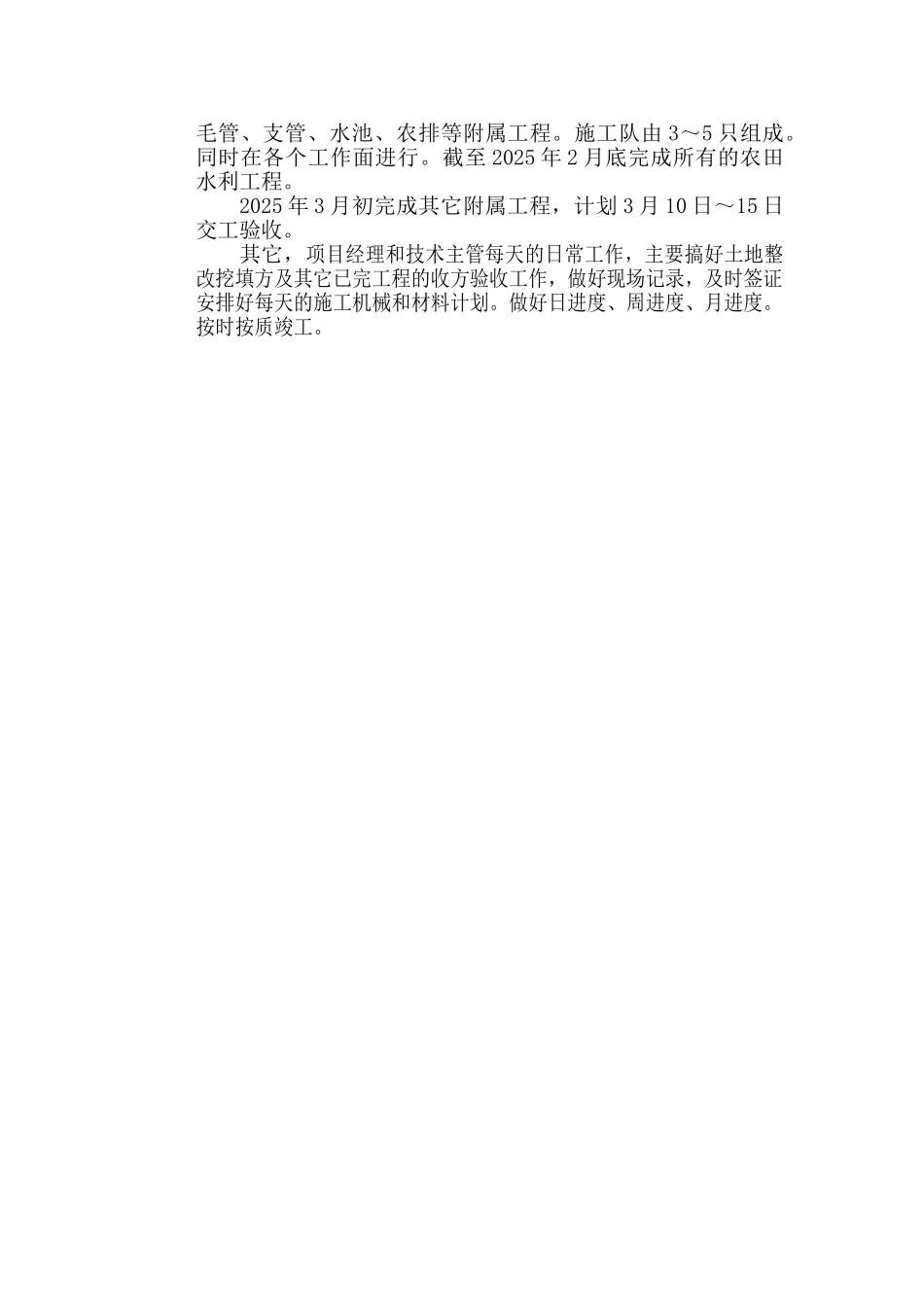

**县**镇四标段施工组织一、 工程概述 **县**镇四标段土地整改工程位于**村***公路上侧,主要工程有土地整改、农田水利工程、田间道路及生产道
我标段土地整改土方挖填 94410 万 m3,人工垒埂 15688
75 m3,毛管、支管、水池、斗排、农排、田间道、生产道土方开挖 13000 m3,土方回填 7700 m3,砌筑物 4000 m3
整个工程的核心主要围绕土地整改,其次农田水利工程、田间道路及生产道
工程造价 200 多万,工期 150 天
二、 施工原则 1、遵章守纪的原则2、服从管理、积极配合的原则3、优质高效的原则4、科学安排、精心施工的原则三、人员配置本着工程项目较小,节约投资,尽快创收效益的原则
整个项目由一个项目经理和一个技术主管负责
其它由机械手数个及现场材料员组成
四、 工期安排2007 年 11 月 3 日~7 日,经过现场踏勘及调查
已完成田间道路、生产道、水池等施工复测,计划 8、9 日两天做好施工机械进场及安排
11 月 10 进入施工状态
2007 年 11 月 10 日至 20 日,完成田间道开挖或扩建,主要由一张挖机和一张装载机配合
使整个路面达到平整状态
保证施工机械和车辆的通行
2007 年 11 月 20 日至 2025 年 2月 30 日,组织两张挖机和一张装载机或推土机进行土地整改开挖,这期间,同时开挖生产道、毛管、支管、水池、农排等附 属 工 程
一 张 挖 机 布 置 在 6 号 水 池 , 开 挖1、2、3、4、5、6、7、8、9、10 块地
一张挖机布置在 6 号水池下方,开挖 11、12、13、14、15、16、17、18、19,共 9块地
这期间,同时开挖生产道、毛管、支管、等附属工程
装载机灵活调动
附属工程的开挖主要集中在夜间(假如工期太紧的话)
土地整改工期不超过 120 天,总数由 19 块组
