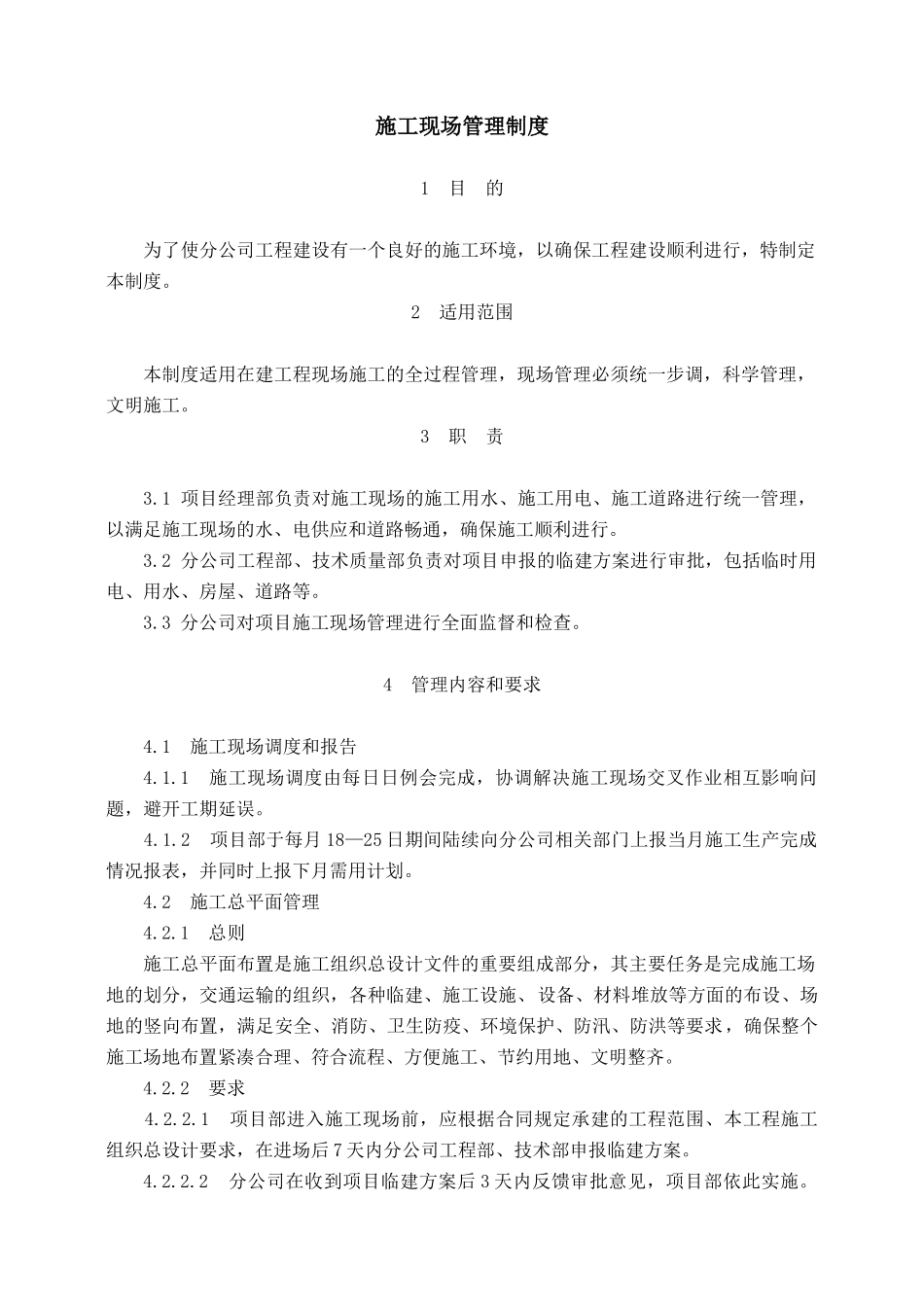

施工现场管理制度1 目 的为了使分公司工程建设有一个良好的施工环境,以确保工程建设顺利进行,特制定本制度
2 适用范围本制度适用在建工程现场施工的全过程管理,现场管理必须统一步调,科学管理,文明施工
3 职 责3
1 项目经理部负责对施工现场的施工用水、施工用电、施工道路进行统一管理,以满足施工现场的水、电供应和道路畅通,确保施工顺利进行
2 分公司工程部、技术质量部负责对项目申报的临建方案进行审批,包括临时用电、用水、房屋、道路等
3 分公司对项目施工现场管理进行全面监督和检查
4 管理内容和要求4
1 施工现场调度和报告4
1 施工现场调度由每日日例会完成,协调解决施工现场交叉作业相互影响问题,避开工期延误
2 项目部于每月 18—25 日期间陆续向分公司相关部门上报当月施工生产完成情况报表,并同时上报下月需用计划
2 施工总平面管理4
1 总则施工总平面布置是施工组织总设计文件的重要组成部分,其主要任务是完成施工场地的划分,交通运输的组织,各种临建、施工设施、设备、材料堆放等方面的布设、场地的竖向布置,满足安全、消防、卫生防疫、环境保护、防汛、防洪等要求,确保整个施工场地布置紧凑合理、符合流程、方便施工、节约用地、文明整齐
2 要求 4
1 项目部进入施工现场前,应根据合同规定承建的工程范围、本工程施工组织总设计要求,在进场后 7 天内分公司工程部、技术部申报临建方案
2 分公司在收到项目临建方案后 3 天内反馈审批意见,项目部依此实施
未经审批的临建方案项目部不得擅自实施,违规者视情节轻重给予经济处罚
施工过程中因施工内容变更或条件发生变化时确需增减临建工程,必须提出书面申请,报分公司工程部及技术部批准后实施
3 现场临建应三做到施工区、办公区、生活区三区分开,后两区地坪要硬化,三区间采纳金属定型
