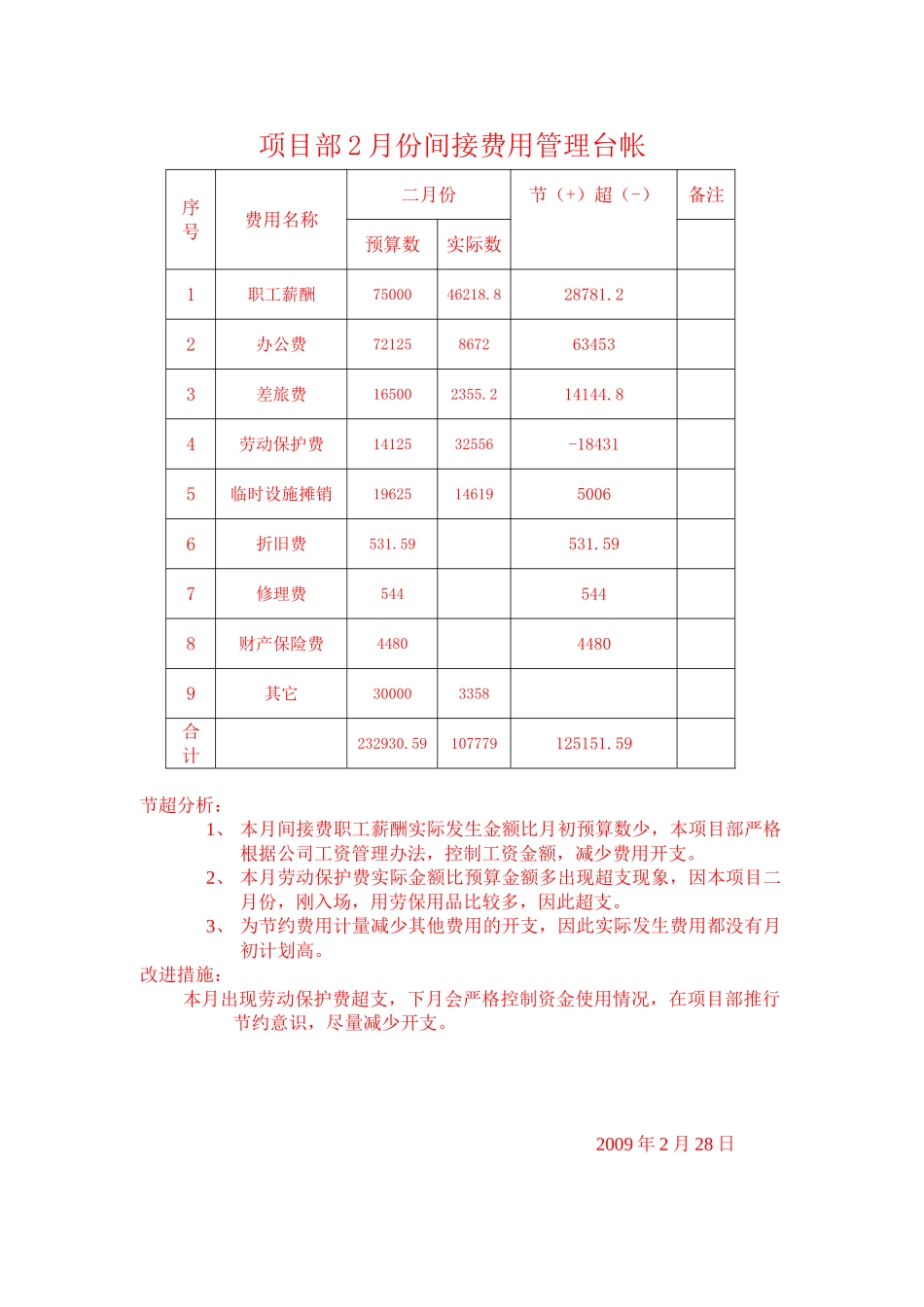

项目部 2 月份间接费用管理台帐序号费用名称二月份节(+)超(-)备注预算数实际数 1职工薪酬7500046218
828781
2 2办公费72125867263453 3差旅费165002355
214144
8 4劳动保护费1412532556-18431 5临时设施摊销19625146195006 6折旧费531
59 531
59 7修理费544 544 8财产保险费4480 4480 9其它300003358 合计 232930
59107779125151
59 节超分析:1、 本月间接费职工薪酬实际发生金额比月初预算数少,本项目部严格根据公司工资管理办法,控制工资金额,减少费用开支
2、 本月劳动保护费实际金额比预算金额多出现超支现象,因本项目二月份,刚入场,用劳保用品比较多,因此超支
3、 为节约费用计量减少其他费用的开支,因此实际发生费用都没有月初计划高
改进措施: 本月出现劳动保护费超支,下月会严格控制资金使用情况,在项目部推行节约意识,尽量减少开支

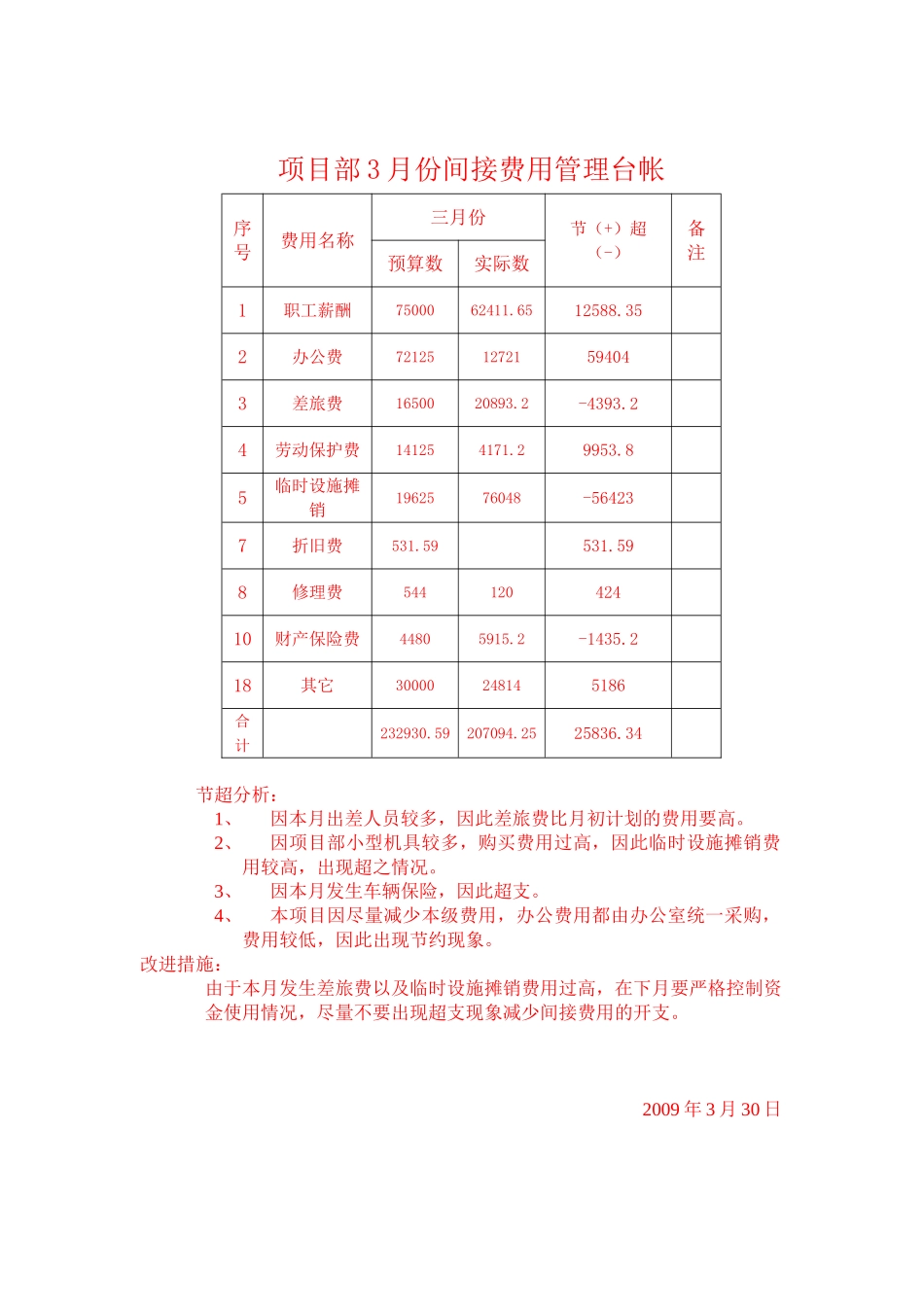

2009 年 2 月 28 日 项目部 3 月份间接费用管理台帐序号费用名称三月份节(+)超(-)备注预算数实际数1职工薪酬7500062411
6512588
35 2办公费721251272159404 3差旅费1650020893
2-4393
2 4劳动保护费141254171
8 5临时设施摊销1962576048-56423 7折旧费531
59 531
59 8修理费544120424 10财产保险费44805915
2-1435
2 18其它30000248145186 合计 232930
59207094
2525836
34 节超分析:1、因本月出差人员较多,因此差旅费比月初计划的费用要高
2、因项目部小型机具较多,购买费用过高,因此临时设施摊销费用较高,出现超之情况
