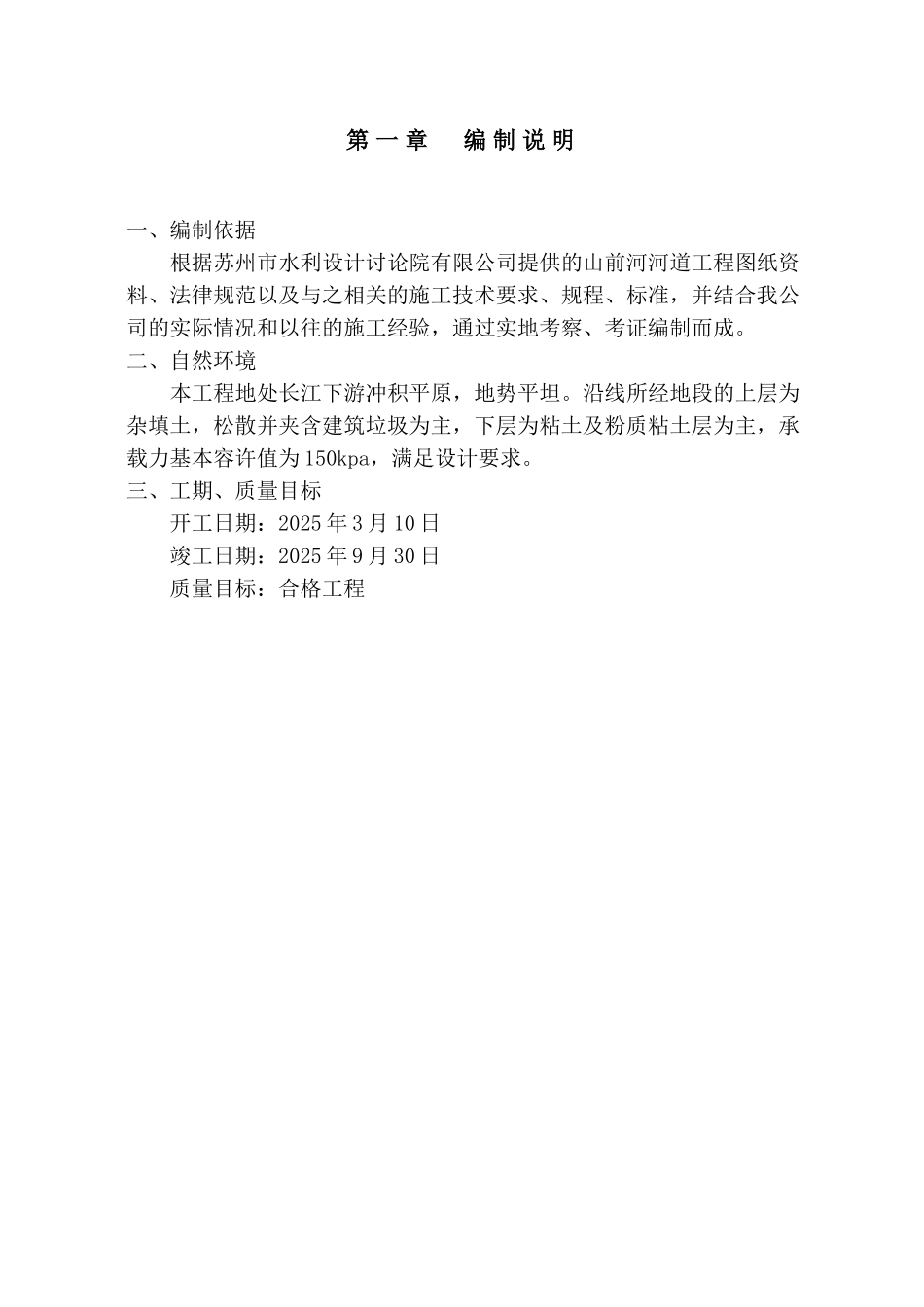

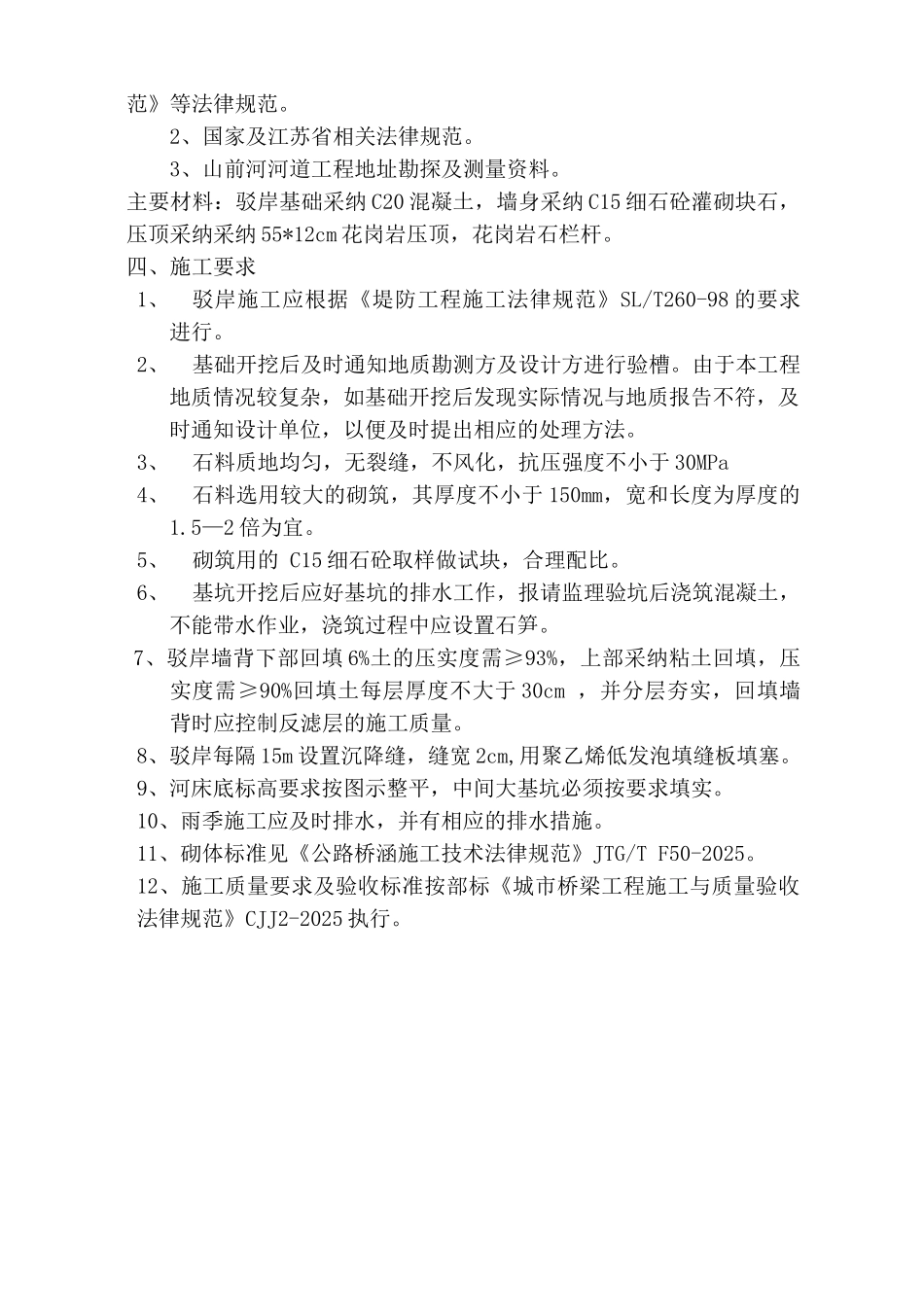

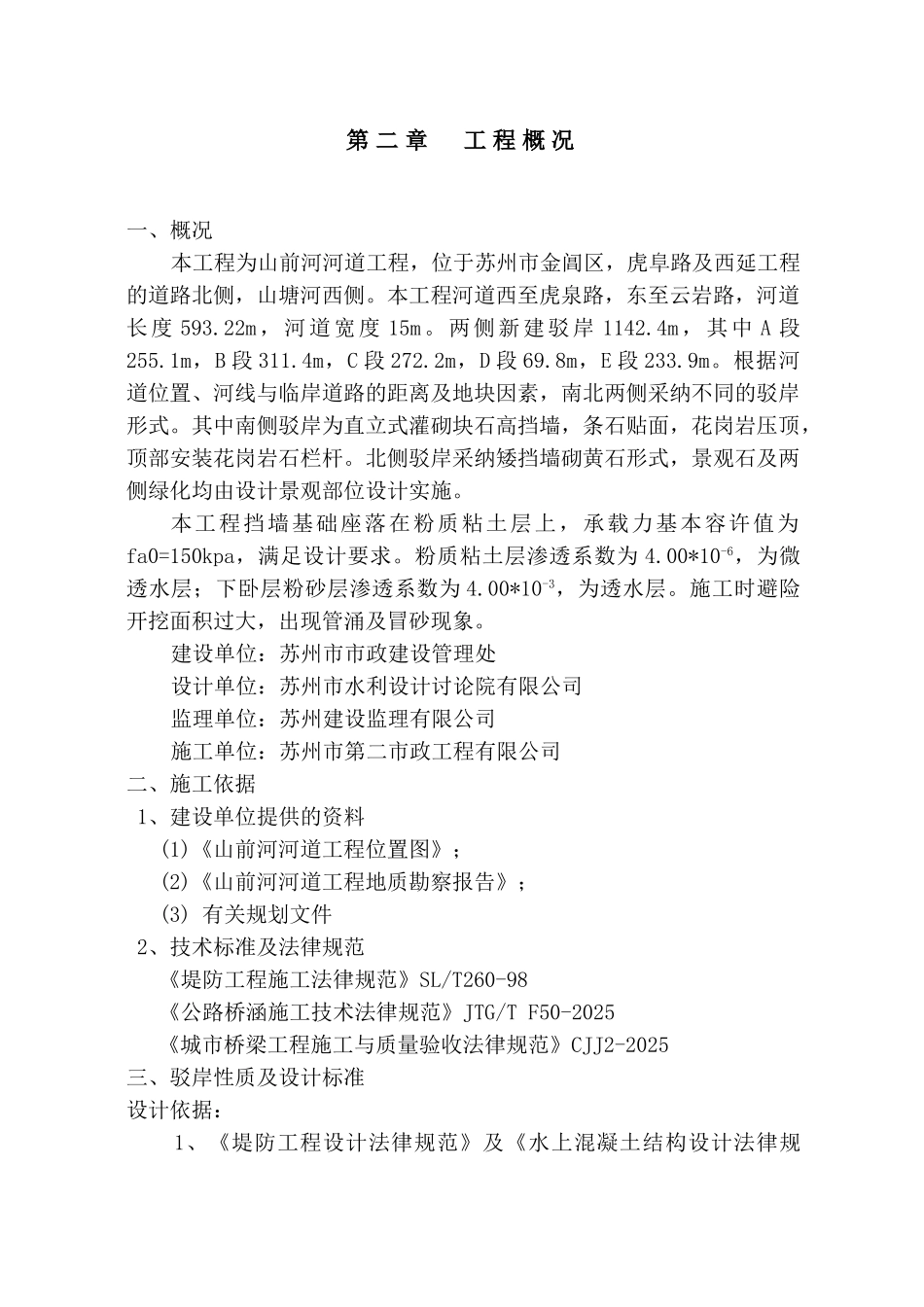

第 一 章 编 制 说 明一、编制依据 根据苏州市水利设计讨论院有限公司提供的山前河河道工程图纸资料、法律规范以及与之相关的施工技术要求、规程、标准,并结合我公司的实际情况和以往的施工经验,通过实地考察、考证编制而成。二、自然环境 本工程地处长江下游冲积平原,地势平坦。沿线所经地段的上层为杂填土,松散并夹含建筑垃圾为主,下层为粘土及粉质粘土层为主,承载力基本容许值为 150kpa,满足设计要求。三、工期、质量目标开工日期:2025 年 3 月 10 日竣工日期:2025 年 9 月 30 日质量目标:合格工程第 二 章 工 程 概 况一、概况本工程为山前河河道工程,位于苏州市金阊区,虎阜路及西延工程的道路北侧,山塘河西侧。本工程河道西至虎泉路,东至云岩路,河道长度 593.22m,河道宽度 15m。两侧新建驳岸 1142.4m,其中 A 段255.1m,B 段 311.4m,C 段 272.2m,D 段 69.8m,E 段 233.9m。根据河道位置、河线与临岸道路的距离及地块因素,南北两侧采纳不同的驳岸形式。其中南侧驳岸为直立式灌砌块石高挡墙,条石贴面,花岗岩压顶,顶部安装花岗岩石栏杆。北侧驳岸采纳矮挡墙砌黄石形式,景观石及两侧绿化均由设计景观部位设计实施。本工程挡墙基础座落在粉质粘土层上,承载力基本容许值为fa0=150kpa,满足设计要求。粉质粘土层渗透系数为 4.00*10-6,为微透水层;下卧层粉砂层渗透系数为 4.00*10-3,为透水层。施工时避险开挖面积过大,出现管涌及冒砂现象。建设单位:苏州市市政建设管理处设计单位:苏州市水利设计讨论院有限公司监理单位:苏州建设监理有限公司施工单位:苏州市第二市政工程有限公司二、施工依据 1、建设单位提供的资料 (1)《山前河河道工程位置图》; (2)《山前河河道工程地质勘察报告》; (3) 有关规划文件 2、技术标准及法律规范 《堤防工程施工法律规范》SL/T260-98 《公路桥涵施工技术法律规范》JTG/T F50-2025 《城市桥梁工程施工与质量验收法律规范》CJJ2-2025三、驳岸性质及设计标准设计依据: 1、《堤防工程设计法律规范》及《水上混凝土结构设计法律规范》等法律规范。 2、国家及江苏省相关法律规范。 3、山前河河道工程地址勘探及测量资料。 主要材料:驳岸基础采纳 C20 混凝土,墙身采纳 C15 细石砼灌砌块石,压顶采纳采纳 55*12cm 花岗岩压顶,花岗岩石栏杆。 四、施工要求1、驳岸施工应根据《堤防工程施工法律规范》SL/T260-98 的要求进行...
