基础工程模板施工方案审定:审核:编制:二 00 四年三月基础工程模板施工方案一、编制说明1、xxxxx 大学 48#高层住宅为附建式六级防空地下室,设有一个防护单元,掩蔽面积分别为 1000 左右平方米,层高 3
7m,剪力墙厚度分别为 700、550、300、250、200mm
2、本工程地下室模板采纳多层板及 850×850 木方组合配制木模及竹胶板,支撑体系采纳钢管支撑,木模板加固采纳对拉螺栓
3、编制依据4、xxxxx 大学 48#高层住宅楼施工图纸
5、GB50204—2025《砼结构工程施工及验收法律规范》和国家有关规定以及本项目的实际情况以及同类工程的经验
6、xxxxx 大学 48#高层住宅楼施工组织设计
二、模板设计1、设计原则力求构造简单,装拆方便,不阻碍钢筋绑扎,支撑牢固并保证砼浇筑时不漏浆
保证工程结构的构件各部分形状尺寸和相互位置的正确
具有足够的强度、刚度和稳定性,能可靠地承受新浇砼的重量和侧压力,以及在施工中所产生的荷载
2、模板设计(1)墙模板设计:① 选用木模竖向排列,为了避开在木模上随意钻穿孔,在两板中间设 140 系列模板钻孔以便竖向穿墙螺栓连接,以减少模板消耗
模板的支承系统采纳 φ48 钢管进行支承,另分设内外两道 φ48 钢楞,内钢楞水平设置,间距为 300—400mm;外钢楞竖向设置,承受内钢楞传来的荷载,间距为 650mm
根据施工图纸中墙的具体尺寸,对每一间的配板进行组配设计,配板设计尺寸模板长向拼接采纳错开布置,以保证模板的整体刚度
② 墙体采纳 Ф12 对拉螺栓(带止水片用于地下室外墙部分)对拉,地下室施工拆模后,用切割机将伸出部分割掉,用防水砂浆抹平;地上部分及地下室内墙,在螺栓外套 16mmPVC 管,拆模后将螺栓抽出可重复利用

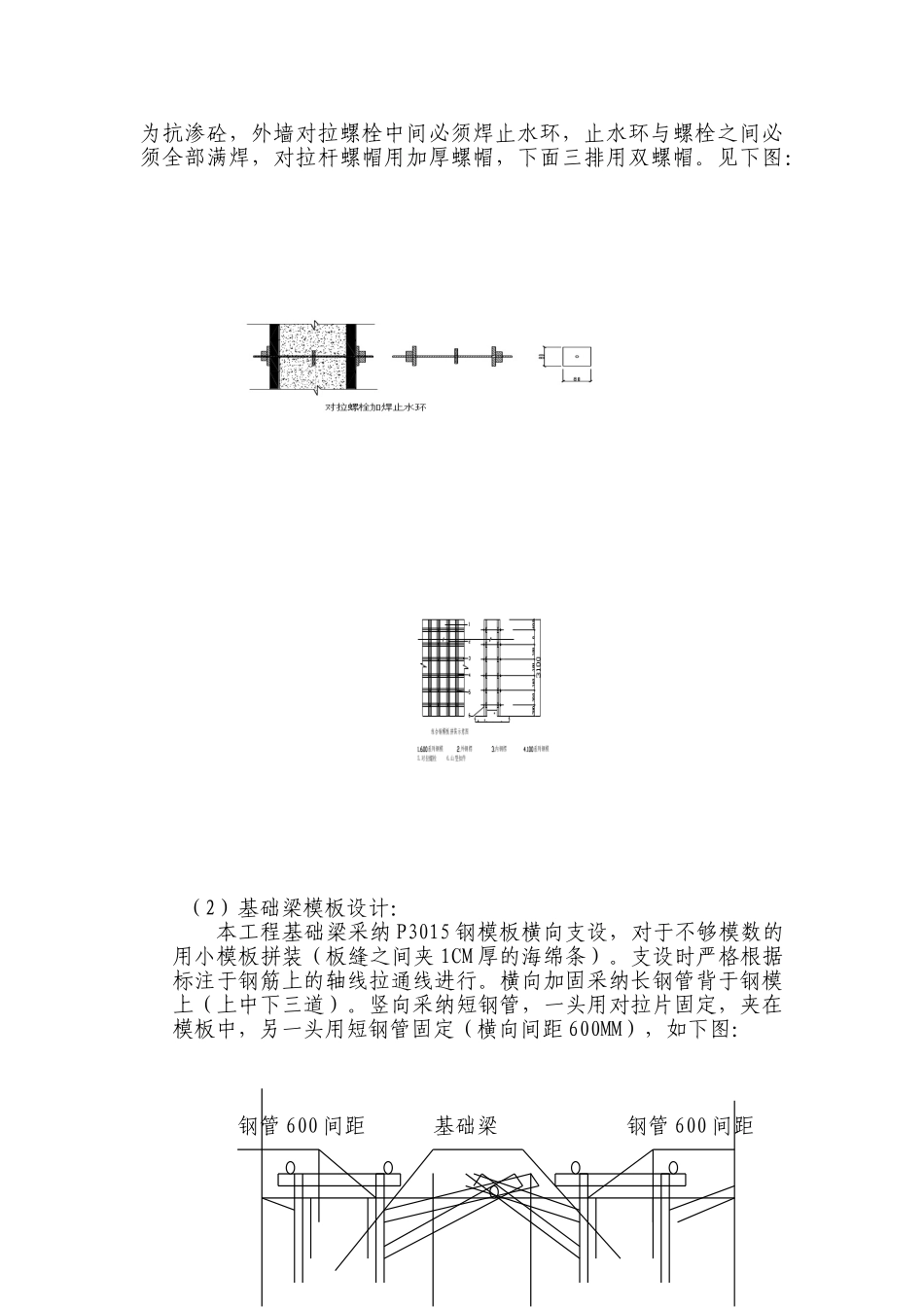

对拉螺栓水平间距为 300—400,竖向间距为 650,地下室外墙为抗渗砼,外墙对拉螺
