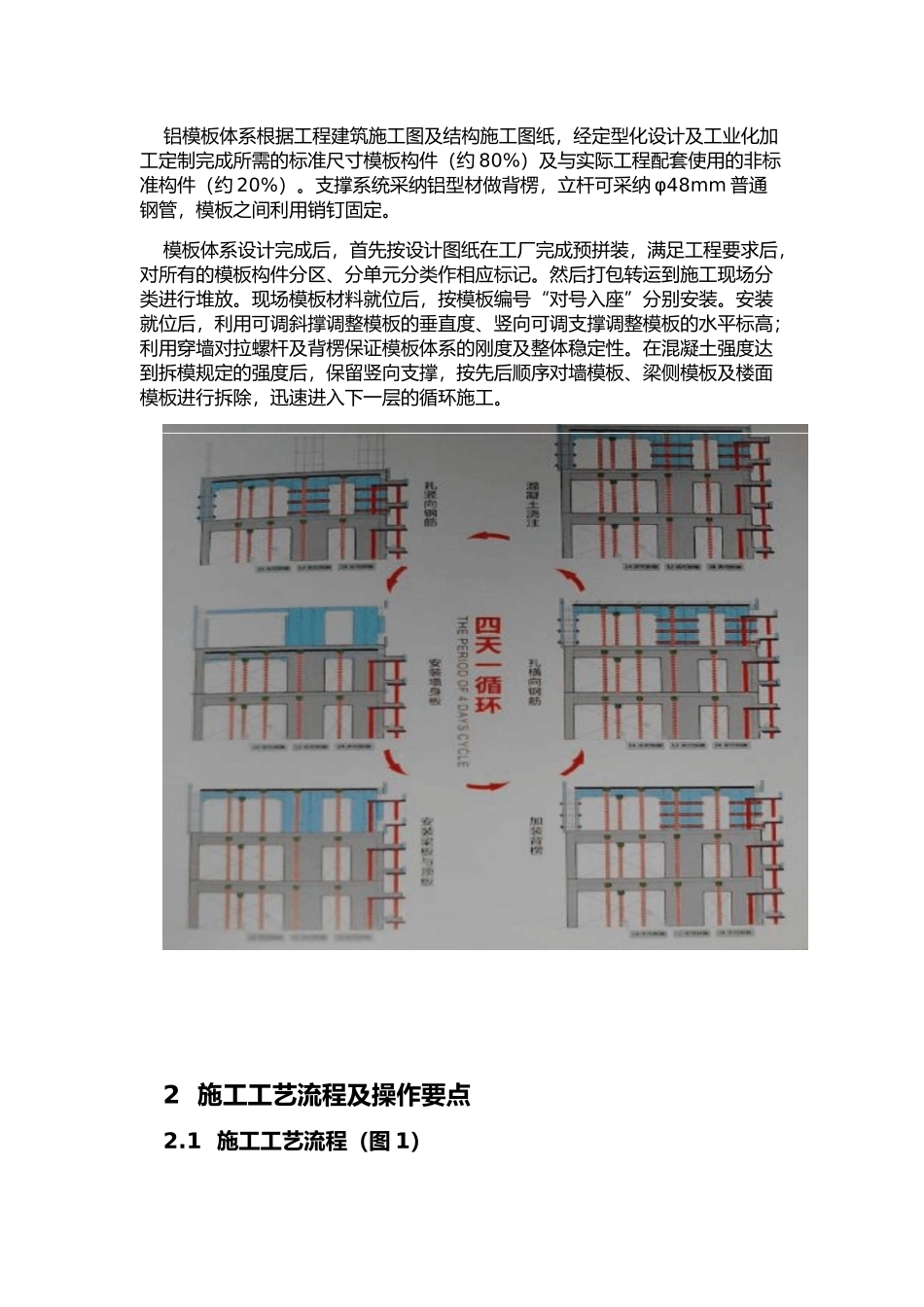

xx 市经济技术开发区 2025 年公共住房与商品房混合居住社区项目一标段铝模板施工方案 1 工艺原理 铝模板体系根据工程建筑施工图及结构施工图纸,经定型化设计及工业化加工定制完成所需的标准尺寸模板构件(约 80%)及与实际工程配套使用的非标准构件(约 20%)
支撑系统采纳铝型材做背楞,立杆可采纳 φ48mm 普通钢管,模板之间利用销钉固定
模板体系设计完成后,首先按设计图纸在工厂完成预拼装,满足工程要求后,对所有的模板构件分区、分单元分类作相应标记
然后打包转运到施工现场分类进行堆放
现场模板材料就位后,按模板编号“对号入座”分别安装
安装就位后,利用可调斜撑调整模板的垂直度、竖向可调支撑调整模板的水平标高;利用穿墙对拉螺杆及背楞保证模板体系的刚度及整体稳定性
在混凝土强度达到拆模规定的强度后,保留竖向支撑,按先后顺序对墙模板、梁侧模板及楼面模板进行拆除,迅速进入下一层的循环施工
2 施工工艺流程及操作要点2

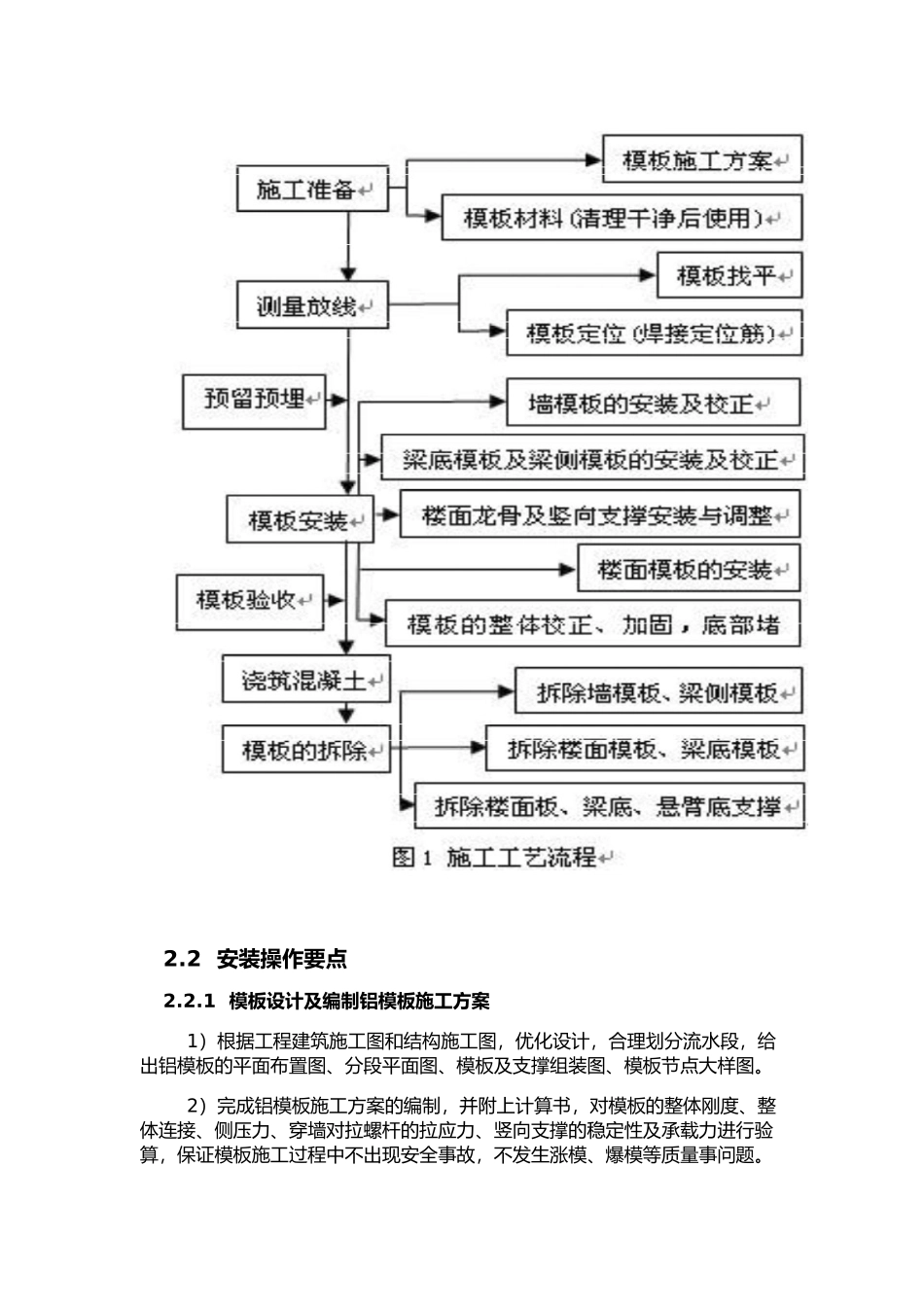

1 施工工艺流程(图 1)2
2 安装操作要点 2
1 模板设计及编制铝模板施工方案 1)根据工程建筑施工图和结构施工图,优化设计,合理划分流水段,给出铝模板的平面布置图、分段平面图、模板及支撑组装图、模板节点大样图
2)完成铝模板施工方案的编制,并附上计算书,对模板的整体刚度、整体连接、侧压力、穿墙对拉螺杆的拉应力、竖向支撑的稳定性及承载力进行验算,保证模板施工过程中不出现安全事故,不发生涨模、爆模等质量事问题
3)根据模板的设计图纸及方案,对进入施工现场的所有构件的编号、数量、尺寸进行核查
完善的编号系统有助于模板构件的识别,方便模板的安装,提高施工效率
4)在必要情况下对进场的铝模板材料进行复检,或要求模板公司提供有资质的检测机构所开具的检测证明文件,保证铝模板达到相应的质量要求
5)支撑体系须混凝土强度达到要求后方能拆除,楼面支撑需计划 3
