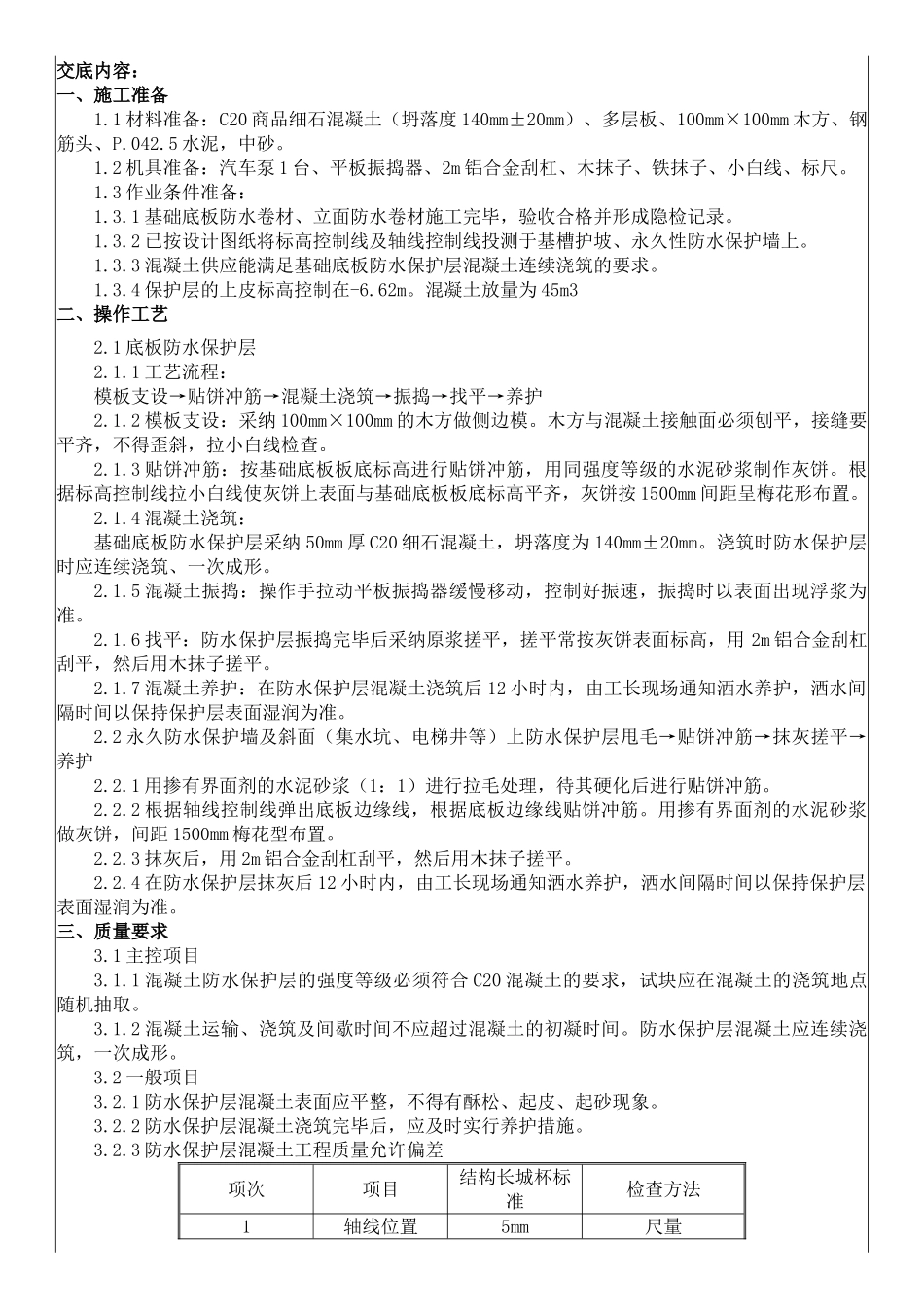

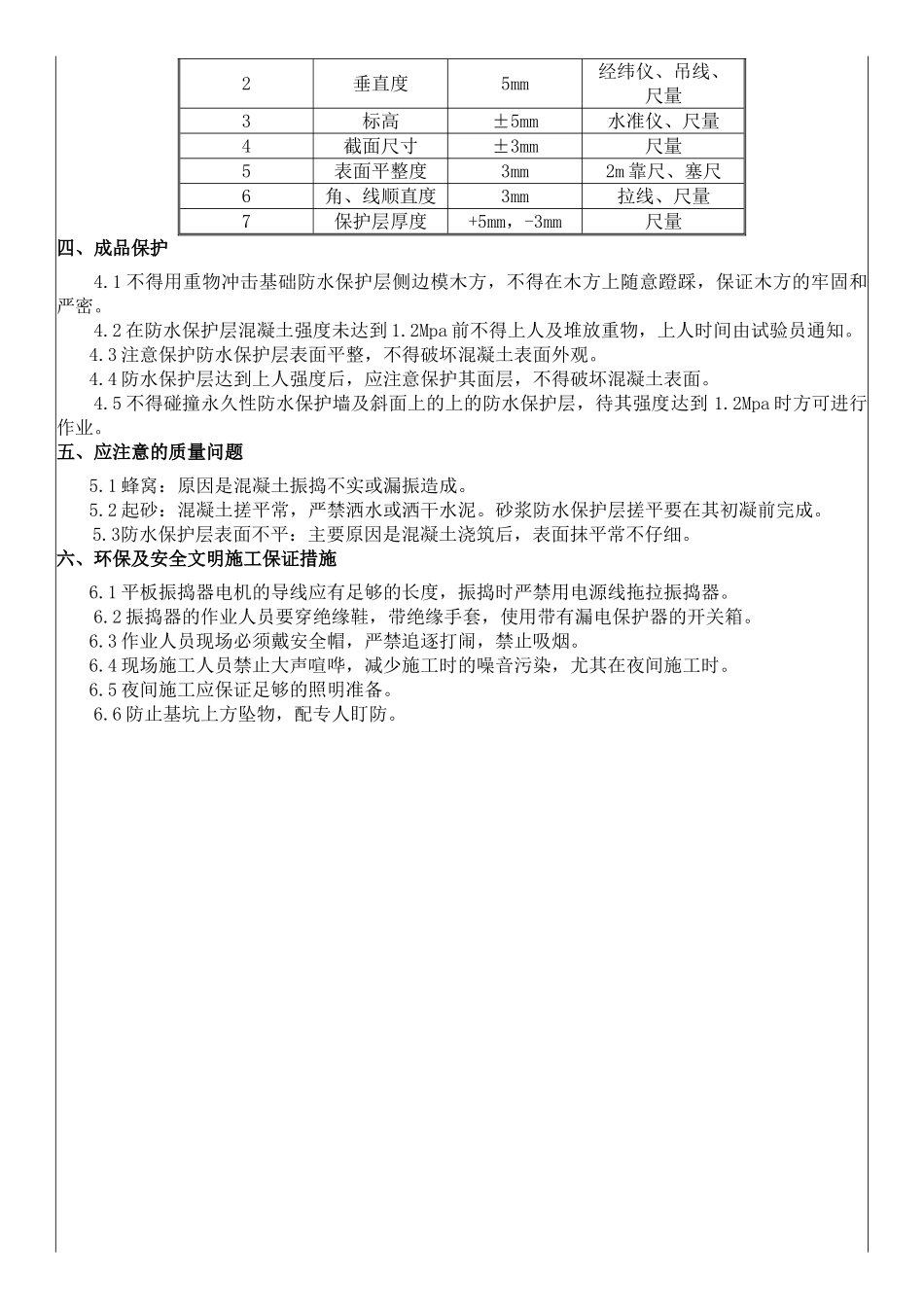

交底内容:一、施工准备1
1 材料准备:C20 商品细石混凝土(坍落度 140mm±20mm)、多层板、100mm×100mm 木方、钢筋头、P
5 水泥,中砂
2 机具准备:汽车泵 1 台、平板振捣器、2m 铝合金刮杠、木抹子、铁抹子、小白线、标尺
3 作业条件准备:1
1 基础底板防水卷材、立面防水卷材施工完毕,验收合格并形成隐检记录
2 已按设计图纸将标高控制线及轴线控制线投测于基槽护坡、永久性防水保护墙上
3 混凝土供应能满足基础底板防水保护层混凝土连续浇筑的要求
4 保护层的上皮标高控制在-6
混凝土放量为 45m3二、操作工艺2
1 底板防水保护层2
1 工艺流程:模板支设→贴饼冲筋→混凝土浇筑→振捣→找平→养护2
2 模板支设:采纳 100mm×100mm 的木方做侧边模
木方与混凝土接触面必须刨平,接缝要平齐,不得歪斜,拉小白线检查
3 贴饼冲筋:按基础底板板底标高进行贴饼冲筋,用同强度等级的水泥砂浆制作灰饼
根据标高控制线拉小白线使灰饼上表面与基础底板板底标高平齐,灰饼按 1500mm 间距呈梅花形布置
4 混凝土浇筑:基础底板防水保护层采纳 50mm 厚 C20 细石混凝土,坍落度为 140mm±20mm
浇筑时防水保护层时应连续浇筑、一次成形
5 混凝土振捣:操作手拉动平板振捣器缓慢移动,控制好振速,振捣时以表面出现浮浆为准
6 找平:防水保护层振捣完毕后采纳原浆搓平,搓平常按灰饼表面标高,用 2m 铝合金刮杠刮平,然后用木抹子搓平
7 混凝土养护:在防水保护层混凝土浇筑后 12 小时内,由工长现场通知洒水养护,洒水间隔时间以保持保护层表面湿润为准
2 永久防水保护墙及斜面(集水坑、电梯井等)上防水保护层甩毛→贴饼冲筋→抹灰搓平→养护2
