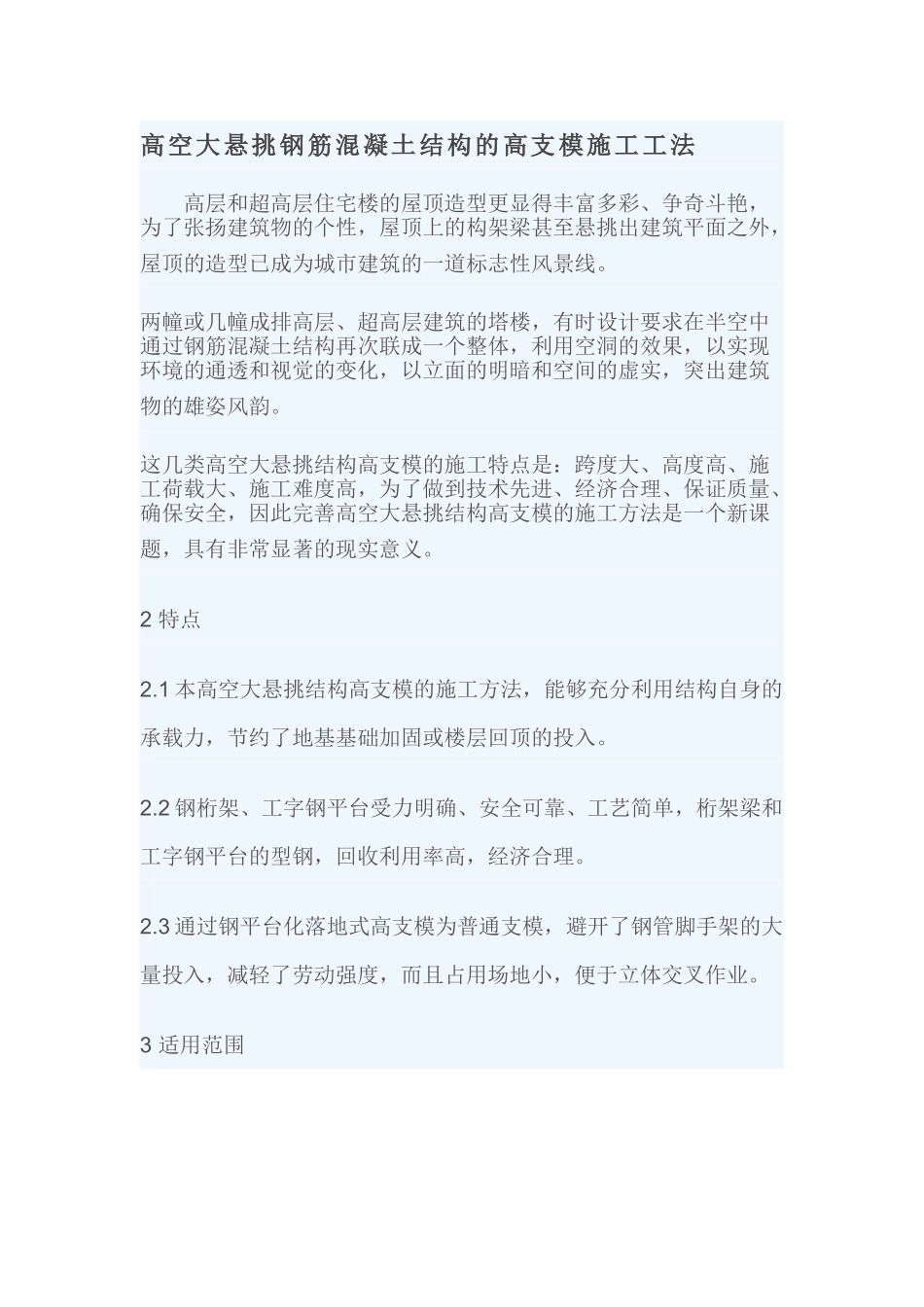

高空大悬挑钢筋混凝土结构的高支模施工工法高层和超高层住宅楼的屋顶造型更显得丰富多彩、争奇斗艳,为了张扬建筑物的个性,屋顶上的构架梁甚至悬挑出建筑平面之外,屋顶的造型已成为城市建筑的一道标志性风景线
两幢或几幢成排高层、超高层建筑的塔楼,有时设计要求在半空中通过钢筋混凝土结构再次联成一个整体,利用空洞的效果,以实现环境的通透和视觉的变化,以立面的明暗和空间的虚实,突出建筑物的雄姿风韵
这几类高空大悬挑结构高支模的施工特点是:跨度大、高度高、施工荷载大、施工难度高,为了做到技术先进、经济合理、保证质量、确保安全,因此完善高空大悬挑结构高支模的施工方法是一个新课题,具有非常显著的现实意义
2 特点 2
1 本高空大悬挑结构高支模的施工方法,能够充分利用结构自身的承载力,节约了地基基础加固或楼层回顶的投入
2 钢桁架、工字钢平台受力明确、安全可靠、工艺简单,桁架梁和工字钢平台的型钢,回收利用率高,经济合理
3 通过钢平台化落地式高支模为普通支模,避开了钢管脚手架的大量投入,减轻了劳动强度,而且占用场地小,便于立体交叉作业

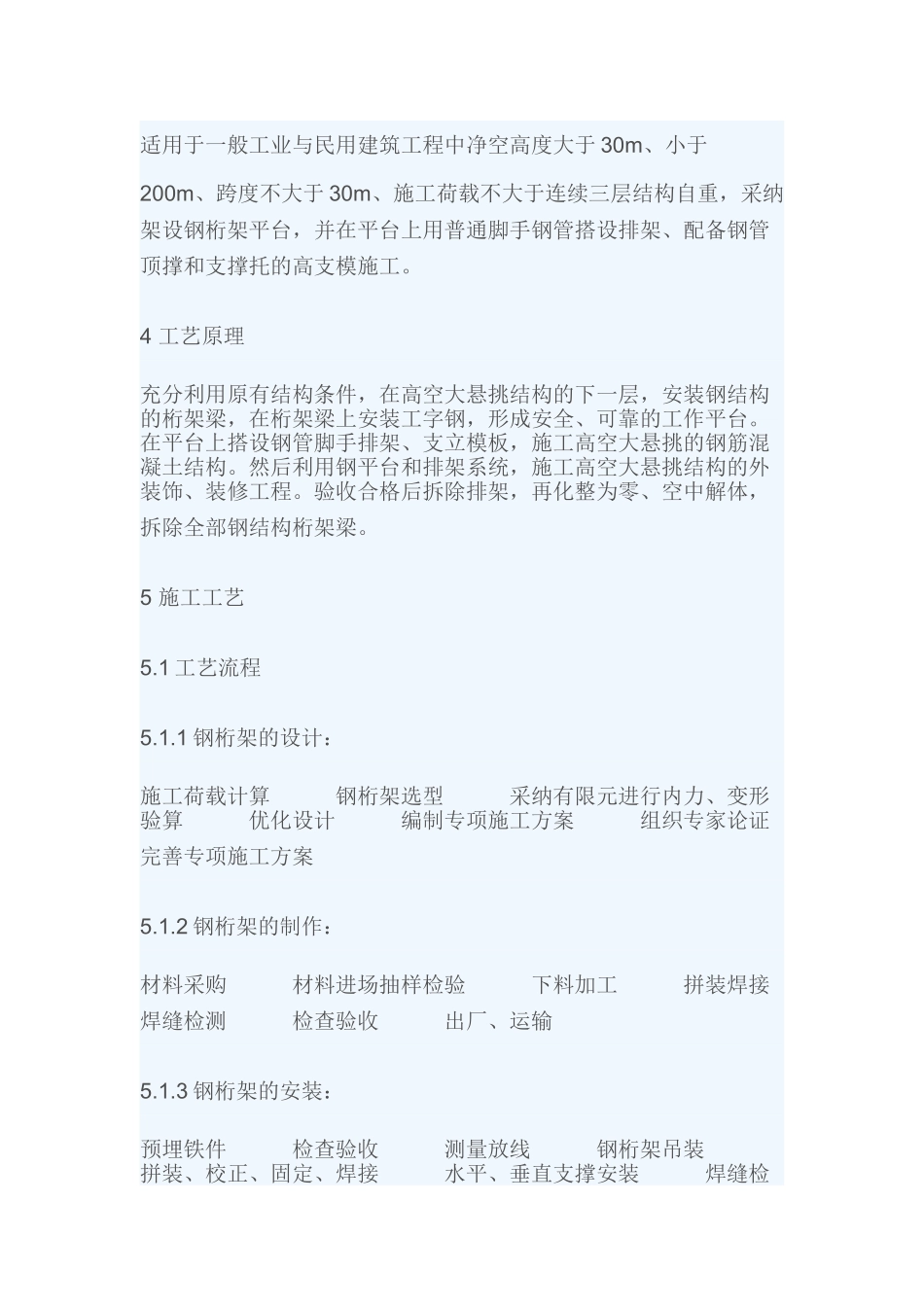

3 适用范围 适用于一般工业与民用建筑工程中净空高度大于 30m、小于200m、跨度不大于 30m、施工荷载不大于连续三层结构自重,采纳架设钢桁架平台,并在平台上用普通脚手钢管搭设排架、配备钢管顶撑和支撑托的高支模施工
4 工艺原理 充分利用原有结构条件,在高空大悬挑结构的下一层,安装钢结构的桁架梁,在桁架梁上安装工字钢,形成安全、可靠的工作平台
在平台上搭设钢管脚手排架、支立模板,施工高空大悬挑的钢筋混凝土结构
然后利用钢平台和排架系统,施工高空大悬挑结构的外装饰、装修工程
验收合格后拆除排架,再化整为零、空中解体,拆除全部钢结构桁架梁
5 施工工艺 5
1 工艺流程 5

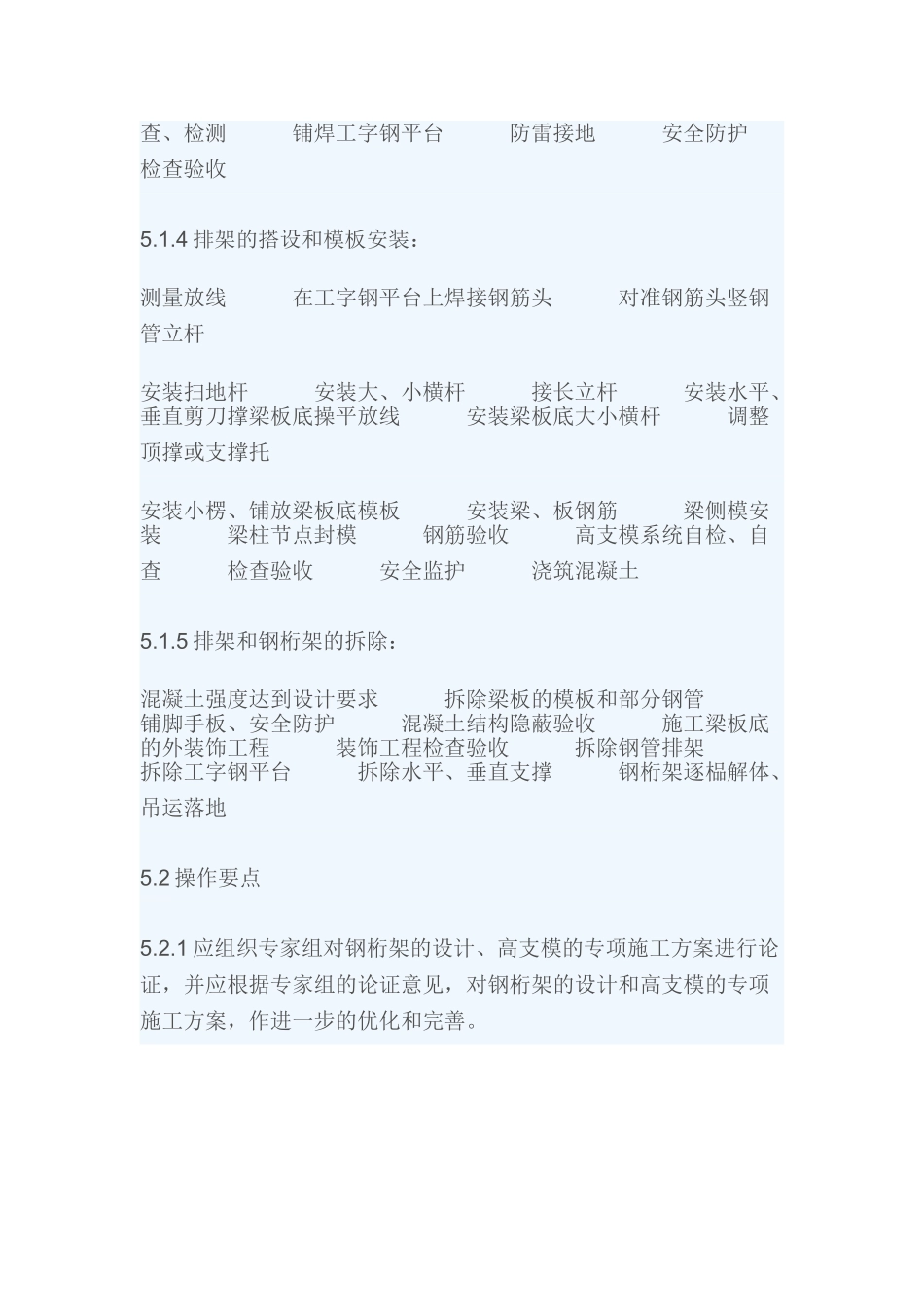

1 钢桁架的设计: 施工荷载计算 钢桁架选型 采纳有限元进行内
