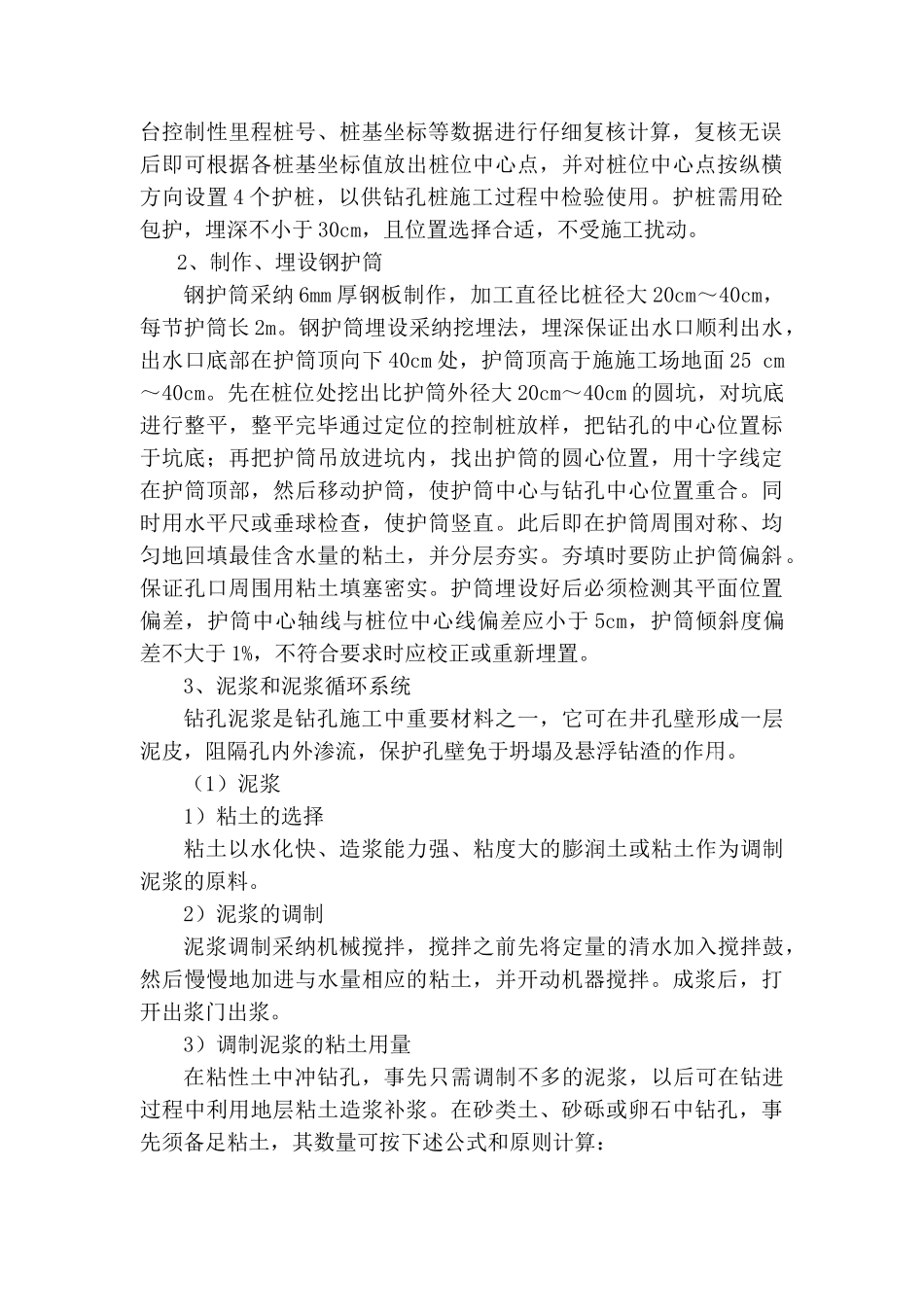

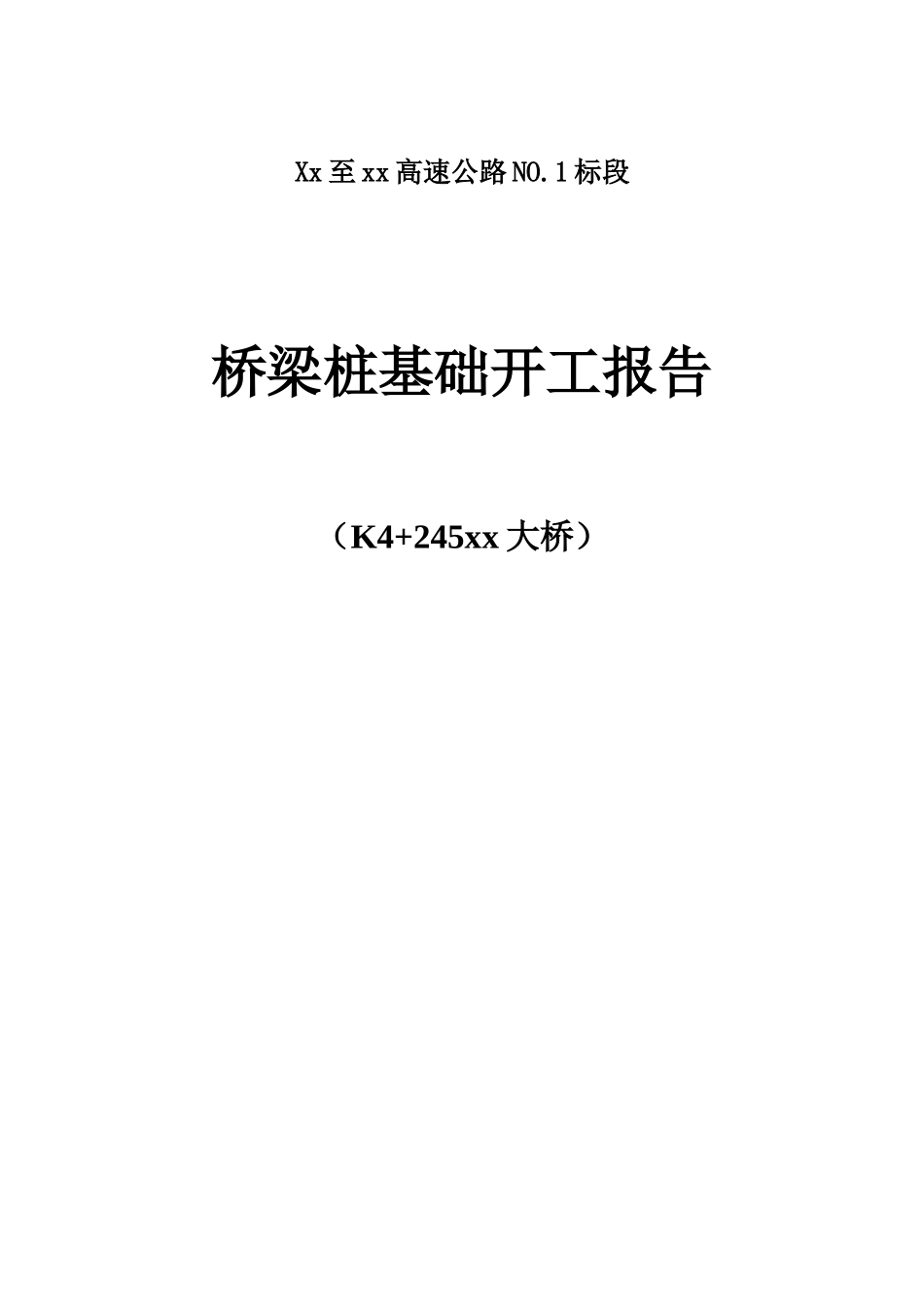

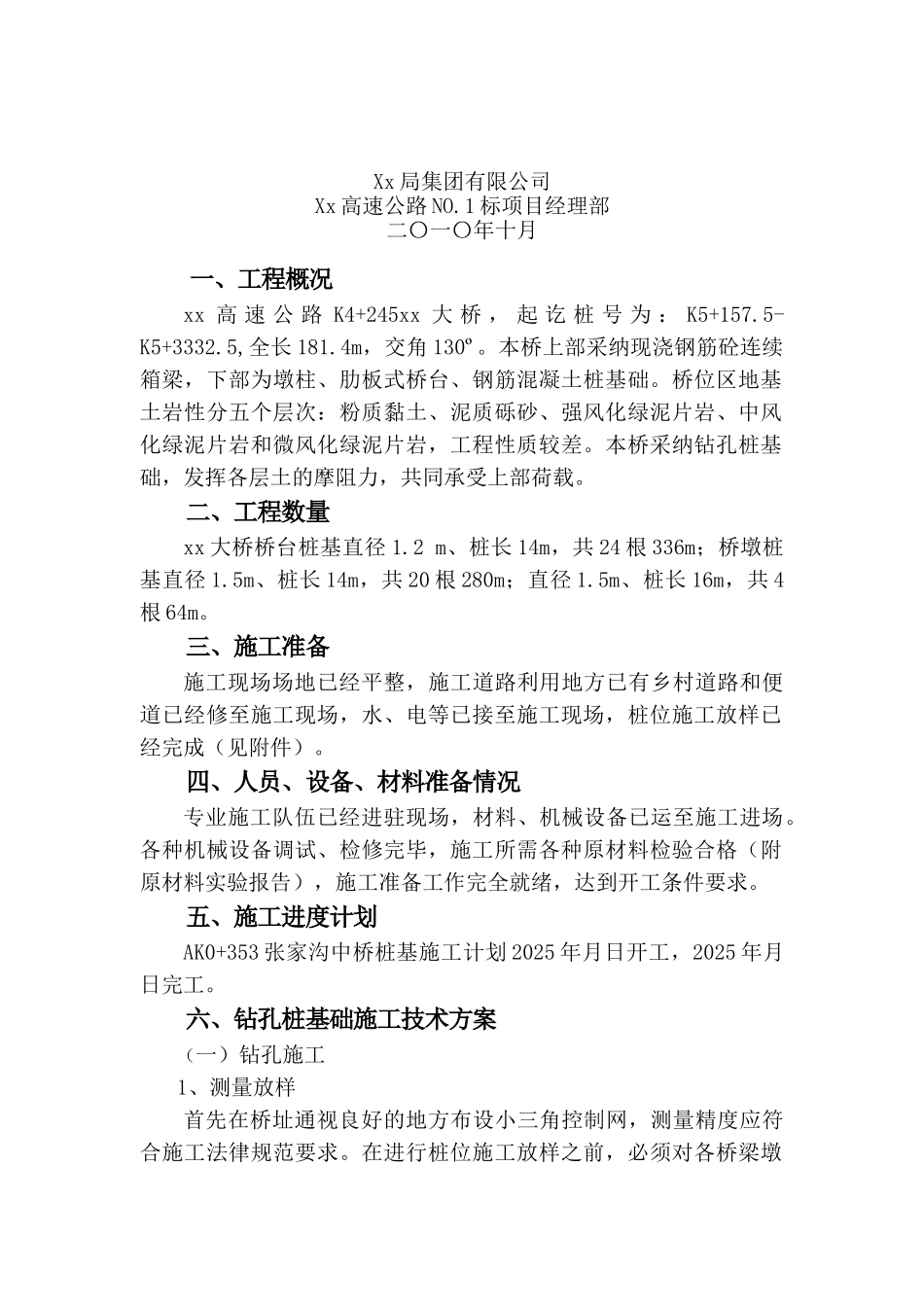

Xx 至 xx 高速公路 NO.1 标段桥梁桩基础开工报告(K4+245xx 大桥)Xx 局集团有限公司Xx 高速公路 NO.1 标项目经理部二〇一〇年十月一、工程概况xx 高 速 公 路 K4+245xx 大 桥 , 起 讫 桩 号 为 : K5+157.5-K5+3332.5,全长 181.4m,交角 130º。本桥上部采纳现浇钢筋砼连续箱梁,下部为墩柱、肋板式桥台、钢筋混凝土桩基础。桥位区地基土岩性分五个层次:粉质黏土、泥质砾砂、强风化绿泥片岩、中风化绿泥片岩和微风化绿泥片岩,工程性质较差。本桥采纳钻孔桩基础,发挥各层土的摩阻力,共同承受上部荷载。二、工程数量xx 大桥桥台桩基直径 1.2 m、桩长 14m,共 24 根 336m;桥墩桩基直径 1.5m、桩长 14m,共 20 根 280m;直径 1.5m、桩长 16m,共 4根 64m。三、施工准备施工现场场地已经平整,施工道路利用地方已有乡村道路和便道已经修至施工现场,水、电等已接至施工现场,桩位施工放样已经完成(见附件)。四、人员、设备、材料准备情况专业施工队伍已经进驻现场,材料、机械设备已运至施工进场。各种机械设备调试、检修完毕,施工所需各种原材料检验合格(附原材料实验报告),施工准备工作完全就绪,达到开工条件要求。五、施工进度计划AK0+353 张家沟中桥桩基施工计划 2025 年月日开工,2025 年月日完工。六、钻孔桩基础施工技术方案(一)钻孔施工1、测量放样首先在桥址通视良好的地方布设小三角控制网,测量精度应符合施工法律规范要求。在进行桩位施工放样之前,必须对各桥梁墩台控制性里程桩号、桩基坐标等数据进行仔细复核计算,复核无误后即可根据各桩基坐标值放出桩位中心点,并对桩位中心点按纵横方向设置 4 个护桩,以供钻孔桩施工过程中检验使用。护桩需用砼包护,埋深不小于 30cm,且位置选择合适,不受施工扰动。2、制作、埋设钢护筒钢护筒采纳 6mm 厚钢板制作,加工直径比桩径大 20cm~40cm,每节护筒长 2m。钢护筒埋设采纳挖埋法,埋深保证出水口顺利出水,出水口底部在护筒顶向下 40cm 处,护筒顶高于施施工场地面 25 cm~40cm。先在桩位处挖出比护筒外径大 20cm~40cm 的圆坑,对坑底进行整平,整平完毕通过定位的控制桩放样,把钻孔的中心位置标于坑底;再把护筒吊放进坑内,找出护筒的圆心位置,用十字线定在护筒顶部,然后移动护筒,使护筒中心与钻孔中心位置重合。同时用水平尺或垂球检查,使护筒竖直。此后即在护筒周围对称、均匀地回填最佳含水量的粘...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

高速公路黄河特大桥钻孔灌注桩施工方案

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
