目 录一、编制依据:
2二、工程概况:
2三、施工安排:
2四、施工准备:
2五、主要施工方法及措施:
3六、安全措施要求:

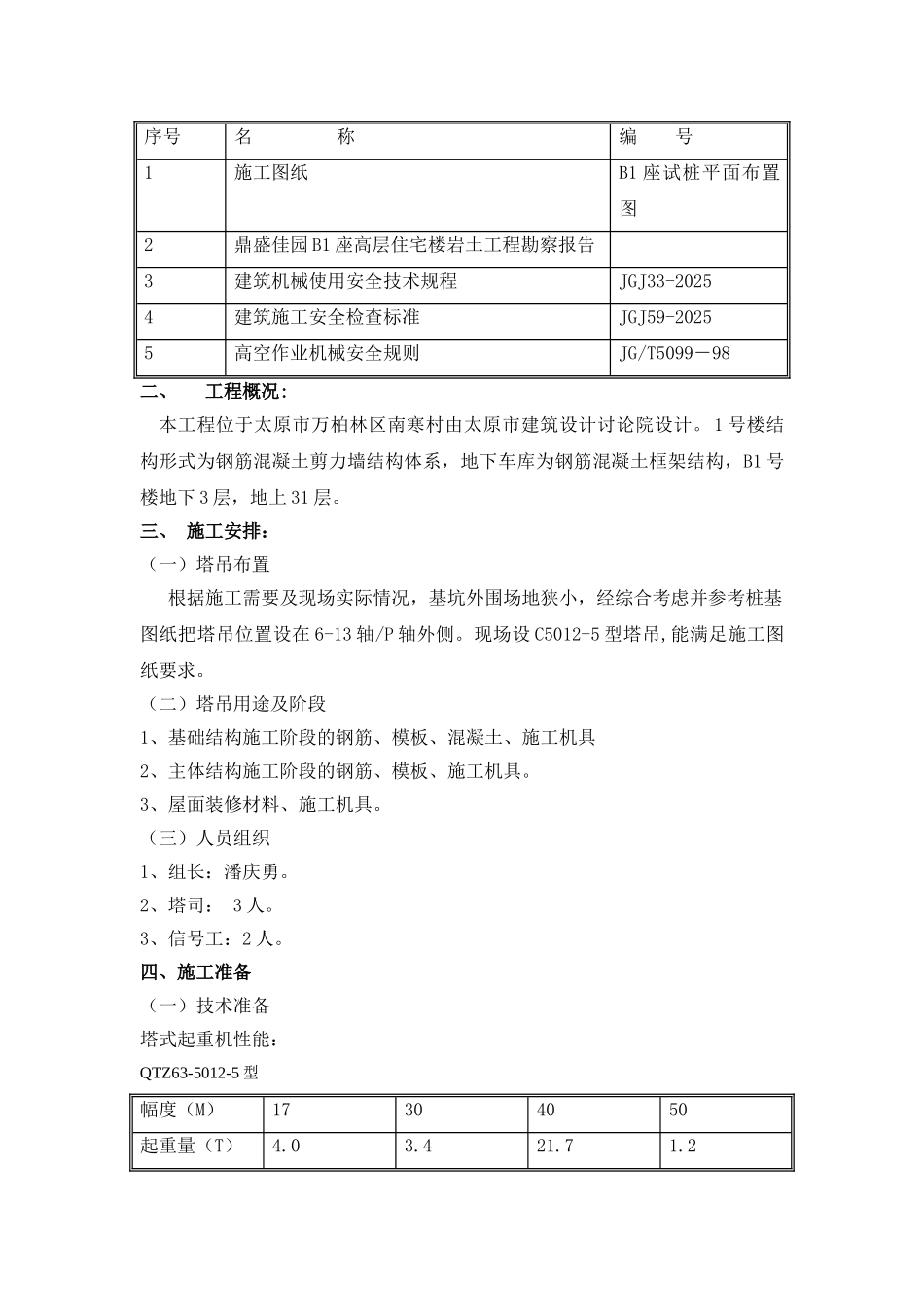

4一、编制依据序号名 称编 号1施工图纸B1 座试桩平面布置图2鼎盛佳园 B1 座高层住宅楼岩土工程勘察报告3建筑机械使用安全技术规程JGJ33-20254建筑施工安全检查标准JGJ59-20255高空作业机械安全规则JG/T5099-98二、工程概况:本工程位于太原市万柏林区南寒村由太原市建筑设计讨论院设计
1 号楼结构形式为钢筋混凝土剪力墙结构体系,地下车库为钢筋混凝土框架结构,B1 号楼地下 3 层,地上 31 层
三、 施工安排:(一)塔吊布置根据施工需要及现场实际情况,基坑外围场地狭小,经综合考虑并参考桩基图纸把塔吊位置设在 6-13 轴/P 轴外侧
现场设 C5012-5 型塔吊,能满足施工图纸要求
(二)塔吊用途及阶段1、基础结构施工阶段的钢筋、模板、混凝土、施工机具2、主体结构施工阶段的钢筋、模板、施工机具
3、屋面装修材料、施工机具
(三)人员组织1、组长:潘庆勇
2、塔司: 3 人
3、信号工:2 人
四、施工准备(一)技术准备塔式起重机性能:QTZ63-5012-5 型幅度(M)17304050起重量(T)4
2塔 高臂 长起重力距轨 距用 电 量32M50M70T/M4

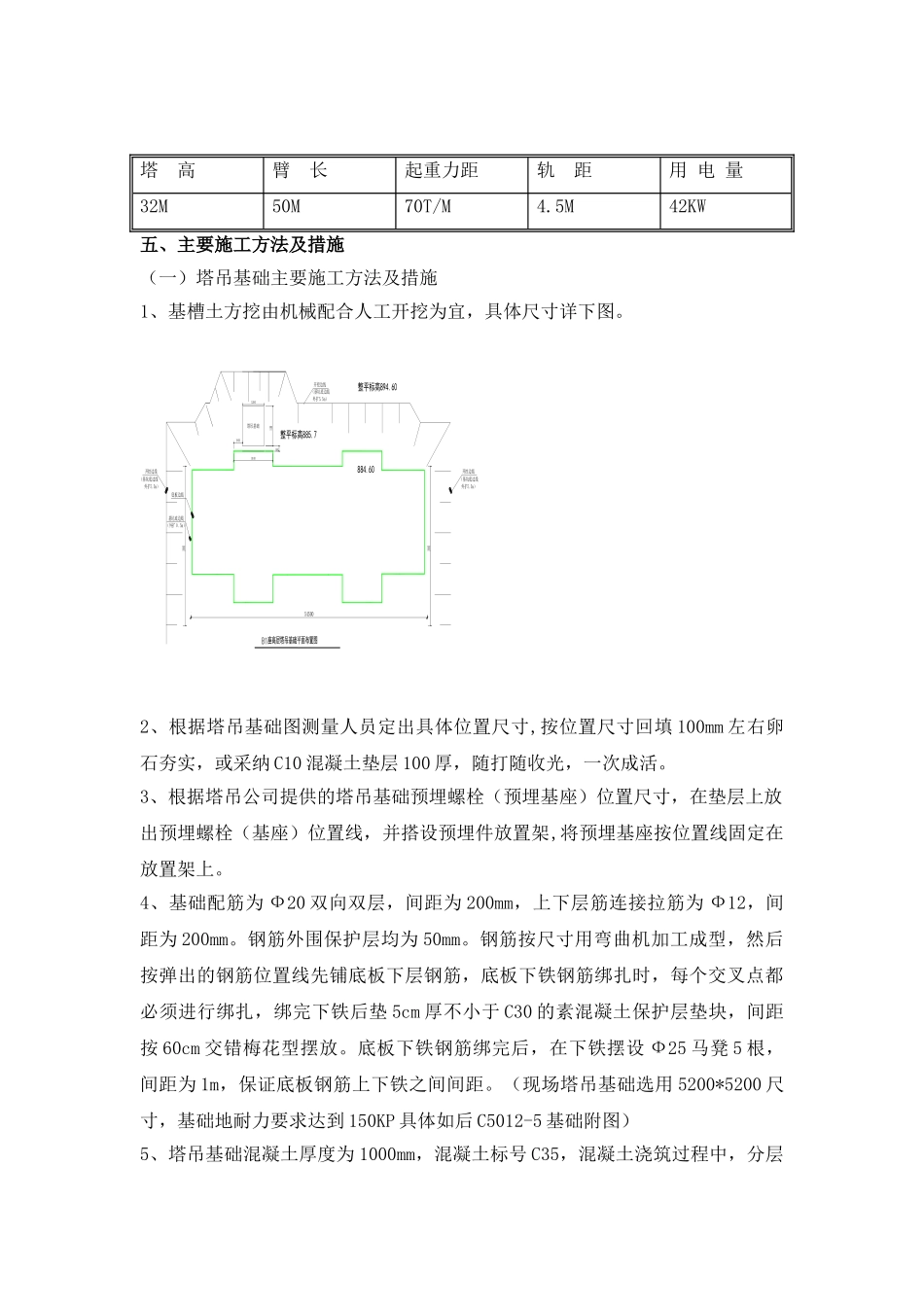

5M42KW五、主要施工方法及措施(一)塔
