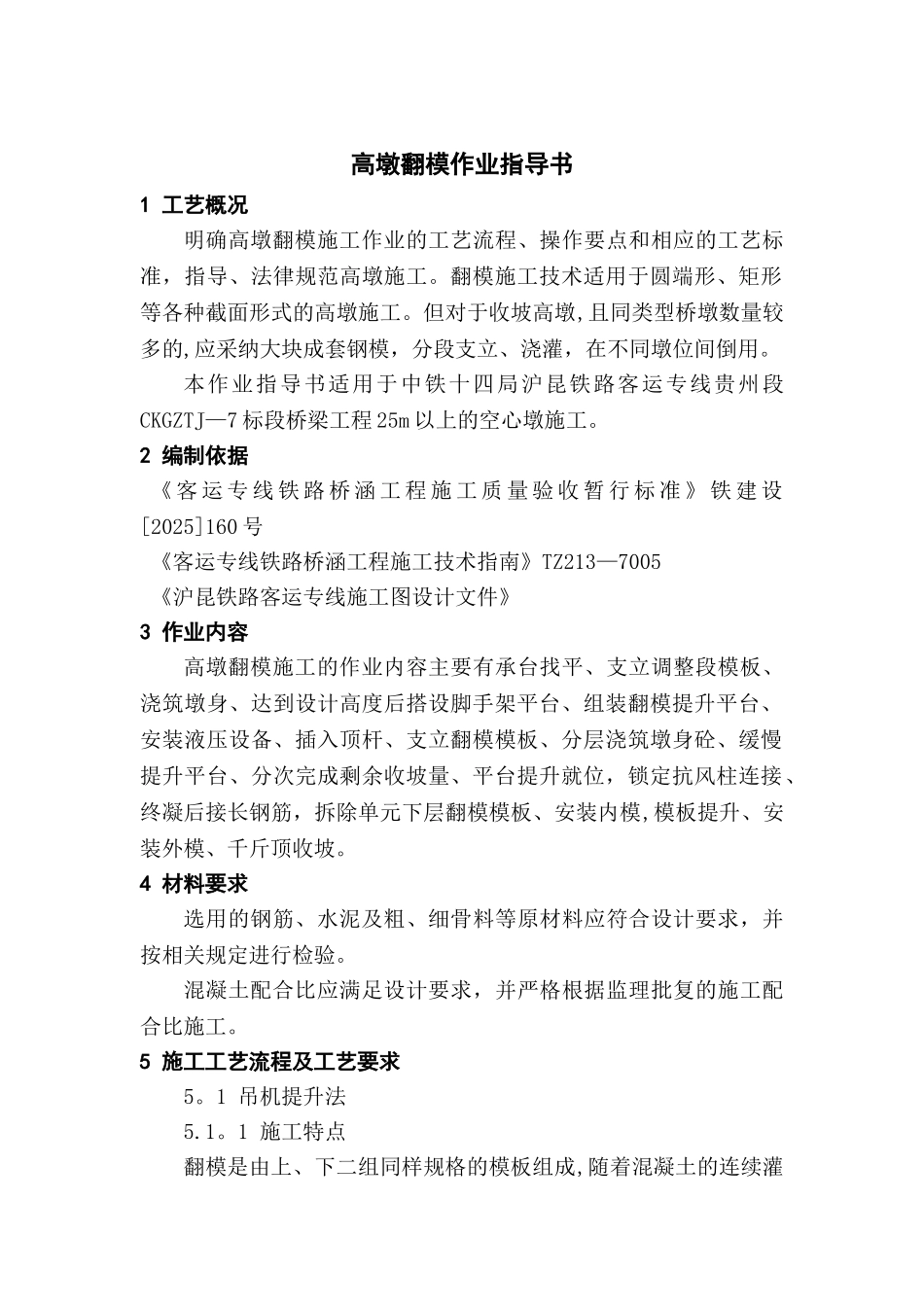

高墩翻模作业指导书1 工艺概况明确高墩翻模施工作业的工艺流程、操作要点和相应的工艺标准,指导、法律规范高墩施工
翻模施工技术适用于圆端形、矩形等各种截面形式的高墩施工
但对于收坡高墩,且同类型桥墩数量较多的,应采纳大块成套钢模,分段支立、浇灌,在不同墩位间倒用
本作业指导书适用于中铁十四局沪昆铁路客运专线贵州段CKGZTJ—7 标段桥梁工程 25m 以上的空心墩施工

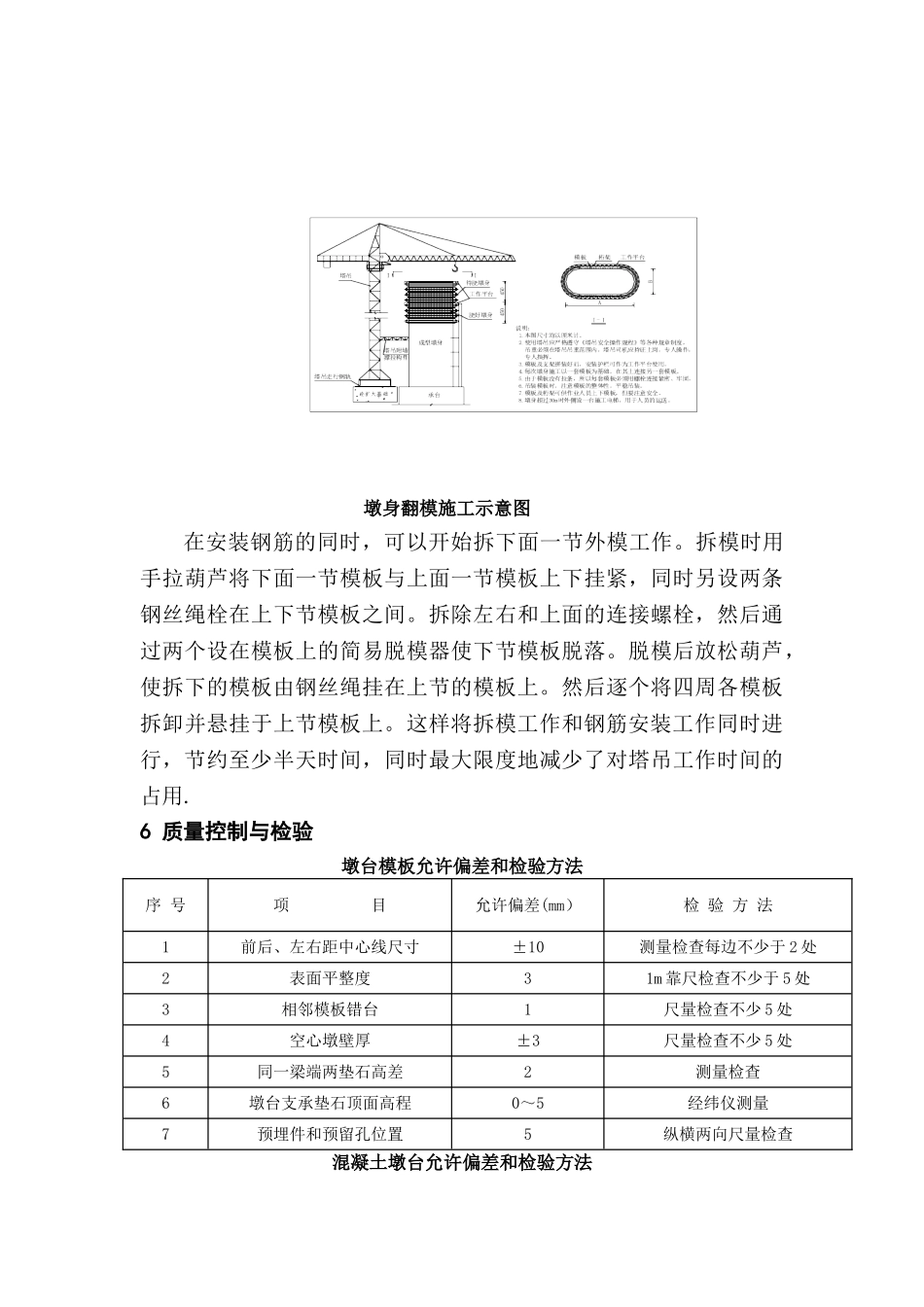

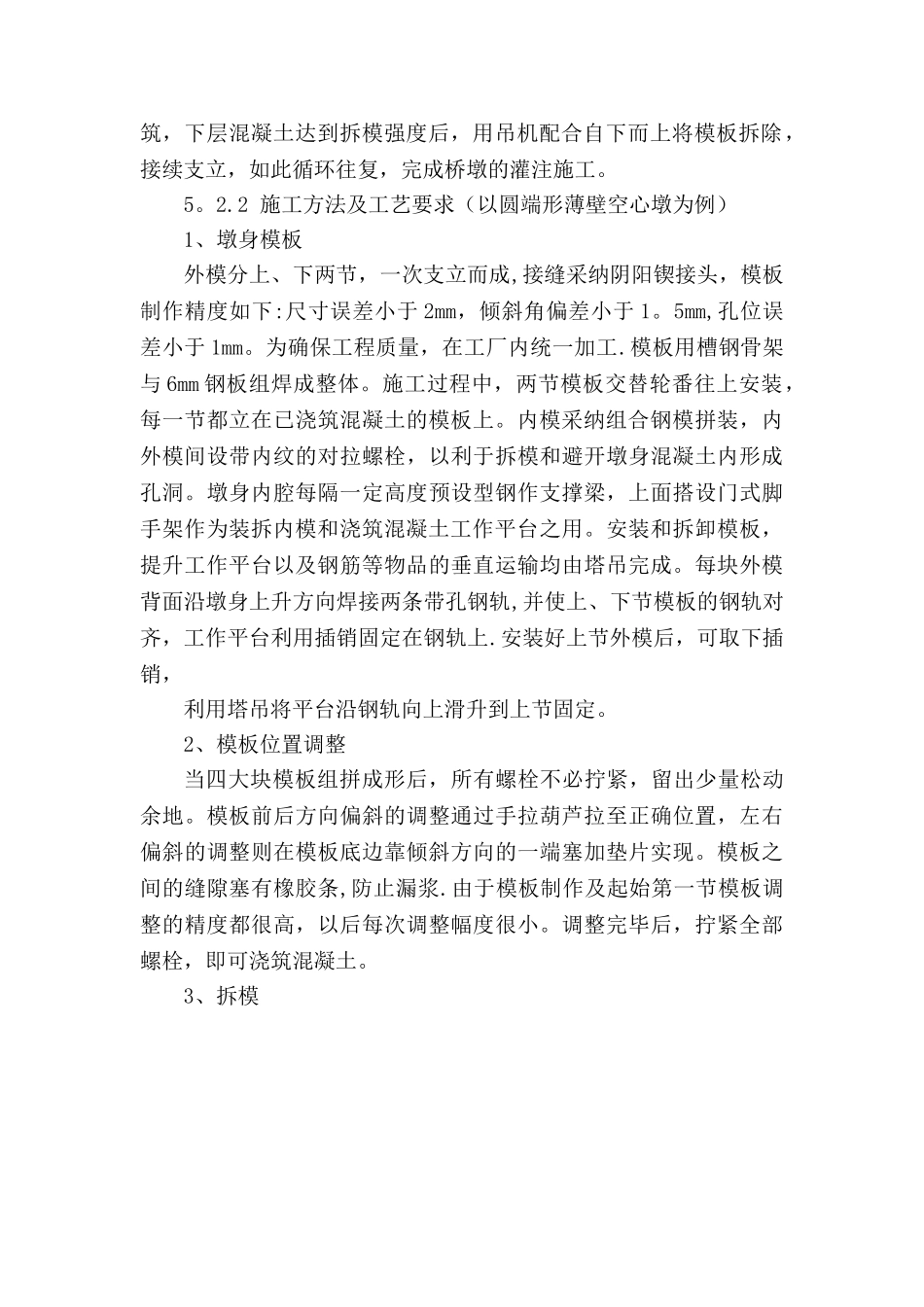

2 编制依据《 客 运 专 线 铁 路 桥 涵 工 程 施 工 质 量 验 收 暂 行 标 准 》 铁 建 设[2025]160 号《客运专线铁路桥涵工程施工技术指南》TZ213—7005《沪昆铁路客运专线施工图设计文件》3 作业内容高墩翻模施工的作业内容主要有承台找平、支立调整段模板、浇筑墩身、达到设计高度后搭设脚手架平台、组装翻模提升平台、安装液压设备、插入顶杆、支立翻模模板、分层浇筑墩身砼、缓慢提升平台、分次完成剩余收坡量、平台提升就位,锁定抗风柱连接、终凝后接长钢筋,拆除单元下层翻模模板、安装内模,模板提升、安装外模、千斤顶收坡
4 材料要求选用的钢筋、水泥及粗、细骨料等原材料应符合设计要求,并按相关规定进行检验
混凝土配合比应满足设计要求,并严格根据监理批复的施工配合比施工
5 施工工艺流程及工艺要求5
1 吊机提升法5
1 施工特点翻模是由上、下二组同样规格的模板组成,随着混凝土的连续灌筑,下层混凝土达到拆模强度后,用吊机配合自下而上将模板拆除,接续支立,如此循环往复,完成桥墩的灌注施工
2 施工方法及工艺要求(以圆端形薄壁空心墩为例)1、墩身模板外模分上、下两节,一次支立而成,接缝采纳阴阳锲接头,模板制作精度如下:尺寸误差小于 2mm,倾斜角偏差小于 1
5mm,孔位误差小于 1mm
为确保工程质量,在工厂内统一加工
模板用槽钢骨架与 6mm 钢板组焊成整体
施工过程中,两节模板交替轮
