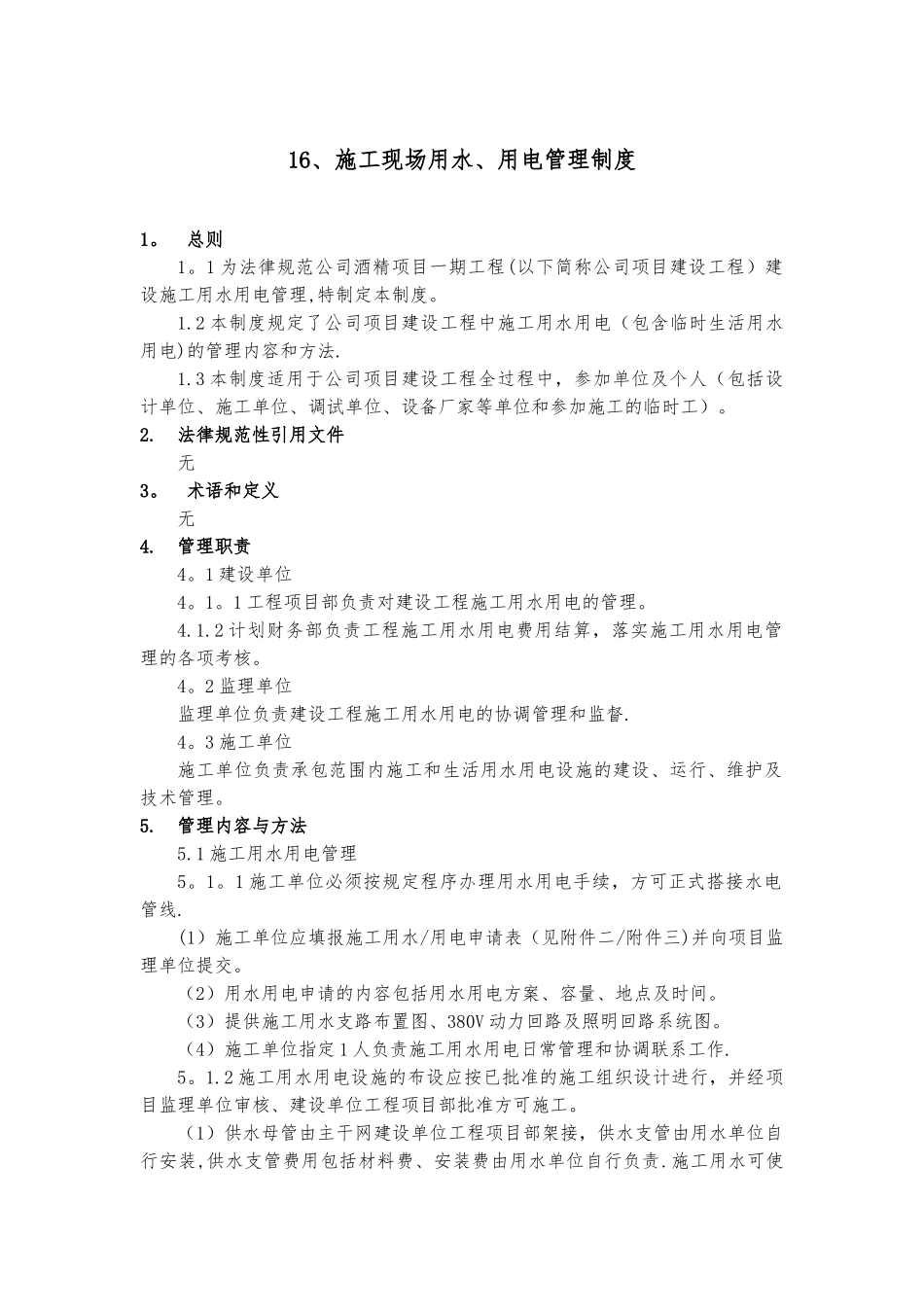

16、施工现场用水、用电管理制度1
1 为法律规范公司酒精项目一期工程(以下简称公司项目建设工程)建设施工用水用电管理,特制定本制度
2 本制度规定了公司项目建设工程中施工用水用电(包含临时生活用水用电)的管理内容和方法
3 本制度适用于公司项目建设工程全过程中,参加单位及个人(包括设计单位、施工单位、调试单位、设备厂家等单位和参加施工的临时工)
法律规范性引用文件无3
术语和定义无4
1 建设单位4
1 工程项目部负责对建设工程施工用水用电的管理
2 计划财务部负责工程施工用水用电费用结算,落实施工用水用电管理的各项考核
2 监理单位监理单位负责建设工程施工用水用电的协调管理和监督
3 施工单位施工单位负责承包范围内施工和生活用水用电设施的建设、运行、维护及技术管理
管理内容与方法5
1 施工用水用电管理5
1 施工单位必须按规定程序办理用水用电手续,方可正式搭接水电管线
(1)施工单位应填报施工用水/用电申请表(见附件二/附件三)并向项目监理单位提交
(2)用水用电申请的内容包括用水用电方案、容量、地点及时间
(3)提供施工用水支路布置图、380V 动力回路及照明回路系统图
(4)施工单位指定 1 人负责施工用水用电日常管理和协调联系工作
2 施工用水用电设施的布设应按已批准的施工组织设计进行,并经项目监理单位审核、建设单位工程项目部批准方可施工
(1)供水母管由主干网建设单位工程项目部架接,供水支管由用水单位自行安装,供水支管费用包括材料费、安装费由用水单位自行负责
施工用水可使用钢管、塑料管、PVC 管等;生活用水供水支管应使用镀锌管、PVC 管
(2)施工用水管道的走向应按施工总平面图的规定,选择合适的路径,以保证取水点的合理布置和供水母管的压力
(3)施工单位应在施工水源接入点处安装计
