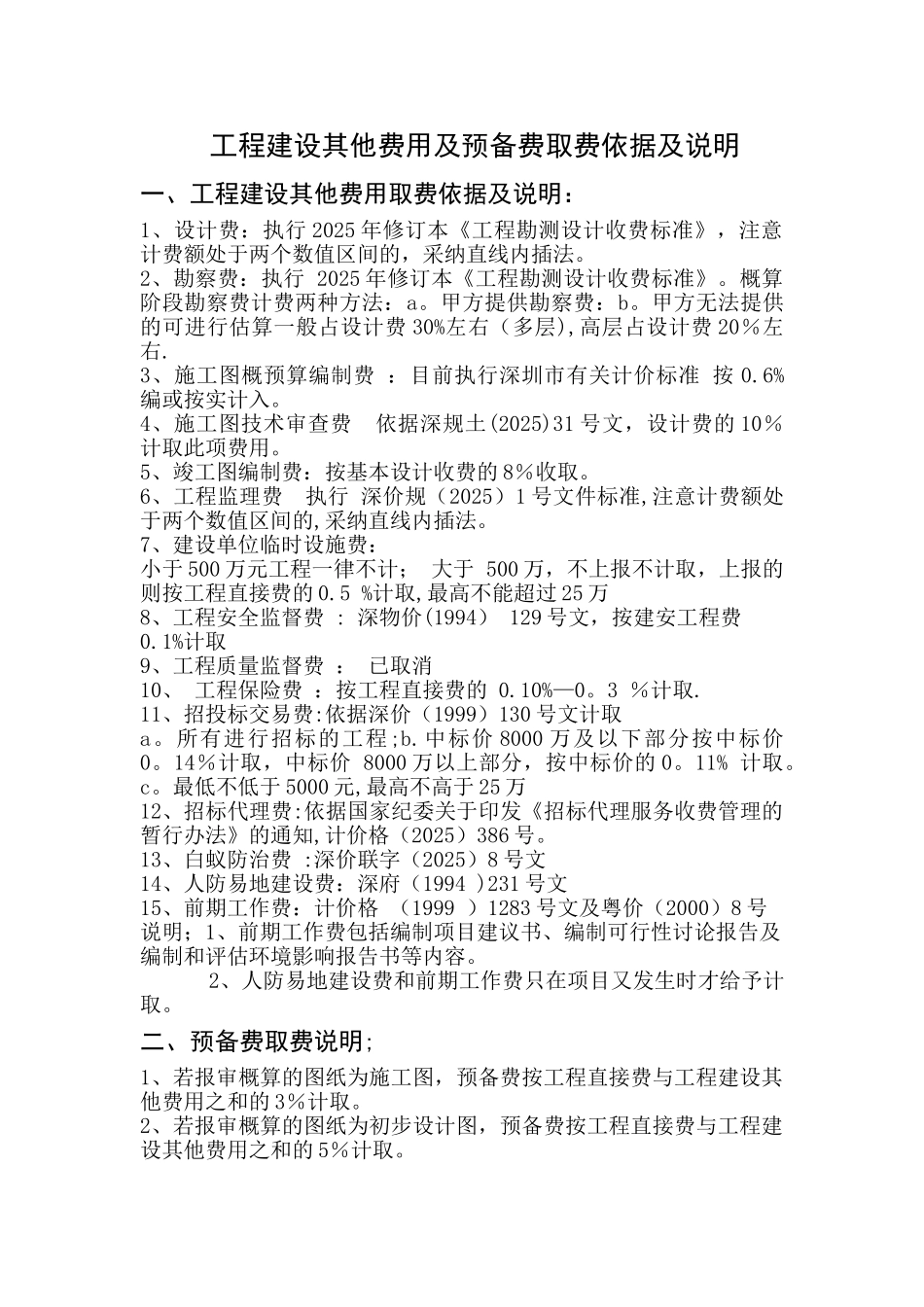

工程建设其他费用及预备费取费依据及说明一、工程建设其他费用取费依据及说明:1、设计费:执行 2025 年修订本《工程勘测设计收费标准》,注意计费额处于两个数值区间的,采纳直线内插法
2、勘察费:执行 2025 年修订本《工程勘测设计收费标准》
概算阶段勘察费计费两种方法:a
甲方提供勘察费:b
甲方无法提供的可进行估算一般占设计费 30%左右(多层),高层占设计费 20%左右
3、施工图概预算编制费 :目前执行深圳市有关计价标准 按 0
6%编或按实计入
4、施工图技术审查费 依据深规土(2025)31 号文,设计费的 10%计取此项费用
5、竣工图编制费:按基本设计收费的 8%收取
6、工程监理费 执行 深价规(2025)1 号文件标准,注意计费额处于两个数值区间的,采纳直线内插法
7、建设单位临时设施费:小于 500 万元工程一律不计; 大于 500 万,不上报不计取,上报的则按工程直接费的 0
5 %计取,最高不能超过 25 万8、工程安全监督费 : 深物价(1994) 129 号文,按建安工程费0
1%计取9、工程质量监督费 : 已取消10、 工程保险费 :按工程直接费的 0
11、招投标交易费:依据深价(1999)130 号文计取 a
所有进行招标的工程;b
中标价 8000 万及以下部分按中标价0
14%计取,中标价 8000 万以上部分,按中标价的 0
11% 计取
最低不低于 5000 元,最高不高于 25 万12、招标代理费:依据国家纪委关于印发《招标代理服务收费管理的暂行办法》的通知,计价格(2025)386 号
13、白蚁防治费 :深价联字(2025)8 号文14、人防易地建设费:深府(1994 )231 号文15、前期工作费:计价格 (1999 )1283 号文及粤价(2000)8 号说明;1、前期工作费包括编制项目建议书
