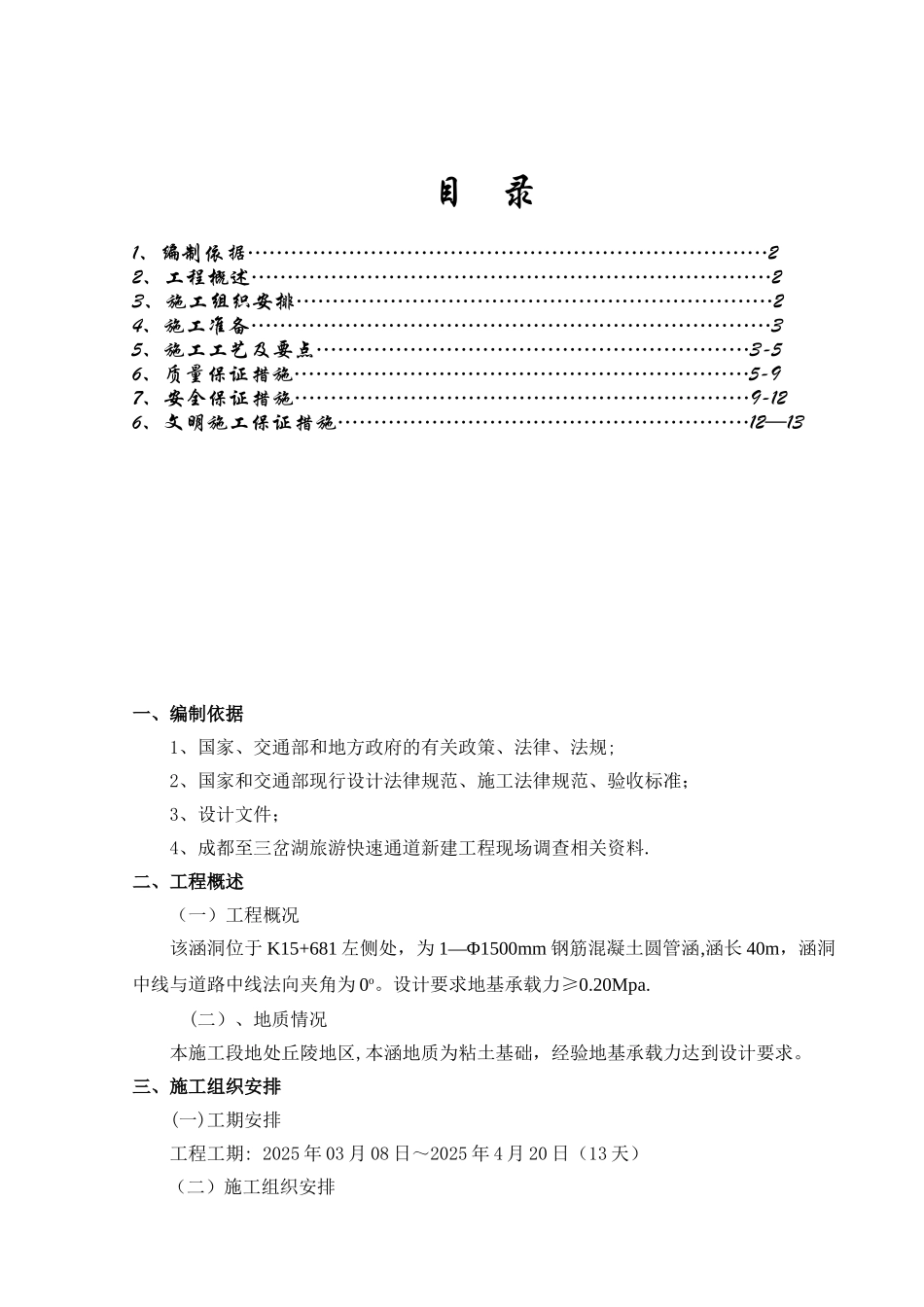

目 录1、编制依据………………………………………………………………22、工程概述………………………………………………………………23、施工组织安排…………………………………………………………24、施工准备………………………………………………………………35、施工工艺及要点……………………………………………………3-56、质量保证措施………………………………………………………5-97、安全保证措施………………………………………………………9-126、文明施工保证措施…………………………………………………12—13一、编制依据1、国家、交通部和地方政府的有关政策、法律、法规;2、国家和交通部现行设计法律规范、施工法律规范、验收标准;3、设计文件;4、成都至三岔湖旅游快速通道新建工程现场调查相关资料
二、工程概述(一)工程概况该涵洞位于 K15+681 左侧处,为 1—Φ1500mm 钢筋混凝土圆管涵,涵长 40m,涵洞中线与道路中线法向夹角为 0o
设计要求地基承载力≥0
(二)、地质情况本施工段地处丘陵地区,本涵地质为粘土基础,经验地基承载力达到设计要求

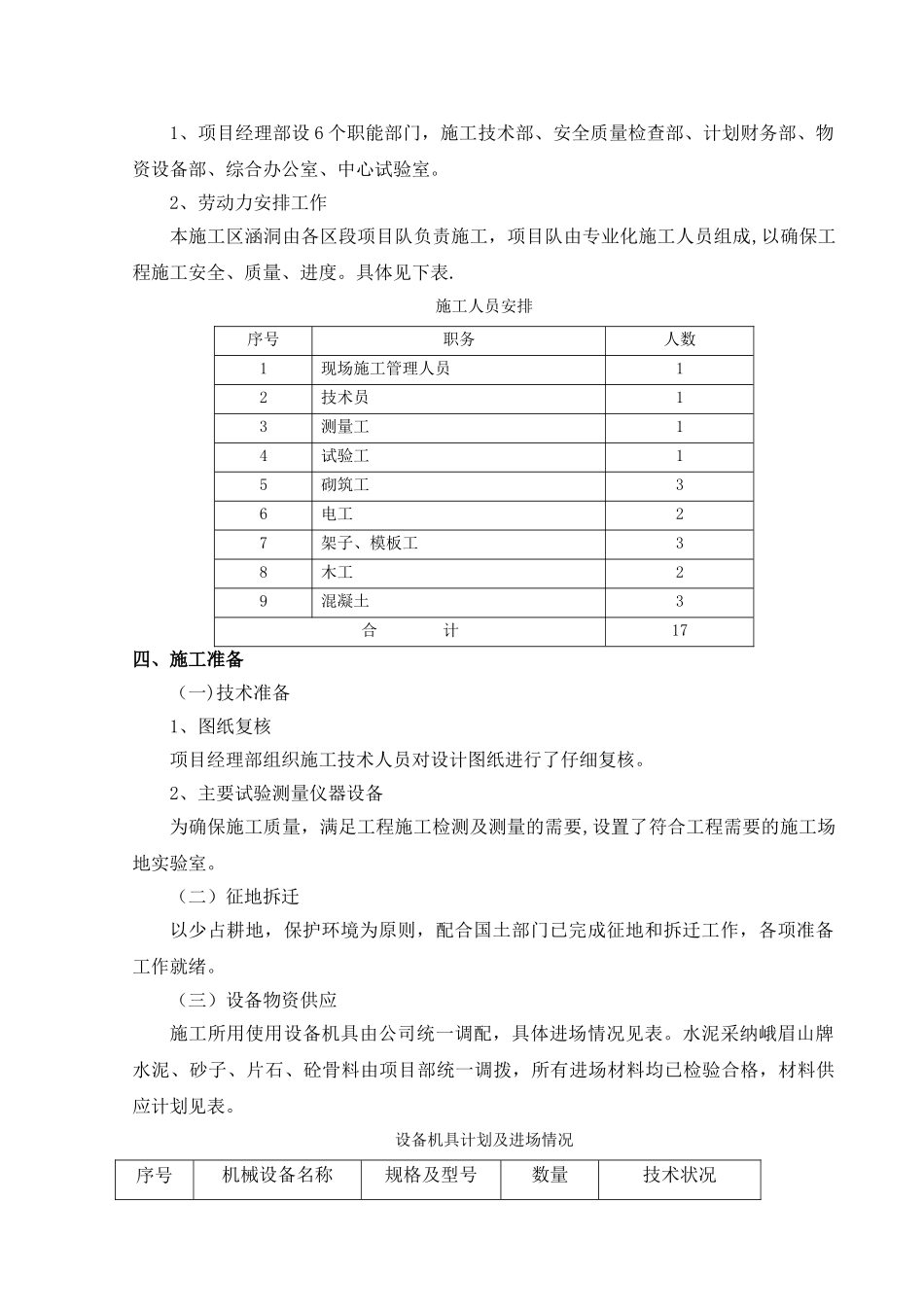

三、施工组织安排(一)工期安排工程工期: 2025 年 03 月 08 日~2025 年 4 月 20 日(13 天)(二)施工组织安排1、项目经理部设 6 个职能部门,施工技术部、安全质量检查部、计划财务部、物资设备部、综合办公室、中心试验室
2、劳动力安排工作本施工区涵洞由各区段项目队负责施工,项目队由专业化施工人员组成,以确保工程施工安全、质量、进度
施工人员安排序号职务人数1现场施工管理人员12技术员13测量工14试验工15砌筑工36电工27架子、模板工38木工29混凝土3合 计17四、施工准备(一)技术准备1、图纸复核项目经理部组织施工技术人员对设计图纸进行了仔细复核

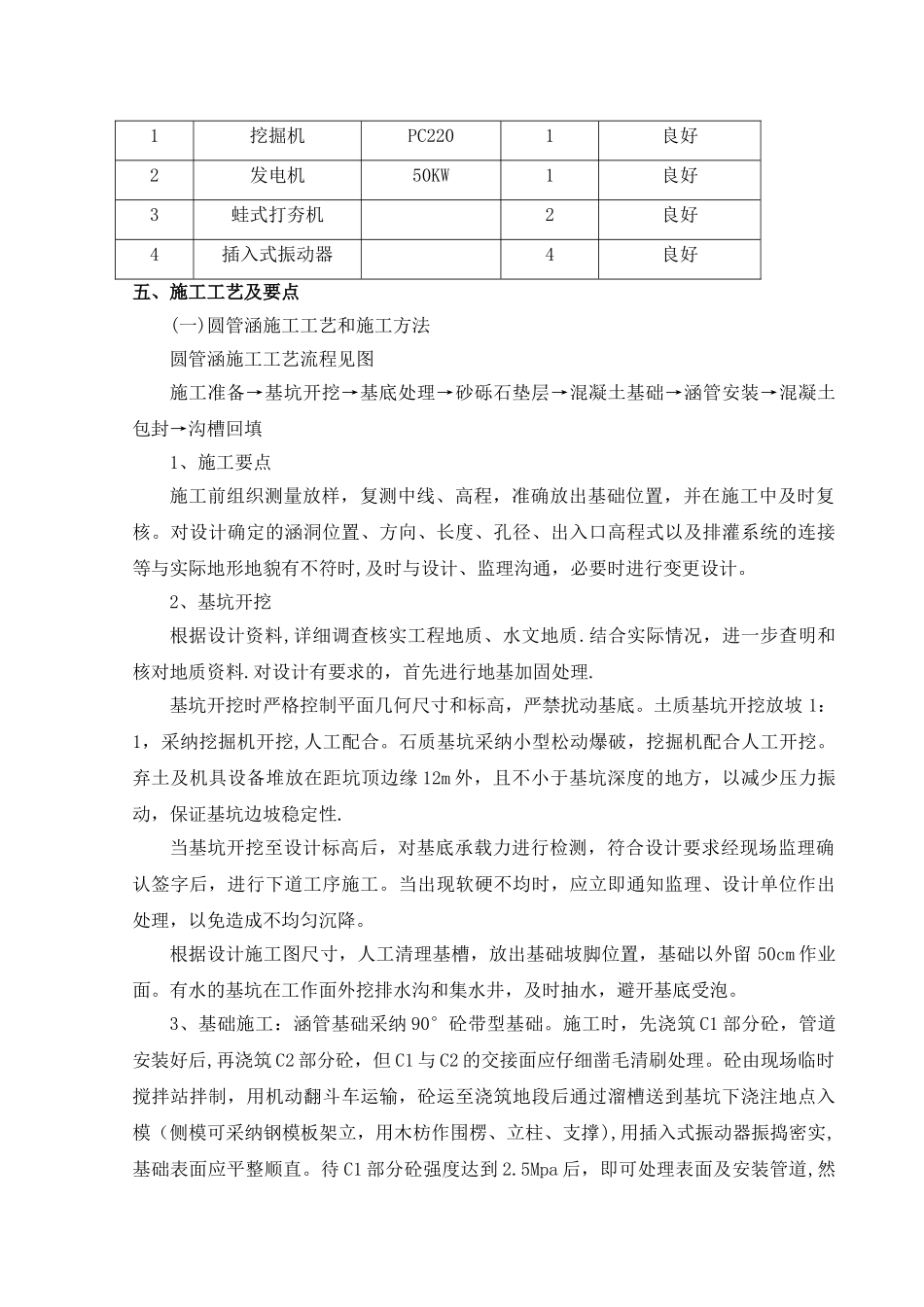

2、主要试验测量仪器设
