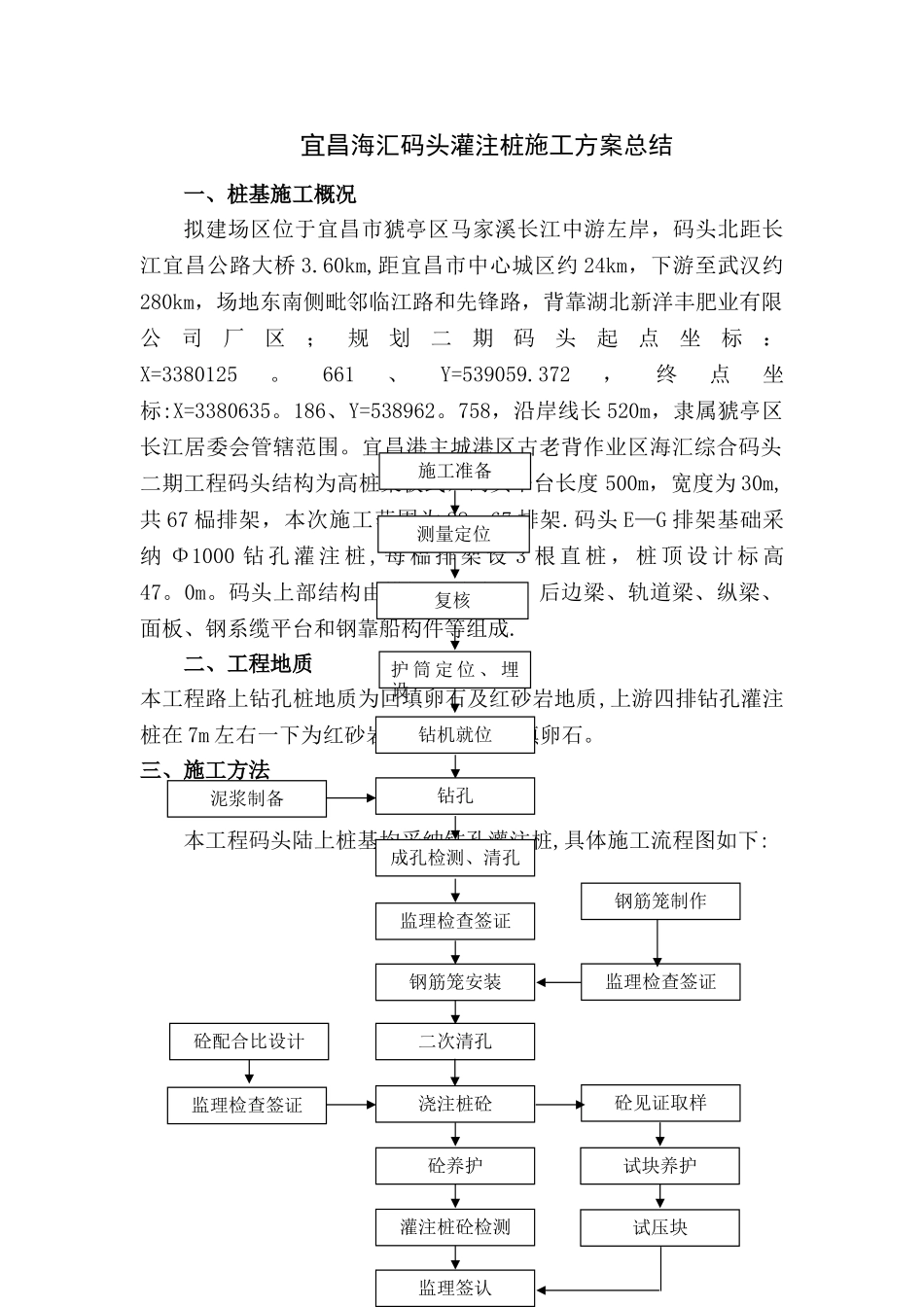

宜昌海汇码头灌注桩施工方案总结一、桩基施工概况拟建场区位于宜昌市猇亭区马家溪长江中游左岸,码头北距长江宜昌公路大桥 3
60km,距宜昌市中心城区约 24km,下游至武汉约280km,场地东南侧毗邻临江路和先锋路,背靠湖北新洋丰肥业有限公司厂区;规划二期码头起点坐标:X=3380125
661、Y=539059
372,终点坐标:X=3380635
186、Y=538962
758,沿岸线长 520m,隶属猇亭区长江居委会管辖范围
宜昌港主城港区古老背作业区海汇综合码头二期工程码头结构为高桩梁板式,码头平台长度 500m,宽度为 30m,共 67 榀排架,本次施工范围为 28—67 排架
码头 E—G 排架基础采纳 Φ1000 钻 孔 灌 注 桩 , 每 榀 排 架 设 3 根 直 桩 , 桩 顶 设 计 标 高47
码头上部结构由横梁、前边梁、后边梁、轨道梁、纵梁、面板、钢系缆平台和钢靠船构件等组成
二、工程地质本工程路上钻孔桩地质为回填卵石及红砂岩地质,上游四排钻孔灌注桩在 7m 左右一下为红砂岩,其余全是回填卵石

三、施工方法1、工艺流程本工程码头陆上桩基均采纳钻孔灌注桩,具体施工流程图如下:钻机就位钻孔成孔检测、清孔钢筋笼安装二次清孔泥浆制备监理检查签证钢筋笼制作浇注桩砼监理检查签证砼配合比设计砼见证取样砼养护灌注桩砼检测监理签认试块养护试压块监理检查签证护 筒 定 位 、 埋设复核测量定位施工准备2、桩基布置根据施工进度,项目部拟计划在 E—F-G 排架钻孔灌注桩布置 12台冲击钻机
为避开钻机在作业过程中相互干扰,每两个轴线只布置一台钻机,钻机在轴线上呈梅花布置

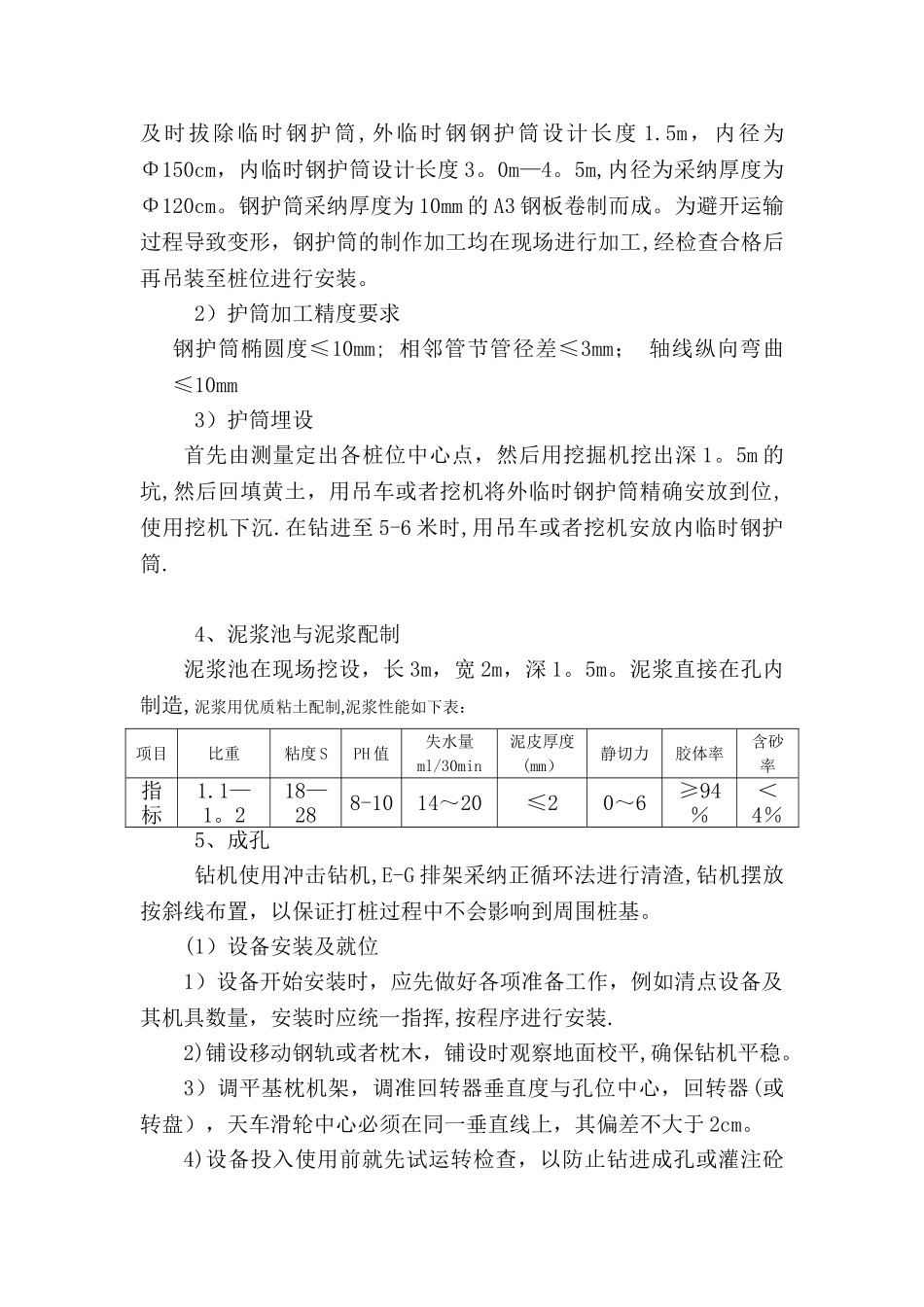

3、钢护筒制作及埋设1)钢护筒制作该工程钻孔灌注桩施工区域为砂(泥)卵石,该地质进行钻孔灌注桩施工其护壁难度大,桩基施工顶部需设置临时钢护筒,根据实际地质情况埋设外临时钢护筒和内临时钢护筒
