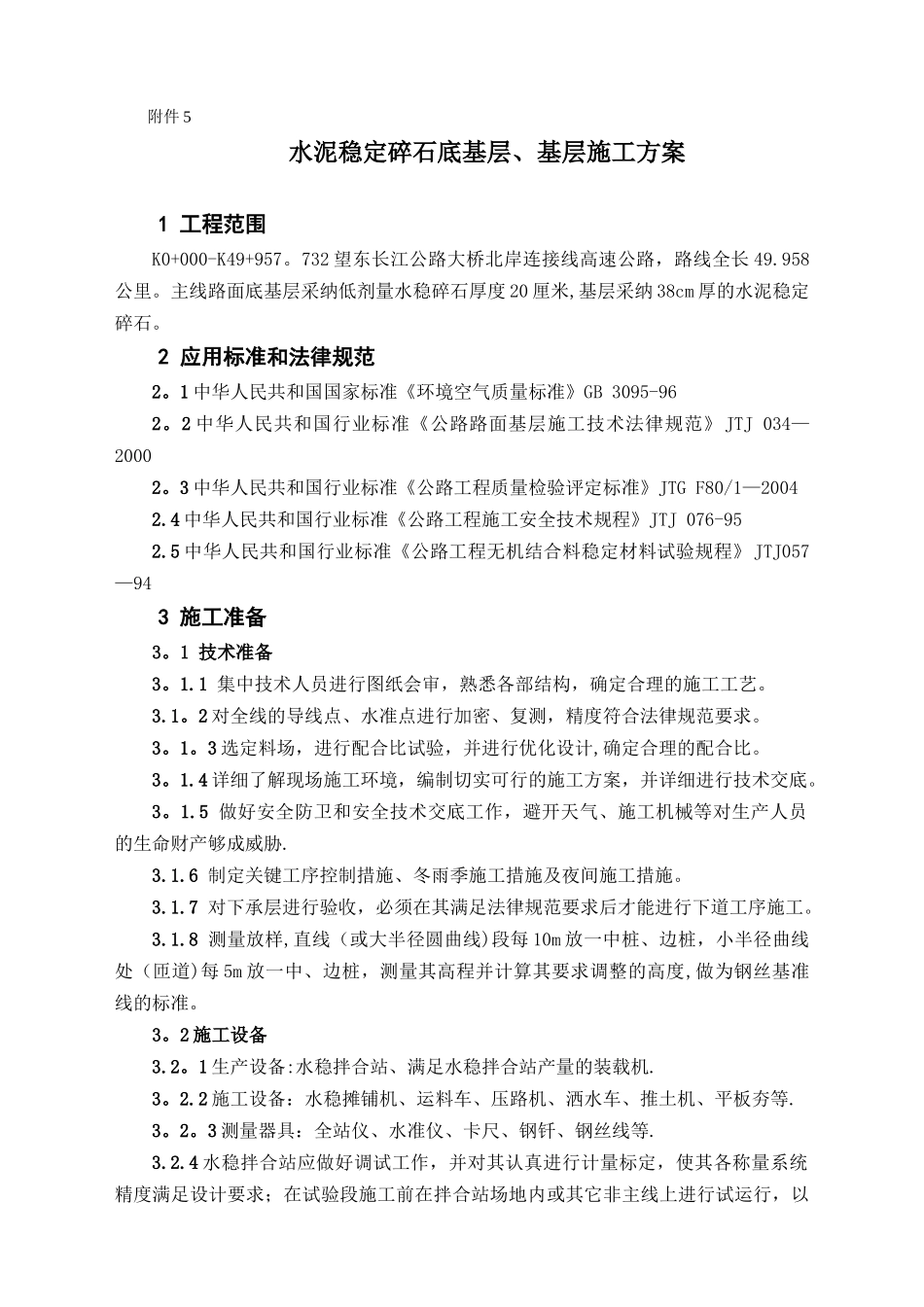

附件 5水泥稳定碎石底基层、基层施工方案 1 工程范围K0+000-K49+957
732 望东长江公路大桥北岸连接线高速公路,路线全长 49

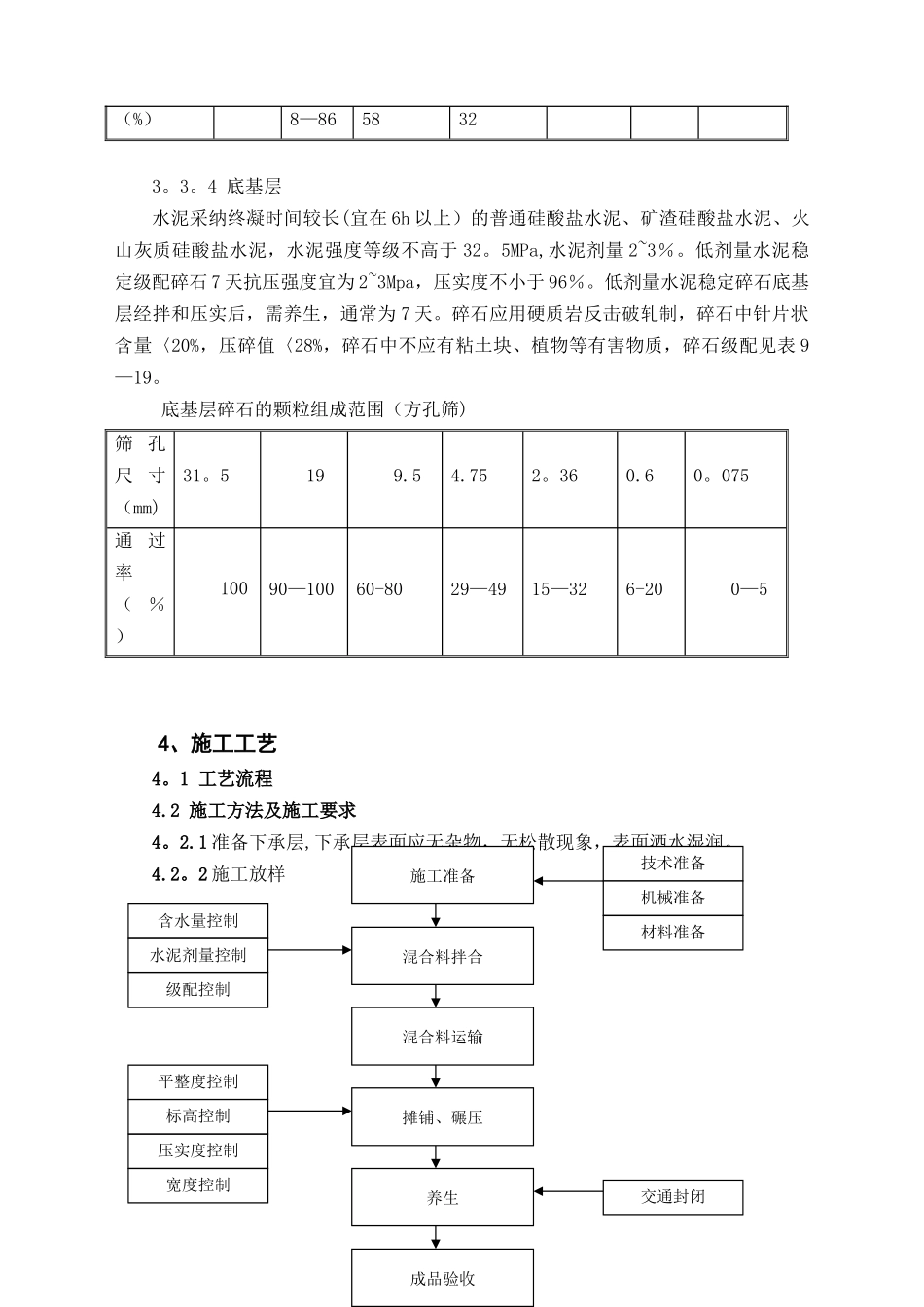

主线路面底基层采纳低剂量水稳碎石厚度 20 厘米,基层采纳 38cm 厚的水泥稳定碎石
2 应用标准和法律规范2
1 中华人民共和国国家标准《环境空气质量标准》GB 3095-962
2 中华人民共和国行业标准《公路路面基层施工技术法律规范》JTJ 034—20002
3 中华人民共和国行业标准《公路工程质量检验评定标准》JTG F80/1—20042
4 中华人民共和国行业标准《公路工程施工安全技术规程》JTJ 076-952

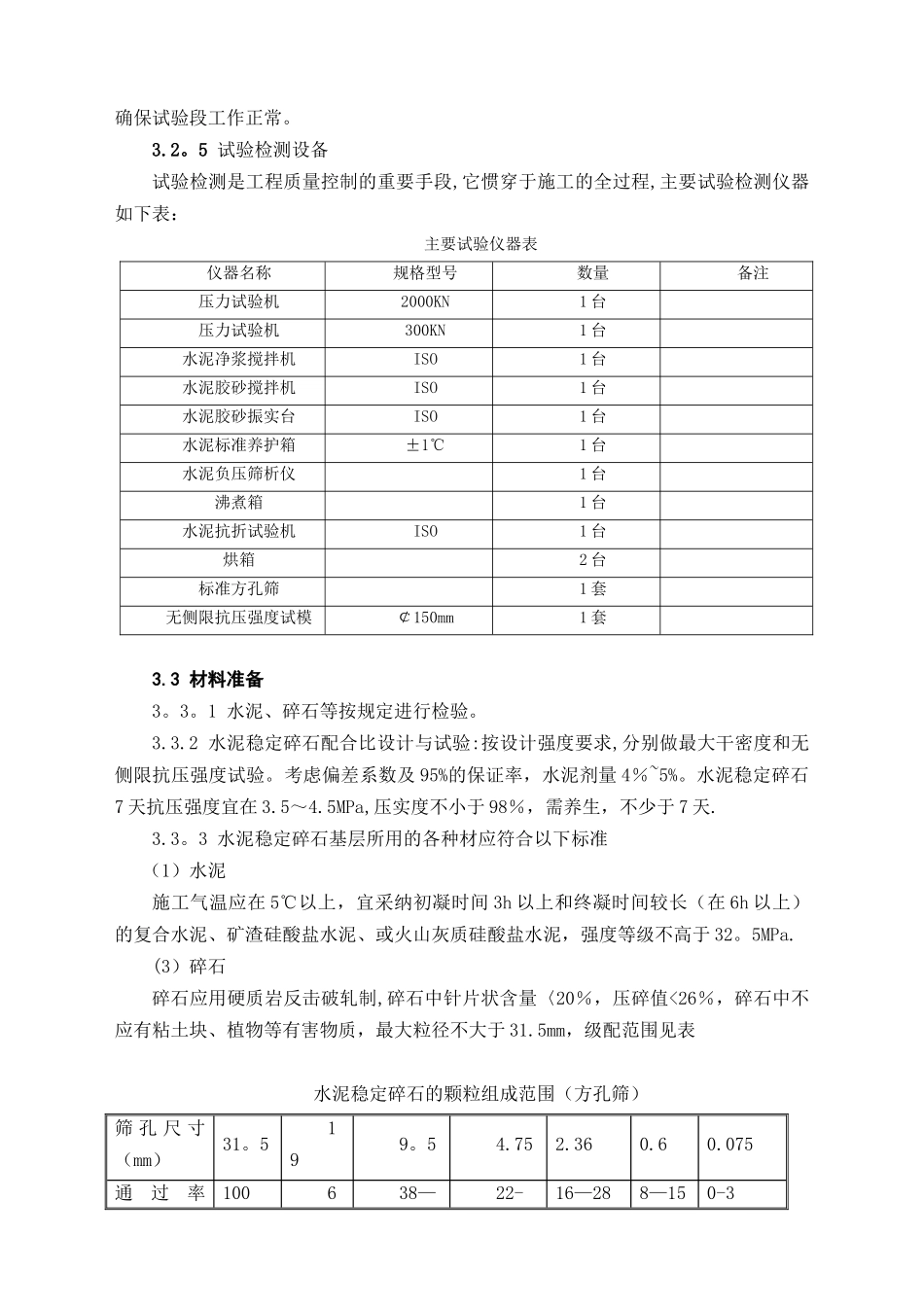

5 中华人民共和国行业标准《公路工程无机结合料稳定材料试验规程》JTJ057—943 施工准备3
1 技术准备3
1 集中技术人员进行图纸会审,熟悉各部结构,确定合理的施工工艺
2 对全线的导线点、水准点进行加密、复测,精度符合法律规范要求
3 选定料场,进行配合比试验,并进行优化设计,确定合理的配合比
4 详细了解现场施工环境,编制切实可行的施工方案,并详细进行技术交底
5 做好安全防卫和安全技术交底工作,避开天气、施工机械等对生产人员的生命财产够成威胁
6 制定关键工序控制措施、冬雨季施工措施及夜间施工措施
7 对下承层进行验收,必须在其满足法律规范要求后才能进行下道工序施工
8 测量放样,直线(或大半径圆曲线)段每 10m 放一中桩、边桩,小半径曲线处(匝道)每 5m 放一中、边桩,测量其高程并计算其要求调整的高度,做为钢丝基准线的标准
2 施工设备3
1 生产设备:水稳拌合站、满足水稳拌合站产量的装载机
2 施工设备:水稳摊铺机、运料车、压路机、洒水车、推土机、平板夯等
3 测量器具:全站仪、水准仪、卡尺
