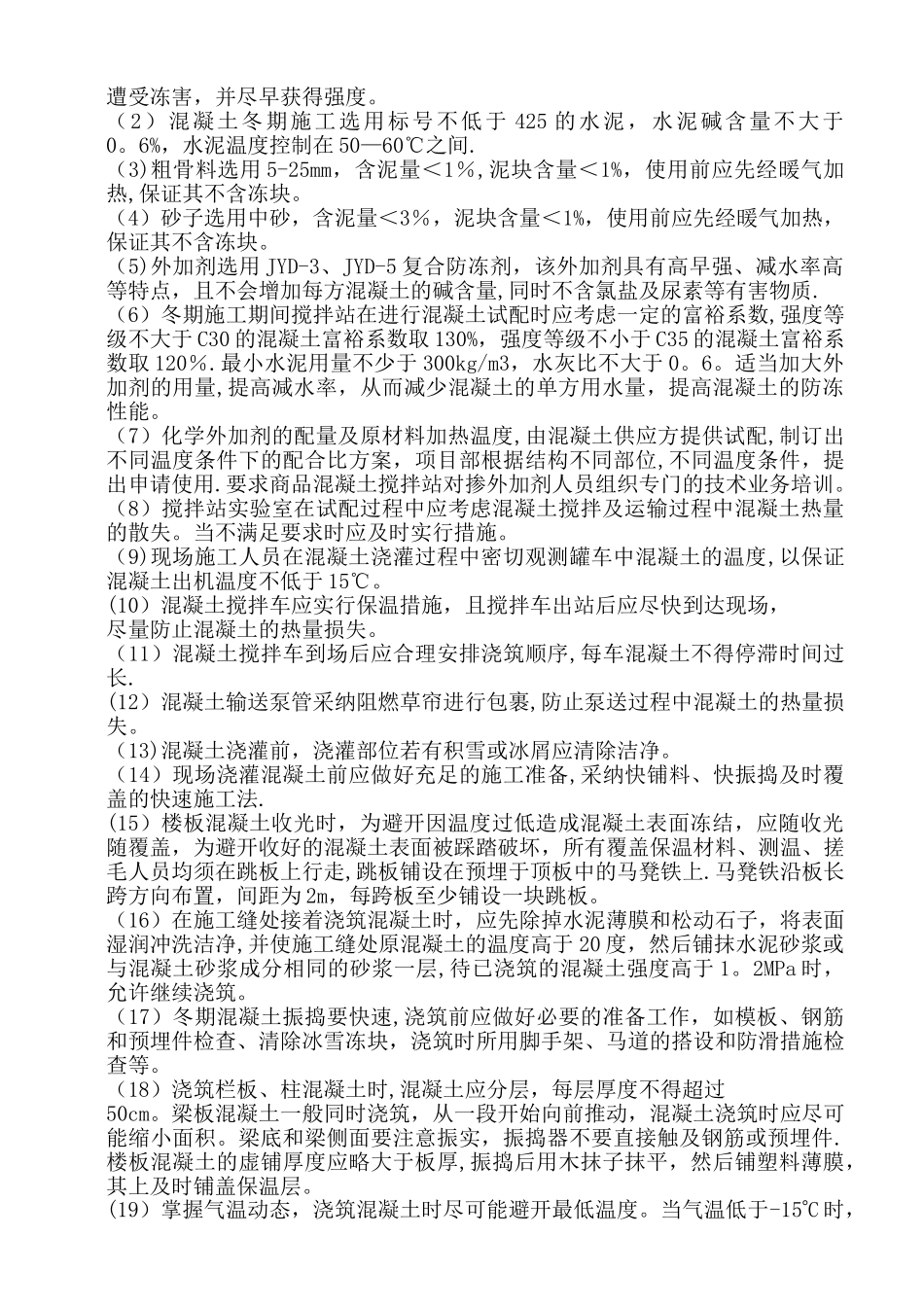

八、冬季和雨季施工方案一、冬季施工方案(一)冬施原则及特点1)冬期施工原则:当室外平均温度连续五天稳定低于 5°C 即进入冬期施工;当室外平均温度连续五天高于 5°C 时即解除冬期施工。冬期施工特点:(1)冬季施工条件及环境不利,是工程质量事故出现多发季节,其质量事故出现约占全年的三分之二以上,尤以混凝土工程居多.(2)质量事故出现的隐蔽性、滞后性,即工程是冬天施工的,大多数在春季开始才暴露出来,因而给事故处理带来很大难度。(3)冬期施工的计划性和准备工作时间性强。(二)施工准备1)技术准备(1)编制冬期施工方案,编制原则是确保工程质量经济合理、技术上可靠,使增加费用最少,所需材料和热源有可靠的来源,并尽量减少能源消耗,施工进度快,缩短工期。(2)进入冬期施工前,对现场施工人员专门组织技术培训,学习冬施规程、施工方法及有关的技术措施,明确各自的职责.(3)安排专人进行测温工作,与当地气象台保持联系,及时掌握天气变化情况,防止寒流突然袭击,做好天气突变的防范措施。(4)作好冬期施工中砌筑砂浆及混凝土的配合比工作。2)现场准备(1)根据工程进度,提前组织有关机具和保温材料进场。(2)作好临时用水的水管及消防管的保温防冻工作,管线暴露在室外的外包岩棉,并用防水丝布缠紧。(3)混凝土泵管采纳阻燃草帘缠裹,并用 16#铁丝绑牢。(4)墙、柱模板背面粘贴 50mm 厚聚苯板进行保温。(5)基坑底槽抗冻采纳保温材料覆盖,先在表面洒满锯末,再盖上两层阻燃草帘。(6)现场设天气告示牌,由试验部门测定大气温度,并记录天气预报,以便在寒流到来前作好各项保温防冻措施。(7)冬施前,组织各部门有关人员对现场脚手架进行检查,查看脚手架各节点连接是否牢靠,支架部分是否稳定可靠。各种通道及上人坡道要钉好防滑条。(8)对各种机械,如塔吊、混凝土输送泵、对焊机、电渣压力焊机等进行检查,查看运转是否正常,保温是否到位。(9)做好现场的排水坡度,严格控制临时用水量,避开地面结冰。3)材料准备材料部门在进入冬期施工前进行所需各项材料的准备工作,材料进场后做好各项材料的验收、保管、发放工作。各项冬施材料需用情况按常规,现场施工中如遇其它所需材料,向材料部门提出计划后另行购置。其它劳保用品各工种进行相应配置。(三)操作工艺及施工方法1)砌筑工程外墙外保护砖砌体施工处在冬期施工阶段,应作为冬期施工的一项重点工作,除其它常规的施工方法外还应实行如下措施,以保证施工...
