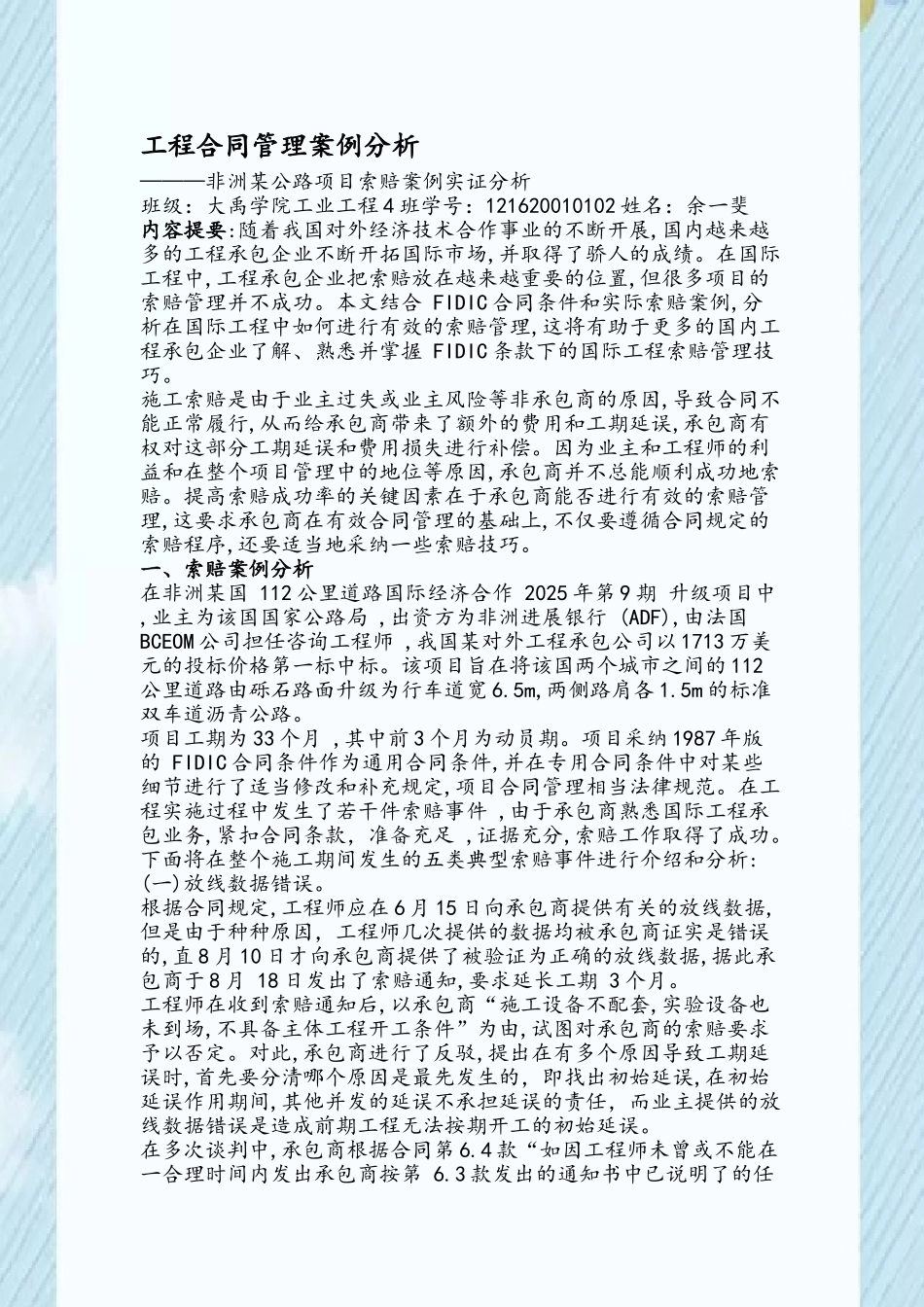

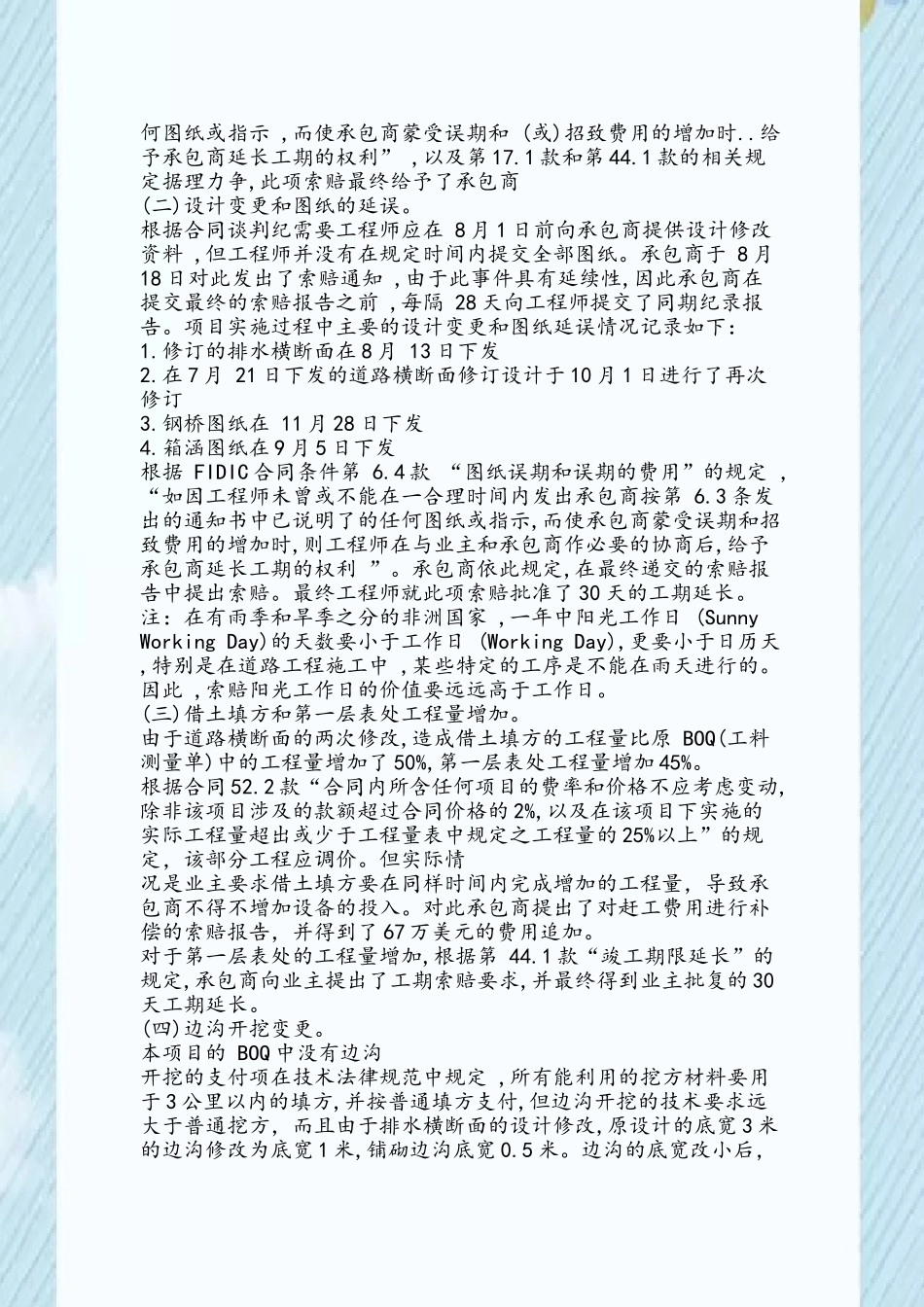

FIDIC 合同下的国际工程索赔管理(用心整理的精品 word 文档,可以编辑,欢迎下载)作者:------------------------------------------日期:------------------------------------------工程合同管理案例分析———非洲某公路项目索赔案例实证分析班级:大禹学院工业工程 4 班学号:121620010102 姓名:余一斐内容提要:随着我国对外经济技术合作事业的不断开展,国内越来越多的工程承包企业不断开拓国际市场,并取得了骄人的成绩
在国际工程中,工程承包企业把索赔放在越来越重要的位置,但很多项目的索赔管理并不成功
本文结合 FIDIC 合同条件和实际索赔案例,分析在国际工程中如何进行有效的索赔管理,这将有助于更多的国内工程承包企业了解、熟悉并掌握 FIDIC 条款下的国际工程索赔管理技巧
施工索赔是由于业主过失或业主风险等非承包商的原因,导致合同不能正常履行,从而给承包商带来了额外的费用和工期延误,承包商有权对这部分工期延误和费用损失进行补偿
因为业主和工程师的利益和在整个项目管理中的地位等原因,承包商并不总能顺利成功地索赔
提高索赔成功率的关键因素在于承包商能否进行有效的索赔管理,这要求承包商在有效合同管理的基础上,不仅要遵循合同规定的索赔程序,还要适当地采纳一些索赔技巧
一、索赔案例分析在非洲某国 112 公里道路国际经济合作 2025 年第 9 期 升级项目中 ,业主为该国国家公路局 ,出资方为非洲进展银行 (ADF),由法国 BCEOM 公司担任咨询工程师 ,我国某对外工程承包公司以 1713 万美元的投标价格第一标中标
该项目旨在将该国两个城市之间的 112公里道路由砾石路面升级为行车道宽 6
5m,两侧路肩各 1
5m 的标准双车道沥青公路
项目工期为 33 个月 ,其中前 3 个月为
