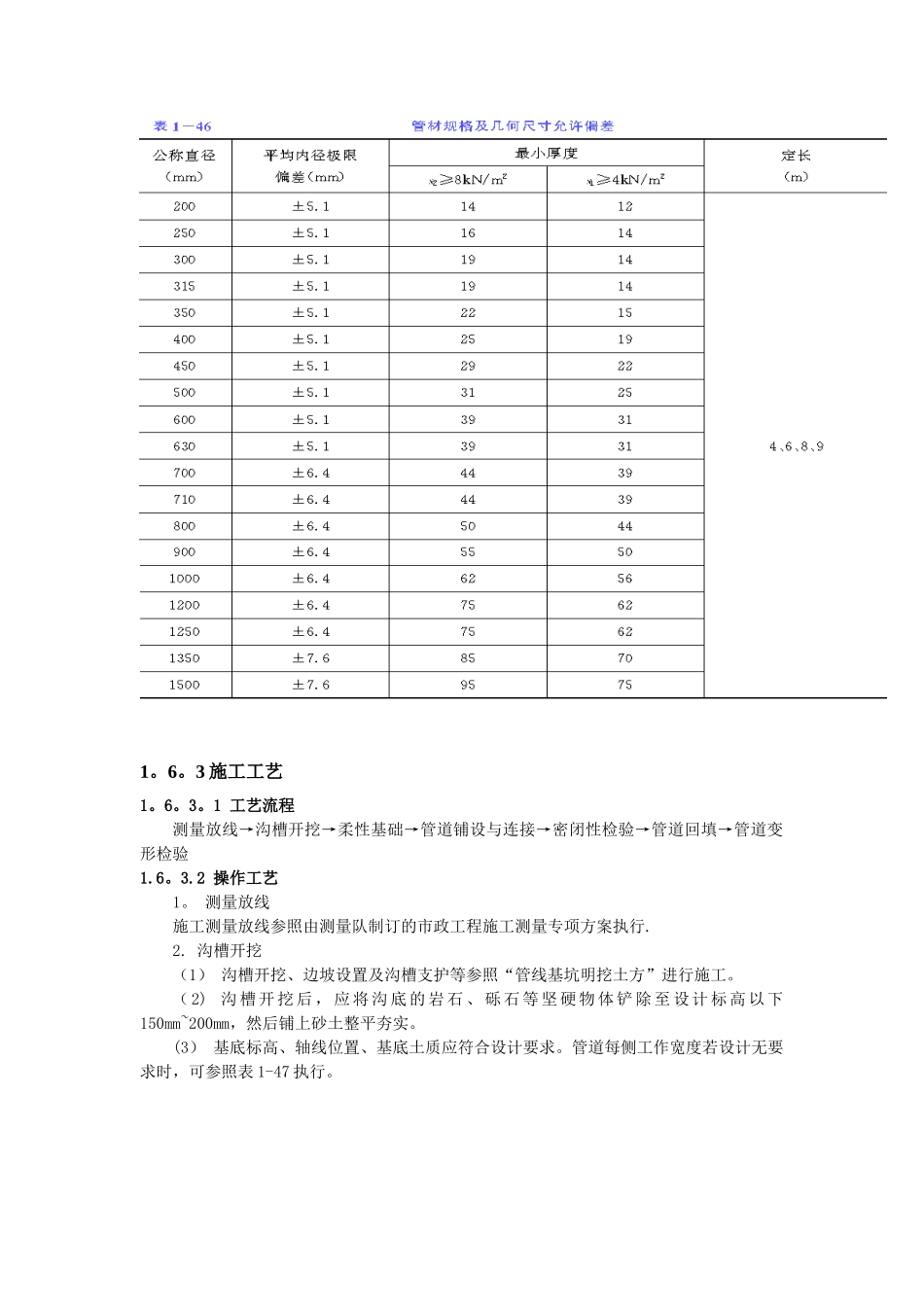

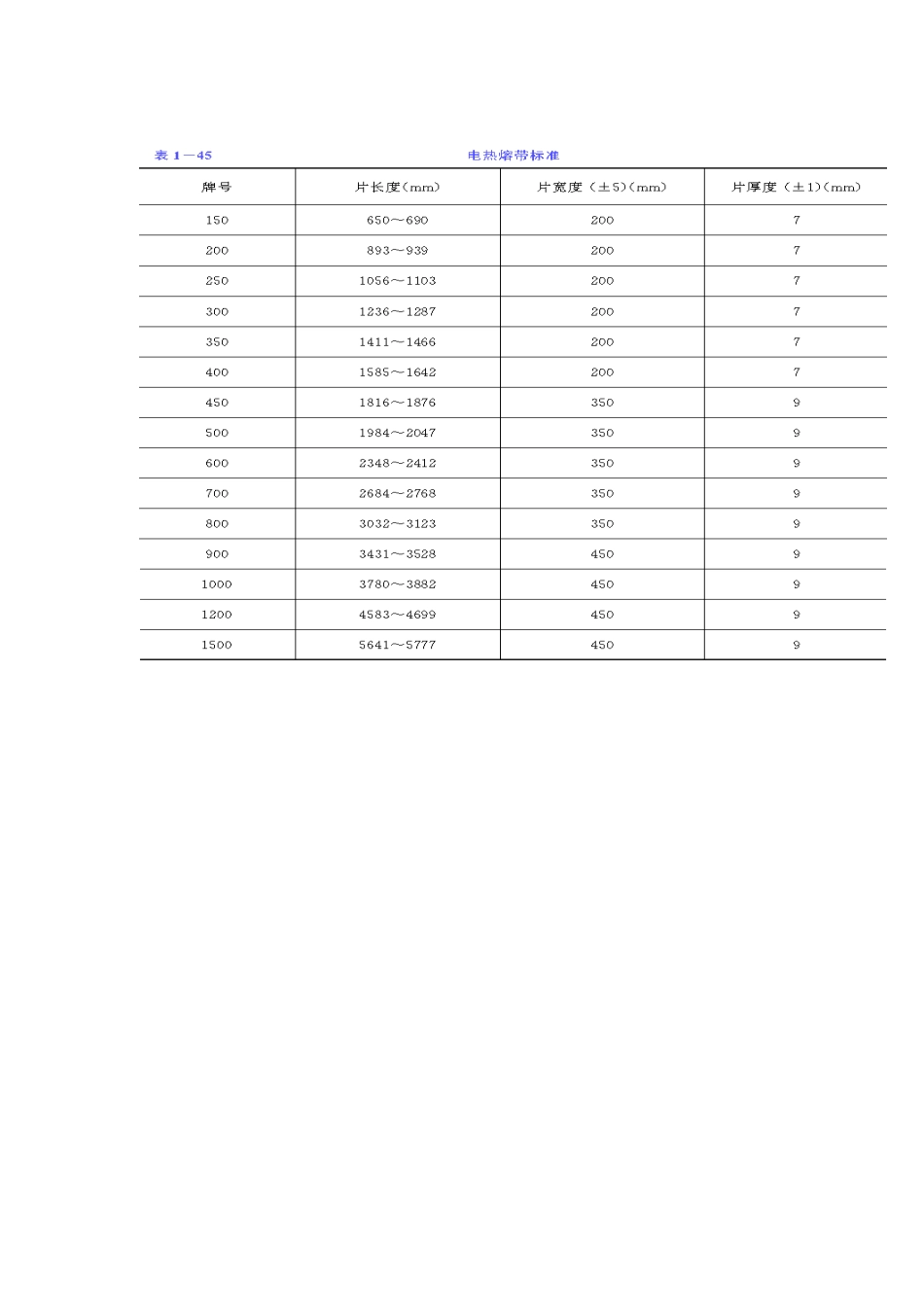

1。6 高密度聚乙烯(PE)排水管道施工1。6.1 适用范围适用于新建、改建和扩建的埋地(PE)排水管道施工。1。6。2 施工准备1。6.2.1 技术准备1. 施工前做好施工图纸的会审,编制施工组织设计及交底工作。2。 完成施工交接桩、复测工作,并进行护桩及加密桩点布置.3. 对管材检验试验工作已完成。1。6.2.2 材料要求1。 管材、管件及电热熔带进场应有产品合格证和出厂质量检验报告。2。 管材质量应符合表 1—44 的要求。3。 电热熔带标准见表 1—45。4. 管材规格及几何尺寸允许偏差见表 1-46.1.6。2。3 机具设备1。 机具:电熔焊机、便携式切割锯、平板振动夯、蛙夯、夹钳、扣带、水平垫木或沙袋、清洁布等。2. 检测设备:水准仪、经纬仪、小线、直尺、卷尺等。1.6.2.4 作业条件1. 施工交通疏导方案经有关主管部门批准.地下管线和其他设施物探和坑探调查清楚,地上、地下管线设施拆迁或加固措施已完成.2. 现场“三通一"平已完成,地下水位降至槽底 0.5m 以下。3. 施工技术方案已完成审批手续.1。6。3 施工工艺1。6。3。1 工艺流程测量放线→沟槽开挖→柔性基础→管道铺设与连接→密闭性检验→管道回填→管道变形检验1.6。3.2 操作工艺1。 测量放线施工测量放线参照由测量队制订的市政工程施工测量专项方案执行.2. 沟槽开挖(1) 沟槽开挖、边坡设置及沟槽支护等参照“管线基坑明挖土方”进行施工。( 2) 沟 槽 开 挖 后 , 应 将 沟 底 的 岩 石 、 砾 石 等 坚 硬 物 体 铲 除 至 设 计 标 高 以 下150mm~200mm,然后铺上砂土整平夯实。(3) 基底标高、轴线位置、基底土质应符合设计要求。管道每侧工作宽度若设计无要求时,可参照表 1-47 执行。3。 柔性基础(1) 管道基础应根据设计要求铺设。设计无规定时,对一般土质,基底可铺设一层厚度为 100mm 的粗砂基础;对软土地基,且槽底处在地下水位以下时,铺筑厚度不小于 200mm的柔性基础,分两层铺设,下层用粒径为 5mm~40mm 的碎石,上层铺砂,厚度不小于 50mm.(2) 管道基础根据设计要求确定,一般分为三种形式,如表 1-48。4. 管道铺设与连接(1) 电源或沟通发电机的准备见表 1-49.(2) 电热熔带的连接1) 检查管道和电热熔带是否有损伤。2) 对齐管道和清除杂物。① 通过水平杆或砂袋将要连接的管道放置在离地面 200mm~300mm 处(地基上挖有操作凹槽的可将管道直接放置在地基上),并水平对齐.② 用布彻底将管...
