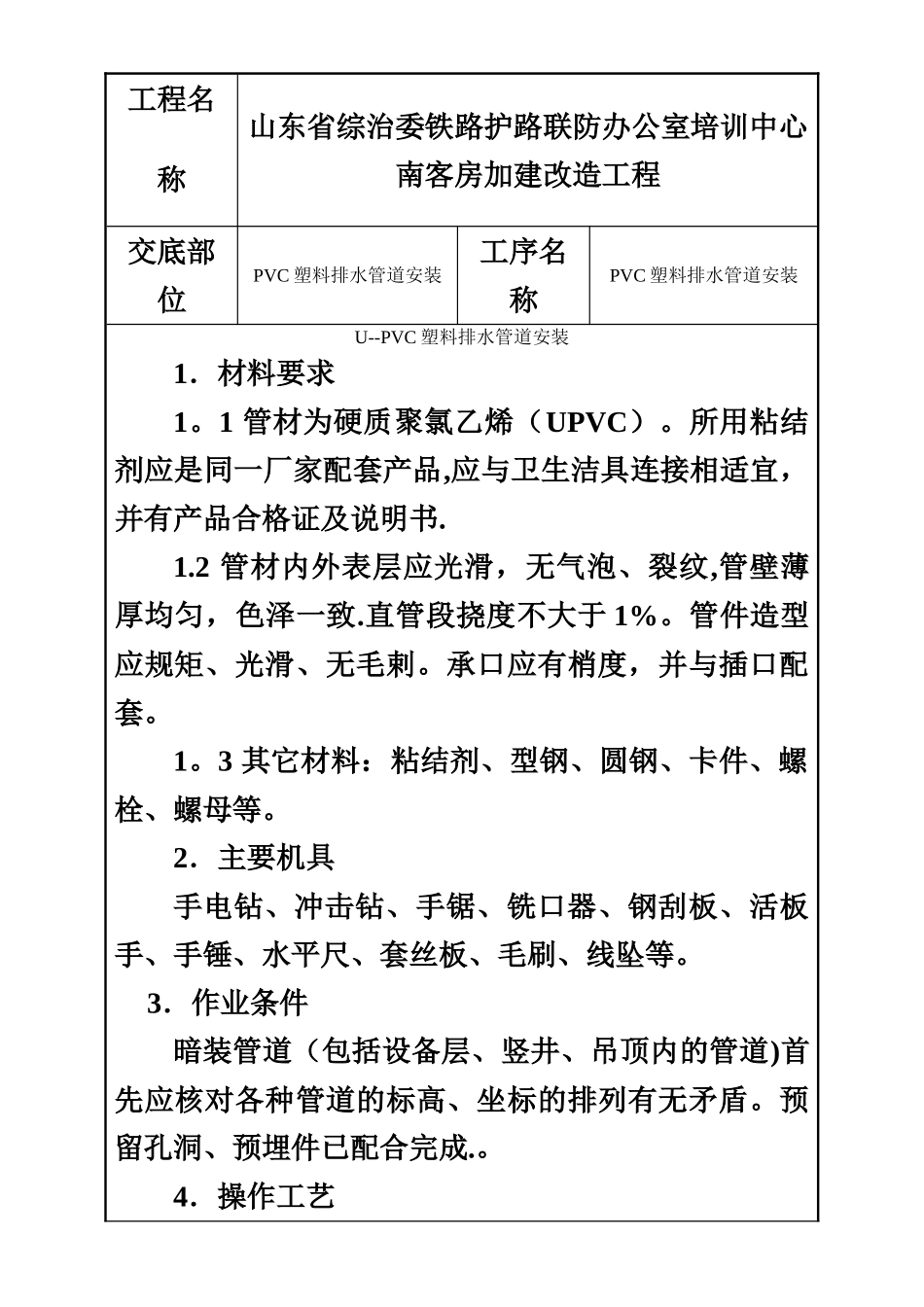

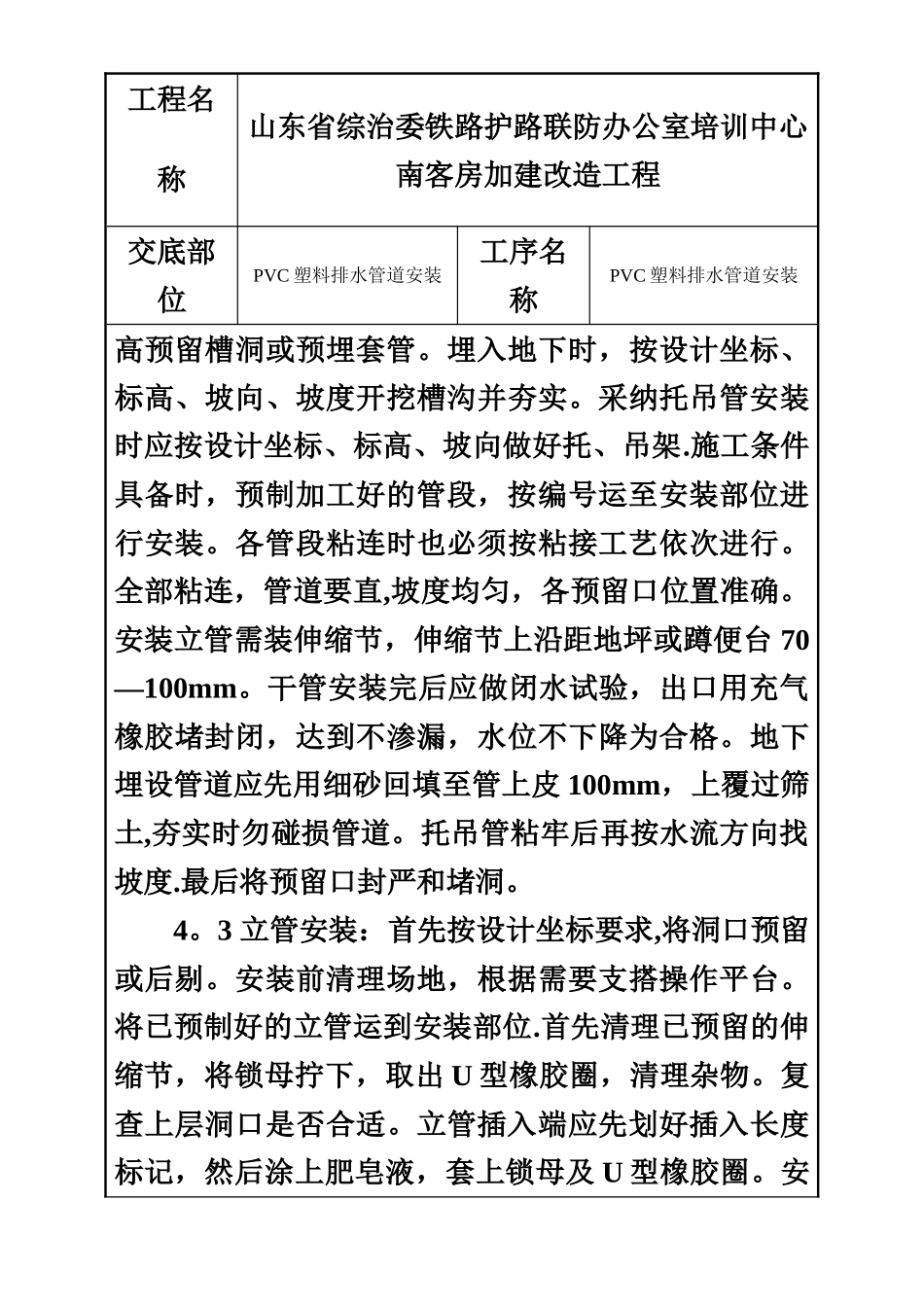

工程名称山东省综治委铁路护路联防办公室培训中心南客房加建改造工程交底部位PVC 塑料排水管道安装工序名称PVC 塑料排水管道安装U--PVC 塑料排水管道安装1.材料要求1。1 管材为硬质聚氯乙烯(UPVC)。所用粘结剂应是同一厂家配套产品,应与卫生洁具连接相适宜,并有产品合格证及说明书.1.2 管材内外表层应光滑,无气泡、裂纹,管壁薄厚均匀,色泽一致.直管段挠度不大于 1%。管件造型应规矩、光滑、无毛剌。承口应有梢度,并与插口配套。1。3 其它材料:粘结剂、型钢、圆钢、卡件、螺栓、螺母等。2.主要机具手电钻、冲击钻、手锯、铣口器、钢刮板、活板手、手锤、水平尺、套丝板、毛刷、线坠等。3.作业条件暗装管道(包括设备层、竖井、吊顶内的管道)首先应核对各种管道的标高、坐标的排列有无矛盾。预留孔洞、预埋件已配合完成.。4.操作工艺 工程名称山东省综治委铁路护路联防办公室培训中心南客房加建改造工程交底部位PVC 塑料排水管道安装工序名称PVC 塑料排水管道安装工艺流程:安装准备→预制加工→干管安装→立管安装→支管安装→卡件固定→封口堵洞→→闭水试验→通水试验4。1 预制加工:根据图纸要求并结合实际情况,按预留口位置测量尺寸,绘制加工草图.根据草图量好管道尺寸,进行断管。粘结前应对承插口先插入试验,不得全部插入,一般为承口的 3/4 深度。试插合格后,用棉布将承插口需粘结部位的水分、灰尘擦拭洁净.如有油污需用丙酮除掉.用毛刷涂抹粘结剂,先涂抹承口后涂抹插口,随即用力垂直插入,插入粘结时将插口稍作转动,以利粘结剂分布均匀,约 30 秒至一分钟即可粘结牢固。粘牢后立即将溢出的粘结剂擦拭洁净。多口粘连时应注意预留口方向。23318 5B16 嬖 31802 7C3A 簺 30100 7594 疔 lq-21701 54C5 哅 29654 73D6 珖4.2 干管安装:首先根据设计图纸要求的坐标、标工程名称山东省综治委铁路护路联防办公室培训中心南客房加建改造工程交底部位PVC 塑料排水管道安装工序名称PVC 塑料排水管道安装高预留槽洞或预埋套管。埋入地下时,按设计坐标、标高、坡向、坡度开挖槽沟并夯实。采纳托吊管安装时应按设计坐标、标高、坡向做好托、吊架.施工条件具备时,预制加工好的管段,按编号运至安装部位进行安装。各管段粘连时也必须按粘接工艺依次进行。全部粘连,管道要直,坡度均匀,各预留口位置准确。安装立管需装伸缩节,伸缩节上沿距地坪或蹲便台 70—100mm。干管安装完后应做闭水试验,出口用充气橡...
