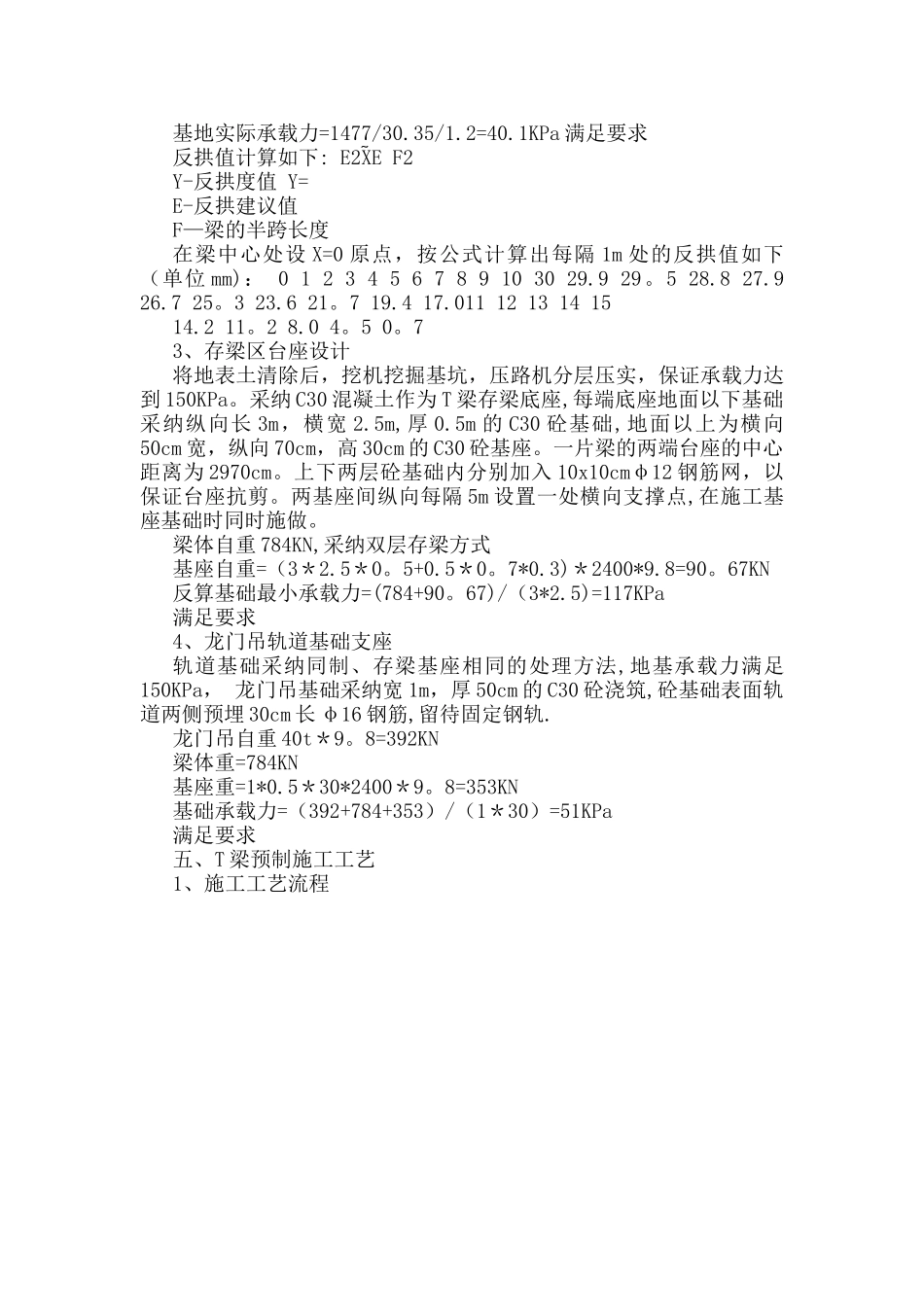

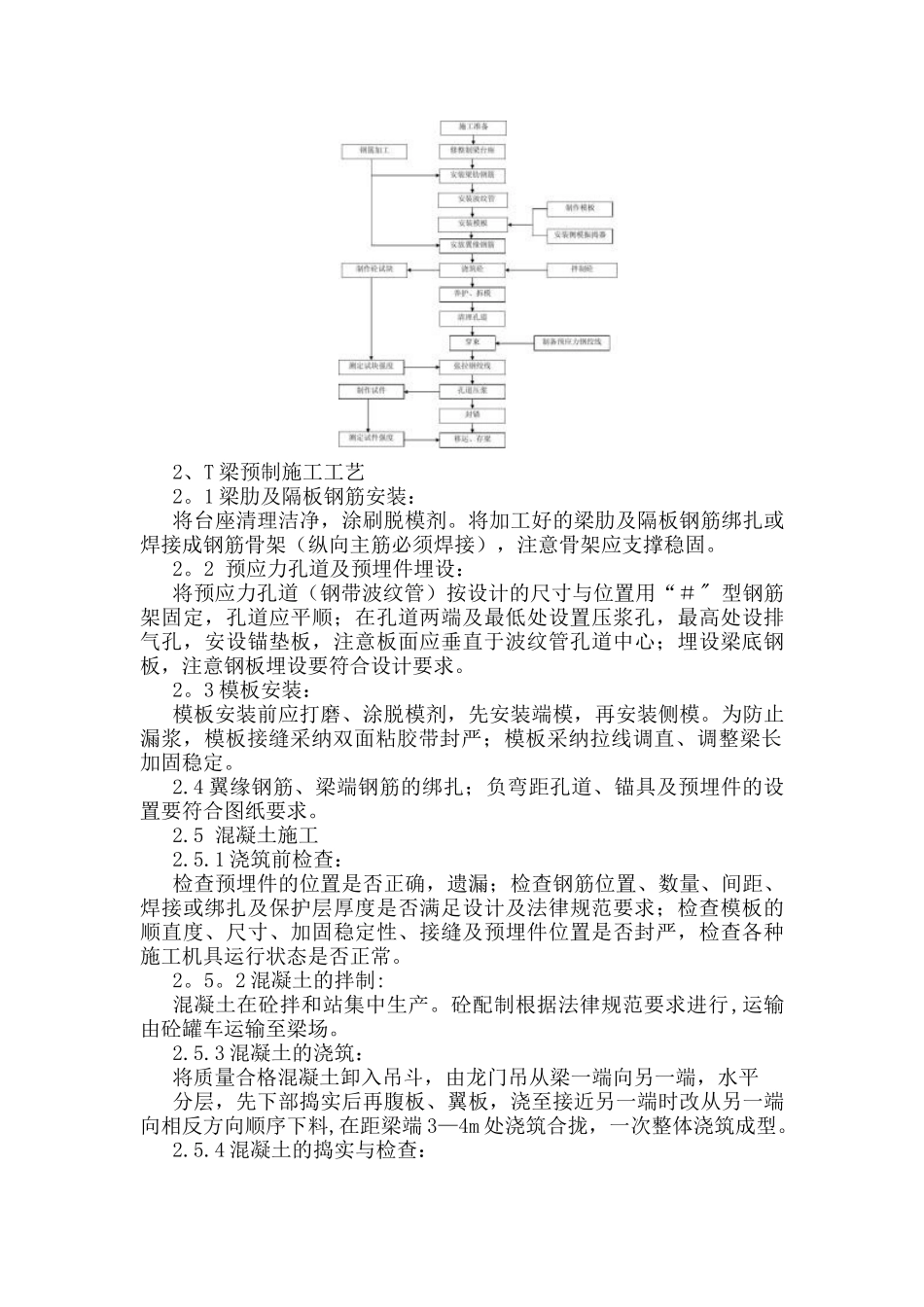

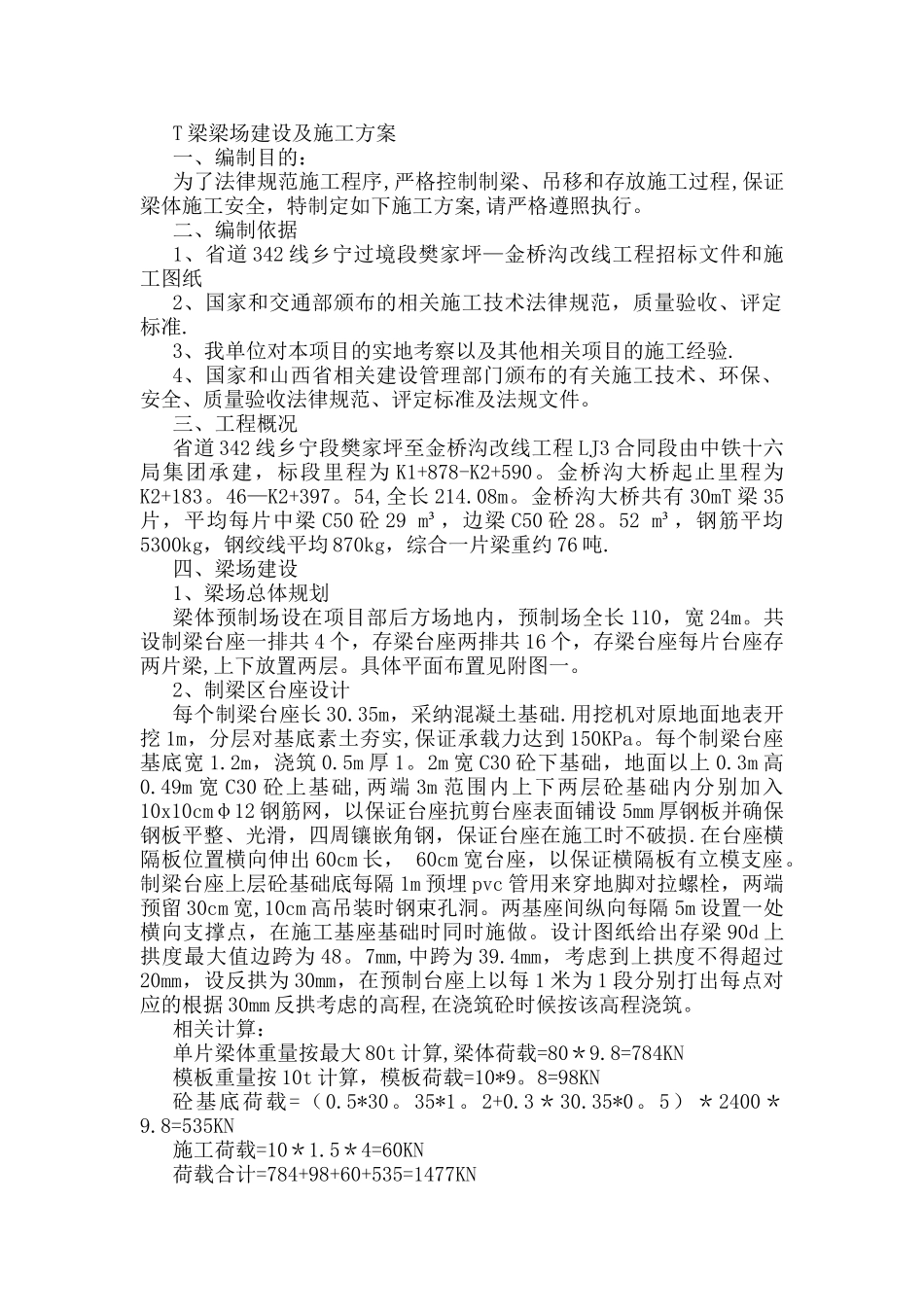

T 梁梁场建设及施工方案一、编制目的:为了法律规范施工程序,严格控制制梁、吊移和存放施工过程,保证梁体施工安全,特制定如下施工方案,请严格遵照执行。二、编制依据1、省道 342 线乡宁过境段樊家坪—金桥沟改线工程招标文件和施工图纸2、国家和交通部颁布的相关施工技术法律规范,质量验收、评定标准.3、我单位对本项目的实地考察以及其他相关项目的施工经验.4、国家和山西省相关建设管理部门颁布的有关施工技术、环保、安全、质量验收法律规范、评定标准及法规文件。三、工程概况省道 342 线乡宁段樊家坪至金桥沟改线工程 LJ3 合同段由中铁十六局集团承建,标段里程为 K1+878-K2+590。金桥沟大桥起止里程为K2+183。46—K2+397。54,全长 214.08m。金桥沟大桥共有 30mT 梁 35片,平均每片中梁 C50 砼 29 m³,边梁 C50 砼 28。52 m³,钢筋平均5300kg,钢绞线平均 870kg,综合一片梁重约 76 吨.四、梁场建设1、梁场总体规划梁体预制场设在项目部后方场地内,预制场全长 110,宽 24m。共设制梁台座一排共 4 个,存梁台座两排共 16 个,存梁台座每片台座存两片梁,上下放置两层。具体平面布置见附图一。2、制梁区台座设计每个制梁台座长 30.35m,采纳混凝土基础.用挖机对原地面地表开挖 1m,分层对基底素土夯实,保证承载力达到 150KPa。每个制梁台座基底宽 1.2m,浇筑 0.5m 厚 1。2m 宽 C30 砼下基础,地面以上 0.3m 高0.49m 宽 C30 砼上基础,两端 3m 范围内上下两层砼基础内分别加入10x10cmφ12 钢筋网,以保证台座抗剪台座表面铺设 5mm 厚钢板并确保钢板平整、光滑,四周镶嵌角钢,保证台座在施工时不破损.在台座横隔板位置横向伸出 60cm 长, 60cm 宽台座,以保证横隔板有立模支座。制梁台座上层砼基础底每隔 1m 预埋 pvc 管用来穿地脚对拉螺栓,两端预留 30cm 宽,10cm 高吊装时钢束孔洞。两基座间纵向每隔 5m 设置一处横向支撑点,在施工基座基础时同时施做。设计图纸给出存梁 90d 上拱度最大值边跨为 48。7mm,中跨为 39.4mm,考虑到上拱度不得超过20mm,设反拱为 30mm,在预制台座上以每 1 米为 1 段分别打出每点对应的根据 30mm 反拱考虑的高程,在浇筑砼时候按该高程浇筑。相关计算:单片梁体重量按最大 80t 计算,梁体荷载=80*9.8=784KN模板重量按 10t 计算,模板荷载=10*9。8=98KN砼基底荷载=(0.5*30。35*1。2+0.3*30.35*0。5)*2400*9.8=535KN施工荷载=1...
