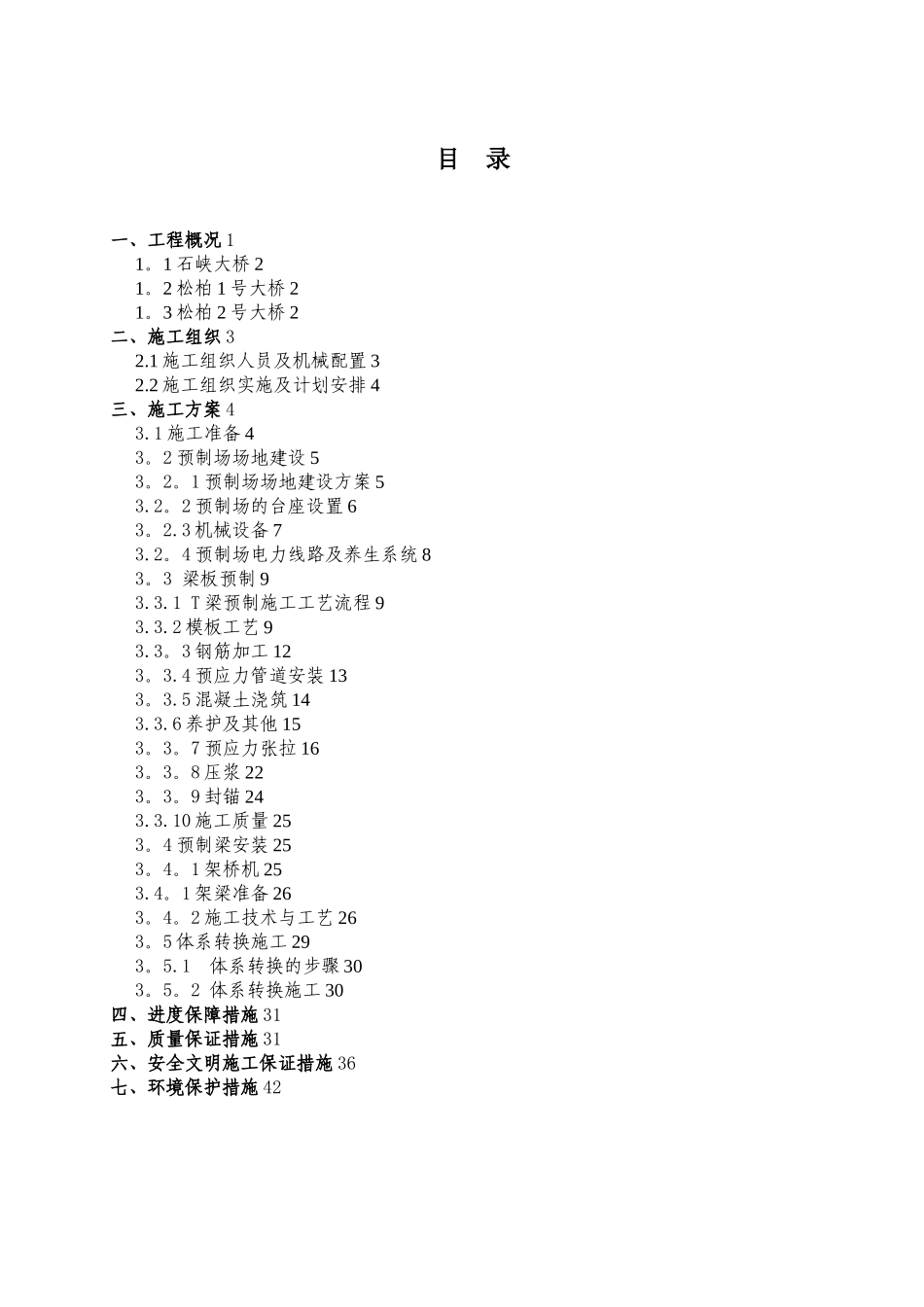

目 录一、工程概况 11
1 石峡大桥 21
2 松柏 1 号大桥 21
3 松柏 2 号大桥 2二、施工组织 32
1 施工组织人员及机械配置 32
2 施工组织实施及计划安排 4三、施工方案 43
1 施工准备 43
2 预制场场地建设 53
1 预制场场地建设方案 53
2 预制场的台座设置 63
3 机械设备 73
4 预制场电力线路及养生系统 83
3 梁板预制 93
1 T 梁预制施工工艺流程 93
2 模板工艺 93
3 钢筋加工 123
4 预应力管道安装 133
5 混凝土浇筑 143
6 养护及其他 153
7 预应力张拉 163
8 压浆 223
9 封锚 243
10 施工质量 253
4 预制梁安装 253
1 架桥机 253
1 架梁准备 263
2 施工技术与工艺 263
5 体系转换施工 293
1 体系转换的步骤 303
2 体系转换施工 30四、进度保障措施 31五、质量保证措施 31六、安全文明施工保证措施 36七、环境保护措施 42T 梁预制及安装施工方案一、工程概况乐昌至广州高速公路项目樟市至花东第 24 标段起讫桩号为 K199+830~K204+210,全长 4
采纳双向六车道高速公路标准,设计速度为 120km/h,整体式路基宽度34
5m,其中:行车道宽度 2×3×3
75m,硬路肩宽 2×3m(含右侧路缘带宽 2×0
5m),中间带宽 4
5m(中央分隔带 3
0m,左侧路缘带宽 2×0
75m),土路肩宽 2×0

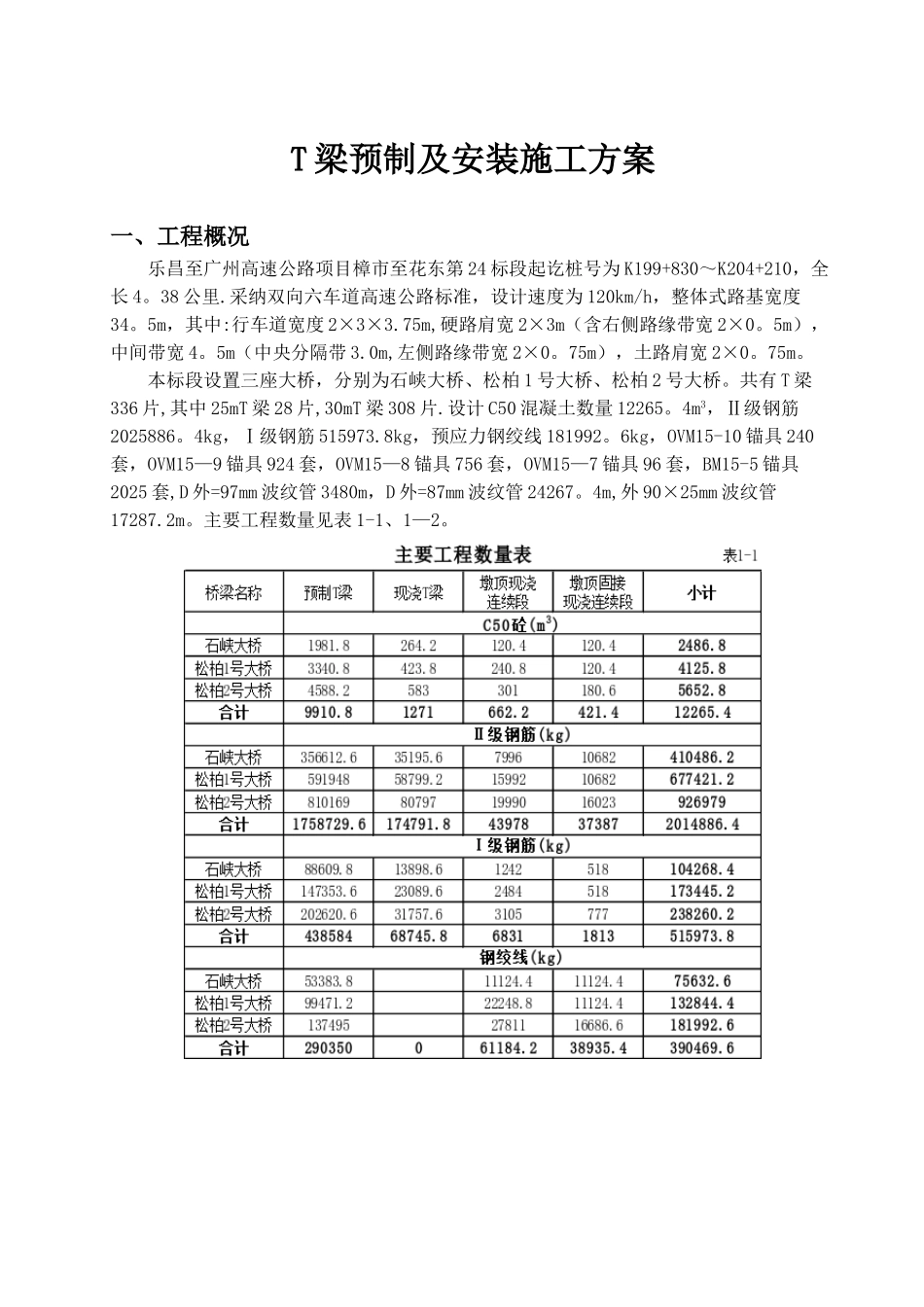

本标段设置三座大桥,分别为石峡大桥、松柏 1 号大桥、松柏 2 号大桥
共有 T 梁336 片,其中 25mT 梁 28 片,30mT 梁 308 片
设计 C50 混凝土数量 12265
4m3,Ⅱ级钢筋20258
