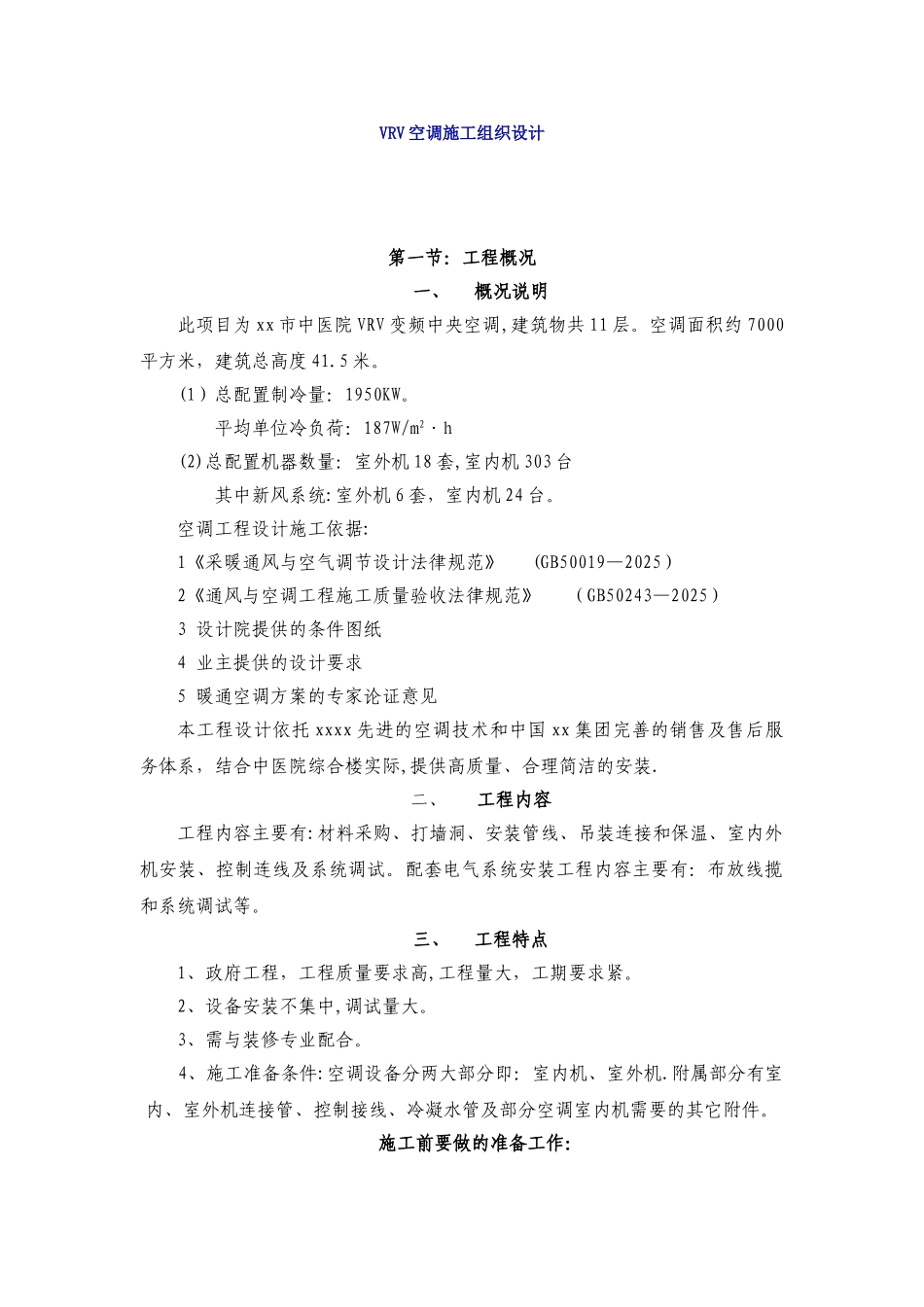

VRV 空调施工组织设计第一节:工程概况一、 概况说明此项目为 xx 市中医院 VRV 变频中央空调,建筑物共 11 层
空调面积约 7000平方米,建筑总高度 41
(1)总配置制冷量:1950KW
平均单位冷负荷:187W/m2·h(2)总配置机器数量:室外机 18 套,室内机 303 台其中新风系统:室外机 6 套,室内机 24 台
空调工程设计施工依据:1《采暖通风与空气调节设计法律规范》 (GB50019—2025)2《通风与空调工程施工质量验收法律规范》 (GB50243—2025)3 设计院提供的条件图纸4 业主提供的设计要求5 暖通空调方案的专家论证意见本工程设计依托 xxxx 先进的空调技术和中国 xx 集团完善的销售及售后服务体系,结合中医院综合楼实际,提供高质量、合理简洁的安装
二、 工程内容工程内容主要有:材料采购、打墙洞、安装管线、吊装连接和保温、室内外机安装、控制连线及系统调试
配套电气系统安装工程内容主要有:布放线揽和系统调试等
三、 工程特点1、政府工程,工程质量要求高,工程量大,工期要求紧
2、设备安装不集中,调试量大
3、需与装修专业配合
4、施工准备条件:空调设备分两大部分即:室内机、室外机
附属部分有室内、室外机连接管、控制接线、冷凝水管及部分空调室内机需要的其它附件

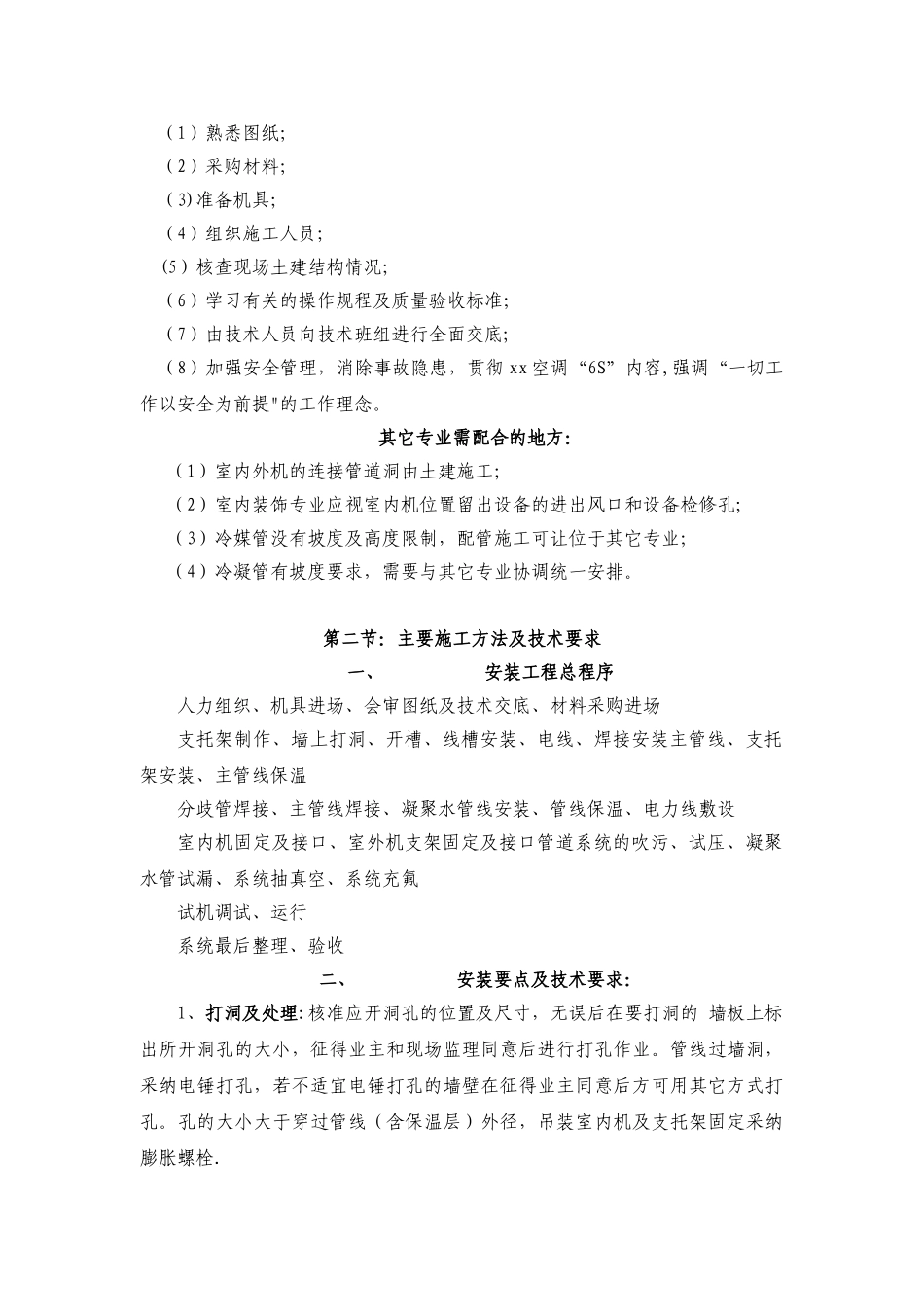

施工前要做的准备工作:(1)熟悉图纸;(2)采购材料;(3)准备机具;(4)组织施工人员;(5)核查现场土建结构情况;(6)学习有关的操作规程及质量验收标准;(7)由技术人员向技术班组进行全面交底;(8)加强安全管理,消除事故隐患,贯彻 xx 空调“6S”内容,强调“一切工作以安全为前提"的工作理念

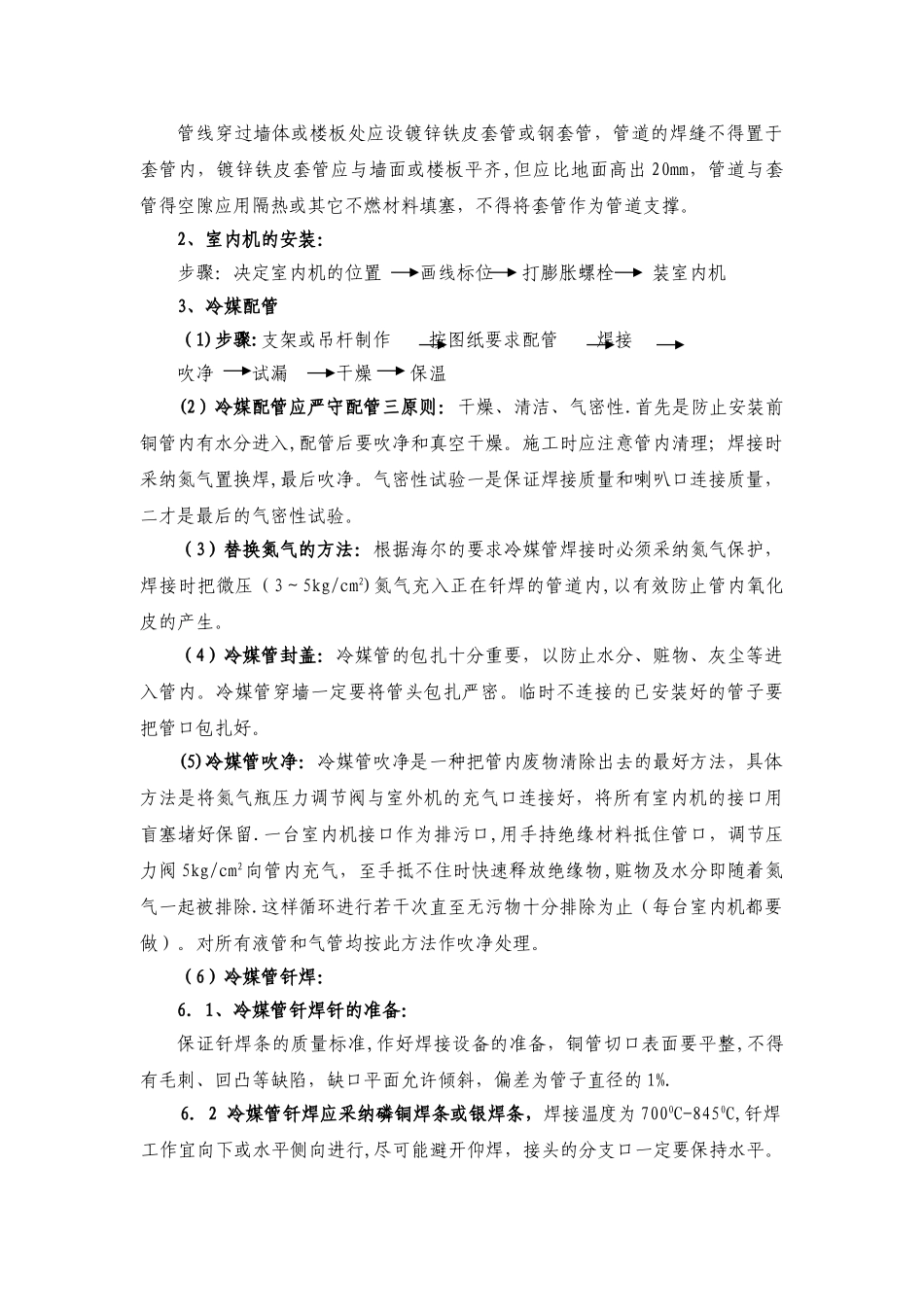

其它专业需配合的地方:(1)室内外机的连接管道洞由土建施工;(2)室内装饰专业应视室内机位置留出设备的进出风口和设备检修孔;(3)冷媒管没有坡度及高度限制,配管施工
