工程概况 22
编制依据 23
施工准备 23
1 材料要求 23
2 作业条件 34
方砖铺设施工方法 34
1 施工放样 44
2 地基处理 44
3 施工要点 45
成品保护 56
标准工艺 67
质量保证措施 67
1 质量目标 67
2 质量保证体系 67
3 工作内容 77
4 检验工作内容 88
文明施工及安全保证措施 88
1 文明施工 88
2 安全方针 98
3 安全管理目标 98
4 安全保证措施:109
环保措施 121

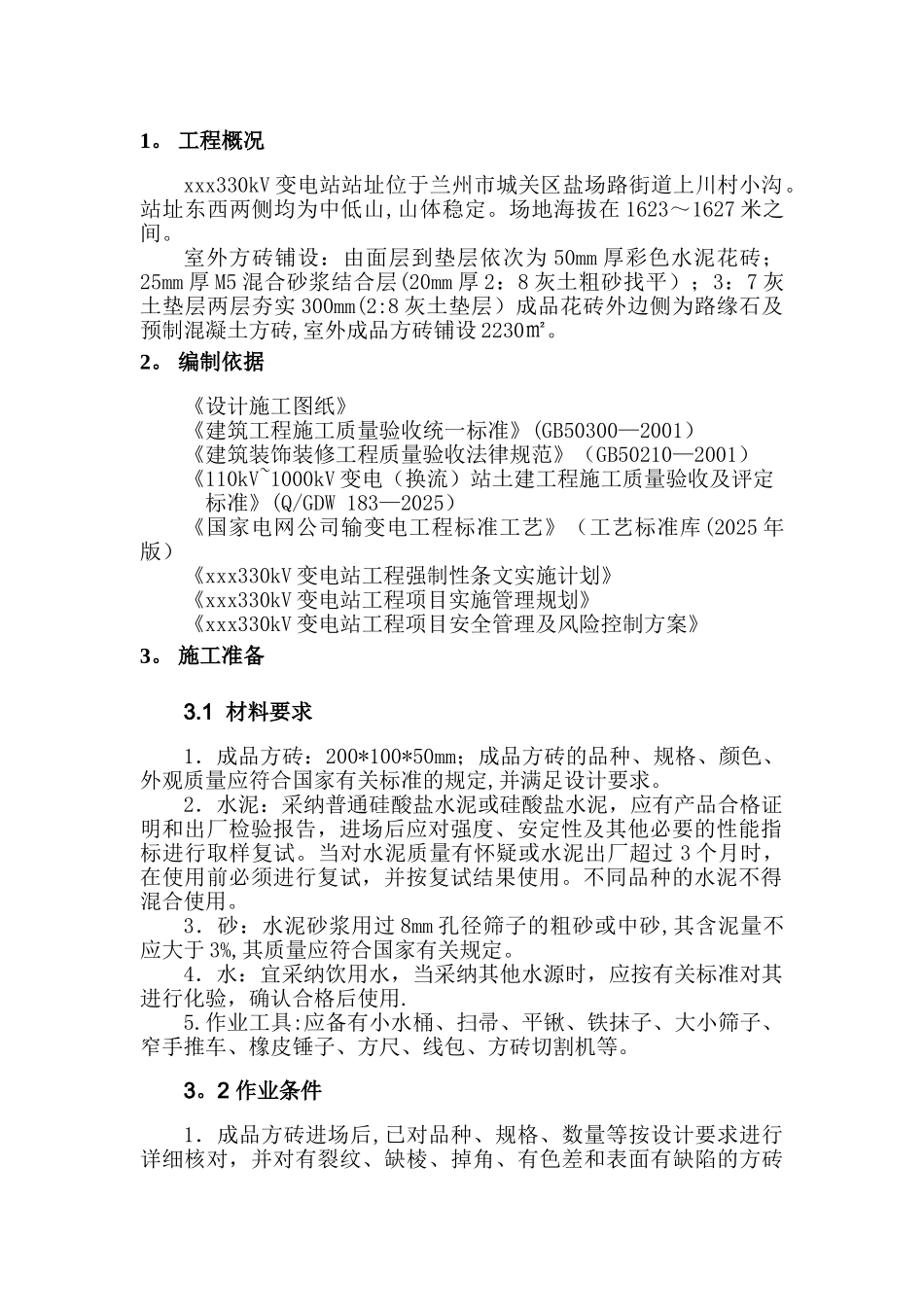

工程概况xxx330kV 变电站站址位于兰州市城关区盐场路街道上川村小沟
站址东西两侧均为中低山,山体稳定
场地海拔在 1623~1627 米之间
室外方砖铺设:由面层到垫层依次为 50mm 厚彩色水泥花砖;25mm 厚 M5 混合砂浆结合层(20mm 厚 2:8 灰土粗砂找平);3:7 灰土垫层两层夯实 300mm(2:8 灰土垫层)成品花砖外边侧为路缘石及预制混凝土方砖,室外成品方砖铺设 2230㎡
编制依据《设计施工图纸》《建筑工程施工质量验收统一标准》(GB50300—2001)《建筑装饰装修工程质量验收法律规范》(GB50210—2001)《110kV~1000kV 变电(换流)站土建工程施工质量验收及评定 标准》(Q/GDW 183—2025)《国家电网公司输变电工程标准工艺》(工艺标准库(2025 年版)《xxx330kV 变电站工程强制性条文实施计划》《xxx330kV 变电站工程项目实施管理规划》《xxx330kV 变电站工程项目安全管理及风险控制方案》3
1 材料要求1.成品方砖:200*100*50mm;成品方砖的品种、规格、颜色、外观质量应符合国家有关标准的规定,并满足设计要求

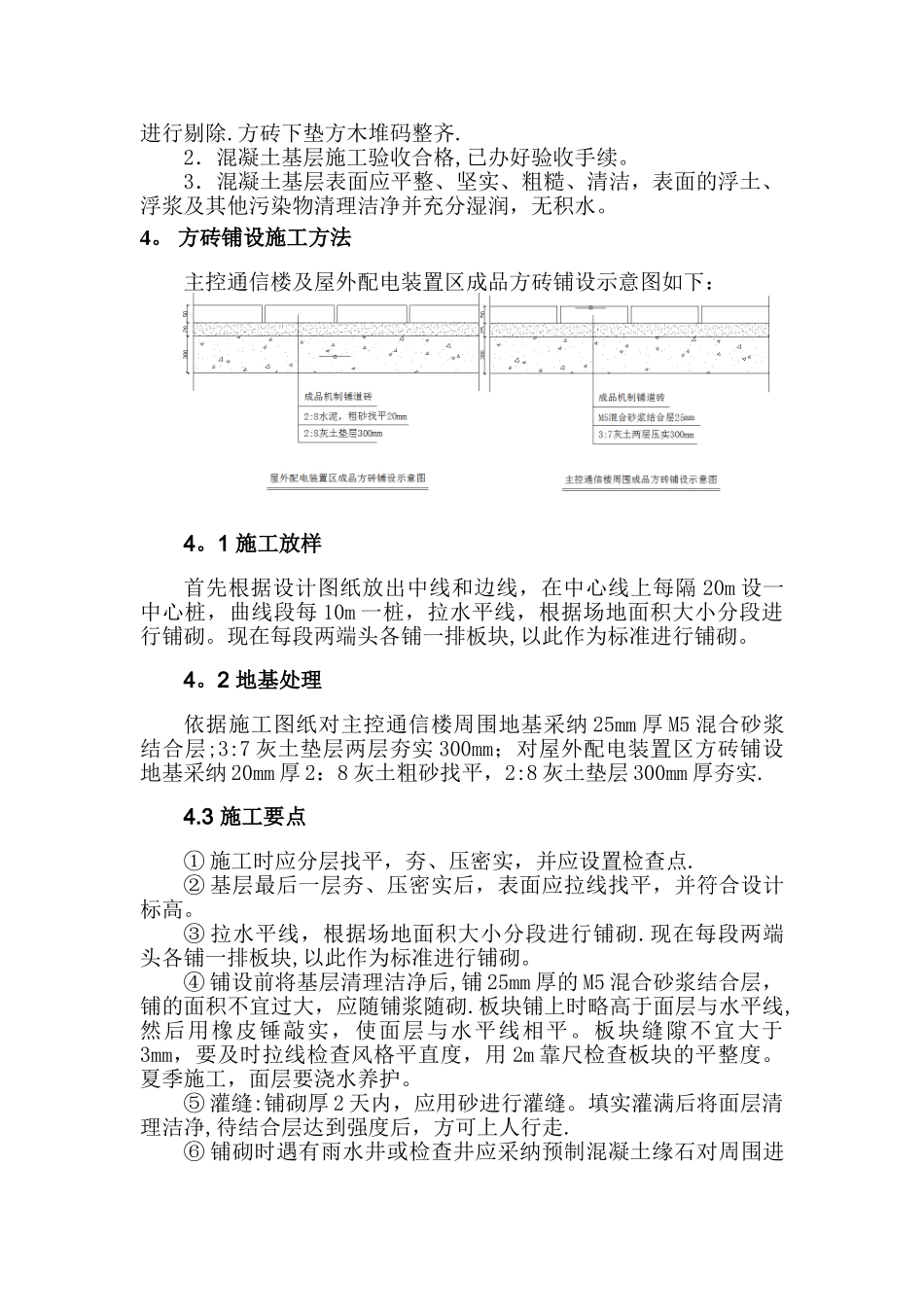

2.水泥:采纳普通硅酸盐水泥或硅酸盐水泥,应有产品合格证明和出厂检验报告,进场后应
