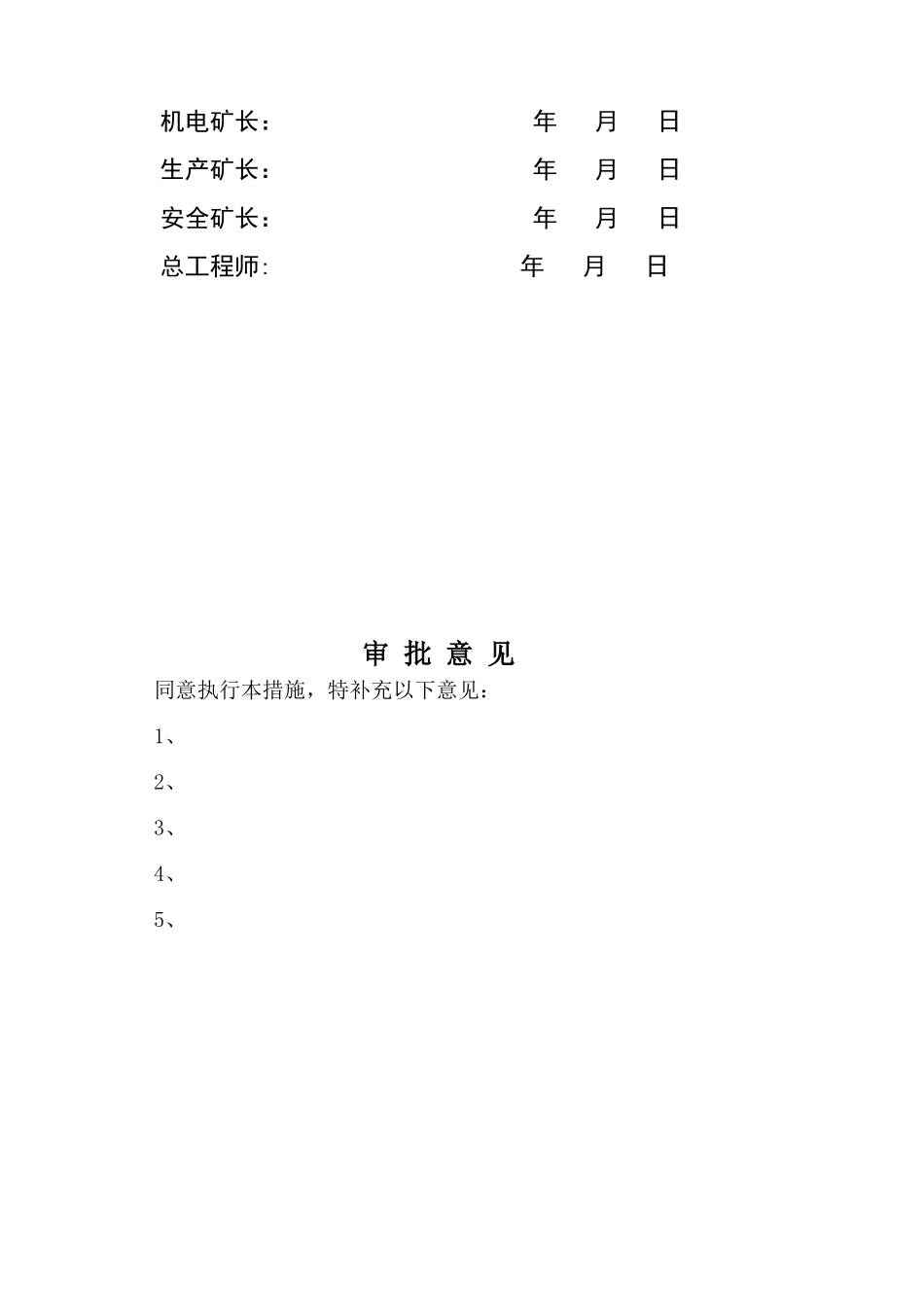

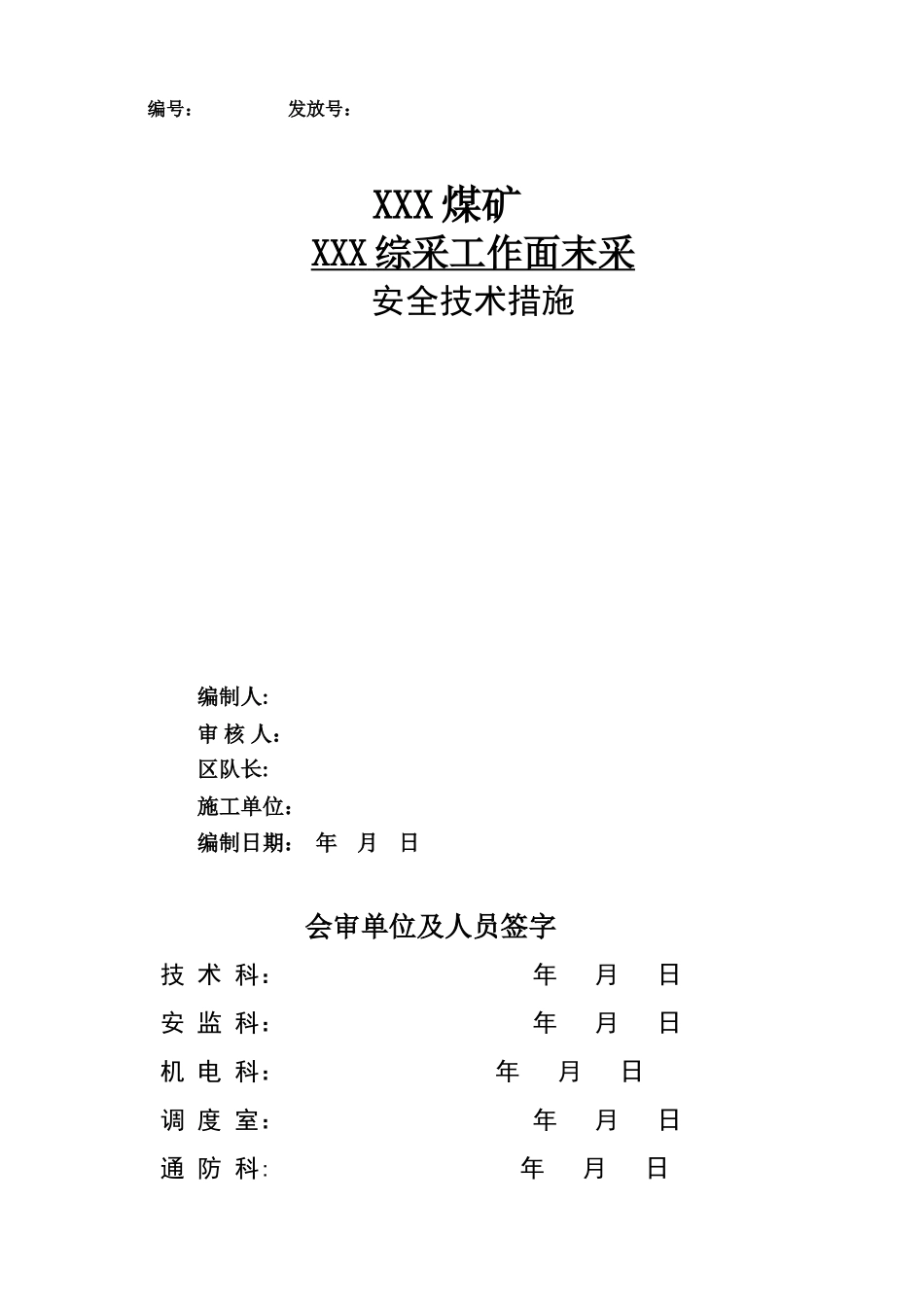

编号: 发放号:XXX 煤矿XXX 综采工作面末采 安全技术措施编制人:审 核 人:区队长:施工单位: 编制日期: 年 月 日会审单位及人员签字技 术 科: 年 月 日安 监 科: 年 月 日机 电 科: 年 月 日调 度 室: 年 月 日通 防 科: 年 月 日机电矿长: 年 月 日生产矿长: 年 月 日安全矿长: 年 月 日总工程师: 年 月 日审 批 意 见同意执行本措施,特补充以下意见:1、2、3、4、5、XXX 综采工作面末采安全技术措施根据矿生产组织安排,XXX 综采工作面推采至距停采线 20m 的位置时开始进行施工,为保证末采施工质量及作业安全,特制定此末采安全技术措施
一、末采前准备工作及施工要求:1、调整工作面:当工作面距离停采线 20m 前,要求工作面调采与停采线平行,采煤机必须沿顶板截割,顶板可留有 200~300mm 的硬煤来维持顶板完整性,根据顶板变化及时调整工作面底板倾向坡度,保持平缓
2、施工锚索+工字钢悬吊梁(附图 I):当工作面煤壁距离停采线 100m 时开始加固胶带顺槽顶板,施工悬吊梁段巷道长度为 12m
从停采线位置开始向里采纳锚索加 12 号矿工钢加固顶板
锚索间排距为 800×1000mm,工字钢横向布置
此项工作任务必须在工作面煤壁距离停采线 60m 前完成
1)材料规格:(1)锚索使用直径为 21
6mm 长度为 9m 的锚索
(2)工字钢采纳长度为 4
5m 长的 12 号矿工钢
(3)树脂锚固剂型号为 Z2360 和 K2335,锚固剂必须在有效期内使用
2)施工质量要求:(1)、锚索的预紧力不小于 260KN
(2)、每根锚索采纳一支 K2335 和两支 Z2360 锚固剂进行锚固:K2335 在前,Z2360在后
如顶板破裂锚固剂用量适当增加
(3)、锚索露出锁具长度为 150~250mm
3、卧底:两顺槽从停采线位置开
