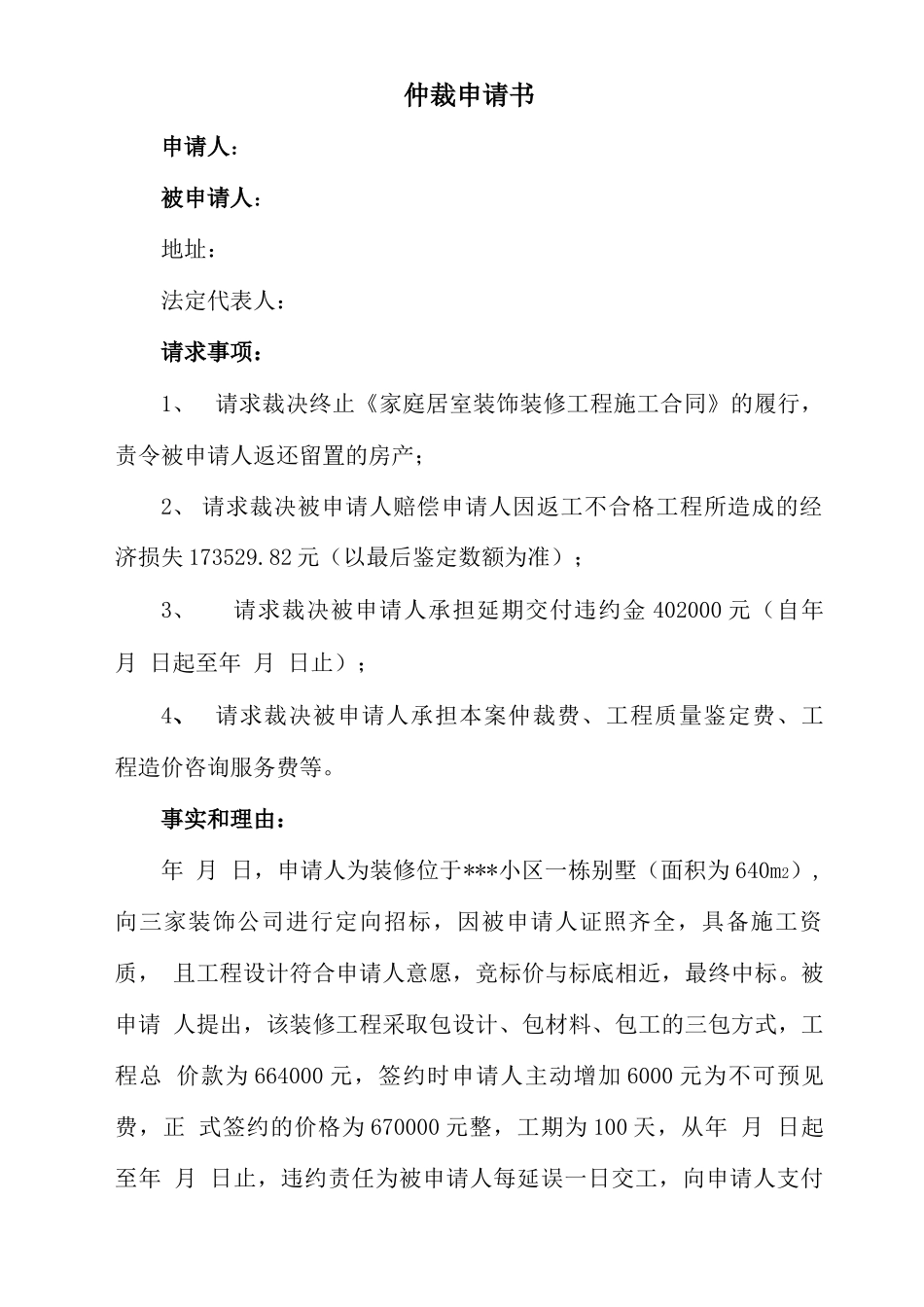

仲裁申请书申请人:被申请人:地址:法定代表人:请求事项:1、请求裁决终止《家庭居室装饰装修工程施工合同》的履行,责令被申请人返还留置的房产;2、请求裁决被申请人赔偿申请人因返工不合格工程所造成的经济损失173529
82元(以最后鉴定数额为准);3、请求裁决被申请人承担延期交付违约金402000元(自年月日起至年月日止);4、请求裁决被申请人承担本案仲裁费、工程质量鉴定费、工程造价咨询服务费等
事实和理由:年月日,申请人为装修位于***小区一栋别墅(面积为640m2),向三家装饰公司进行定向招标,因被申请人证照齐全,具备施工资质,且工程设计符合申请人意愿,竞标价与标底相近,最终中标
被申请人提出,该装修工程采取包设计、包材料、包工的三包方式,工程总价款为664000元,签约时申请人主动增加6000元为不可预见费,正式签约的价格为670000元整,工期为100天,从年月日起至年月日止,违约责任为被申请人每延误一日交工,向申请人支付工程总价款千分之二的违约金等等

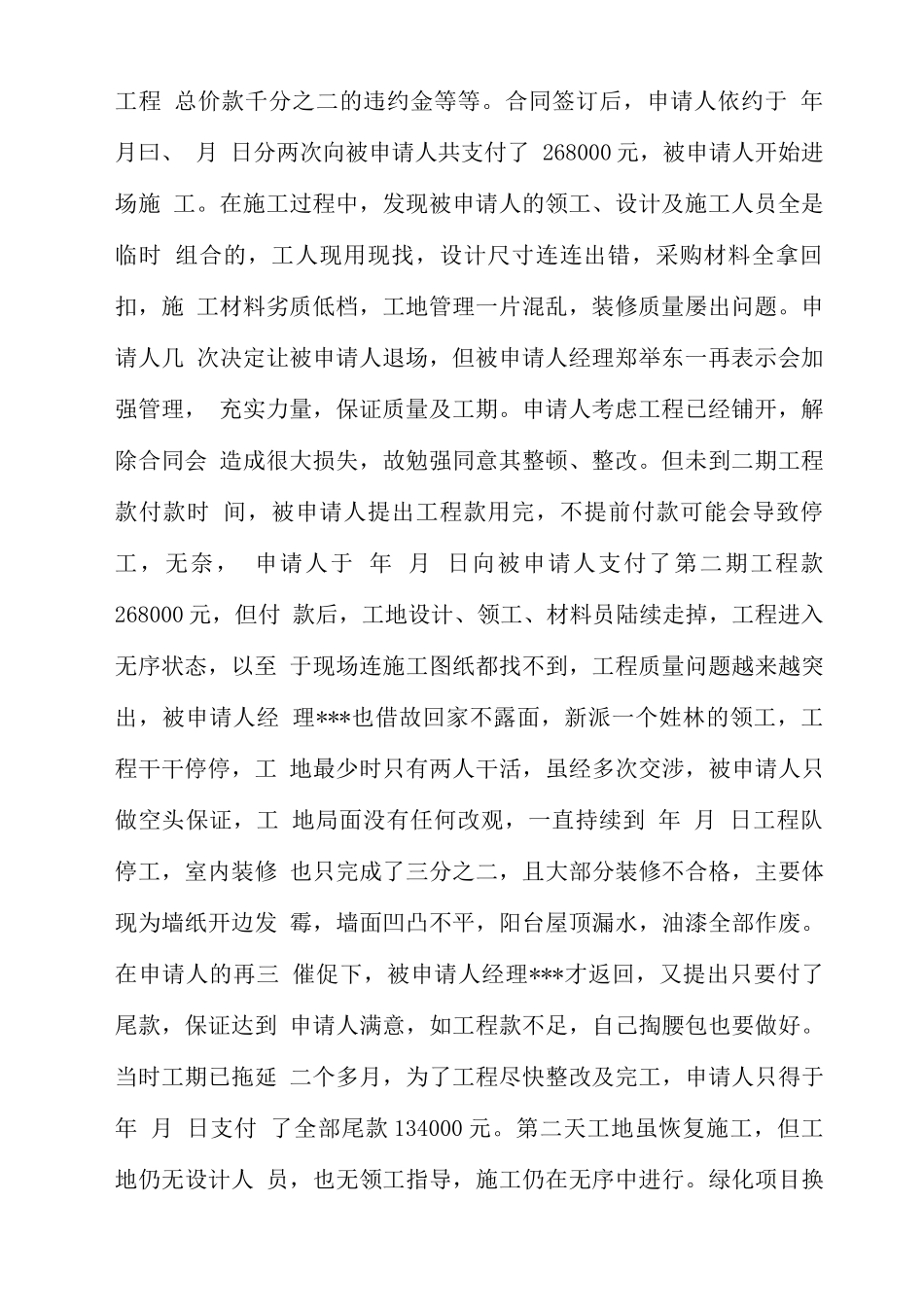

合同签订后,申请人依约于年月曰、月日分两次向被申请人共支付了268000元,被申请人开始进场施工
在施工过程中,发现被申请人的领工、设计及施工人员全是临时组合的,工人现用现找,设计尺寸连连出错,采购材料全拿回扣,施工材料劣质低档,工地管理一片混乱,装修质量屡出问题
申请人几次决定让被申请人退场,但被申请人经理郑举东一再表示会加强管理,充实力量,保证质量及工期
申请人考虑工程已经铺开,解除合同会造成很大损失,故勉强同意其整顿、整改

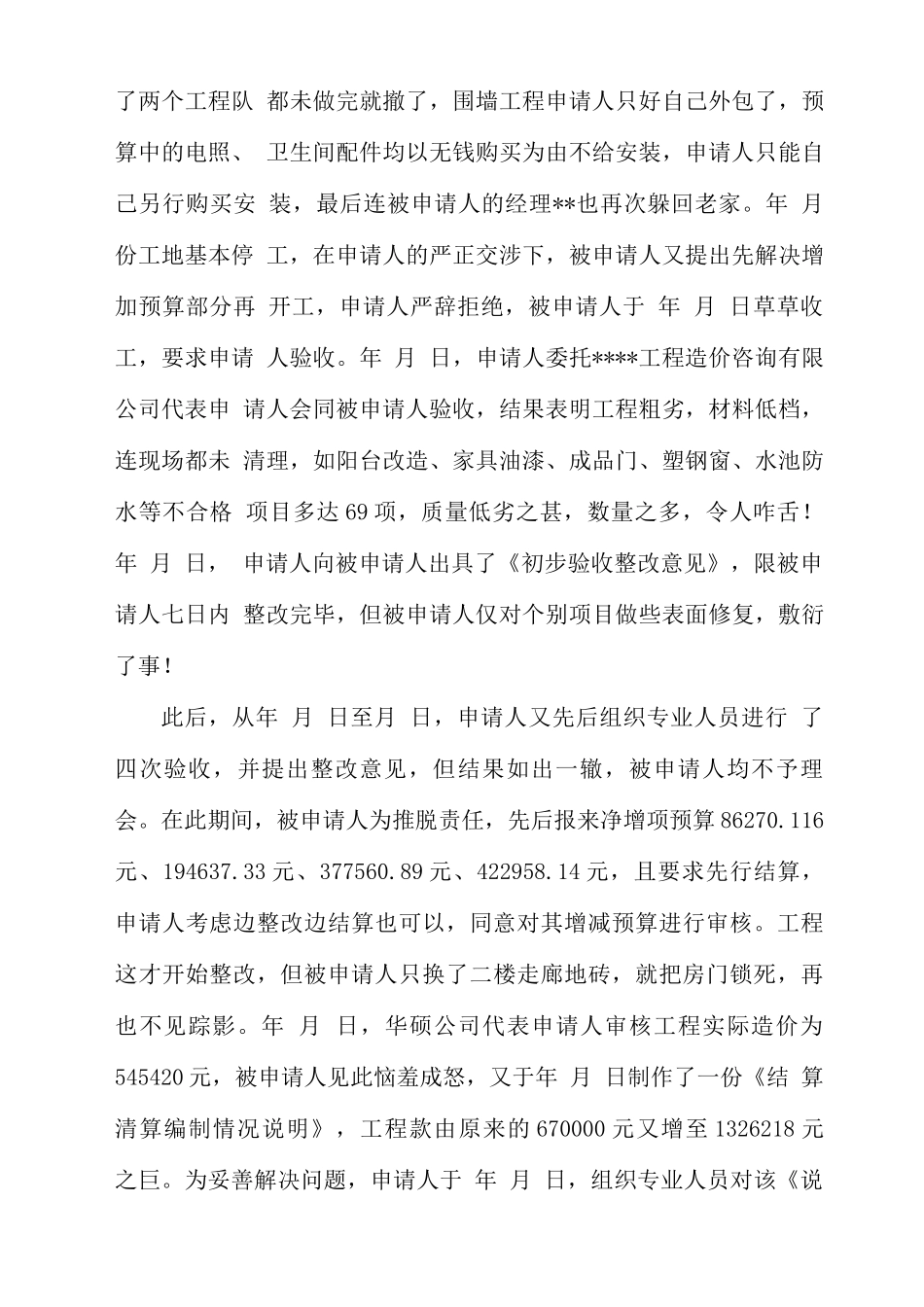

但未到二期工程款付款时间,被申请人提出工程款用完,不提前付款可能会导致停工,无奈,申请人于年月日向被申请人支付了第二期工程款268000元,但付款后,工地设计、领工、材料员陆续走掉,工程进入无序状态,以至于现场连施工图纸都找不到,工程质量问题越来越突出,被申请人经理***也借故回家不露面,新派
