工 程 简 报2025 年第期(总第期)批准人:审核人:编制人:************工程项目部2014 年 12 月 31 日1

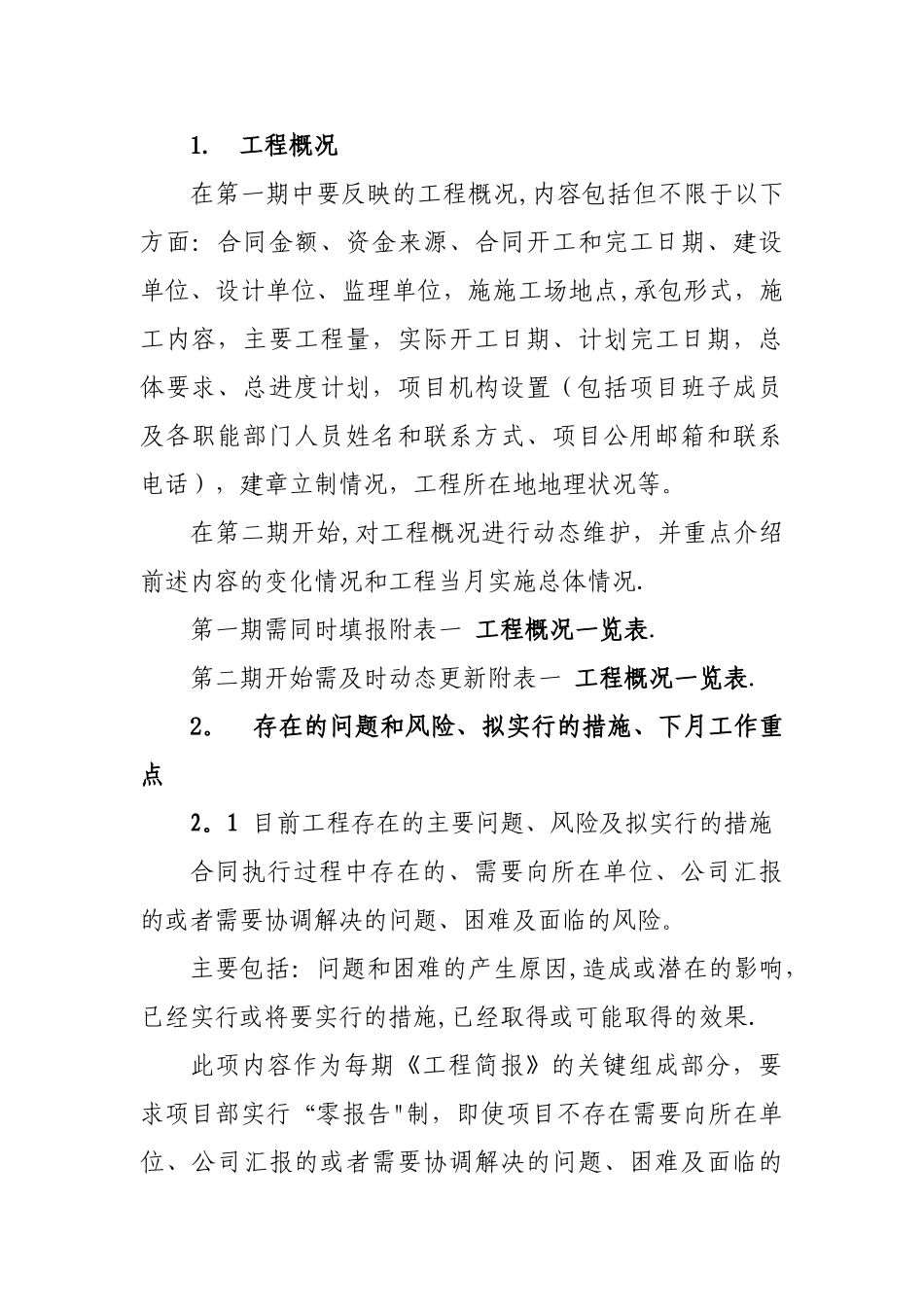

工程概况在第一期中要反映的工程概况,内容包括但不限于以下方面:合同金额、资金来源、合同开工和完工日期、建设单位、设计单位、监理单位,施施工场地点,承包形式,施工内容,主要工程量,实际开工日期、计划完工日期,总体要求、总进度计划,项目机构设置(包括项目班子成员及各职能部门人员姓名和联系方式、项目公用邮箱和联系电话),建章立制情况,工程所在地地理状况等
在第二期开始,对工程概况进行动态维护,并重点介绍前述内容的变化情况和工程当月实施总体情况
第一期需同时填报附表一 工程概况一览表
第二期开始需及时动态更新附表一 工程概况一览表
存在的问题和风险、拟实行的措施、下月工作重点2
1 目前工程存在的主要问题、风险及拟实行的措施合同执行过程中存在的、需要向所在单位、公司汇报的或者需要协调解决的问题、困难及面临的风险
主要包括:问题和困难的产生原因,造成或潜在的影响,已经实行或将要实行的措施,已经取得或可能取得的效果

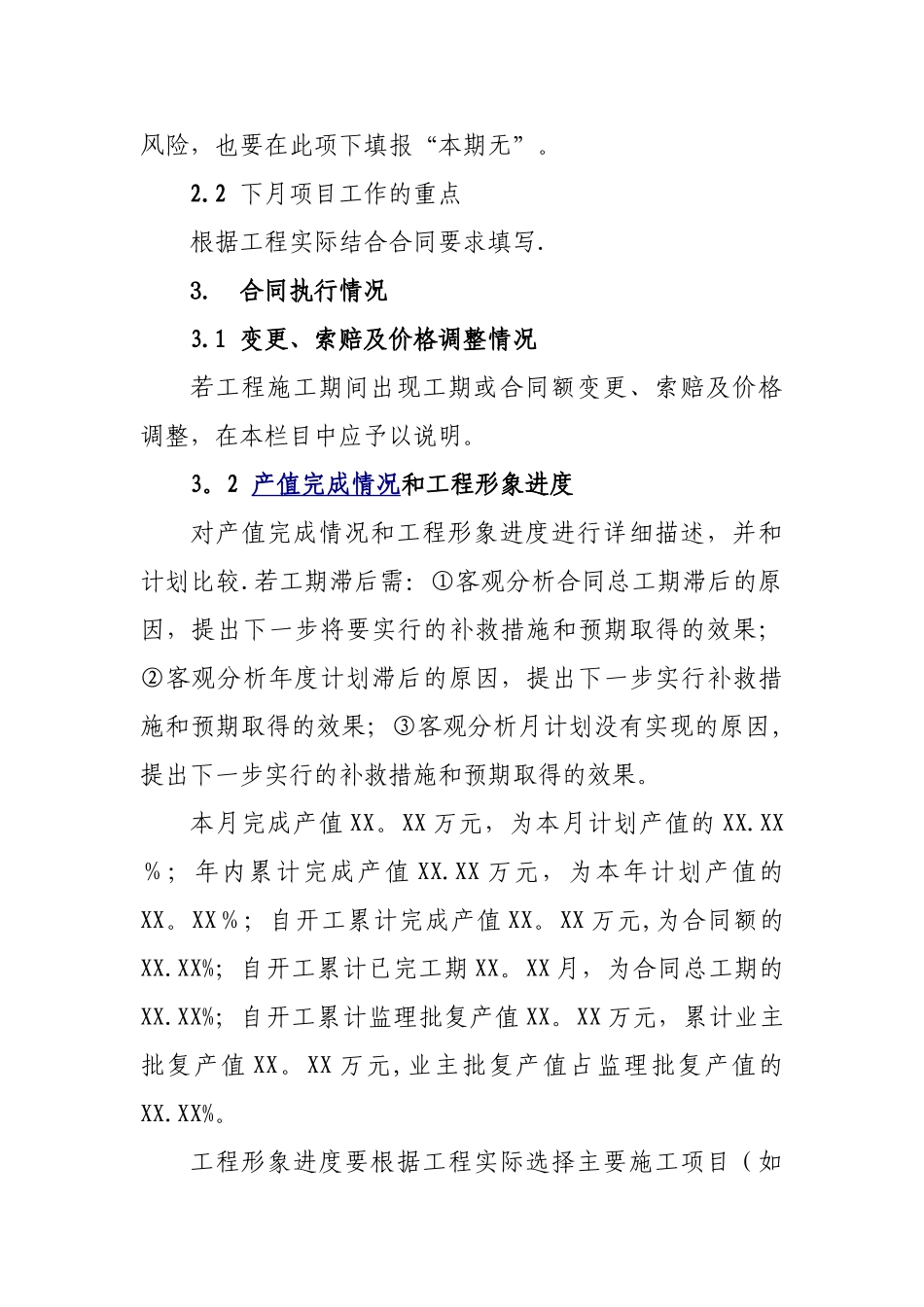

此项内容作为每期《工程简报》的关键组成部分,要求项目部实行“零报告"制,即使项目不存在需要向所在单位、公司汇报的或者需要协调解决的问题、困难及面临的风险,也要在此项下填报“本期无”
2 下月项目工作的重点根据工程实际结合合同要求填写
合同执行情况3
1 变更、索赔及价格调整情况若工程施工期间出现工期或合同额变更、索赔及价格调整,在本栏目中应予以说明
2 产值完成情况和工程形象进度对产值完成情况和工程形象进度进行详细描述,并和计划比较
若工期滞后需:①客观分析合同总工期滞后的原因,提出下一步将要实行的补救措施和预期取得的效果;②客观分析年度计划滞后的原因,提出下一步实行补救措施和预期取得的效果;③客观分析月计划没有实现的原
