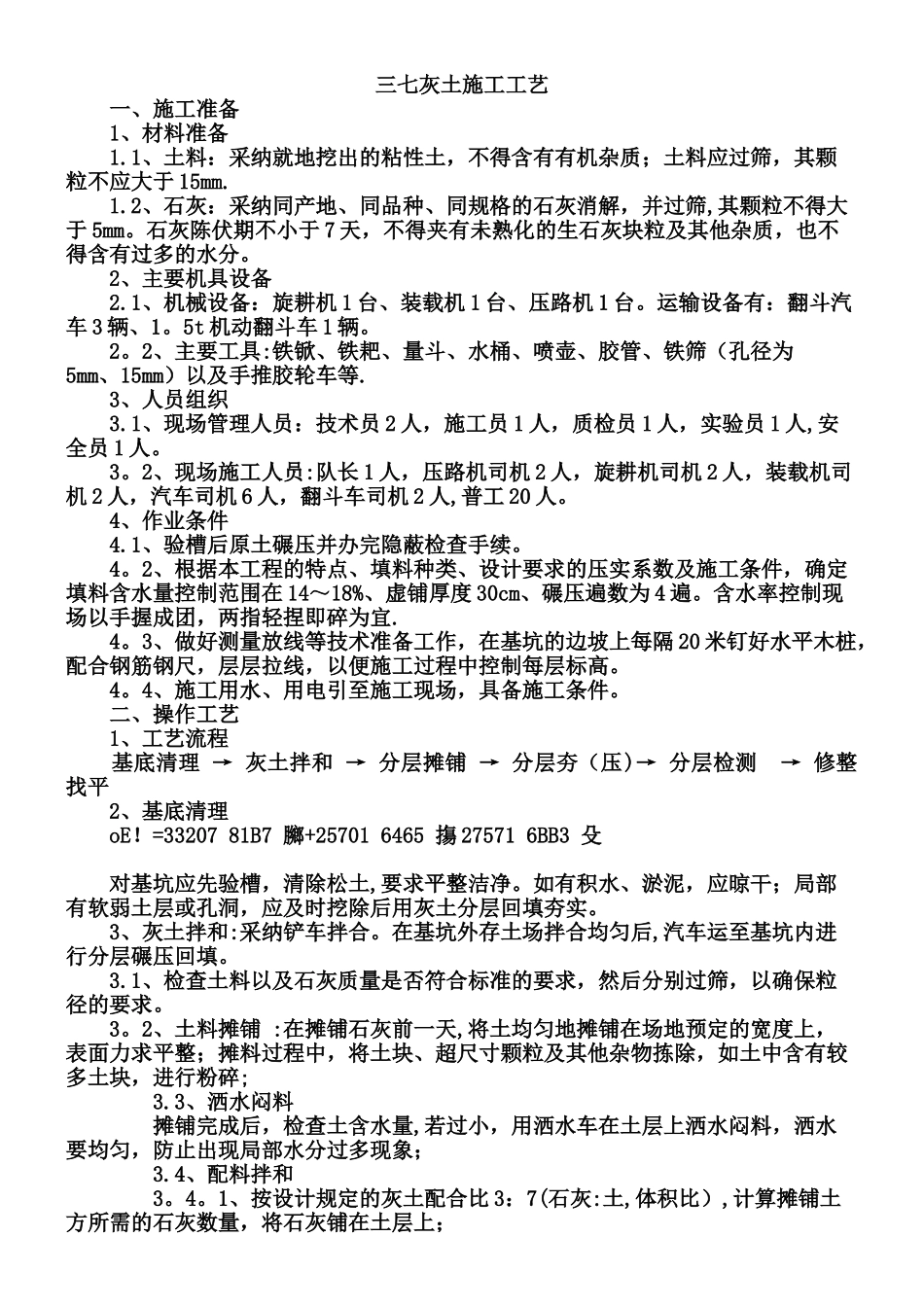

三七灰土施工工艺一、施工准备1、材料准备1
1、土料:采纳就地挖出的粘性土,不得含有有机杂质;土料应过筛,其颗粒不应大于 15mm
2、石灰:采纳同产地、同品种、同规格的石灰消解,并过筛,其颗粒不得大于 5mm
石灰陈伏期不小于 7 天,不得夹有未熟化的生石灰块粒及其他杂质,也不得含有过多的水分
2、主要机具设备2
1、机械设备:旋耕机 1 台、装载机 1 台、压路机 1 台
运输设备有:翻斗汽车 3 辆、1
5t 机动翻斗车 1 辆
2、主要工具:铁锨、铁耙、量斗、水桶、喷壶、胶管、铁筛(孔径为5mm、15mm)以及手推胶轮车等
3、人员组织3
1、现场管理人员:技术员 2 人,施工员 1 人,质检员 1 人,实验员 1 人,安全员 1 人
2、现场施工人员:队长 1 人,压路机司机 2 人,旋耕机司机 2 人,装载机司机 2 人,汽车司机 6 人,翻斗车司机 2 人,普工 20 人
4、作业条件4
1、验槽后原土碾压并办完隐蔽检查手续
2、根据本工程的特点、填料种类、设计要求的压实系数及施工条件,确定填料含水量控制范围在 14~18%、虚铺厚度 30cm、碾压遍数为 4 遍
含水率控制现场以手握成团,两指轻捏即碎为宜
3、做好测量放线等技术准备工作,在基坑的边坡上每隔 20 米钉好水平木桩,配合钢筋钢尺,层层拉线,以便施工过程中控制每层标高
4、施工用水、用电引至施工现场,具备施工条件
二、操作工艺1、工艺流程 基底清理 → 灰土拌和 → 分层摊铺 → 分层夯(压)→ 分层检测 → 修整找平 2、基底清理oE
=33207 81B7 膷+25701 6465 摥 27571 6BB3 殳对基坑应先验槽,清除松土,要求平整洁净
如有积水、淤泥,应晾干;局部有软弱土层或孔洞,应及时挖除后用灰土分层回填夯实
3、灰土拌和:采纳铲车拌合
在基坑外存土场拌
