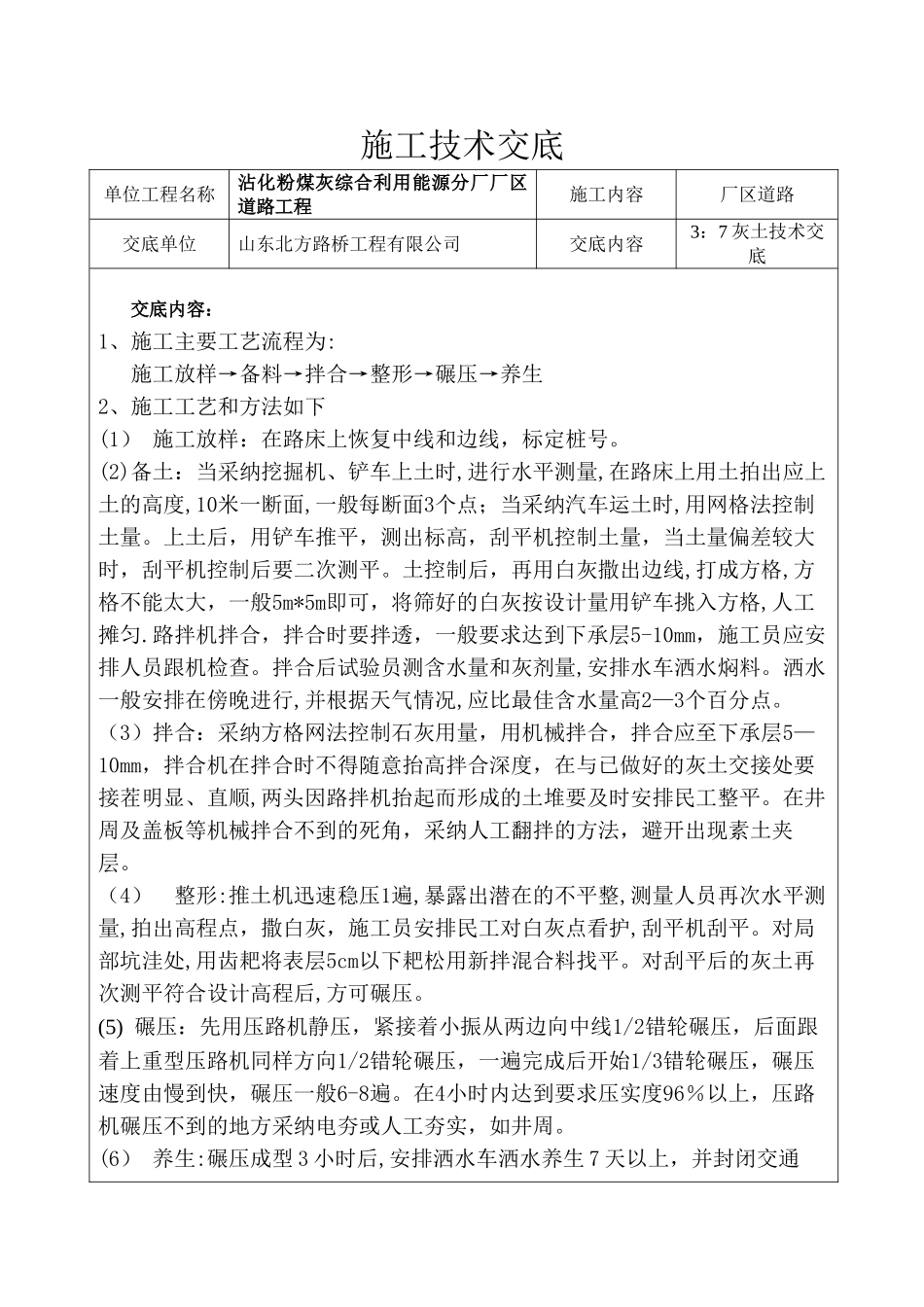

施工技术交底单位工程名称沾化粉煤灰综合利用能源分厂厂区道路工程施工内容厂区道路交底单位山东北方路桥工程有限公司交底内容3:7 灰土技术交底交底内容:1、施工主要工艺流程为:施工放样→备料→拌合→整形→碾压→养生2、施工工艺和方法如下(1) 施工放样:在路床上恢复中线和边线,标定桩号
(2)备土:当采纳挖掘机、铲车上土时,进行水平测量,在路床上用土拍出应上土的高度,10米一断面,一般每断面3个点;当采纳汽车运土时,用网格法控制土量
上土后,用铲车推平,测出标高,刮平机控制土量,当土量偏差较大时,刮平机控制后要二次测平
土控制后,再用白灰撒出边线,打成方格,方格不能太大,一般5m*5m即可,将筛好的白灰按设计量用铲车挑入方格,人工摊匀
路拌机拌合,拌合时要拌透,一般要求达到下承层5-10mm,施工员应安排人员跟机检查
拌合后试验员测含水量和灰剂量,安排水车洒水焖料
洒水一般安排在傍晚进行,并根据天气情况,应比最佳含水量高2—3个百分点
(3)拌合:采纳方格网法控制石灰用量,用机械拌合,拌合应至下承层5—10mm,拌合机在拌合时不得随意抬高拌合深度,在与已做好的灰土交接处要接茬明显、直顺,两头因路拌机抬起而形成的土堆要及时安排民工整平
在井周及盖板等机械拌合不到的死角,采纳人工翻拌的方法,避开出现素土夹层
(4) 整形:推土机迅速稳压1遍,暴露出潜在的不平整,测量人员再次水平测量,拍出高程点,撒白灰,施工员安排民工对白灰点看护,刮平机刮平
对局部坑洼处,用齿耙将表层5cm以下耙松用新拌混合料找平
对刮平后的灰土再次测平符合设计高程后,方可碾压
(5) 碾压:先用压路机静压,紧接着小振从两边向中线1/2错轮碾压,后面跟着上重型压路机同样方向1/2错轮碾压,一遍完成后开始1/3错轮碾压,碾压速度由慢到快,碾压一般6-8遍
在4小时内达到要求压实度96%以上,压路机碾压不到的地方采纳电
