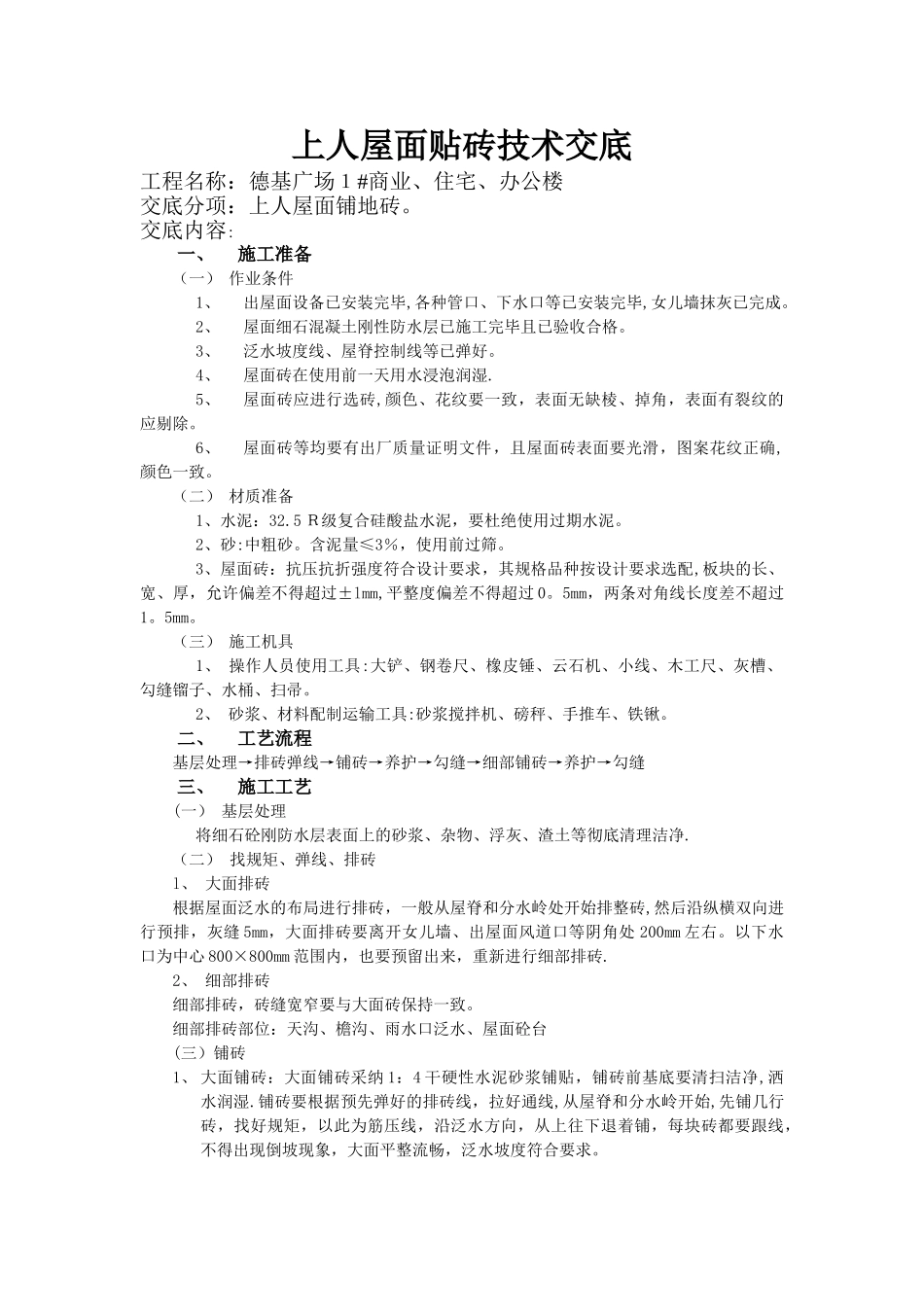

上人屋面贴砖技术交底工程名称:德基广场1#商业、住宅、办公楼交底分项:上人屋面铺地砖
交底内容:一、施工准备(一) 作业条件1、出屋面设备已安装完毕,各种管口、下水口等已安装完毕,女儿墙抹灰已完成
2、屋面细石混凝土刚性防水层已施工完毕且已验收合格
3、泛水坡度线、屋脊控制线等已弹好
4、屋面砖在使用前一天用水浸泡润湿
5、屋面砖应进行选砖,颜色、花纹要一致,表面无缺棱、掉角,表面有裂纹的应剔除
6、屋面砖等均要有出厂质量证明文件,且屋面砖表面要光滑,图案花纹正确,颜色一致
(二) 材质准备1、水泥:32
5 R级复合硅酸盐水泥,要杜绝使用过期水泥
2、砂:中粗砂
含泥量≤3%,使用前过筛
3、屋面砖:抗压抗折强度符合设计要求,其规格品种按设计要求选配,板块的长、宽、厚,允许偏差不得超过±lmm,平整度偏差不得超过 0
5mm,两条对角线长度差不超过1
(三) 施工机具1、 操作人员使用工具:大铲、钢卷尺、橡皮锤、云石机、小线、木工尺、灰槽、勾缝镏子、水桶、扫帚
2、 砂浆、材料配制运输工具:砂浆搅拌机、磅秤、手推车、铁锹
二、工艺流程基层处理→排砖弹线→铺砖→养护→勾缝→细部铺砖→养护→勾缝三、施工工艺(一) 基层处理将细石砼刚防水层表面上的砂浆、杂物、浮灰、渣土等彻底清理洁净

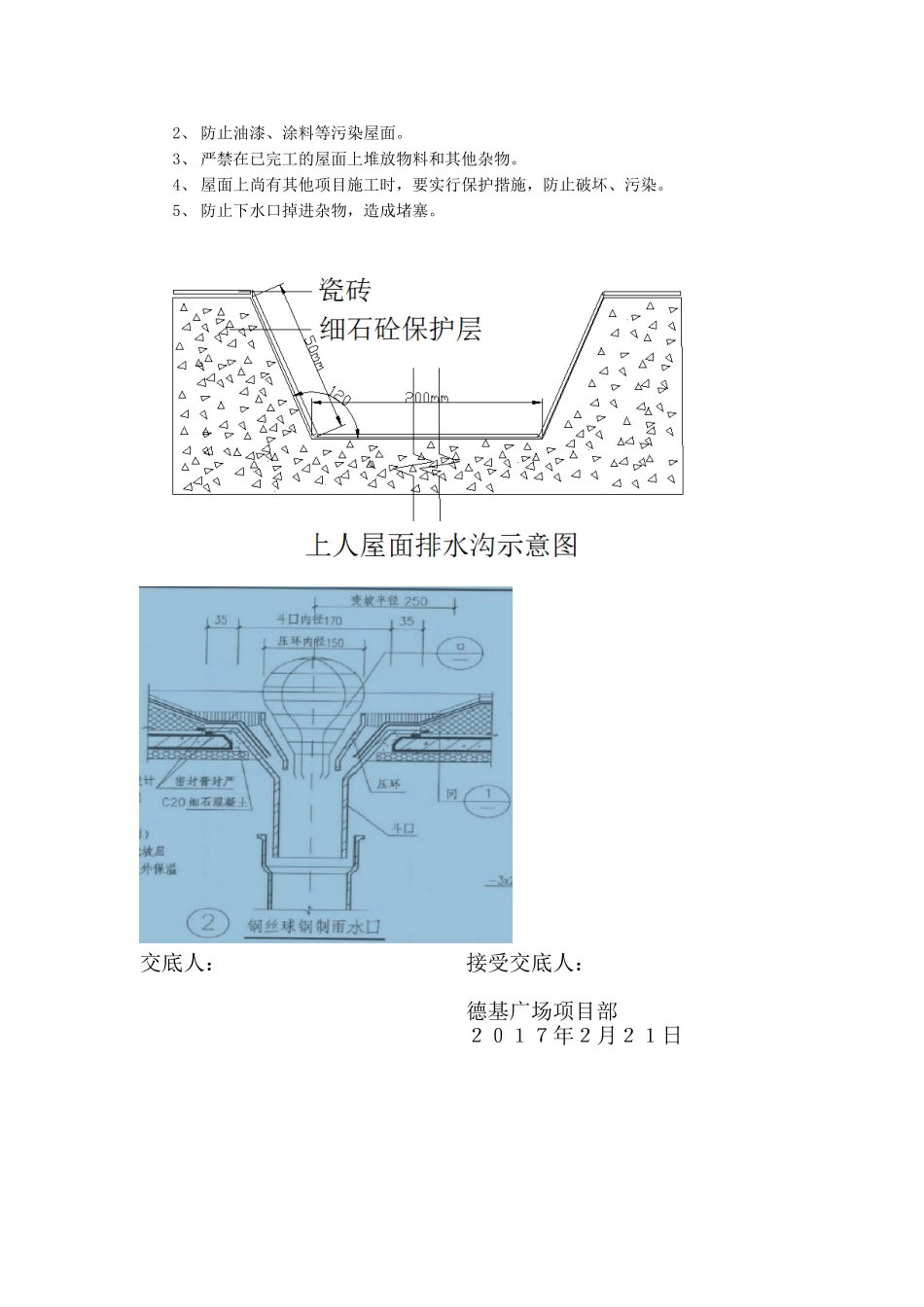

(二) 找规矩、弹线、排砖l、 大面排砖根据屋面泛水的布局进行排砖,一般从屋脊和分水岭处开始排整砖,然后沿纵横双向进行预排,灰缝 5mm,大面排砖要离开女儿墙、出屋面风道口等阴角处 200mm 左右
以下水口为中心 800×800mm 范围内,也要预留出来,重新进行细部排砖
2、 细部排砖细部排砖,砖缝宽窄要与大面砖保持一致
细部排砖部位:天沟、檐沟、雨水口泛水、屋面砼台(三)铺砖1、 大面铺砖:大面铺砖采纳 1:4 干硬性水泥砂浆铺贴,铺砖前基底要清扫洁净,洒水润湿
铺砖要根据预先弹
