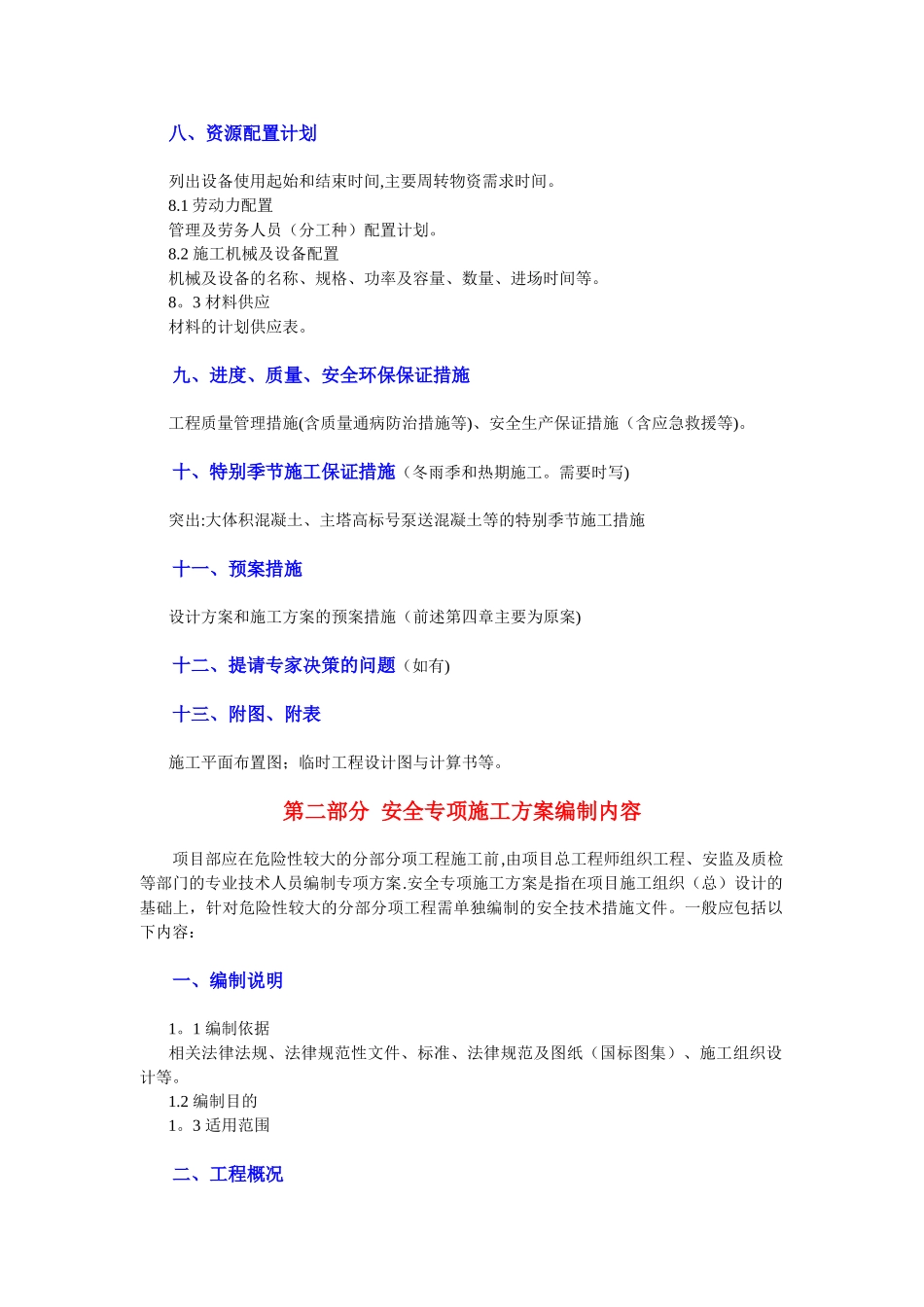

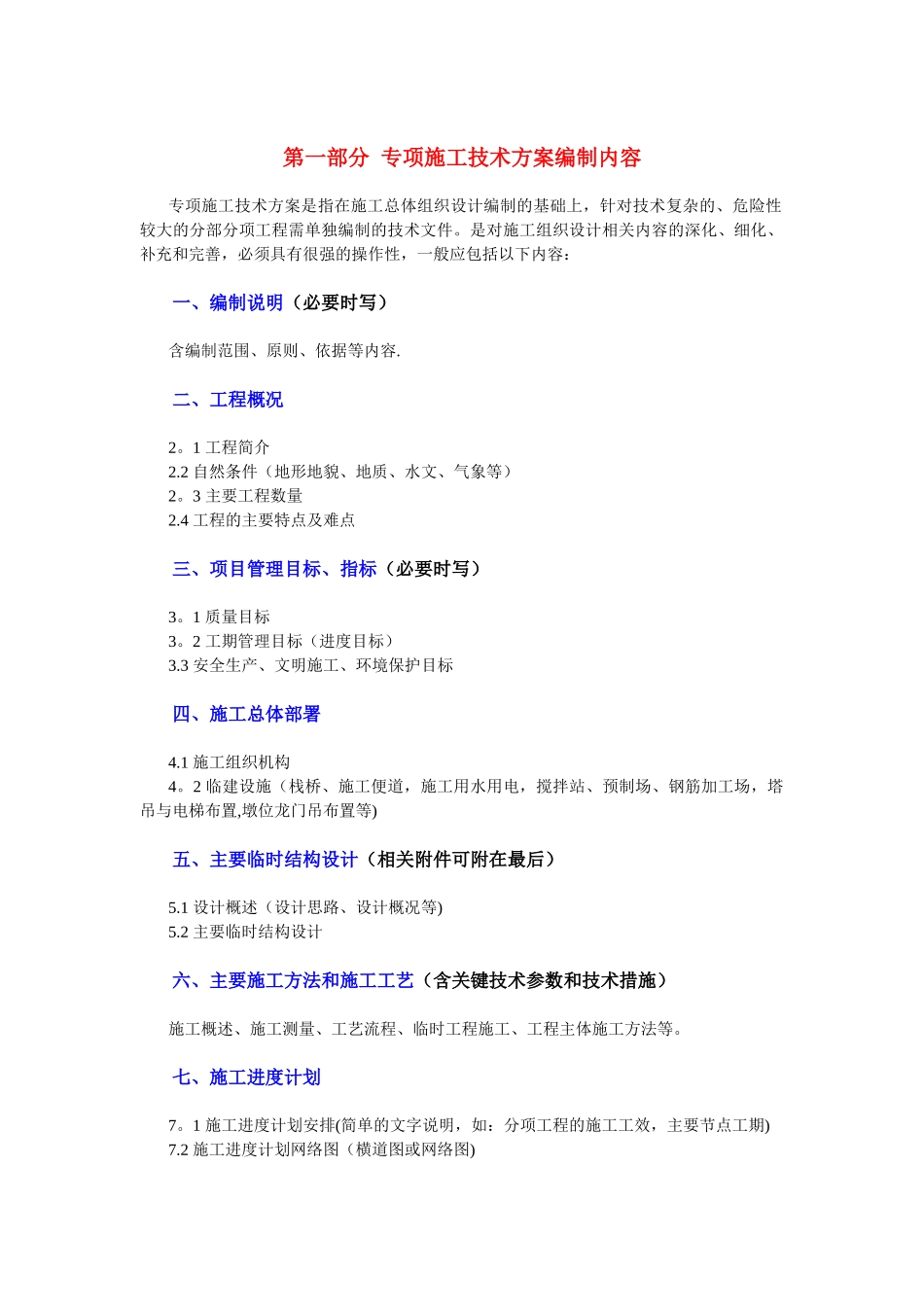

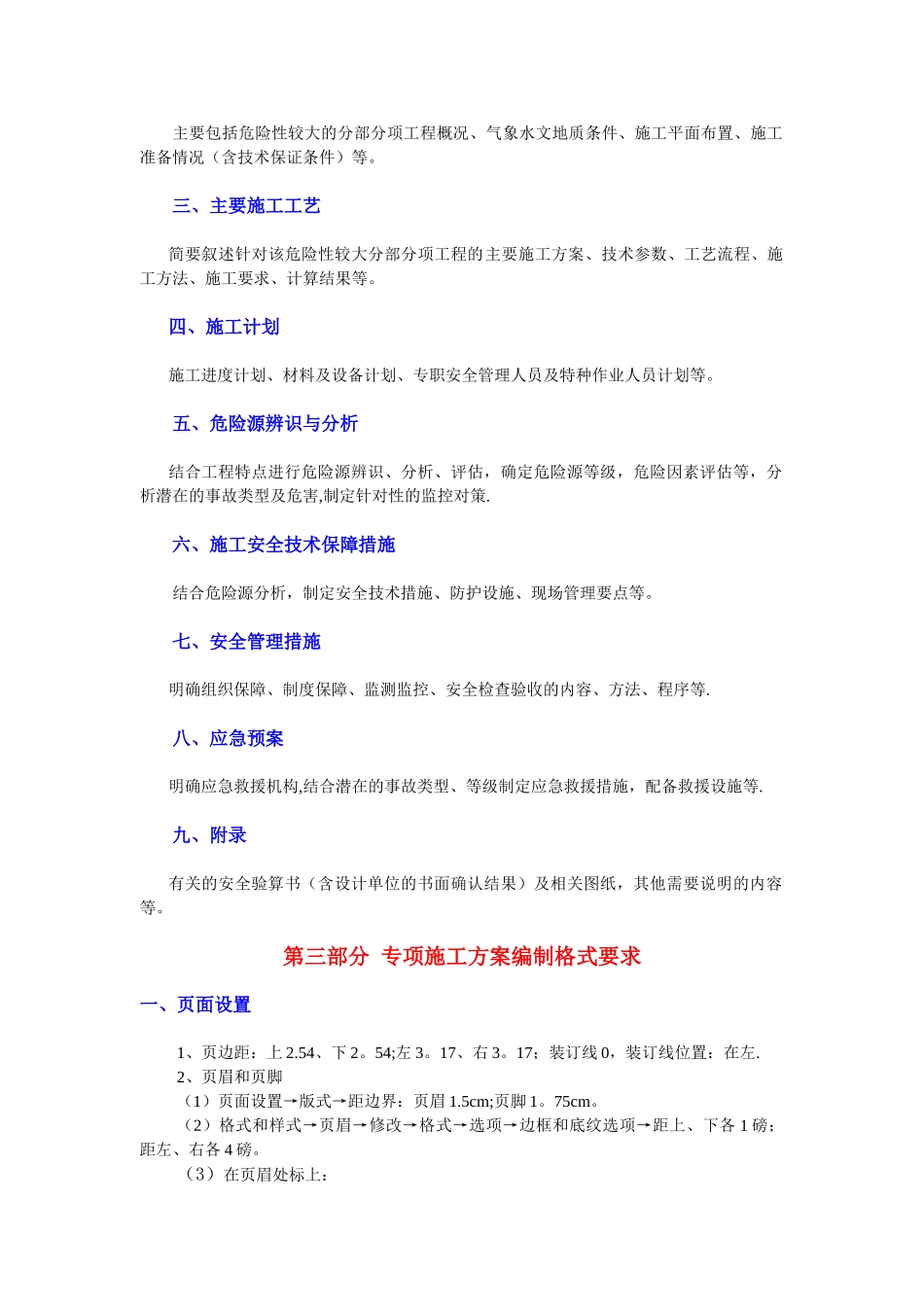

第一部分 专项施工技术方案编制内容专项施工技术方案是指在施工总体组织设计编制的基础上,针对技术复杂的、危险性较大的分部分项工程需单独编制的技术文件。是对施工组织设计相关内容的深化、细化、补充和完善,必须具有很强的操作性,一般应包括以下内容:一、编制说明(必要时写)含编制范围、原则、依据等内容.二、工程概况2。1 工程简介2.2 自然条件(地形地貌、地质、水文、气象等)2。3 主要工程数量2.4 工程的主要特点及难点三、项目管理目标、指标(必要时写)3。1 质量目标3。2 工期管理目标(进度目标)3.3 安全生产、文明施工、环境保护目标四、施工总体部署4.1 施工组织机构4。2 临建设施(栈桥、施工便道,施工用水用电,搅拌站、预制场、钢筋加工场,塔吊与电梯布置,墩位龙门吊布置等)五、主要临时结构设计(相关附件可附在最后)5.1 设计概述(设计思路、设计概况等)5.2 主要临时结构设计六、主要施工方法和施工工艺(含关键技术参数和技术措施)施工概述、施工测量、工艺流程、临时工程施工、工程主体施工方法等。七、施工进度计划7。1 施工进度计划安排(简单的文字说明,如:分项工程的施工工效,主要节点工期)7.2 施工进度计划网络图(横道图或网络图)八、资源配置计划列出设备使用起始和结束时间,主要周转物资需求时间。8.1 劳动力配置管理及劳务人员(分工种)配置计划。8.2 施工机械及设备配置机械及设备的名称、规格、功率及容量、数量、进场时间等。8。3 材料供应材料的计划供应表。九、进度、质量、安全环保保证措施工程质量管理措施(含质量通病防治措施等)、安全生产保证措施(含应急救援等)。十、特别季节施工保证措施(冬雨季和热期施工。需要时写)突出:大体积混凝土、主塔高标号泵送混凝土等的特别季节施工措施十一、预案措施设计方案和施工方案的预案措施(前述第四章主要为原案)十二、提请专家决策的问题(如有)十三、附图、附表施工平面布置图;临时工程设计图与计算书等。第二部分 安全专项施工方案编制内容项目部应在危险性较大的分部分项工程施工前,由项目总工程师组织工程、安监及质检等部门的专业技术人员编制专项方案.安全专项施工方案是指在项目施工组织(总)设计的基础上,针对危险性较大的分部分项工程需单独编制的安全技术措施文件。一般应包括以下内容:一、编制说明1。1 编制依据相关法律法规、法律规范性文件、标准、法律规范及图纸(国标图集)、施工组织设计等。1.2 编制目的...
