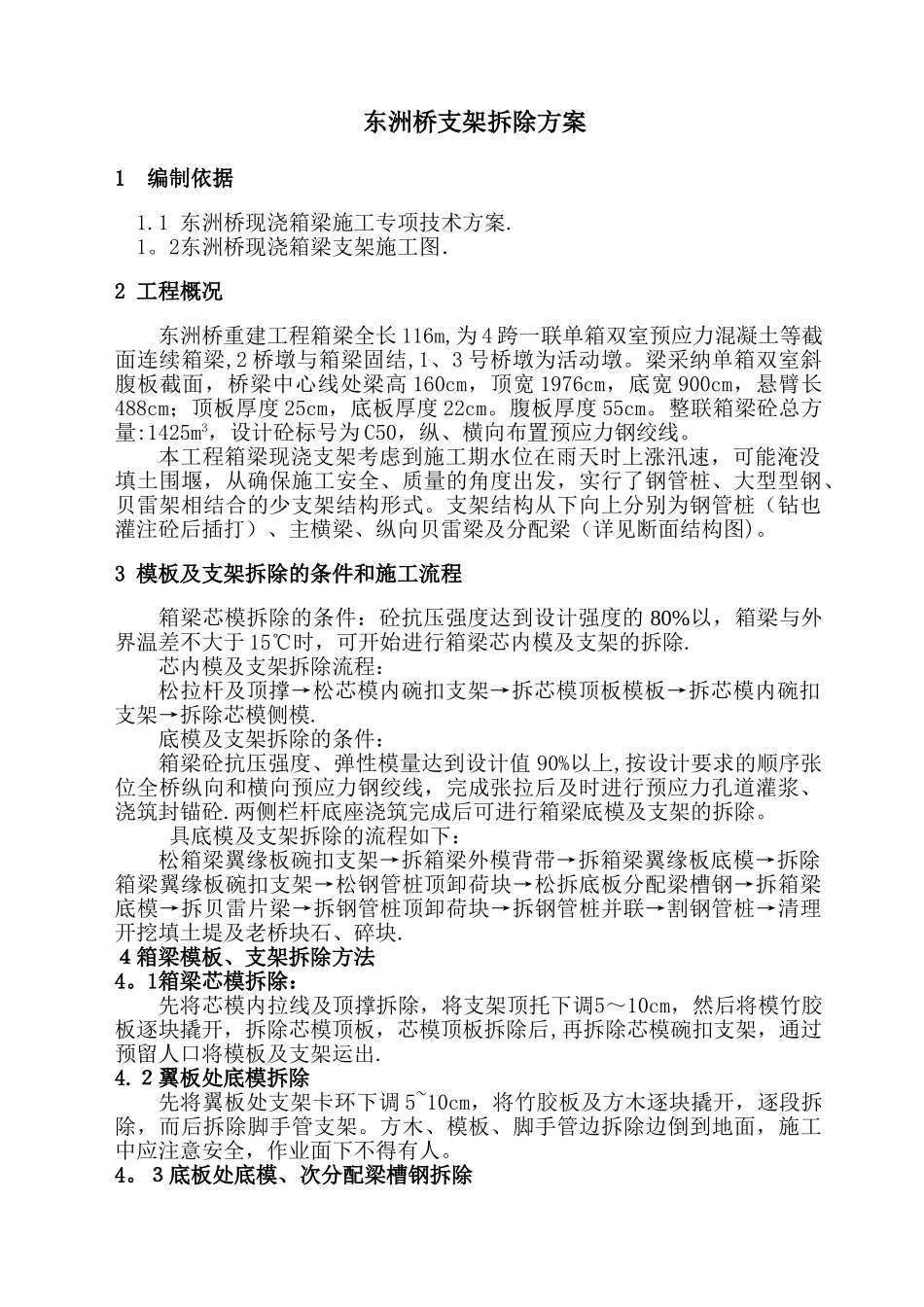

东洲桥支架拆除方案1 编制依据1
1 东洲桥现浇箱梁施工专项技术方案
2东洲桥现浇箱梁支架施工图.2 工程概况 东洲桥重建工程箱梁全长 116m,为 4 跨一联单箱双室预应力混凝土等截面连续箱梁,2 桥墩与箱梁固结,1、3 号桥墩为活动墩
梁采纳单箱双室斜腹板截面,桥梁中心线处梁高 160cm,顶宽 1976cm,底宽 900cm,悬臂长488cm;顶板厚度 25cm,底板厚度 22cm
腹板厚度 55cm
整联箱梁砼总方量:1425m3,设计砼标号为 C50,纵、横向布置预应力钢绞线
本工程箱梁现浇支架考虑到施工期水位在雨天时上涨汛速,可能淹没填土围堰,从确保施工安全、质量的角度出发,实行了钢管桩、大型型钢、贝雷架相结合的少支架结构形式
支架结构从下向上分别为钢管桩(钻也灌注砼后插打)、主横梁、纵向贝雷梁及分配梁(详见断面结构图)

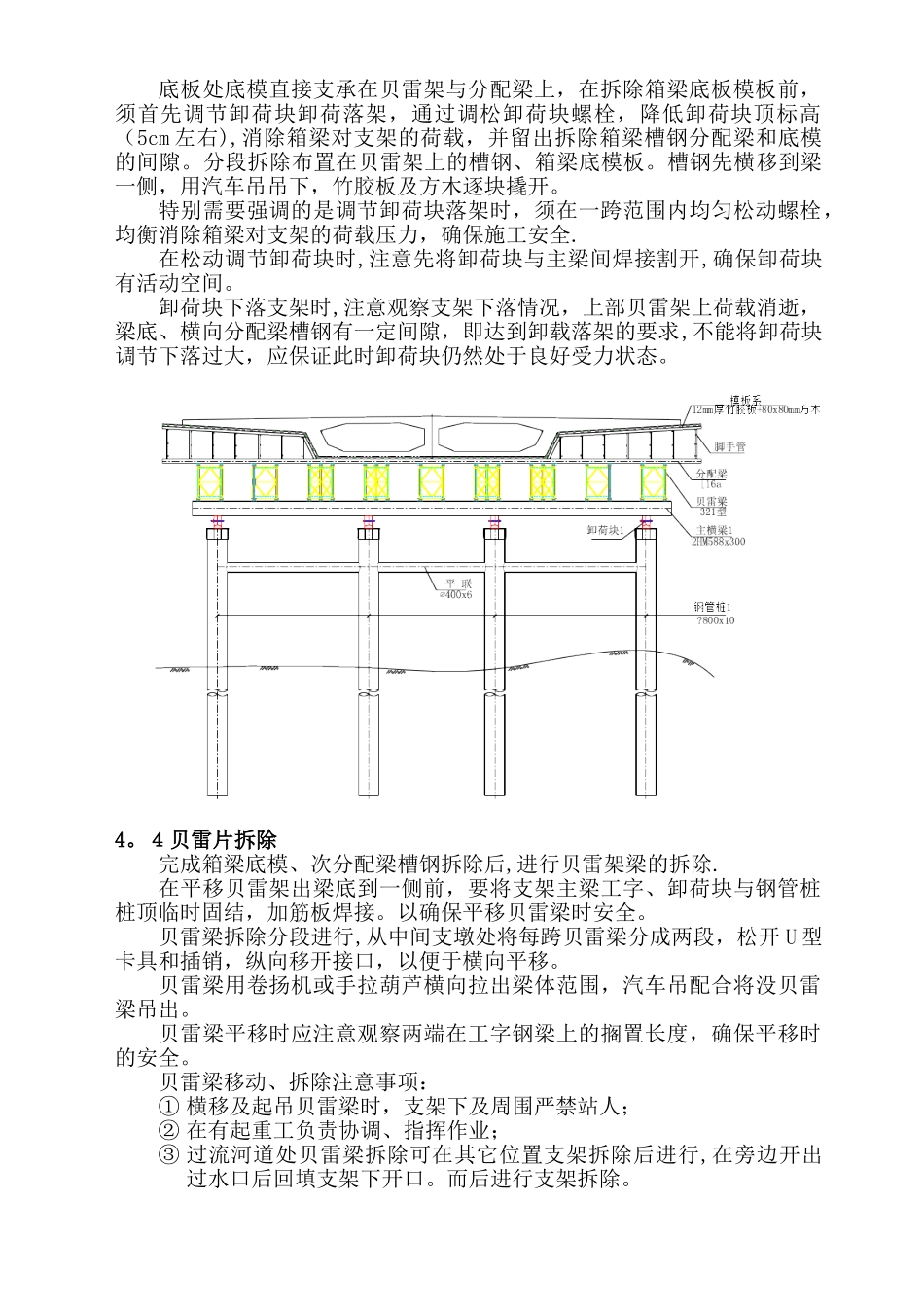

3 模板及支架拆除的条件和施工流程箱梁芯模拆除的条件:砼抗压强度达到设计强度的 80%以,箱梁与外界温差不大于 15℃时,可开始进行箱梁芯内模及支架的拆除
芯内模及支架拆除流程:松拉杆及顶撑→松芯模内碗扣支架→拆芯模顶板模板→拆芯模内碗扣支架→拆除芯模侧模
底模及支架拆除的条件:箱梁砼抗压强度、弹性模量达到设计值 90%以上,按设计要求的顺序张位全桥纵向和横向预应力钢绞线,完成张拉后及时进行预应力孔道灌浆、浇筑封锚砼
两侧栏杆底座浇筑完成后可进行箱梁底模及支架的拆除
具底模及支架拆除的流程如下:松箱梁翼缘板碗扣支架→拆箱梁外模背带→拆箱梁翼缘板底模→拆除箱梁翼缘板碗扣支架→松钢管桩顶卸荷块→松拆底板分配梁槽钢→拆箱梁底模→拆贝雷片梁→拆钢管桩顶卸荷块→拆钢管桩并联→割钢管桩→清理开挖填土堤及老桥块石、碎块
4箱梁模板、支架拆除方法4
1箱梁芯模拆除:先将芯模内拉线及顶撑拆除,将支架顶托下调5~10cm,然后将模竹胶板逐块撬开,拆除芯模顶板,
