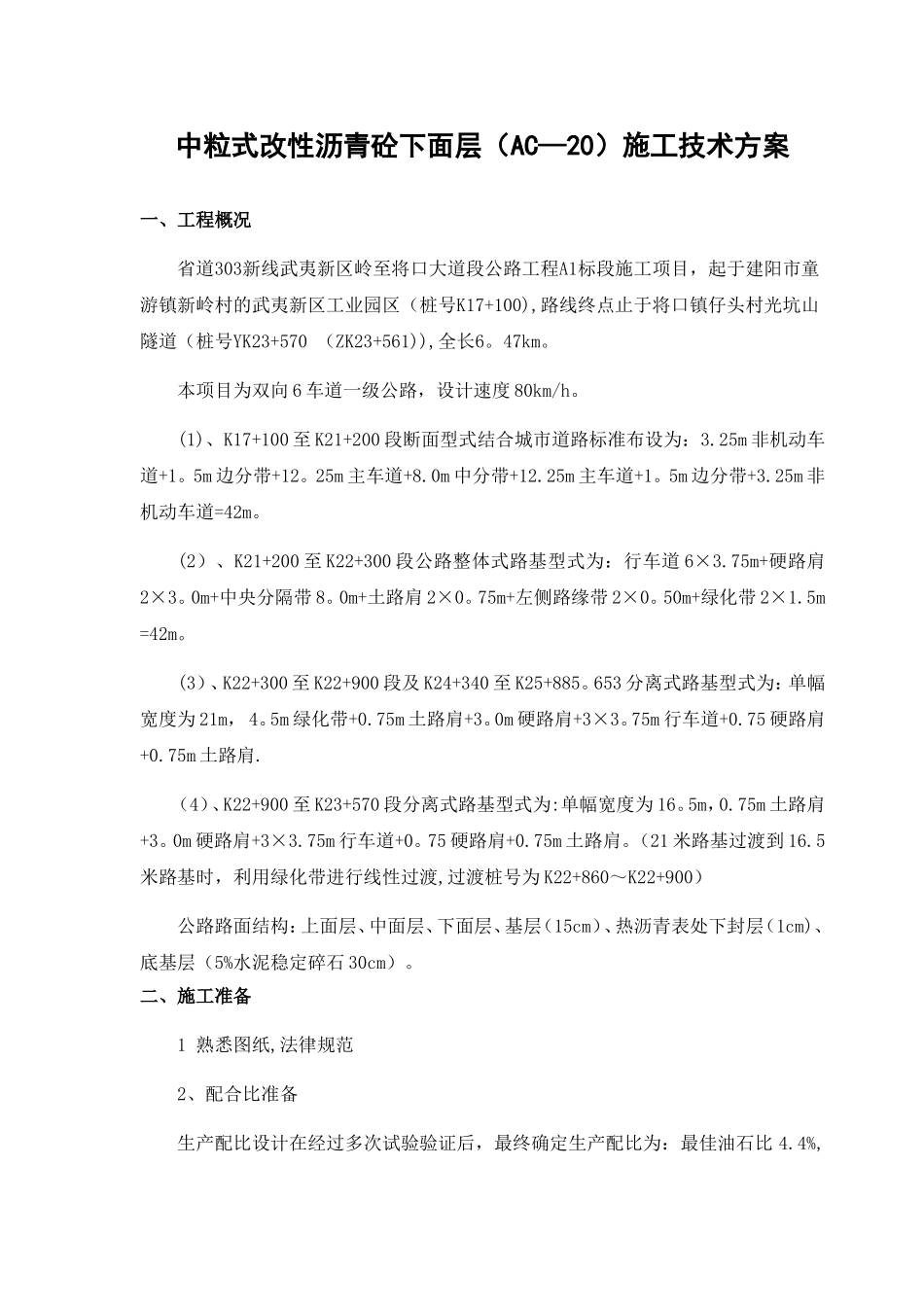

中粒式改性沥青砼下面层(AC—20)施工技术方案一、工程概况省道303新线武夷新区岭至将口大道段公路工程A1标段施工项目,起于建阳市童游镇新岭村的武夷新区工业园区(桩号K17+100),路线终点止于将口镇仔头村光坑山隧道(桩号YK23+570 (ZK23+561)),全长6。47km。本项目为双向 6 车道一级公路,设计速度 80km/h。(1)、K17+100 至 K21+200 段断面型式结合城市道路标准布设为:3.25m 非机动车道+1。5m 边分带+12。25m 主车道+8.0m 中分带+12.25m 主车道+1。5m 边分带+3.25m 非机动车道=42m。(2)、K21+200 至 K22+300 段公路整体式路基型式为:行车道 6×3.75m+硬路肩2×3。0m+中央分隔带 8。0m+土路肩 2×0。75m+左侧路缘带 2×0。50m+绿化带 2×1.5m =42m。(3)、K22+300 至 K22+900 段及 K24+340 至 K25+885。653 分离式路基型式为:单幅宽度为 21m, 4。5m 绿化带+0.75m 土路肩+3。0m 硬路肩+3×3。75m 行车道+0.75 硬路肩+0.75m 土路肩.(4)、K22+900 至 K23+570 段分离式路基型式为:单幅宽度为 16。5m,0.75m 土路肩+3。0m 硬路肩+3×3.75m 行车道+0。75 硬路肩+0.75m 土路肩。(21 米路基过渡到 16.5米路基时,利用绿化带进行线性过渡,过渡桩号为 K22+860~K22+900)公路路面结构:上面层、中面层、下面层、基层(15cm)、热沥青表处下封层(1cm)、底基层(5%水泥稳定碎石 30cm)。二、施工准备 1 熟悉图纸,法律规范2、配合比准备生产配比设计在经过多次试验验证后,最终确定生产配比为:最佳油石比 4.4%,马氏密度 2.427 g/cm3、理论密度 2。545g/cm3, 热料仓 4#:3#:2#:1#:矿粉=30:22:18:26:4,拌合楼使用筛孔尺寸为:22mm、10mm、5mm、3mm。AC—20 生产配合比级配筛 孔26.519.016.013.29。54.752。361.180.60.30.150。075生产配比10092.483。576。762.240.726.719。714。59.87.85。33、施工材料准备(1)沥青采纳厦门华特集团有限公司生产的 SBS(I—D)改性沥青。(2)下面层集料采纳光坑山碎石场生产的粒径为 9。5~19㎜、9.5-16mm、4。75~9.5㎜、0~4。75㎜四种规格的石质坚硬、洁净、无风化、无杂质的石灰岩碎石。(3)填料采纳尤溪聚丰建材厂生产的石灰岩矿粉,矿粉要求干燥、清洁。4、施工机械准备(1)拌和机:中联重科 3000 型,最大生产能力为 240t/h,全部生产过程由计算机自动控制,配有一个 120t 成品储料仓。(2)摊铺机:三一重工 2 台.(3)压路机:...
