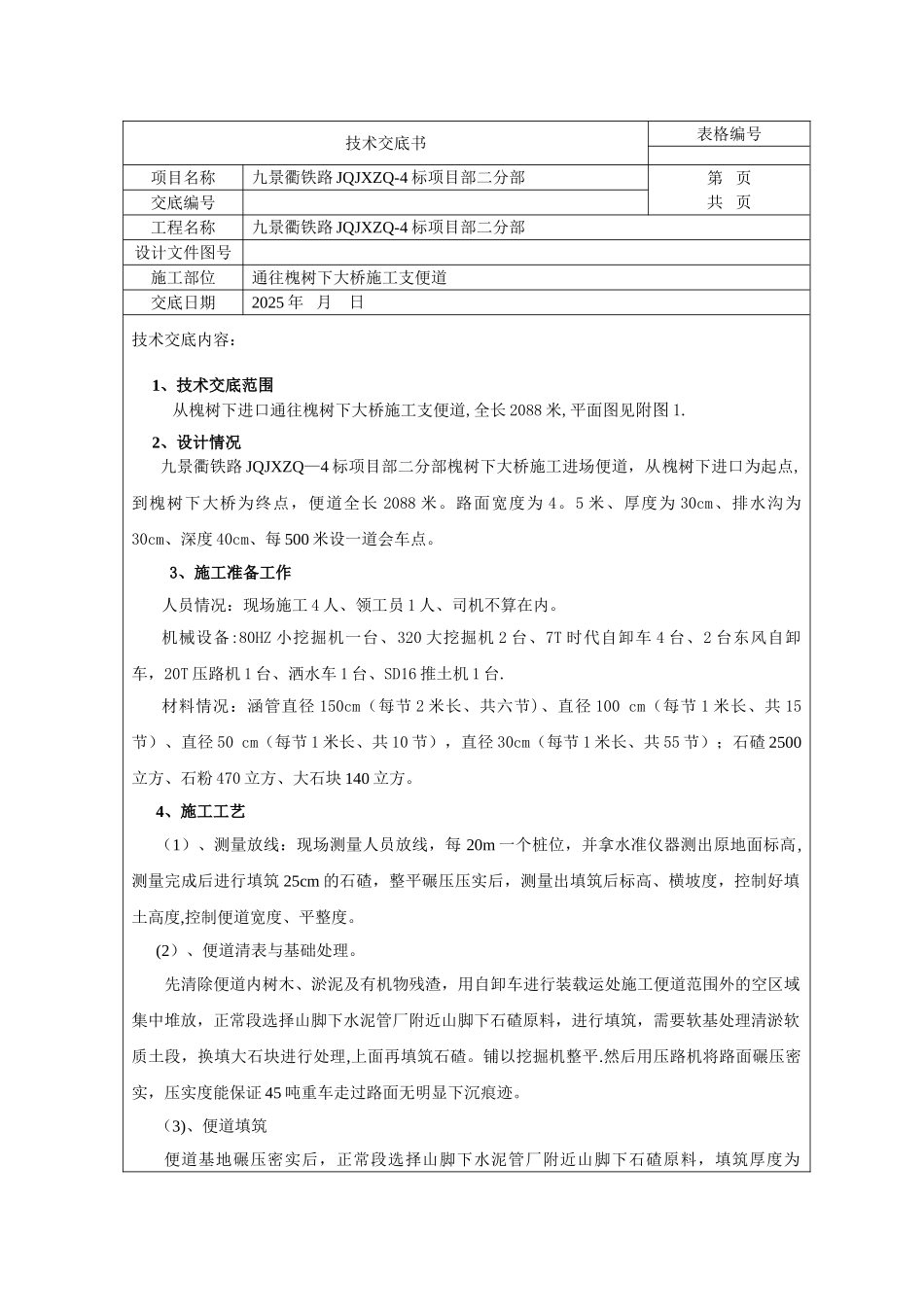

技术交底书表格编号项目名称九景衢铁路 JQJXZQ-4 标项目部二分部第 页共 页交底编号工程名称九景衢铁路 JQJXZQ-4 标项目部二分部设计文件图号施工部位通往槐树下大桥施工支便道交底日期2025 年 月 日技术交底内容: 1、技术交底范围从槐树下进口通往槐树下大桥施工支便道,全长 2088 米,平面图见附图 1
2、设计情况 九景衢铁路 JQJXZQ—4 标项目部二分部槐树下大桥施工进场便道,从槐树下进口为起点,到槐树下大桥为终点,便道全长 2088 米
路面宽度为 4
5 米、厚度为 30cm、排水沟为30cm、深度 40cm、每 500 米设一道会车点
3、施工准备工作人员情况:现场施工 4 人、领工员 1 人、司机不算在内
机械设备:80HZ 小挖掘机一台、320 大挖掘机 2 台、7T 时代自卸车 4 台、2 台东风自卸车,20T 压路机 1 台、洒水车 1 台、SD16 推土机 1 台
材料情况:涵管直径 150cm(每节 2 米长、共六节)、直径 100 cm(每节 1 米长、共 15节)、直径 50 cm(每节 1 米长、共 10 节),直径 30cm(每节 1 米长、共 55 节);石碴 2500立方、石粉 470 立方、大石块 140 立方
4、施工工艺(1)、测量放线:现场测量人员放线,每 20m 一个桩位,并拿水准仪器测出原地面标高,测量完成后进行填筑 25cm 的石碴,整平碾压压实后,测量出填筑后标高、横坡度,控制好填土高度,控制便道宽度、平整度
(2)、便道清表与基础处理
先清除便道内树木、淤泥及有机物残渣,用自卸车进行装载运处施工便道范围外的空区域集中堆放,正常段选择山脚下水泥管厂附近山脚下石碴原料,进行填筑,需要软基处理清淤软质土段,换填大石块进行处理,上面再填筑石碴
铺以挖掘机整平
然后用压路机将路面碾压密实,压实度能保证 45
