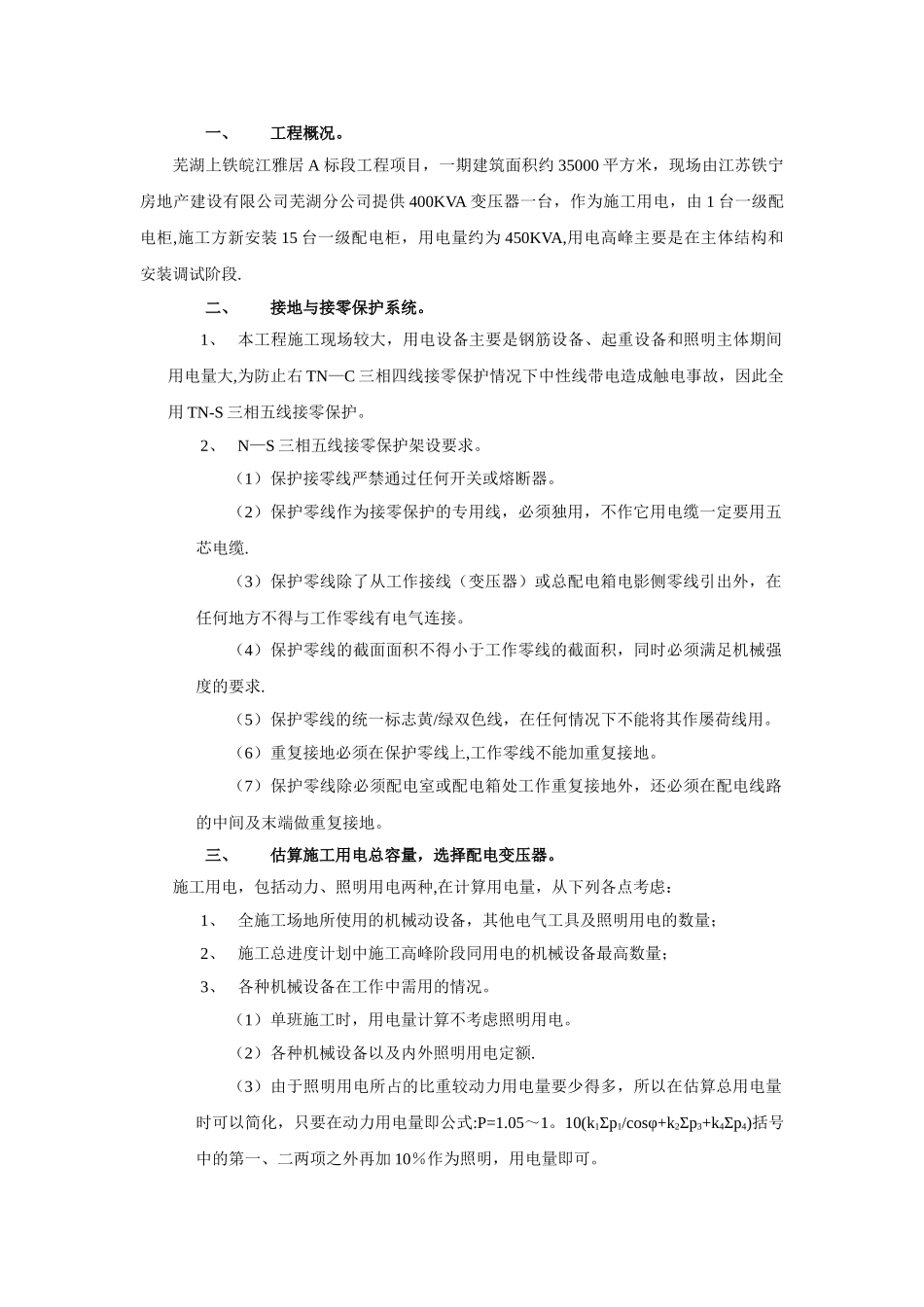

一、工程概况。芜湖上铁皖江雅居 A 标段工程项目,一期建筑面积约 35000 平方米,现场由江苏铁宁房地产建设有限公司芜湖分公司提供 400KVA 变压器一台,作为施工用电,由 1 台一级配电柜,施工方新安装 15 台一级配电柜,用电量约为 450KVA,用电高峰主要是在主体结构和安装调试阶段.二、接地与接零保护系统。1、 本工程施工现场较大,用电设备主要是钢筋设备、起重设备和照明主体期间用电量大,为防止右 TN—C 三相四线接零保护情况下中性线带电造成触电事故,因此全用 TN-S 三相五线接零保护。2、 N—S 三相五线接零保护架设要求。(1)保护接零线严禁通过任何开关或熔断器。(2)保护零线作为接零保护的专用线,必须独用,不作它用电缆一定要用五芯电缆.(3)保护零线除了从工作接线(变压器)或总配电箱电影侧零线引出外,在任何地方不得与工作零线有电气连接。(4)保护零线的截面面积不得小于工作零线的截面积,同时必须满足机械强度的要求.(5)保护零线的统一标志黄/绿双色线,在任何情况下不能将其作屡荷线用。(6)重复接地必须在保护零线上,工作零线不能加重复接地。(7)保护零线除必须配电室或配电箱处工作重复接地外,还必须在配电线路的中间及末端做重复接地。三、估算施工用电总容量,选择配电变压器。施工用电,包括动力、照明用电两种,在计算用电量,从下列各点考虑:1、 全施工场地所使用的机械动设备,其他电气工具及照明用电的数量;2、 施工总进度计划中施工高峰阶段同用电的机械设备最高数量;3、 各种机械设备在工作中需用的情况。(1)单班施工时,用电量计算不考虑照明用电。(2)各种机械设备以及内外照明用电定额.(3)由于照明用电所占的比重较动力用电量要少得多,所以在估算总用电量时可以简化,只要在动力用电量即公式:P=1.05~1。10(k1Σp1/cosφ+k2Σp3+k4Σp4)括号中的第一、二两项之外再加 10%作为照明,用电量即可。施工平面图:图(1),临电系统图:图(2),供电线路的型式:图(3)施工动力用电情况分析1、 管桩施工阶段,施工用电定额:(1)无锡施工程机械有限公司制的液压桩基机械 1 台 电机总功率 136KW;(2)施工办公用、宿舍照明、食堂用电,估 20KW;(3)下雨排水,污水泵排水,电机功率:4*2.5KW=10KW;合计 166KW。2、 主体结构阶段,施工用电定额(1)山东华夏集团有限公司生产的① QZ40A 塔式起重机 3 台,电机总功率 3*20KW. ②SC200/200 施工升降机 4 台...
