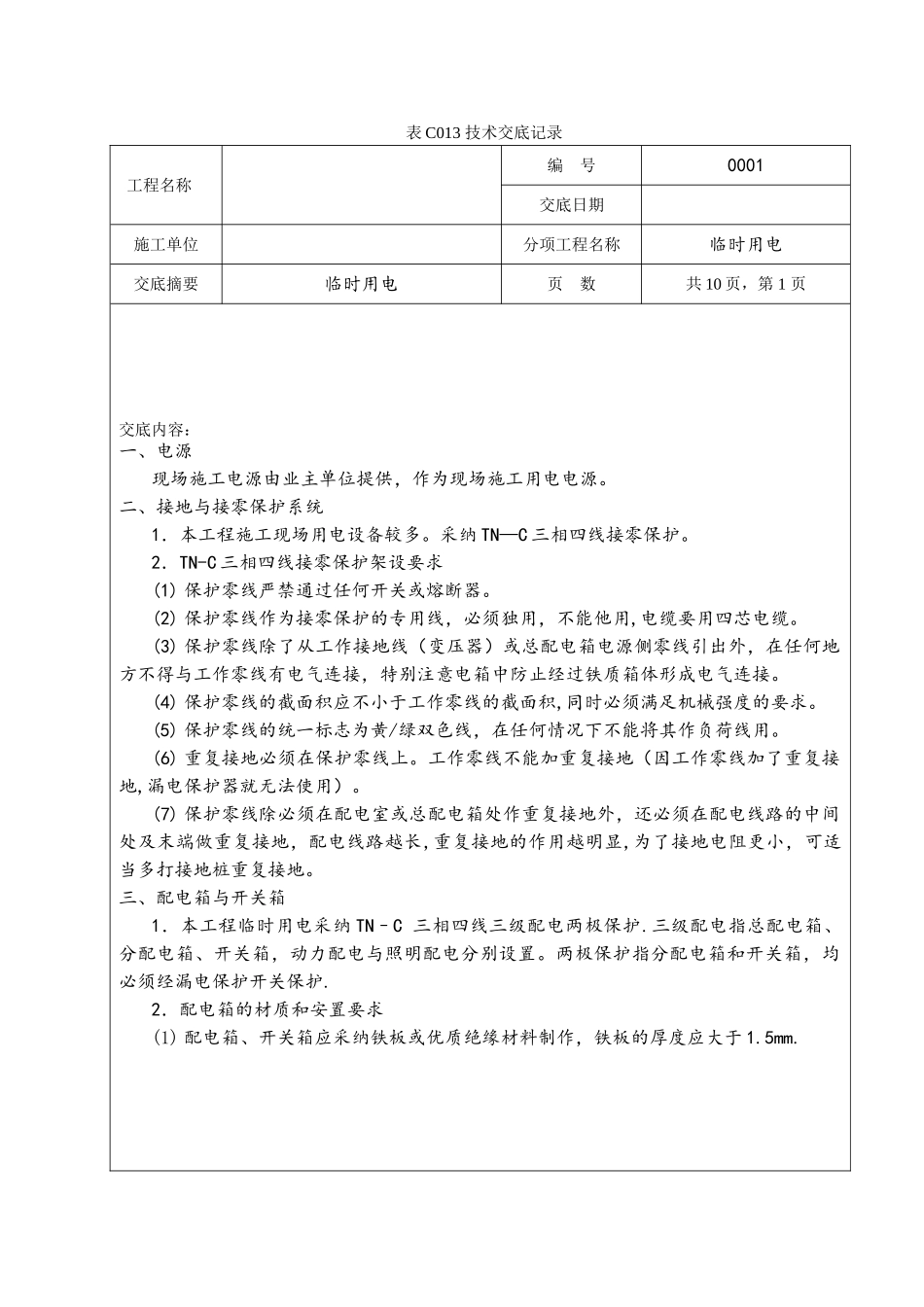

表 C013 技术交底记录工程名称编 号0001交底日期施工单位分项工程名称临时用电交底摘要临时用电页 数共 10 页,第 1 页交底内容:一、电源现场施工电源由业主单位提供,作为现场施工用电电源
二、接地与接零保护系统1.本工程施工现场用电设备较多
采纳 TN—C 三相四线接零保护
2.TN-C 三相四线接零保护架设要求(1) 保护零线严禁通过任何开关或熔断器
(2) 保护零线作为接零保护的专用线,必须独用,不能他用,电缆要用四芯电缆
(3) 保护零线除了从工作接地线(变压器)或总配电箱电源侧零线引出外,在任何地方不得与工作零线有电气连接,特别注意电箱中防止经过铁质箱体形成电气连接
(4) 保护零线的截面积应不小于工作零线的截面积,同时必须满足机械强度的要求
(5) 保护零线的统一标志为黄/绿双色线,在任何情况下不能将其作负荷线用
(6) 重复接地必须在保护零线上
工作零线不能加重复接地(因工作零线加了重复接地,漏电保护器就无法使用)
(7) 保护零线除必须在配电室或总配电箱处作重复接地外,还必须在配电线路的中间处及末端做重复接地,配电线路越长,重复接地的作用越明显,为了接地电阻更小,可适当多打接地桩重复接地

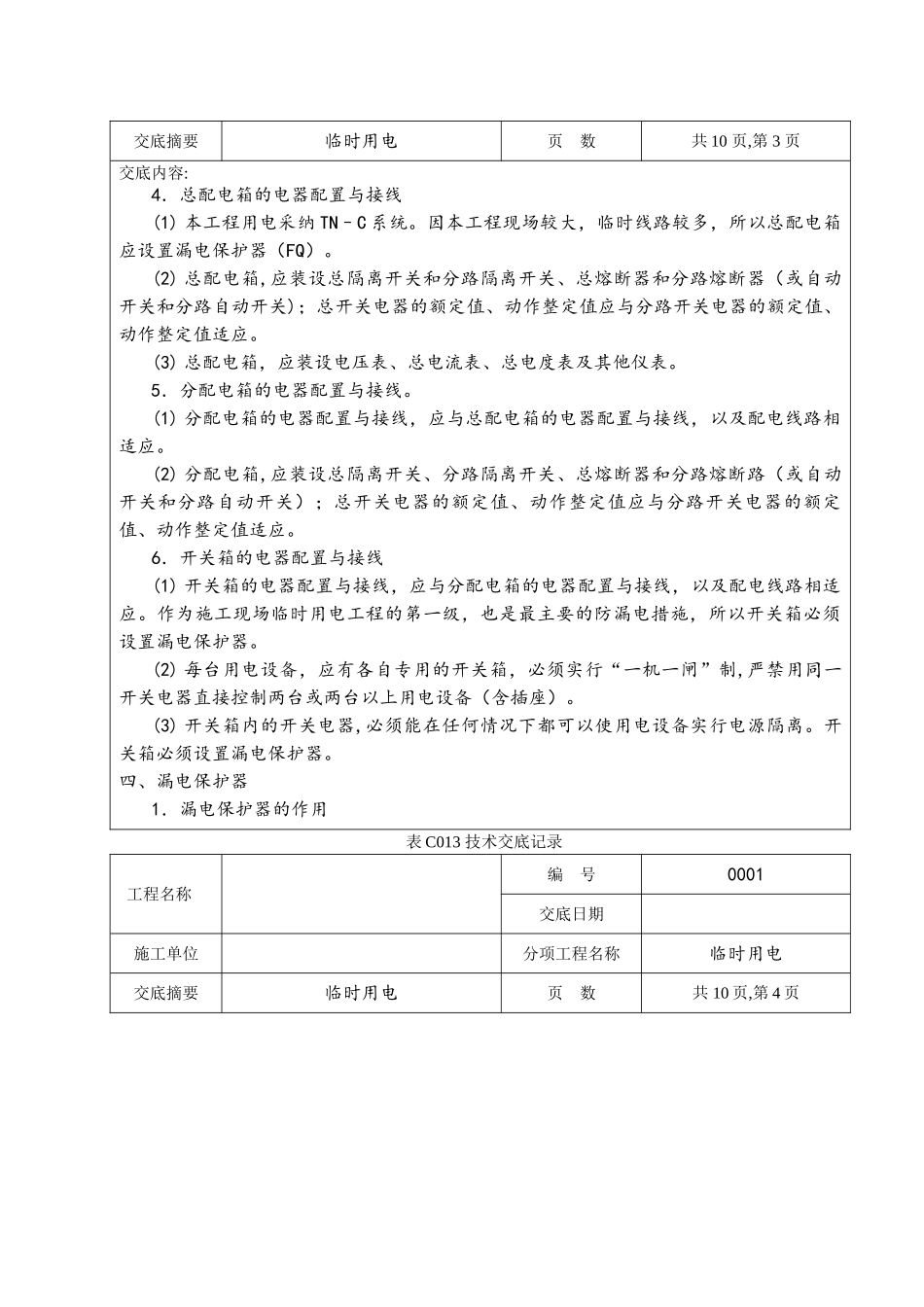

三、配电箱与开关箱1.本工程临时用电采纳 TN–C 三相四线三级配电两极保护
三级配电指总配电箱、分配电箱、开关箱,动力配电与照明配电分别设置
两极保护指分配电箱和开关箱,均必须经漏电保护开关保护
2.配电箱的材质和安置要求(1) 配电箱、开关箱应采纳铁板或优质绝缘材料制作,铁板的厚度应大于 1

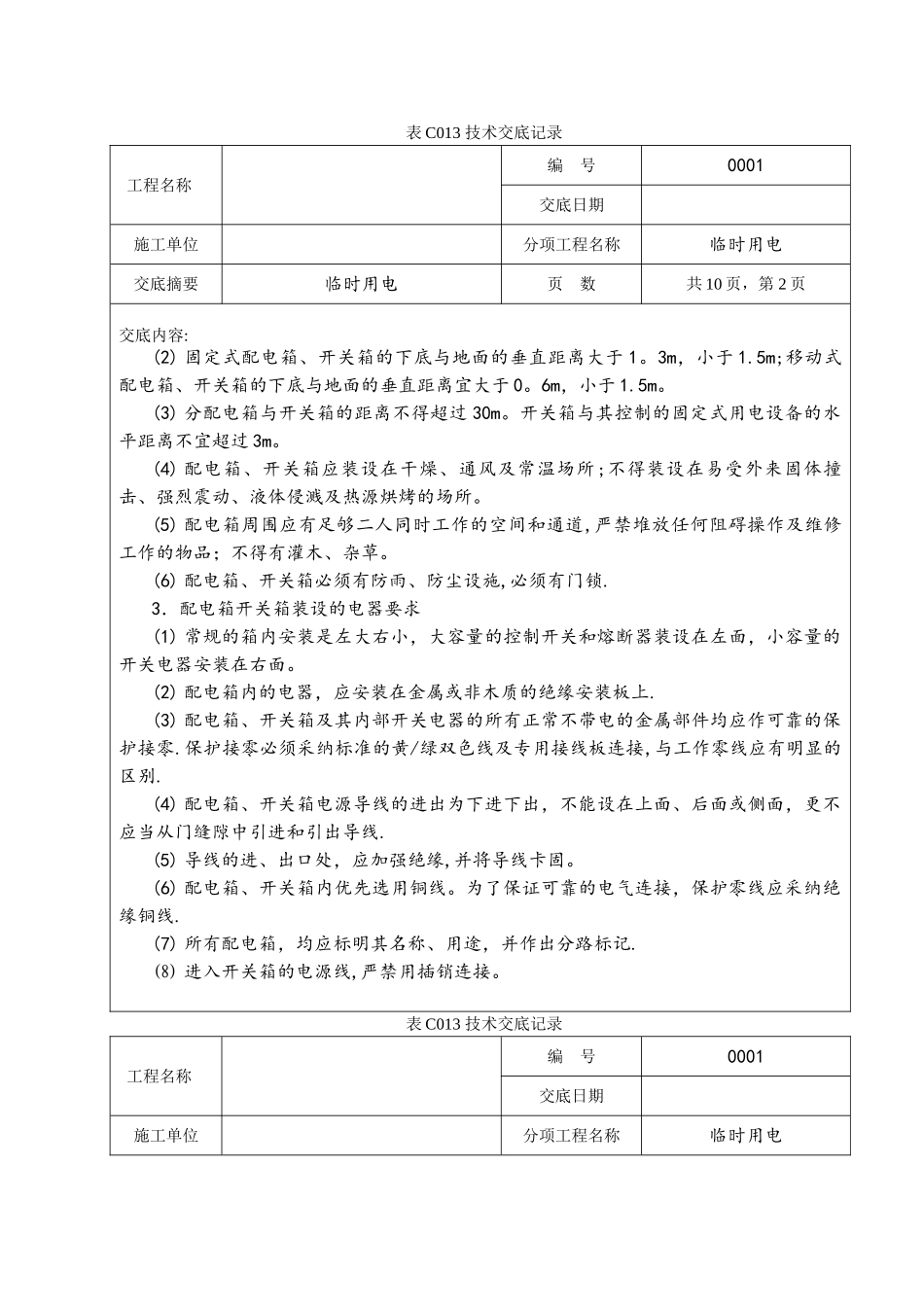

表 C013 技术交底记录工程名称编 号0001交底日期施工单位分项工程名称临时用电交底摘要临时用电页 数共 10 页,第 2 页交底内容:(2) 固定式配电箱、开关箱的下底与地面的垂直距离大于 1
3m,小于 1
5m;移动式配电箱、开关箱的下底与地面的垂直距离宜
