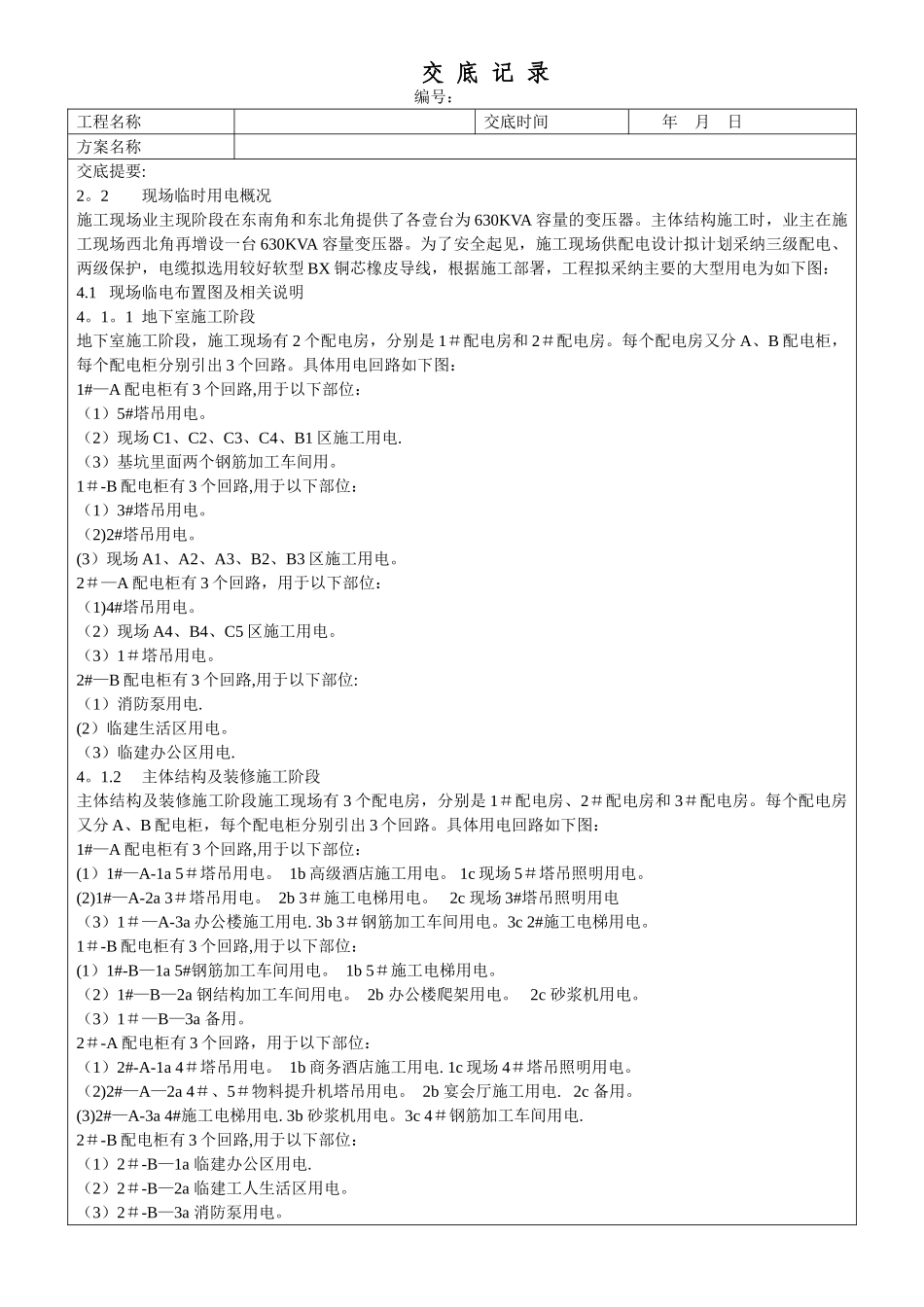

交 底 记 录 编号:工程名称交底时间 年 月 日方案名称交底提要:2
2现场临时用电概况施工现场业主现阶段在东南角和东北角提供了各壹台为 630KVA 容量的变压器
主体结构施工时,业主在施工现场西北角再增设一台 630KVA 容量变压器
为了安全起见,施工现场供配电设计拟计划采纳三级配电、两级保护,电缆拟选用较好软型 BX 铜芯橡皮导线,根据施工部署,工程拟采纳主要的大型用电为如下图:4
1 现场临电布置图及相关说明4
1 地下室施工阶段地下室施工阶段,施工现场有 2 个配电房,分别是 1#配电房和 2#配电房
每个配电房又分 A、B 配电柜,每个配电柜分别引出 3 个回路
具体用电回路如下图:1#—A 配电柜有 3 个回路,用于以下部位:(1)5#塔吊用电
(2)现场 C1、C2、C3、C4、B1 区施工用电
(3)基坑里面两个钢筋加工车间用
1#-B 配电柜有 3 个回路,用于以下部位:(1)3#塔吊用电
(2)2#塔吊用电
(3)现场 A1、A2、A3、B2、B3 区施工用电
2#—A 配电柜有 3 个回路,用于以下部位:(1)4#塔吊用电
(2)现场 A4、B4、C5 区施工用电
(3)1#塔吊用电
2#—B 配电柜有 3 个回路,用于以下部位:(1)消防泵用电
(2)临建生活区用电
(3)临建办公区用电
2主体结构及装修施工阶段主体结构及装修施工阶段施工现场有 3 个配电房,分别是 1#配电房、2#配电房和 3#配电房
每个配电房又分 A、B 配电柜,每个配电柜分别引出 3 个回路
具体用电回路如下图:1#—A 配电柜有 3 个回路,用于以下部位:(1)1#—A-1a 5#塔吊用电
1b 高级酒店施工用电
1c 现场 5#塔吊照明用电
(2)1#—A-2a 3#塔吊用电
2b 3#施工电梯用电

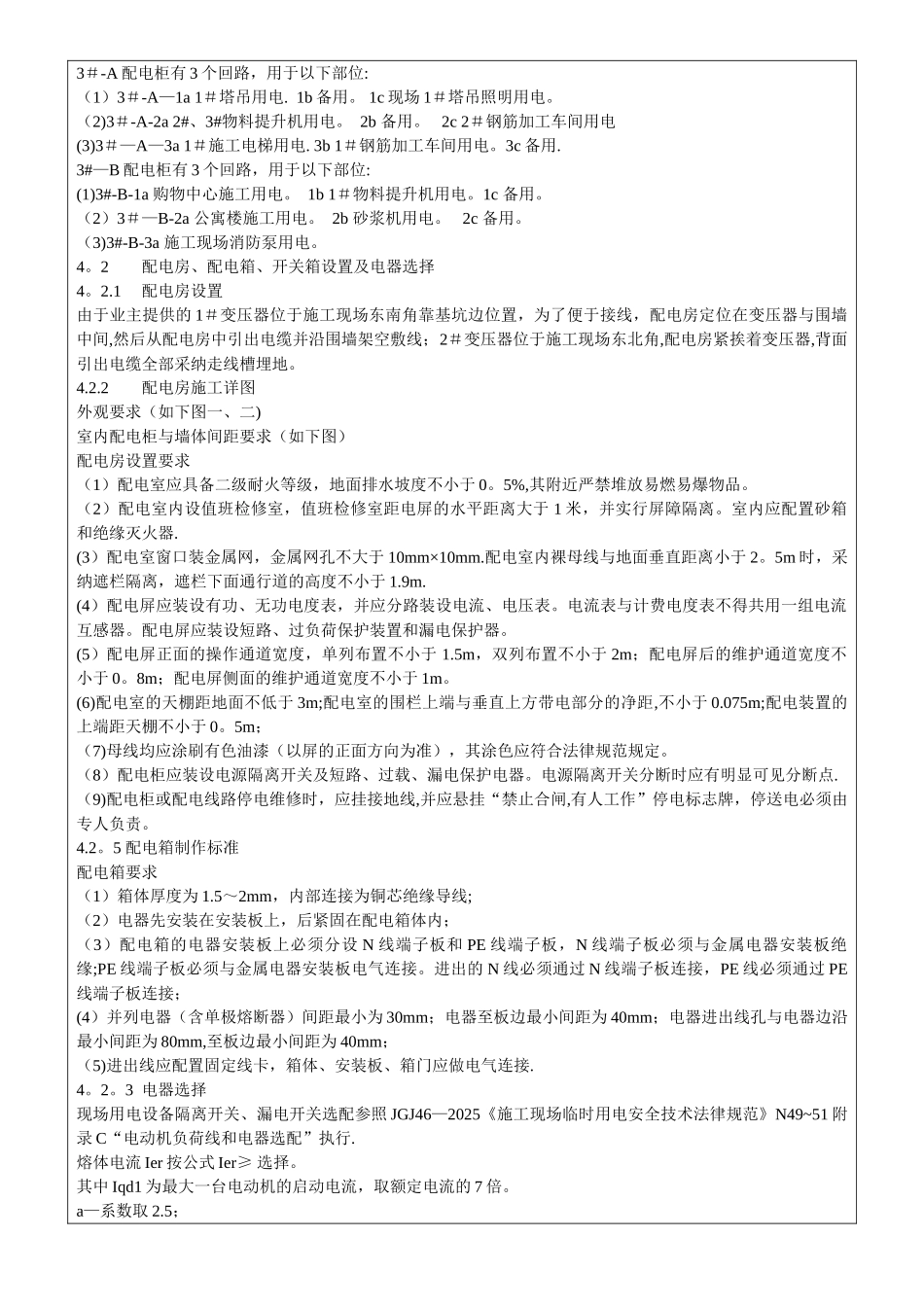

2c 现场 3#塔吊照明用电(3)1#—A-3
