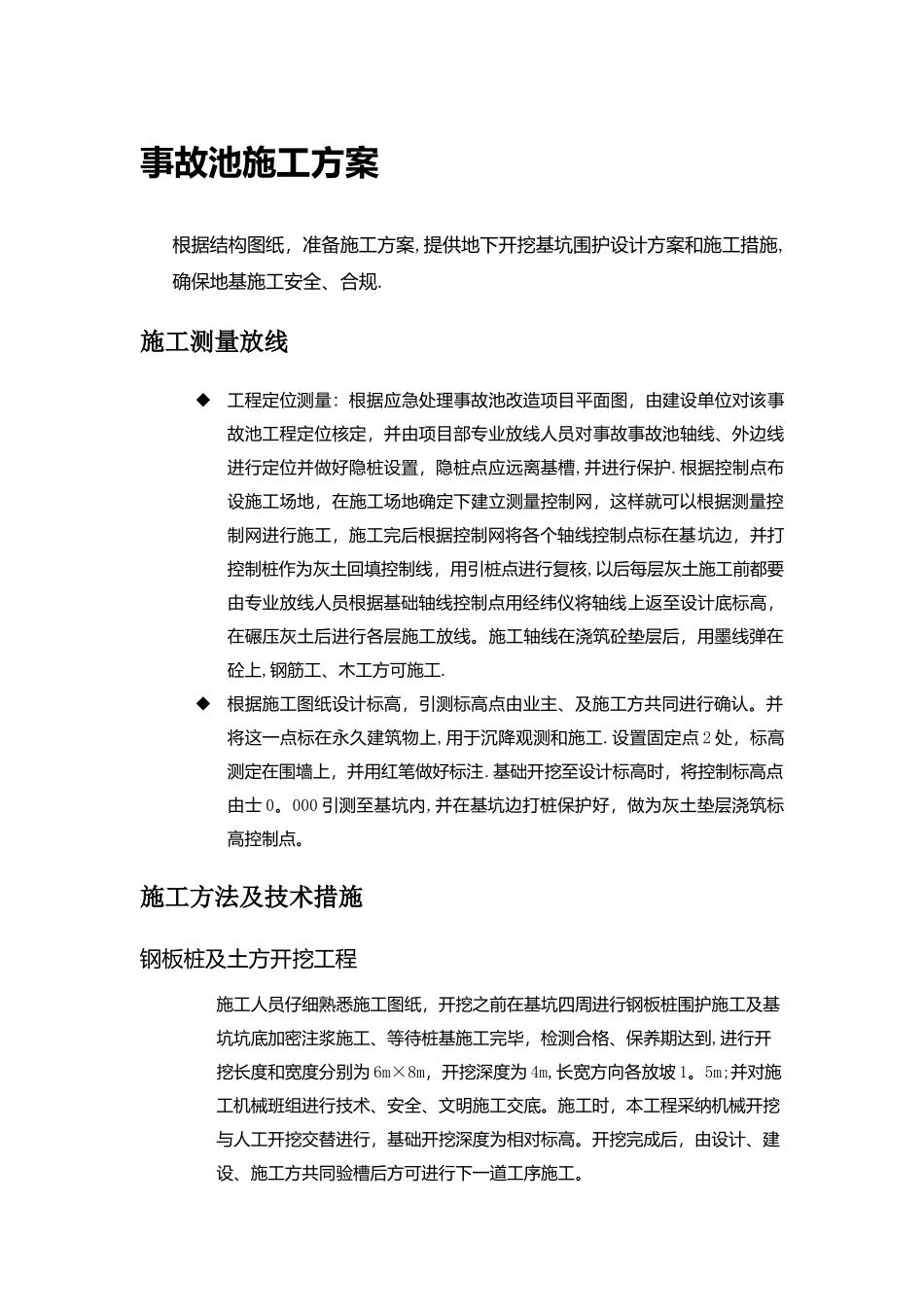

事故池施工方案根据结构图纸,准备施工方案,提供地下开挖基坑围护设计方案和施工措施,确保地基施工安全、合规
施工测量放线工程定位测量:根据应急处理事故池改造项目平面图,由建设单位对该事故池工程定位核定,并由项目部专业放线人员对事故事故池轴线、外边线进行定位并做好隐桩设置,隐桩点应远离基槽,并进行保护
根据控制点布设施工场地,在施工场地确定下建立测量控制网,这样就可以根据测量控制网进行施工,施工完后根据控制网将各个轴线控制点标在基坑边,并打控制桩作为灰土回填控制线,用引桩点进行复核,以后每层灰土施工前都要由专业放线人员根据基础轴线控制点用经纬仪将轴线上返至设计底标高,在碾压灰土后进行各层施工放线
施工轴线在浇筑砼垫层后,用墨线弹在砼上,钢筋工、木工方可施工
根据施工图纸设计标高,引测标高点由业主、及施工方共同进行确认
并将这一点标在永久建筑物上,用于沉降观测和施工
设置固定点 2 处,标高测定在围墙上,并用红笔做好标注
基础开挖至设计标高时,将控制标高点由士 0
000 引测至基坑内,并在基坑边打桩保护好,做为灰土垫层浇筑标高控制点
施工方法及技术措施 钢板桩及土方开挖工程施工人员仔细熟悉施工图纸,开挖之前在基坑四周进行钢板桩围护施工及基坑坑底加密注浆施工、等待桩基施工完毕,检测合格、保养期达到,进行开挖长度和宽度分别为 6m×8m,开挖深度为 4m,长宽方向各放坡 1
5m;并对施工机械班组进行技术、安全、文明施工交底
施工时,本工程采纳机械开挖与人工开挖交替进行,基础开挖深度为相对标高
开挖完成后,由设计、建设、施工方共同验槽后方可进行下一道工序施工

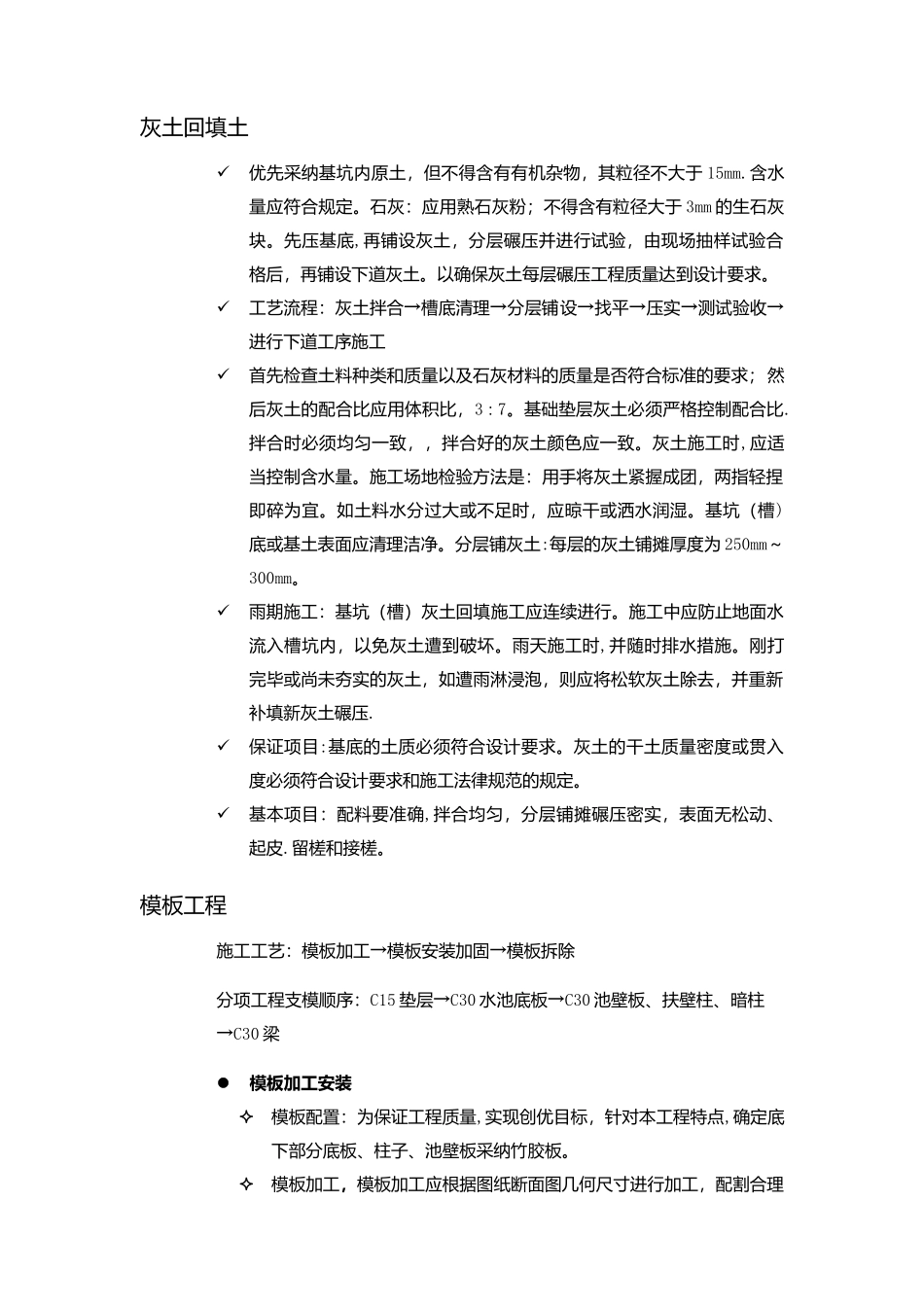

灰土回填土优先采纳基坑内原土,但不得含有有机杂物,其粒径不大于 15mm
含水量应符合规定
石灰:应用熟石灰粉;不得含有粒径大于 3mm 的生石灰块
先压基底,再铺设灰土,分层碾压并进行试验,由现场抽样试验合格后,再铺设
