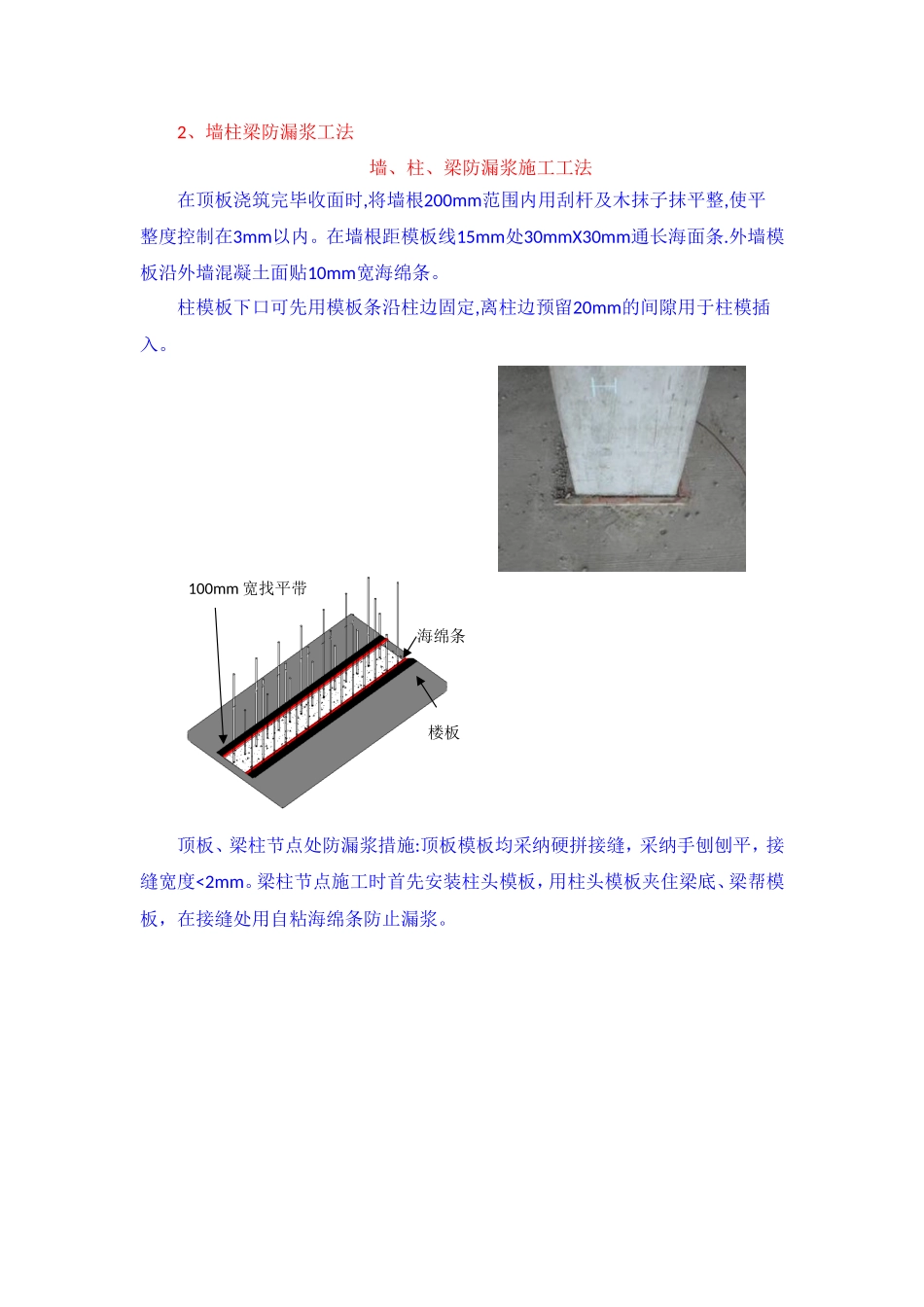

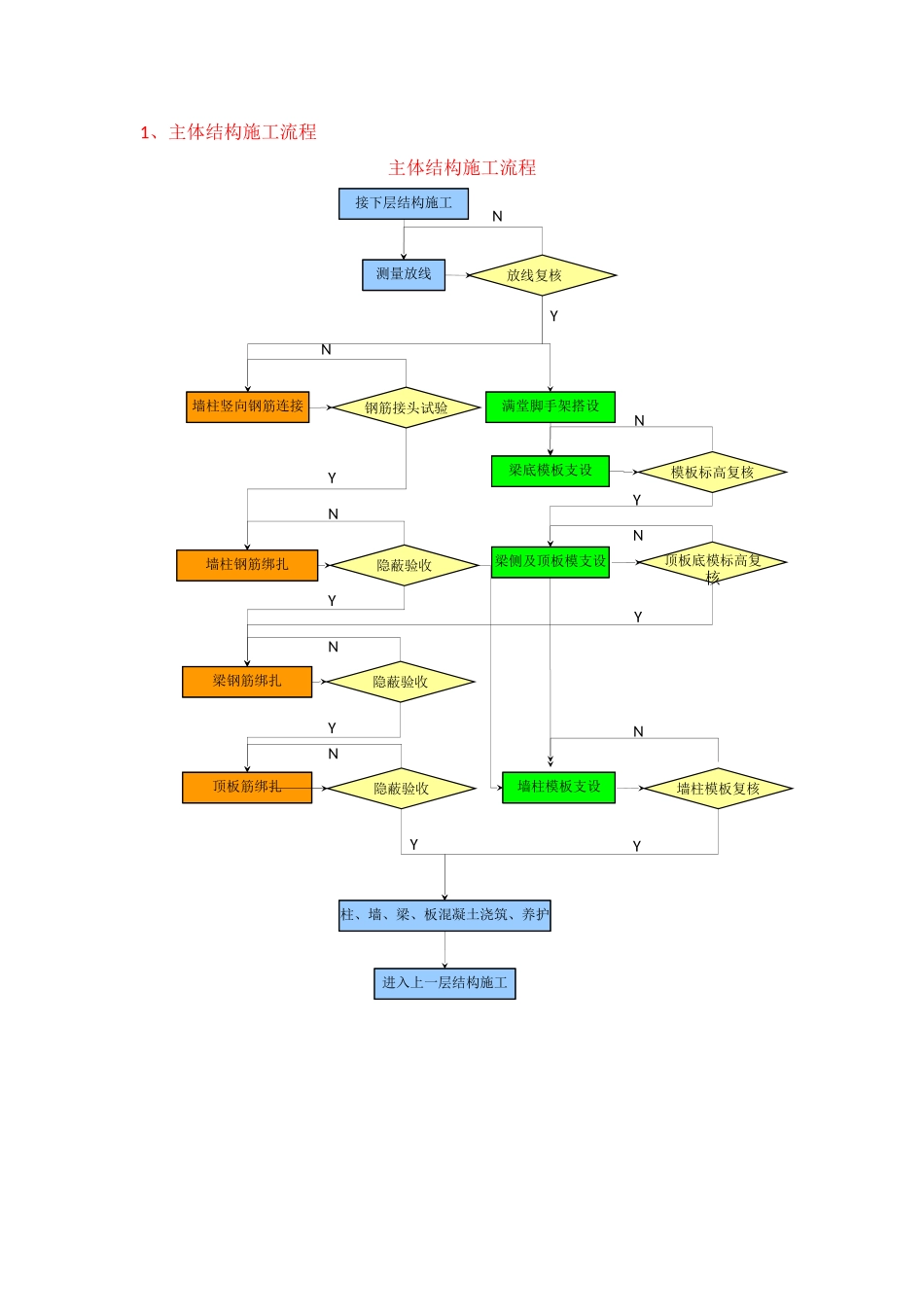

1、主体结构施工流程主体结构施工流程接下层结构施工放线复核测量放线墙柱竖向钢筋连接钢筋接头试验墙柱钢筋绑扎隐蔽验收墙柱模板复核墙柱模板支设梁底模板支设模板标高复核隐蔽验收梁钢筋绑扎梁侧及顶板模支设顶板底模标高复核顶板筋绑扎柱、墙、梁、板混凝土浇筑、养护隐蔽验收进入上一层结构施工满堂脚手架搭设NYNYNYNYNYYNNYNY2、墙柱梁防漏浆工法墙、柱、梁防漏浆施工工法在顶板浇筑完毕收面时,将墙根200mm范围内用刮杆及木抹子抹平整,使平整度控制在3mm以内
在墙根距模板线15mm处30mmX30mm通长海面条
外墙模板沿外墙混凝土面贴10mm宽海绵条
柱模板下口可先用模板条沿柱边固定,离柱边预留20mm的间隙用于柱模插入

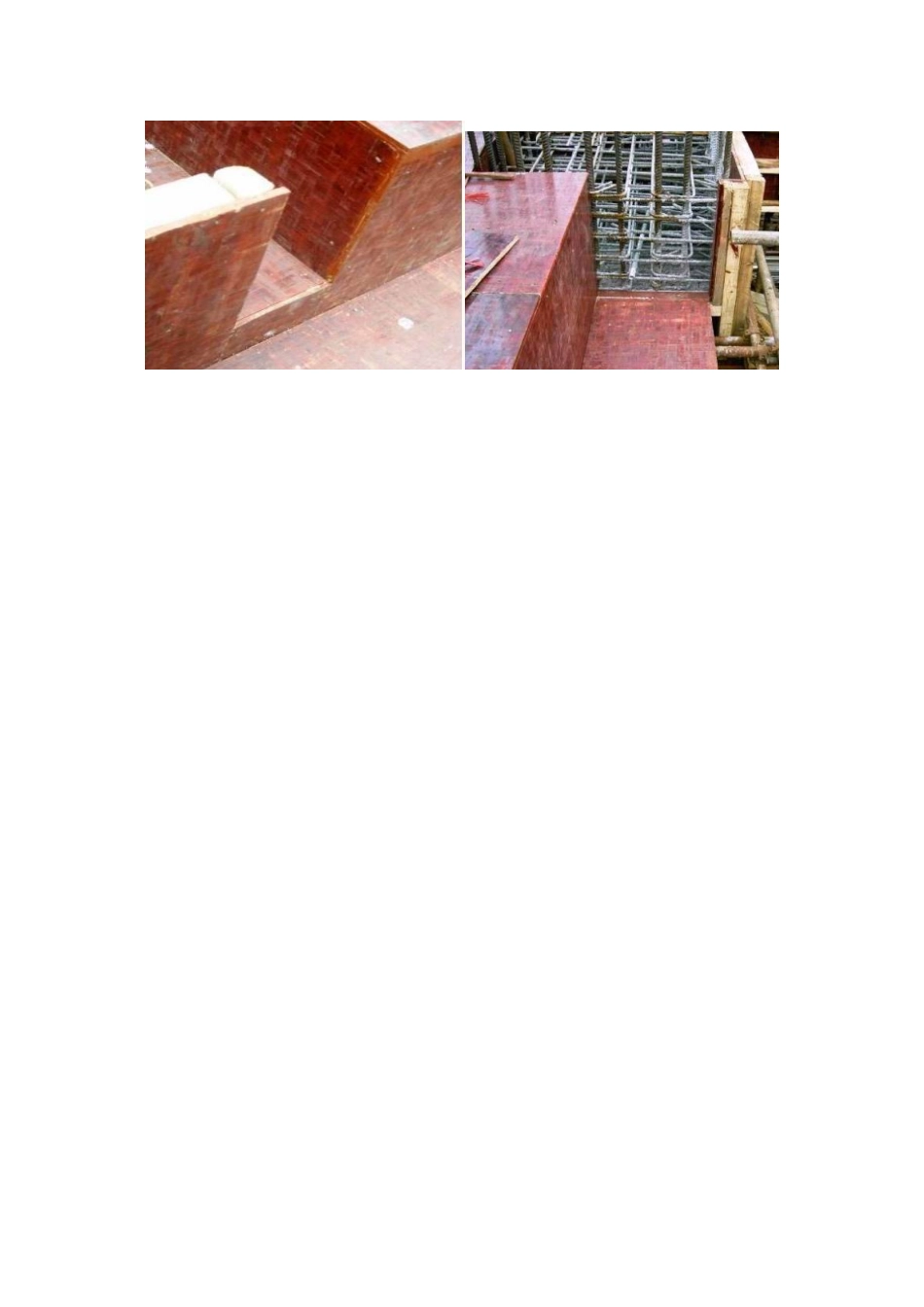

顶板、梁柱节点处防漏浆措施:顶板模板均采纳硬拼接缝,采纳手刨刨平,接缝宽度
